30m双排脚手架搭设方案(sheng)解析.docx

上传人:p** 文档编号:966549 上传时间:2024-06-06 格式:DOCX 页数:20 大小:69.13KB
下载 相关 举报
30m双排脚手架搭设方案(sheng)解析.docx_第1页
第1页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第2页
第2页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第3页
第3页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第4页
第4页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第5页
第5页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第6页
第6页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第7页
第7页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第8页
第8页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第9页
第9页 / 共20页
30m双排脚手架搭设方案(sheng)解析.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《30m双排脚手架搭设方案(sheng)解析.docx》由会员分享,可在线阅读,更多相关《30m双排脚手架搭设方案(sheng)解析.docx(20页珍藏版)》请在第壹文秘上搜索。

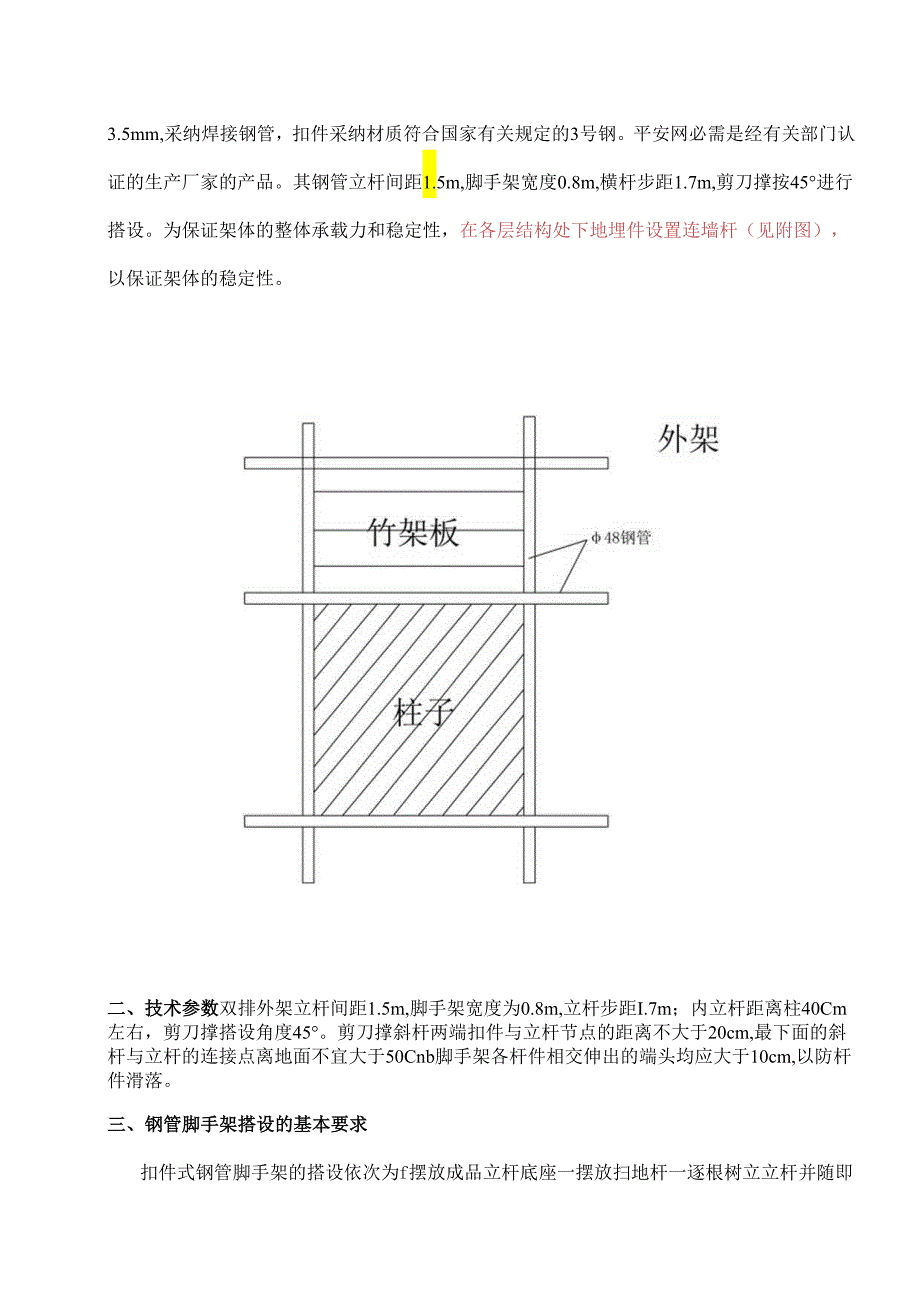

1、蒲县万家庄双排落地式外脚手架施工方案编制:审核:山西六建集团有限公司蒲县万家庄项目部2012年6月第一章方案说明部分一、方案选择本工程结合实际状况,采纳扣件式双排钢管脚手架进行搭设,钢管外径1)48,壁厚3.5mm,采纳焊接钢管,扣件采纳材质符合国家有关规定的3号钢。平安网必需是经有关部门认证的生产厂家的产品。其钢管立杆间距1.5m,脚手架宽度0.8m,横杆步距1.7m,剪刀撑按45进行搭设。为保证架体的整体承载力和稳定性,在各层结构处下地埋件设置连墙杆(见附图),以保证架体的稳定性。二、技术参数双排外架立杆间距1.5m,脚手架宽度为0.8m,立杆步距I.7m;内立杆距离柱40Cm左右,剪刀撑

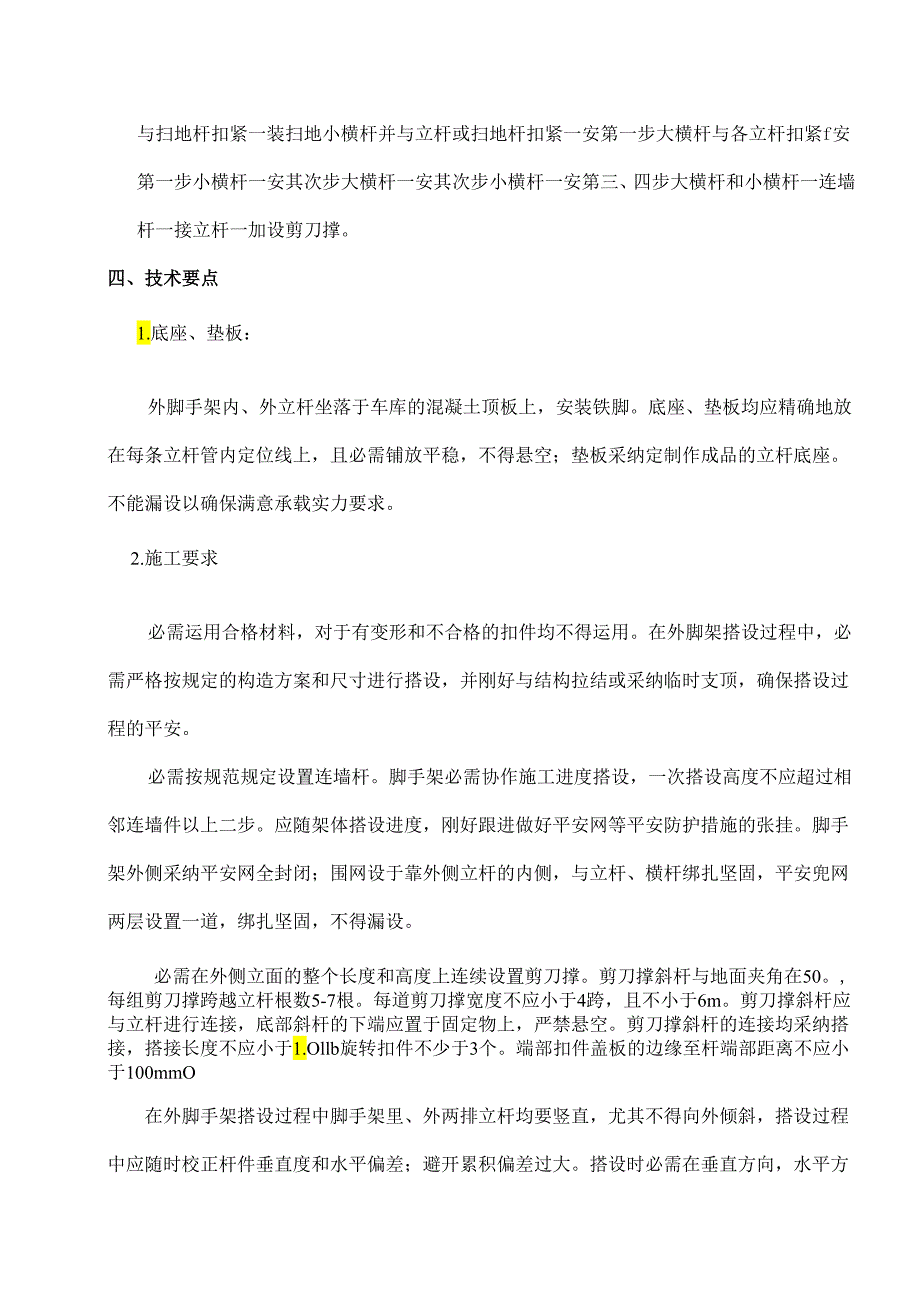

2、搭设角度45。剪刀撑斜杆两端扣件与立杆节点的距离不大于20cm,最下面的斜杆与立杆的连接点离地面不宜大于50Cnb脚手架各杆件相交伸出的端头均应大于10cm,以防杆件滑落。三、钢管脚手架搭设的基本要求扣件式钢管脚手架的搭设依次为f摆放成品立杆底座一摆放扫地杆一逐根树立立杆并随即与扫地杆扣紧一装扫地小横杆并与立杆或扫地杆扣紧一安第一步大横杆与各立杆扣紧f安第一步小横杆一安其次步大横杆一安其次步小横杆一安第三、四步大横杆和小横杆一连墙杆一接立杆一加设剪刀撑。四、技术要点1.底座、垫板:外脚手架内、外立杆坐落于车库的混凝土顶板上,安装铁脚。底座、垫板均应精确地放在每条立杆管内定位线上,且必需铺放平稳

3、,不得悬空;垫板采纳定制作成品的立杆底座。不能漏设以确保满意承载实力要求。2.施工要求必需运用合格材料,对于有变形和不合格的扣件均不得运用。在外脚架搭设过程中,必需严格按规定的构造方案和尺寸进行搭设,并刚好与结构拉结或采纳临时支顶,确保搭设过程的平安。必需按规范规定设置连墙杆。脚手架必需协作施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。应随架体搭设进度,刚好跟进做好平安网等平安防护措施的张挂。脚手架外侧采纳平安网全封闭;围网设于靠外侧立杆的内侧,与立杆、横杆绑扎坚固,平安兜网两层设置一道,绑扎坚固,不得漏设。必需在外侧立面的整个长度和高度上连续设置剪刀撑。剪刀撑斜杆与地面夹角在50。,

4、每组剪刀撑跨越立杆根数5-7根。每道剪刀撑宽度不应小于4跨,且不小于6m。剪刀撑斜杆应与立杆进行连接,底部斜杆的下端应置于固定物上,严禁悬空。剪刀撑斜杆的连接均采纳搭接,搭接长度不应小于1.Ollb旋转扣件不少于3个。端部扣件盖板的边缘至杆端部距离不应小于100mmO在外脚手架搭设过程中脚手架里、外两排立杆均要竖直,尤其不得向外倾斜,搭设过程中应随时校正杆件垂直度和水平偏差;避开累积偏差过大。搭设时必需在垂直方向,水平方向按50%错开接头,全部立杆必需落地,不得在水平杆上加悬空立杆。搭设第一节立杆时应选用长短不一的钢管,确保错开立杆接头位置;小横杆的搭设应与大横杆垂直,小横杆两端应伸出大横杆外

5、IoCm以上。连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,十字形扣件不得使开口朝下,螺栓应适度拧紧。2.1钢管立拄施工要求立拄上的对接扣件应交织布置,两个相邻立拄接头不能在同一步距内,旦相邻立柱接头在高度方向错开的距离不小于一个步距,各接头中心距主节点的距离不应大于步距的l30立柱顶端应高出女儿墙上皮1.0m,高出建筑物檐口上皮1.5m0脚手架底座上必需设置纵、横向扫地杆。纵向扫地杆应采纳直角扣件固定在距底座下皮不大于300mm处的立杆上。横向扫地杆应采纳直角扣件固定在靠纵向扫地杆下方的立杆上。2.2钢管水平杆施工要求(1)横向水平杆设于纵向杆之下,纵向水平杆固定在立杆的内侧,并采纳直角

6、扣件与立杆扣紧。(2)纵向水平杆接长一般采纳对接扣件连接,也可采纳搭接。相邻纵向水平杆对接接头应交织布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应等距设置不小于3个旋转扣件固定,端部扣件盖板边缘至杆端的距离不应小于100mm0(3)纵向水平的长度一般不宜小于3跨,并不小于6m。每一主节点处必需设置一根横向水平杆,并采纳直角扣件扣紧在纵向水平杆上,该杆轴线偏离主节点的距离不应大于150mmO(4)连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,避开开口朝上,以防雨水进入,螺栓应适度拧紧。(5)扫地杆必需按要求进行搭设。水平杆必需扣接在立杆上,不得相互扣接。扣件螺帽肯定要拧

7、紧。立杆竖接和水平杆横接肯定要采纳直角扣件,保证竖向传力和水平观感。2. 3连墙体施工要求施工时按竖向间距不大于三跨距,水平间距不大于三步距,必需设置一道坚固的连结点,每根连墙件覆盖面积不大于40In二拟在每层边梁进行预埋钢管,并通过水平杆与外架进行连接,将架体附着到主体框架梁上。3. 4剪刀撑的设置要求(1)每道剪刀撑跨越立拄的根数在57根之间,每道剪刀撑宽度不应小于4跨,且不小于6m,斜杆与地面的倾角应在50。之间。(2)双排脚手架应在外侧立面整个长度和高度在连续设置剪支撑。(3)剪立撑斜杆的接头采纳搭接方式接长时不应小于三个扣件连接固定搭接长度不应小于1.0m,端部扣件盖板的边缘至杆端距

8、离不应大于100mm02. 5架体上开洞的施工要求施工时提升架等运输机械要求在架体上开洞作为出入口,不允许断开钢管立杆,如断开大横杆,则要求加设斜杆及设置横向支撑予以加强。(1)洞口处增设的斜杆应采纳旋转扣件优先固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线距中心节点距离不应大于150mmo(2)洞口两侧增设的横向支撑应仰出增设的斜杆端部,增设的短斜杆端部应用双扣件扣死。2. 6架上卸料平台的搭设为便于模板,木枯等周转料具吊运到上面的施工层作周转运用,拟每层搭设4个卸料平台。卸料平台必需挂设限定荷载标牌。卸料平台平面尺寸3000X4000,(按图搭设另立施工方案),严格限制最大载重量不大

9、于13并做好平安防护,运用完后应刚好拆除并复原架体的平安防护。3. 7平安通道为保证施工人员进出施工现场时平安,防止高空坠物伤人,特在建筑物首层入口及井架出入口设置平安通道。平安通道采纳钢管架支撑,上部满铺50厚落叶松木板以防止坠物。2.8.悬挑脚手架1)本工程主楼以上采纳悬挑钢管脚手架,由二部分组成,一是钢管脚手架体,二是承力结构部件。本脚手架架体构造及搭设要求基本的双排落地钢管脚手架相同,不再叙述。2)悬挑钢管脚手架承力结构设计:(1)材料:选用18号工字钢,按外伸长度140OnI和搁置长度(从外墙边起)150Om计算,工字钢悬挑梁总长度为2900m。(2)与结构板的锚固:采纳4根18螺杆

10、,穿过结构楼板预留孔,用前后两道钢板锚板,将螺杆通过锚板把工字钢挑梁与结构楼固定。(3)钢梁与架子立杆的连接,在工字钢离外端20Om和100nl两点的中心线位置,焊上立杆连接基座钢套管或芯管,长度不小于150m。钢梁与结构楼板固定后,上部架子立杆套入套管或芯管内。(4)钢挑梁间距:与架子立杆纵向间距相同。3.施工平安问题3. 1平安保证措施各级管理人员耍对职工生命负责的看法去严格要求,严格管理,仔细抓好平安工作,搞好平安设施。4. 1.1人员要求(1)严格参照外架搭设要求进行施工。(2)作业人员必需持证上岗。具备一切高空作业的实力,40岁以下,无疾病。(3)必需听从管理人员的支配。遵守项目部各

11、项平安管理规定和制度。进入施工现场的人员必需戴平安帽,系好平安带,作好防护设施。不得穿拖鞋等,必需穿防滑鞋上班。严禁向下抛扔杂物,不得酒后作业,严禁嫡闹。(4)主动协作外架搭设完毕后的工作。(5)必需负责搭设前和搭设后的日常检查和修养。(6)听从管理人员安,排主动协作项目部平安员日常检查,发觉问题刚好整改。3.1.2搭设要点(1)钢管脚手架立杆应稳放在基础底座上;(2)立杆间距、大横杆间距、小横杆间距符合方案要求;(3)钢管立杆大横杆接头应错开,要用扣件连接拧紧螺栓,不准用铁丝绑扎;(4)脚手架负荷量每平方米不能超过270kg;(5)脚手架两端、转角处以每隔67根立杆应设剪刀撑和力杆,剪刀撑和

12、支杆与地面角度不应大于60度;(6)离墙面距离3035cm,不得有空隙和探头板,;(7)首层设置平安通道,必需用50厚木板铺满;(8)平安网挂设、平安网必需内挂,并用专用尼龙绳或符合要求的其他材料绑扎严密、坚固;(9)搭设完毕后,必需经上级领导验收合格后,方可投入运用。3.1.3、运用阶段(1)操作层上的施工荷载应符合设计要求,不得超载,不得将模板支撑,缆钢丝、混凝土的输送管道等固定在脚手架上,严禁随意悬挂起重设备。外墙装饰施工时应严格限制施工荷载不得超过300kg11A同时施工不得超过2层;(2)结构施工时严禁将外架做支模架,不得在外架上堆放钢筋、木防、电缆等材料;(3)六级及六级以上大风和

13、雨天应停止脚手架作业,雨后上架操作应有防滑措施;(4)应设专人负责对脚手架进行常常检查和保修,在六级大风与大雨后或停用超过一个月后复工前必需经检查后方可上架操作;(5)主节点处杆件的安装,连墙体,支撑,门洞等的构造必需符合施工组织设计要求,扣件螺栓不得松动,脚手架立拄的沉降与垂直度允许偏差应符合规定要求;(6)在脚手架运用期间,严禁随意拆除下列杆件:1)主节点处的纵、横向水平杆;2)连墙体;3)支撑;4)栏杆,踢脚板;5)平安防护设施。3.1.4拆除阶段(1)拆除脚手架,四周应设围栏或警戒标记,并设专人看管,严禁入内,拆除应按依次由上而下,一步一清,不准上下同时作业;(2)拆除脚手架大横杆,剪

14、刀撑,应先拆中间扣,再拆两头扣,由中间操作人往下顺杆子;(3)拆除的脚手杆,钢管,扣件,钢丝绳等材料,应向下传递或用绳吊下,禁止往下乱扔。3.2平安防护措施(1)严格根据施工组织设计和技术交底要求组织施工。(2)重点加强料台运用标准;(3)重点加强满堂架与外架间隔的封闭;(4)重点加强施工作业人员平安劳动意识;(5)平安网必需用符合平安部门规定的防火平安网;(6)在作业层下必需搭设水平网一道,水平网要求坚固、严密;3. 3防雷雨台风措施(1)外架用的预埋件必需用一根细钢筋与墙体中的主钢筋搭焊,以便于架体避雷。脚手架四个角必需按有关规定设置防雷接地极。(2)雷雨天气和六级以上大风应停止架上作业。

15、(3)大风过后要对平安网仔细检查一次。质量要求高度30口内的架子立杆垂直度偏差不大于架高的1/200,高度在30m以上应l40(l600进行限制,即立杆全高偏差不大于IOCm。牵杠水平偏差不大于架子纵向总长的1/300,且不大于5cm。架子各杆件交接均须用扣件联结,扣件拧紧程度必需相宜,扭力矩限制在45Kgm为宜,最大不得超过6Kgm牵杠为对接扣件连接,扣件开口应朝架子内侧,螺栓向上,以防雨水进入。其次章方案计算书部分落地架计算书(高30m)钢管脚手架的计算参照建筑施工扣件式钢管脚手架平安技术规范(JGJI302001)。计算的脚手架为双排脚手架,搭设高度为30.0m,立杆采纳单立管。搭设尺寸为:立杆的纵距1.50m,立杆的排横距0.8Om,立杆的步距1.7m。采纳的钢管类型为048X3.5。防护架荷载为2.0kNm2o一、大横杆的计算大横杆根据三跨连续梁进行强度和挠度计算,大横杆在小横杆的下面。根据大横杆活荷载作为均布荷载计算大横杆的最大弯矩和变形。1 .均布荷载值计算大横杆的自重标准值=0.038kNm活荷载标准值缶3.000X0.600/3=0.600kNm静荷载的计算值7=1.20.038+1.2X0.080=0.166kNm活荷载的计算值(72=1.40.600

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
