35kV变电站停电检修安全技术措施.docx

上传人:p** 文档编号:967444 上传时间:2024-06-06 格式:DOCX 页数:5 大小:10.16KB
下载 相关 举报
35kV变电站停电检修安全技术措施.docx_第1页
第1页 / 共5页
35kV变电站停电检修安全技术措施.docx_第2页
第2页 / 共5页
35kV变电站停电检修安全技术措施.docx_第3页
第3页 / 共5页
35kV变电站停电检修安全技术措施.docx_第4页
第4页 / 共5页
35kV变电站停电检修安全技术措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《35kV变电站停电检修安全技术措施.docx》由会员分享,可在线阅读,更多相关《35kV变电站停电检修安全技术措施.docx(5页珍藏版)》请在第壹文秘上搜索。

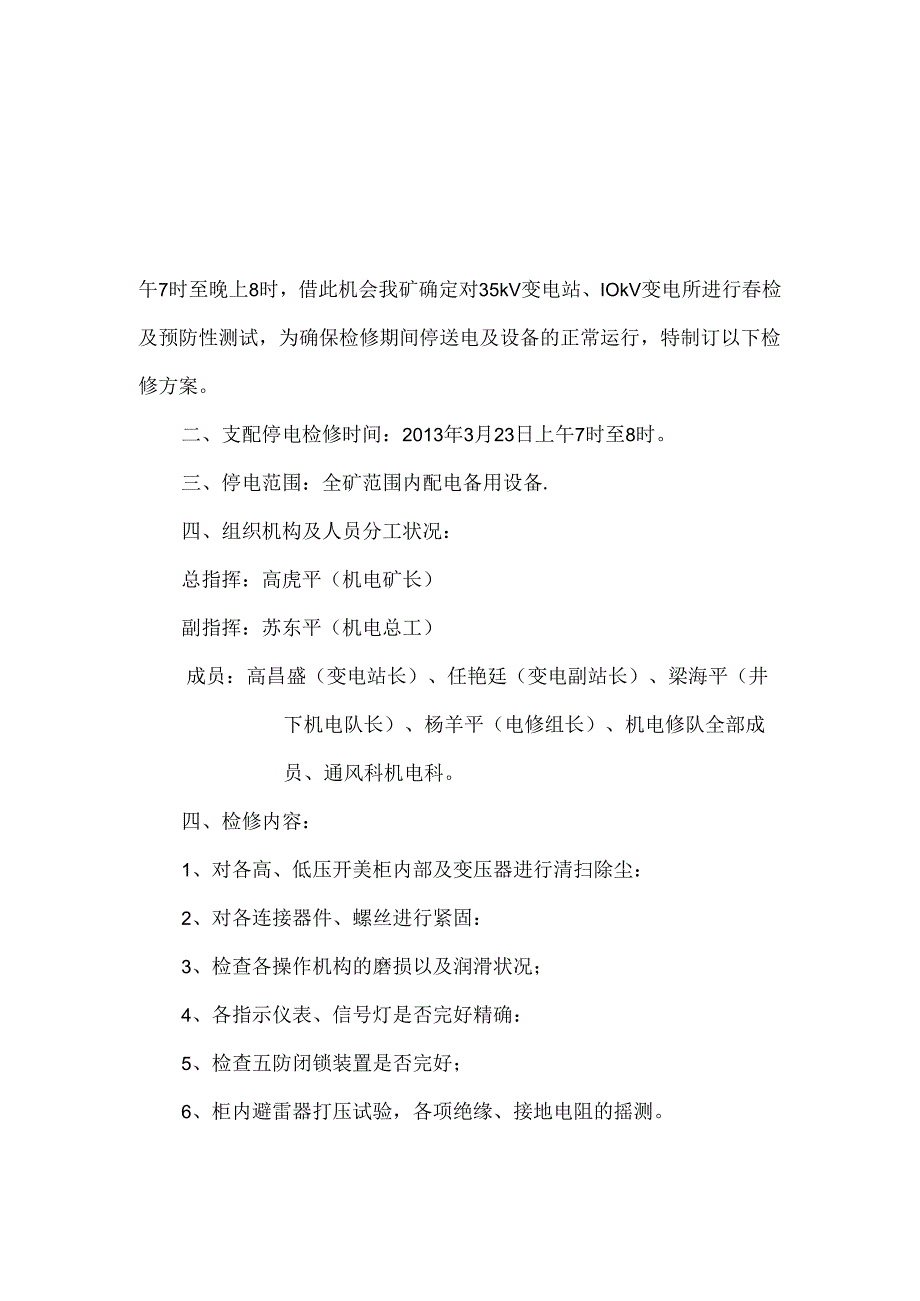

1、山西柳林汇丰兴业立家山煤业有限公司一、概况因南山变电站春检需停我矿35kV进线,停电时间为2013年3月23日上午7时至晚上8时,借此机会我矿确定对35kV变电站、IOkV变电所进行春检及预防性测试,为确保检修期间停送电及设备的正常运行,特制订以下检修方案。二、支配停电检修时间:2013年3月23日上午7时至8时。三、停电范围:全矿范围内配电备用设备.四、组织机构及人员分工状况:总指挥:高虎平(机电矿长)副指挥:苏东平(机电总工)成员:高昌盛(变电站长)、任艳廷(变电副站长)、梁海平(井下机电队长)、杨羊平(电修组长)、机电修队全部成员、通风科机电科。四、检修内容:1、对各高、低压开美柜内部及

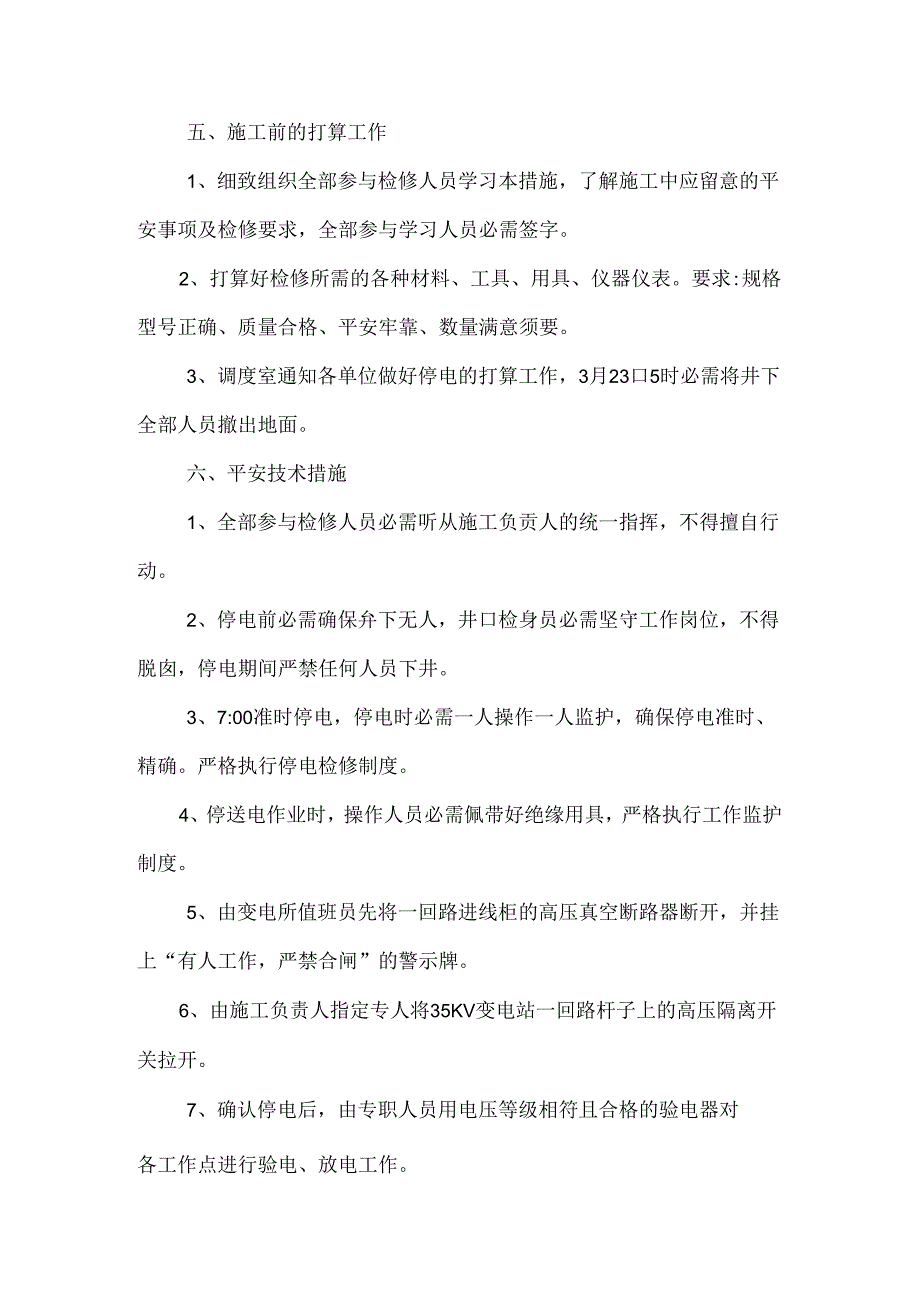

2、变压器进行清扫除尘:2、对各连接器件、螺丝进行紧固:3、检查各操作机构的磨损以及润滑状况;4、各指示仪表、信号灯是否完好精确:5、检查五防闭锁装置是否完好;6、柜内避雷器打压试验,各项绝缘、接地电阻的摇测。五、施工前的打算工作1、细致组织全部参与检修人员学习本措施,了解施工中应留意的平安事项及检修要求,全部参与学习人员必需签字。2、打算好检修所需的各种材料、工具、用具、仪器仪表。要求:规格型号正确、质量合格、平安牢靠、数量满意须要。3、调度室通知各单位做好停电的打算工作,3月23口5时必需将井下全部人员撤出地面。六、平安技术措施1、全部参与检修人员必需听从施工负贡人的统一指挥,不得擅自行动。2

3、、停电前必需确保弁下无人,井口检身员必需坚守工作岗位,不得脱囱,停电期间严禁任何人员下井。3、7:00准时停电,停电时必需一人操作一人监护,确保停电准时、精确。严格执行停电检修制度。4、停送电作业时,操作人员必需佩带好绝缘用具,严格执行工作监护制度。5、由变电所值班员先将一回路进线柜的高压真空断路器断开,并挂上“有人工作,严禁合闸”的警示牌。6、由施工负责人指定专人将35KV变电站一回路杆子上的高压隔离开关拉开。7、确认停电后,由专职人员用电压等级相符且合格的验电器对各工作点进行验电、放电工作。8、由施工负责人指定专人在35KV变电站一回路杆子上已经拉开的高压隔离开关负荷侧打上短路接地线,短路

4、接地线必需挂牢,接地极插完竟,并在潮湿土壤中。9、涉及双回路供电的隔离开关全部打开。10,检修期间全部检修人员要听从指挥,各负其责,切忌不能对配电柜内的配件仪表随意进行调试或拆卸,如有违反,出现事故由违反人员担当全部责任。IK除生工作肯定要专心去清扫,做到不留死角,并且在清扫时候肯定要细致细致,用合适的工具进行作业,切记不能由于清扫工作造成设备内的配件及限制线路和仪表的损坏。12、在高压配电柜等设备上工作时手中的工具要拿牢,传递工具、物件要手递手,严禁抛掷,以防损伤柜内任何配件。13、绝缘电阻试验工作人员不得少于2人,负贡人必需交待试验现场平安留意事项,在现场试验打算工作完成后,对全部参试人员

5、必需有明确的贡任分工,如:操作人、记录入、接线人等。14、参试人员的责任分工不行随意发生变动,如需变动必需征得负责人的许可。15、检修工作中如需登高拆、接导线作业时,必需系好平安带,戴好劳动爱护用品。16、工作完毕后,检修负责人必需和检修人员一起对全部工作点、设备进行细致检查,看是否有运用的工具或其它杂物掉进设备内,确认无问题后方可拆除地线,进行下一步工作。17、检查一切无问题后通知调度室,打算送电,送电时严格执行停送电制度,谁停电、谁送电。18、由专人先将早前拉开的一回路杆子上的高压隔离开负荷侧的短路接地线拆除,然后合闸,再由变电所值班员将一回路进线柜的高压真空断路器合闸并视察仪表指示是否正常。19、正常后先送主扇风机电源和地面供电系统,通知通风科派人对风井瓦斯进行检杳,符合主扇风机的启动要求后,由主扇风机司机按操作规程启动主扇。20、主扇风机启动后,由通风科派瓦检员依据检查状况进入井下局部通风机配电点进行瓦斯检查,当瓦斯不超过0.5%后,通知地而变电所和电工将井下局扇风机电源送上。21、由瓦检员汇报调度室并通知通风科,确认井下瓦斯状况不超限,启动局部通风机。22、检修工作全部结束,设备送电无问题后,必需当场清点人数、工具等,做好现场清理工作,由施工负贡人宣布工作结束并准许后,方可离开现场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 电气技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
