冬季保温施工方案.docx
《冬季保温施工方案.docx》由会员分享,可在线阅读,更多相关《冬季保温施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

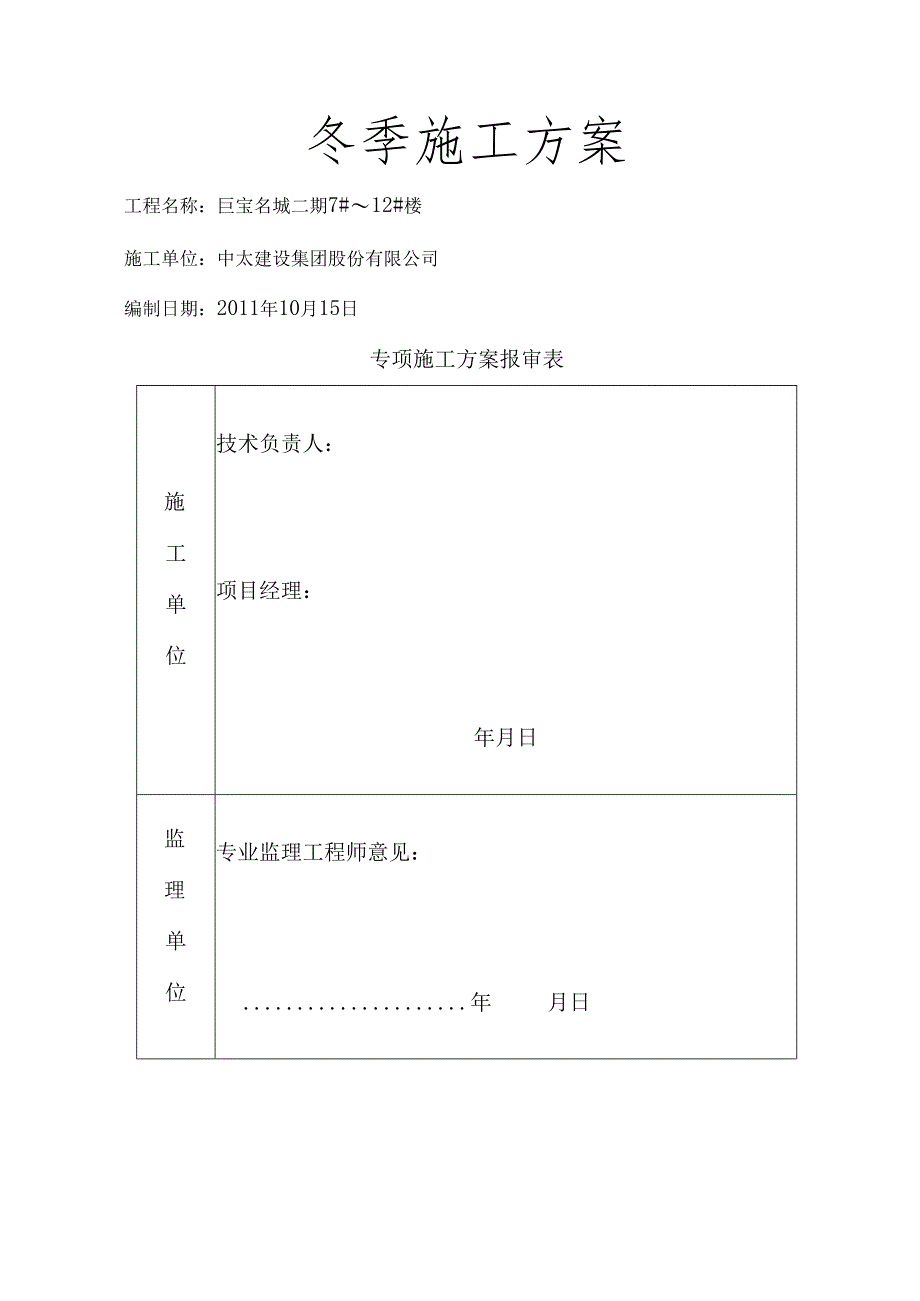

1、冬季施工方案工程名称:巨宝名城二期7#12#楼施工单位:中太建设集团股份有限公司编制日期:2011年10月15日专项施工方案报审表施工单位技术负责人:项目经理:年月日监理单位专业监理工程师意见:年月日总监理工程师意见:年月日一、编制依据:1、施工图纸;2、现场实际现状;3、钢筋混凝土工程施工及验收规范GB50204-20024、混凝土质量控制标准GB50164-925、混凝土强度检验评定标准GBJ107-876、建筑工程冬期施工规范JGJ104-977、混凝土泵送技术规程JGJ/T10-958、建安工程施工技术操作工程一钢筋工程DB21/900.6-96等。二、工程概况:1、 项目名称:沈阳港

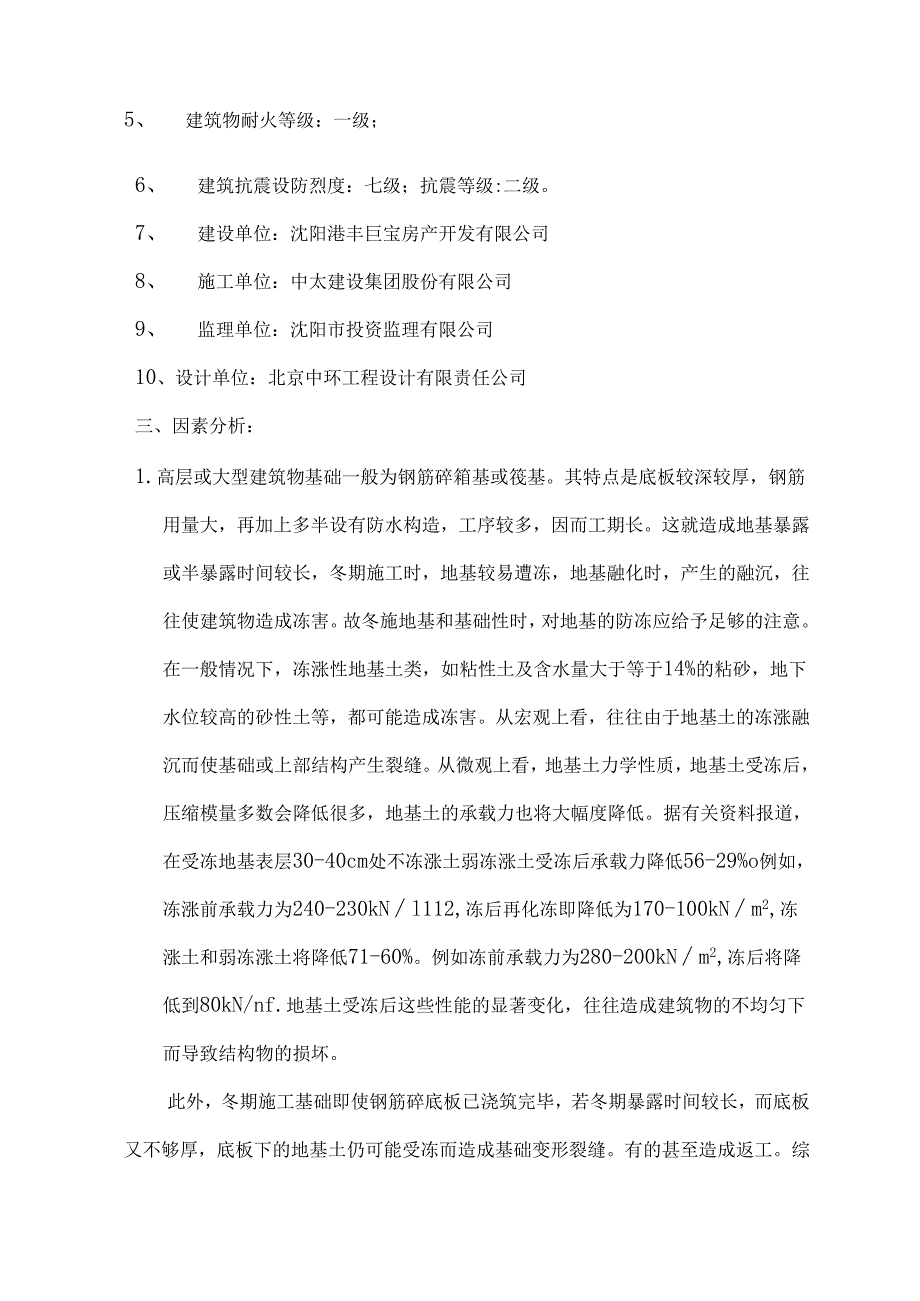

2、丰巨宝名城二期7#12#楼2、 工程地址:沈阳市浑南新城3、 结构类型:框剪结构4、 建筑面积:12000.31、其中人防地下室建筑面积4661.47m2o5、 建筑物耐火等级:一级;6、 建筑抗震设防烈度:七级;抗震等级:二级。7、 建设单位:沈阳港丰巨宝房产开发有限公司8、 施工单位:中太建设集团股份有限公司9、 监理单位:沈阳市投资监理有限公司10、设计单位:北京中环工程设计有限责任公司三、因素分析:1.高层或大型建筑物基础一般为钢筋碎箱基或筏基。其特点是底板较深较厚,钢筋用量大,再加上多半设有防水构造,工序较多,因而工期长。这就造成地基暴露或半暴露时间较长,冬期施工时,地基较易遭冻,地
3、基融化时,产生的融沉,往往使建筑物造成冻害。故冬施地基和基础性时,对地基的防冻应给予足够的注意。在一般情况下,冻涨性地基土类,如粘性土及含水量大于等于14%的粘砂,地下水位较高的砂性土等,都可能造成冻害。从宏观上看,往往由于地基土的冻涨融沉而使基础或上部结构产生裂缝。从微观上看,地基土力学性质,地基土受冻后,压缩模量多数会降低很多,地基土的承载力也将大幅度降低。据有关资料报道,在受冻地基表层30-40cm处不冻涨土弱冻涨土受冻后承载力降低56-29%o例如,冻涨前承载力为240-230kNl112,冻后再化冻即降低为170-100kNm2,冻涨土和弱冻涨土将降低71-60%。例如冻前承载力为2
4、80-200kNm2,冻后将降低到80kN/nf.地基土受冻后这些性能的显著变化,往往造成建筑物的不均匀下而导致结构物的损坏。此外,冬期施工基础即使钢筋碎底板已浇筑完毕,若冬期暴露时间较长,而底板又不够厚,底板下的地基土仍可能受冻而造成基础变形裂缝。有的甚至造成返工。综上所述,地基的防冻,不可以掉以轻心。切实做好防冻措施,才能保证工程的质量。地基土的冻涨,除气温在零度以下的先决条件外,主要及土的性质和含水量有关,也就是说及土的类别冻涨含水量和地下水的情况有关,有关研究资料表明,土颗粒的大小对土的冻涨有显著影响。如碎石土类,砂类图一般冻涨较小,其可能冻涨的条件主要决定于孔隙中充填粉粘颗粒的含量及
5、冲水程度、排水条件。以土的类别论砂土以上的粗粘土不冻涨或冻涨较小,粉土和亚粘土冻涨性大,粘土次之,值得主要的是粗颗粒土在饱和而无排水条件下冻结时,也可产生很大的冻涨。根据我国冬期施工划分的原则,是根据当地多年气温观测资料,室外日平均气温连续五天低于+5或最低气温低于OC时即为进入冬期施工。根据沈阳的实际天气变化和我国冬期施工日的规定,一般为10月20日前后即将进入冬期施工阶段。根据该工程地下室的特点和工期要求。为确保明年工程的顺利竣工,故对地下室工程实施冬期施工。2、由于该工程基础土方已开挖,地下室底板及独立基础已清理到实际标高位置。如果不施工,地基暴露时间较长,容易遭冻。待明年四月中旬溶化后
6、需重新清理地基,重新做触探实验,这样造成工程开工晚,很难在年底竣工。从经济效益上讲,对开发及施工单位都是不小的损失。3、如果地下室筏板施工完,在筏板表面及地基周围做防冻保温措施,地基及混凝土底板都将不受冻,为工程的顺利竣工赢得了时间。四、冬季施工的项目及施工时间:施工项目为:1、基础钢筋砂工程;冬季施工时间为:室外日平均气温连续五天低于+5或最低气温低于0时至随工程进度而结束止。五、为确保工程质量,特制定如下措施:(一)、冬施前施工准备1、认真组织有关人员分析冬施生产计划,根据冬施各专项施工项目内容编制详细切实可行的冬期施工专项措施。2、所有暂设工程(供电、供水、供热)、原材料、设备等,越冬前
7、必须准备就绪。提出冬施物资计划,积极组织材料进场,现场提前购进塑料布,草垫子。墙柱、梁板全部采用多层竹胶合板木模,加强模板保温性能,外边梁梁底模板外侧满包草垫子保温。3、现场设寒暑表钉挂在室外避光处,温度计15根。4、认真做好测温人员及全体施工人员的冬施培训。冬施中要加强天气预报工作,及气象部门取得联系,密切注意气象变化,听取5天内天气预报,做好准备。防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火等项工作。霜雪天后要及时清扫,运输道路采取防滑措施。5、冬施中混凝土企业必须保证混凝土供应质量,并采取相应的保证措施,商品混凝土搅拌站必须有热源供应。6、混凝土防冻剂必须选用优良品质的

- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 冬季 保温 施工 方案
