管道安装施工方案.docx

上传人:p** 文档编号:988723 上传时间:2024-06-06 格式:DOCX 页数:17 大小:26.21KB
下载 相关 举报
管道安装施工方案.docx_第1页
第1页 / 共17页
管道安装施工方案.docx_第2页
第2页 / 共17页
管道安装施工方案.docx_第3页
第3页 / 共17页
管道安装施工方案.docx_第4页
第4页 / 共17页
管道安装施工方案.docx_第5页
第5页 / 共17页
管道安装施工方案.docx_第6页
第6页 / 共17页
管道安装施工方案.docx_第7页
第7页 / 共17页
管道安装施工方案.docx_第8页
第8页 / 共17页
管道安装施工方案.docx_第9页
第9页 / 共17页
管道安装施工方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《管道安装施工方案.docx》由会员分享,可在线阅读,更多相关《管道安装施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

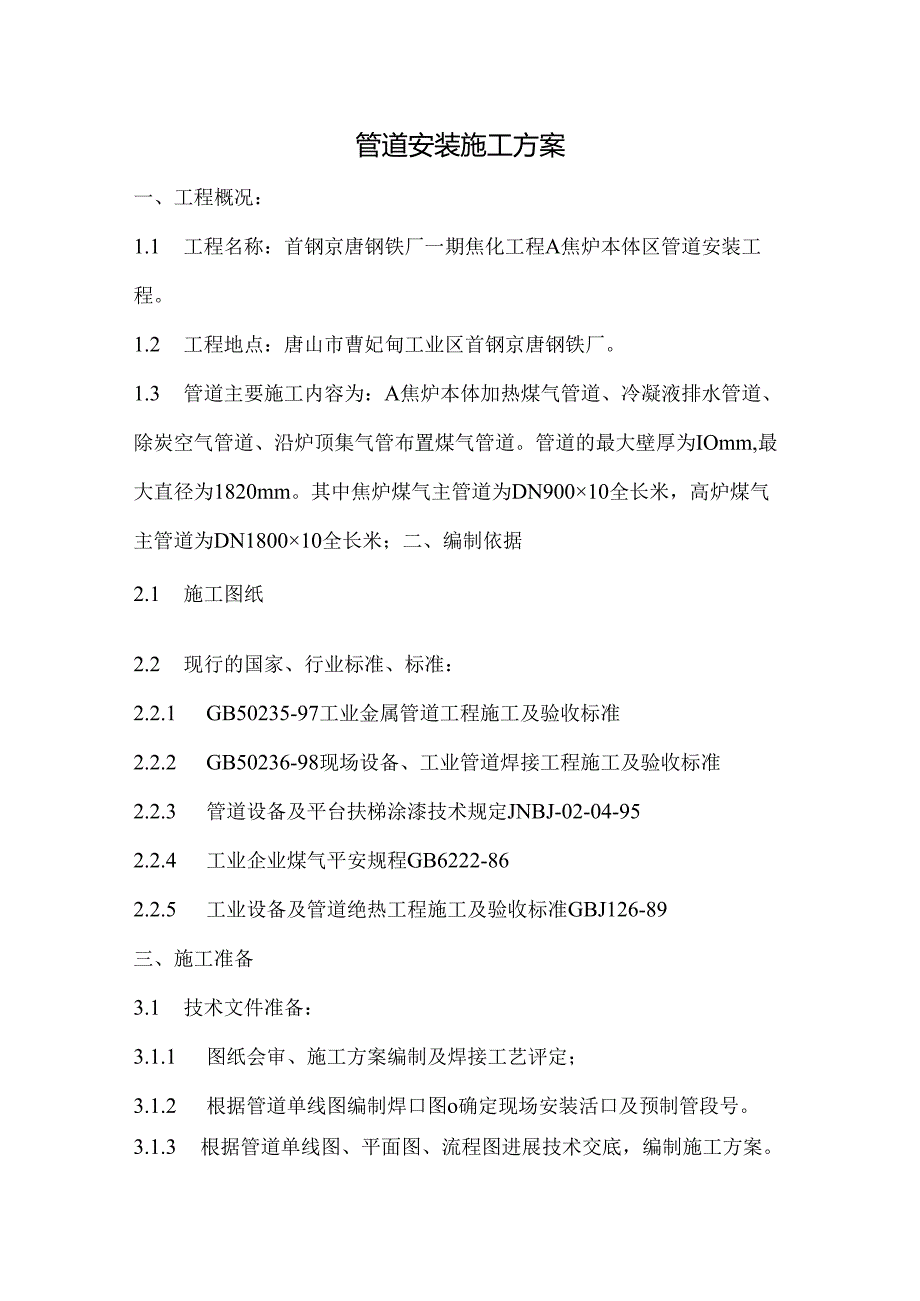

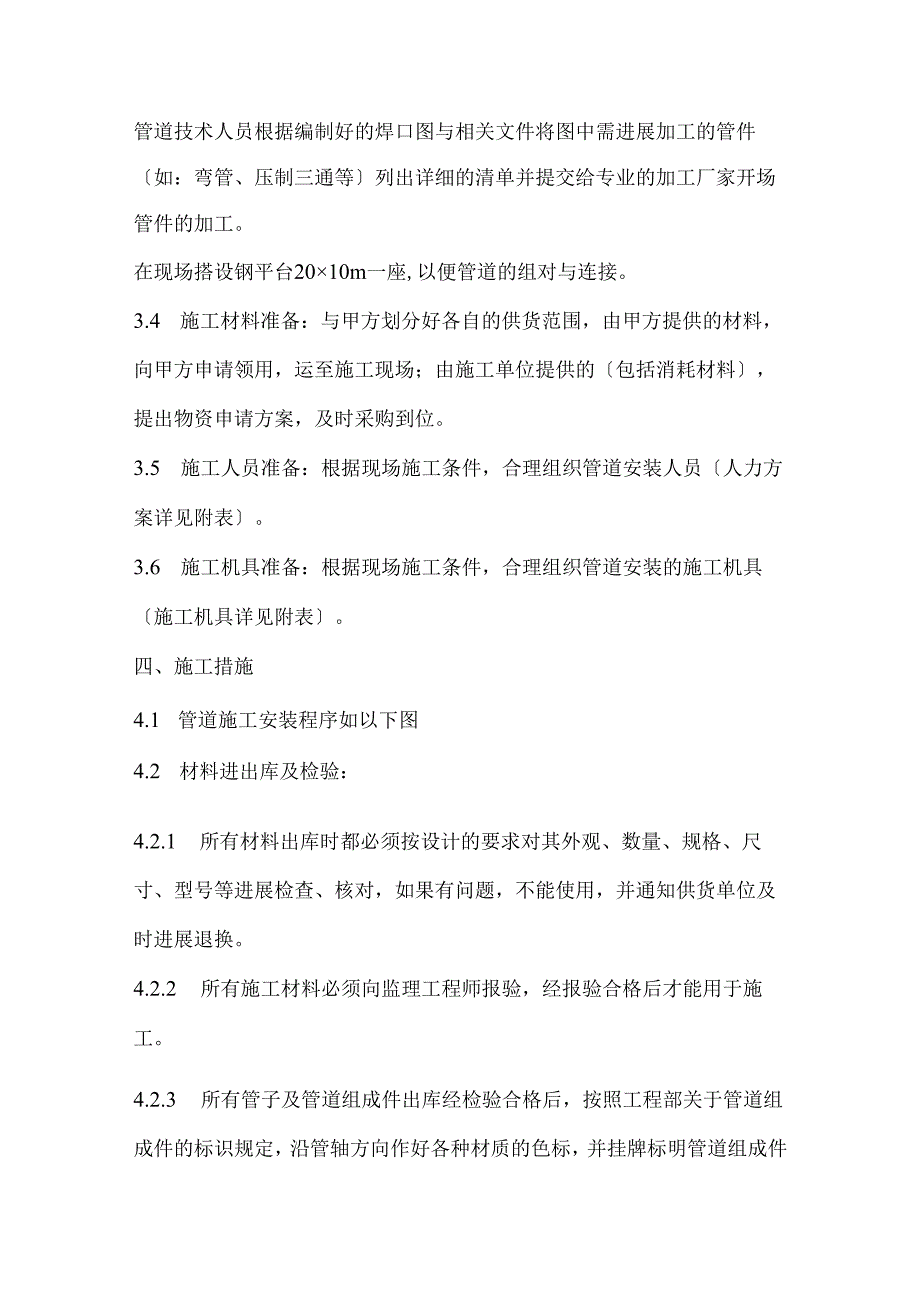

1、管道安装施工方案一、工程概况:1.1 工程名称:首钢京唐钢铁厂一期焦化工程A焦炉本体区管道安装工程。1.2 工程地点:唐山市曹妃甸工业区首钢京唐钢铁厂。1.3 管道主要施工内容为:A焦炉本体加热煤气管道、冷凝液排水管道、除炭空气管道、沿炉顶集气管布置煤气管道。管道的最大壁厚为IOmm,最大直径为1820mm。其中焦炉煤气主管道为DN90010全长米,高炉煤气主管道为DN180010全长米;二、编制依据2.1 施工图纸2.2 现行的国家、行业标准、标准:2.2.1 GB50235-97工业金属管道工程施工及验收标准2.2.2 GB50236-98现场设备、工业管道焊接工程施工及验收标准2.2.3

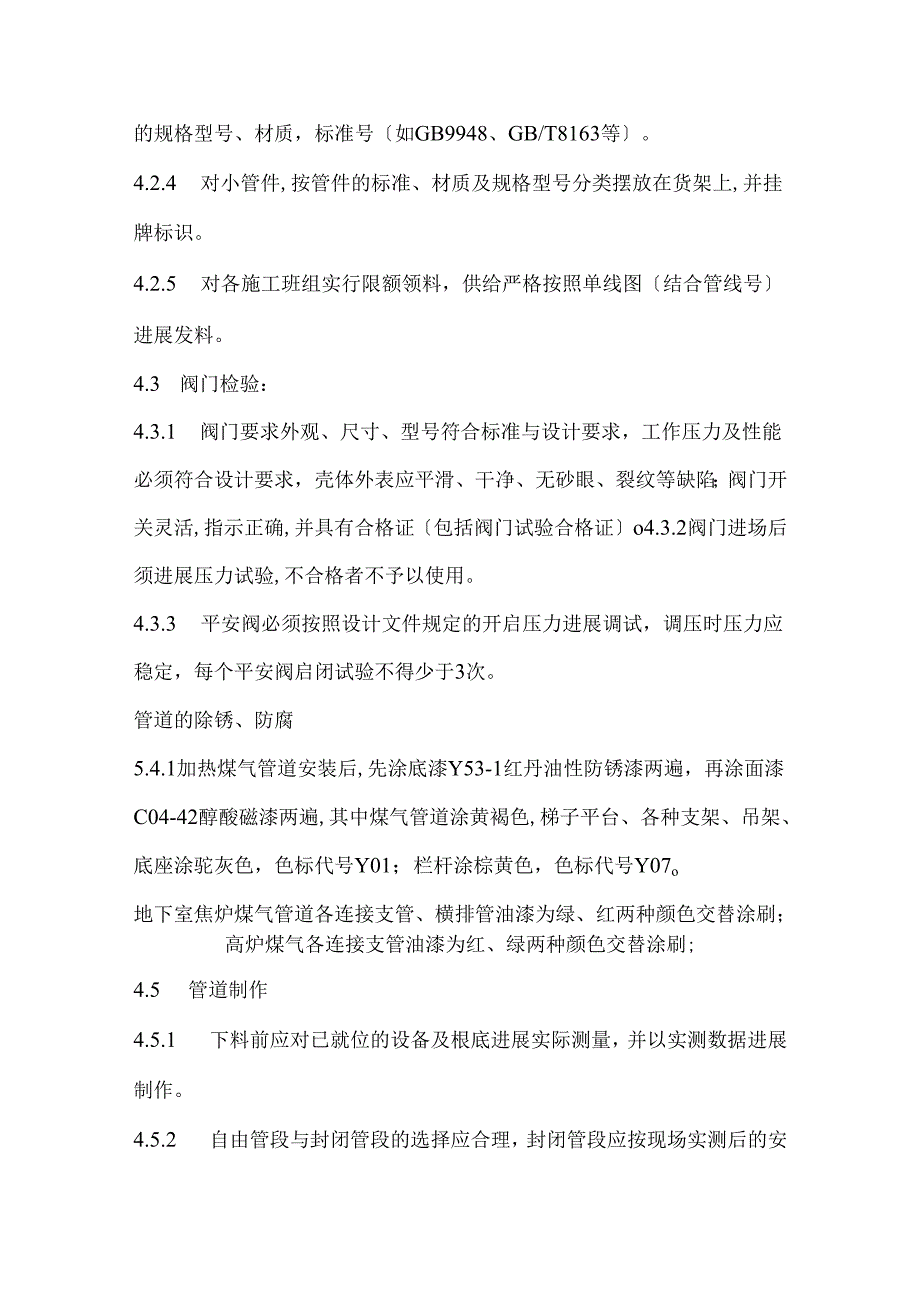

2、 管道设备及平台扶梯涂漆技术规定JNBJ-02-04-952.2.4 工业企业煤气平安规程GB6222-862.2.5 工业设备及管道绝热工程施工及验收标准GBJ126-89三、施工准备3.1 技术文件准备:3.1.1 图纸会审、施工方案编制及焊接工艺评定;3.1.2 根据管道单线图编制焊口图o确定现场安装活口及预制管段号。3.1.3 根据管道单线图、平面图、流程图进展技术交底,编制施工方案。管道技术人员根据编制好的焊口图与相关文件将图中需进展加工的管件如:弯管、压制三通等列出详细的清单并提交给专业的加工厂家开场管件的加工。在现场搭设钢平台2010m一座,以便管道的组对与连接。3.4 施工材料

3、准备:与甲方划分好各自的供货范围,由甲方提供的材料,向甲方申请领用,运至施工现场;由施工单位提供的包括消耗材料,提出物资申请方案,及时采购到位。3.5 施工人员准备:根据现场施工条件,合理组织管道安装人员人力方案详见附表。3.6 施工机具准备:根据现场施工条件,合理组织管道安装的施工机具施工机具详见附表。四、施工措施4.1 管道施工安装程序如以下图4.2 材料进出库及检验:4.2.1 所有材料出库时都必须按设计的要求对其外观、数量、规格、尺寸、型号等进展检查、核对,如果有问题,不能使用,并通知供货单位及时进展退换。4.2.2 所有施工材料必须向监理工程师报验,经报验合格后才能用于施工。4.2.

4、3 所有管子及管道组成件出库经检验合格后,按照工程部关于管道组成件的标识规定,沿管轴方向作好各种材质的色标,并挂牌标明管道组成件的规格型号、材质,标准号如GB9948、GB/T8163等。4.2.4 对小管件,按管件的标准、材质及规格型号分类摆放在货架上,并挂牌标识。4.2.5 对各施工班组实行限额领料,供给严格按照单线图结合管线号进展发料。4.3 阀门检验:4.3.1 阀门要求外观、尺寸、型号符合标准与设计要求,工作压力及性能必须符合设计要求,壳体外表应平滑、干净、无砂眼、裂纹等缺陷;阀门开关灵活,指示正确,并具有合格证包括阀门试验合格证o4.3.2阀门进场后须进展压力试验,不合格者不予以使

5、用。4.3.3 平安阀必须按照设计文件规定的开启压力进展调试,调压时压力应稳定,每个平安阀启闭试验不得少于3次。管道的除锈、防腐5.4.1加热煤气管道安装后,先涂底漆Y53-1红丹油性防锈漆两遍,再涂面漆C04-42醇酸磁漆两遍,其中煤气管道涂黄褐色,梯子平台、各种支架、吊架、底座涂驼灰色,色标代号Y01;栏杆涂棕黄色,色标代号Y07o地下室焦炉煤气管道各连接支管、横排管油漆为绿、红两种颜色交替涂刷;高炉煤气各连接支管油漆为红、绿两种颜色交替涂刷;4.5 管道制作4.5.1 下料前应对已就位的设备及根底进展实际测量,并以实测数据进展制作。4.5.2 自由管段与封闭管段的选择应合理,封闭管段应按

6、现场实测后的安装长度加工。4.5.3 下料后的管材要及时作好标识的移植工作,以保证材质的可追溯性;管子下料时应从无钢号、标准号等标记的一端开场。4.5.4 切割管的切割面要用砂轮打磨干净光滑,以保证焊接质量。切割时留在管内的异物必须去除干净。4.5.5 如果碳钢管的下料采用砂轮切割机与氧一乙块焰进展,切口端面倾斜偏差不应大于管子外径的1%,且不得超过3mm,见以下图:切割打磨不锈钢管与有特殊规定的钢管的砂轮片不能用于碳钢管道施工,反之亦然。坡口准备:管道连接主要是焊接方式,坡口是焊接的首要条件,必须按标准规定文件进展,中、低压管道坡口型式采用I型与V型见以下图,用角向磨光机将坡口及其附近Iom

7、m范围内打磨出金属光泽。4.5.8 管道组对前,将接口内外外表25mm范围内的泥垢,油污、铁锈等去除干净,用钢丝刷或拖布将管内杂物去除。对预制与安装时未封闭的管段,应加临时盲板,防止杂物进入管道内。管段组对。管子对口时,应在距接口中心20Omm处测量平直度如以下图。当管子公称直径小于100mm时,允许偏差值Q为Imm;当管子公称直径大于或等于100mm时,允许偏差值Q为2mm;但全长的偏差值不得超过IOmm。管道连接时不得用强力对口、加偏垫或加多垫等方法来消除接口端面的空隙、偏斜、错口或不同心等缺陷。在管道安装不连续时,必须及时将管口封闭。4.5.10 认真看图,仔细考虑与安排管道预制口与现场

8、安装口的位置,环焊缝距支、吊架净距不应小于50mm;需热处理的焊缝距支、吊架不得小于焊缝宽度的5倍,且不得小于100mm.o管道制作应按规定要求编号管线号、焊口编号与焊工号以便于质量控制与安装时查找。4.5.12 制作完毕的管段,应将内部清理干净,并及时封闭管口,保证管内清洁。特别指出,本工程所有管口在安装前必须全部封闭,确保管道进入安装现场封口率为100%o4.6 管道加工4.6.1 管子切割a公称直径DN50的中低压碳素钢管采用机械法切割如型材切割机,DN5。的钢管采用氧-乙焕焰切割。b铸铁管用钢锯、月牙挤刀切割。C管子切口外表应平整,不得有裂纹、重皮、毛刺、凹凸、缩口、熔渣、氧化铁销等,

9、切口平面倾斜偏差为管径的1%,但不得超过3mmO4.6.2弯管制作a弯管制作应根据设计图纸要求制作,设计无明确要求时,可按下表规定:弯管最小弯曲半径表管子类别弯管制作方式最小弯曲半径中、低压钢管热弯冷弯压制弯焊制弯DNDN注:DN为公称直径,DW为外径。b管子加热时,升温度缓慢、均匀,保证管子热透,并防止过烧与渗碳。4.6.3 螺纹加工中、低压管道a采用套丝机或绞板加工。b螺纹加工次数:DNv32mm为12次,DN=3250为23次,DN50mm为3次。c套丝过程中经常加油,从最后的1/3长度处起,板牙应逐渐放松,以便形成锥状。d螺纹应端正、清楚、完整、光滑、不得有毛刺、乱丝,断丝与缺丝总长度

10、不得超过螺纹全长的10%oe加工时,用力均匀,不得用加套管接长手柄的方法进展套丝。4.6.4 管件加工设计有要求时按设计图加工、设计无要求时按以下要求。a焊接弯头的节数表弯头度数内容90度60度45度30度端节2222中间节211/注:DN400mm时,可增加中节数量,但其内侧的最小宽度不得小于50mmo焊制弯头主要尺寸偏差表周长偏差DN10006mmDN100O4mm端面与中心线垂直偏差1%DW且不大于3mmb焊制异型管的椭圆度150mm,DNDW管外径o4.7.4 焊缝距离弯管起弯点1.A100mm且1.DW。4.7.5 卷管的纵向焊缝应置于易检修的位置且不宜在底部。4.7.6 工艺管道及

11、管内清洁要求较高,且焊接后不易清理的管道,其焊缝底层采用氢弧焊施焊。4.7.7 DN400的管道与管件焊制时,对其内侧焊缝根部应实施封底焊。管道法兰连接1.1.1 法兰与管道焊接时,法兰端面与管子中心线应垂直,其偏差为DN300mm时,允许偏差为1mm,当DN300时,允许偏差为2mm。1.1.2 管子插入法兰内距离密封面的距离为:1.=l2-23,为法兰厚度。1.1.3 法兰连接用的螺栓应为同一规格,安装方向一致,紧固对称、均匀,法兰连接应保持平行,其偏差不大于法兰外径的1.5%。且不大于2mm,不得用强紧螺栓的方法消除偏斜,法兰连接应保持同一轴线,其螺孔能保证螺栓自由穿入。1.1.4 法兰

12、垫片及螺栓、螺帽根据现场情况需要,分别涂以石墨粉、二硫化铝油脂、石墨机油等。4.9 螺纹连接连接前根据不同介质的管道,选用适宜的填料,下喷管连接用厚白漆与麻丝。螺纹连接要点:4.9.1 选用合格的管子钳,连接前在管端螺纹外面敷上填料,然后一次性装紧,不得倒回,装紧后应留有螺尾,注意填料不得挤入管腔内,挤到螺纹外面的填料要去除掉。4.9.2 一氧化铅甘油调合剂需在十分钟内用完,各种填料的螺纹里只能使用一次,假设需拆卸重新组装时,则应重换填料。4.10 管道安装管道安装前,其管道就位方法在人力就位有困难的情况下,采用汽车吊或其它辅助机具如链葫芦、自制手推车、吊篮、脚手架等使其进场就位。管道安装应具

13、备以下条件:a与管道有关的土建工程经检查合格,满足安装要求。b与管道连接的设备找正合格,固定完毕。C必须在管道安装前完成有关工序如清洗、防腐。d管子、管件及阀门等已经检验合格并具备有关的技术文件。e管子、管件及阀门已按设计核对无误,内部已清理干净,不存杂物。4.10.1 除碳空气管道安装a管道连接:DN50mm的无缝钢管采用电焊连接。b支管应从干管上部或侧面接出,为便于施工,支管与干管连接的角度一般采用90、60、30、15等,管道穿过墙壁或楼板时均应设套管。c安装时,注意坡度与设计或标准相符。d炉顶、抵抗墙部位的管道必须在烘炉温度达600度以后连接。e管道试压采用水压试压,强度试验,试验时间

14、为10分钟。严密性试验压力Ps=P,严密性试验30分钟内压力不降或无渗漏为合格。4.10.2 炉下加热管道安装a分配主管标高、中心线的极限偏差均为5mm,支管中心线及中心距离的极限偏差均为3mmob支管应自主管的标准管件三通接出,支管在主管上开孔前应排版布置,防止出现穿插焊缝,开孔直径大于支管外径不超过5mm,支管插入主管深度不大于3mmoc主、支管法兰的水平度及垂直度公差为l500o各支管法兰应在同一平面,高度误差不大于5mm。d煤气管加工、制作及煤油渗透试验严格按设计及标准要求执行。e横排管主管焊接变形的控制,以焊接工艺保证。f横排管与交换旋塞顶面标高、中心线按图纸要求严格控制,以保证交换传动装置的正常运行。g加热煤气管道冷凝液排放管要求:各冷凝液排放管及放散管根据现场实际情况加以固定。各冷凝液排放管安装坡度为6%0oh加热煤气管道安装前需现场核实梁底标高后再进展焊接,吊架的扁钢长度及B值可根据现场实际情况调整。iDN60。的人孔及人孔盖加工要求。筒节外径周长允许公差为3mm,筒节要求圆度公差小于1%DNDN为筒节公称直径。人孔试压与所在煤气管道的要求一样,且与所在煤气管道一起试压。所有焊缝应为连接焊缝,焊缝高度为被焊件最大厚度。人孔盖的加工密封面不允许有划痕、裂纹、气

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
