防护排水工程施工方案.docx

上传人:p** 文档编号:989632 上传时间:2024-06-06 格式:DOCX 页数:11 大小:21.42KB
下载 相关 举报
防护排水工程施工方案.docx_第1页
第1页 / 共11页
防护排水工程施工方案.docx_第2页
第2页 / 共11页
防护排水工程施工方案.docx_第3页
第3页 / 共11页
防护排水工程施工方案.docx_第4页
第4页 / 共11页
防护排水工程施工方案.docx_第5页
第5页 / 共11页
防护排水工程施工方案.docx_第6页
第6页 / 共11页
防护排水工程施工方案.docx_第7页
第7页 / 共11页
防护排水工程施工方案.docx_第8页
第8页 / 共11页
防护排水工程施工方案.docx_第9页
第9页 / 共11页
防护排水工程施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防护排水工程施工方案.docx》由会员分享,可在线阅读,更多相关《防护排水工程施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

1、防护、排水工程施工方案一、工程概况XX至XX第五合同段,里程范围:K33+050K40+050,自西向东延长,全长7km。路基防护及排水,全线防护工程有人字骨架护坡、拱形骨架护坡、护面墙、桥头锥坡等;排水工程有:路堤排水沟、截水沟、平台排水沟、急流槽等。序号工程细目总工程量单位路基防护工程m拱形骨架防护m3人字骨架防护m3护面墙m3排水沟m3m截水沟m3m平台排水沟/3178m3m急流槽m3挡土墙m3二、编制根据:广源高速马路防护排水设计图三、主要分项工程施工方法1 .1基坑槽开挖:对所需施工的构造物进展测量、放样,按设计要求限制构造物的线型,定桩,根据桩位并放出大样,限制好高程,然后派专人负

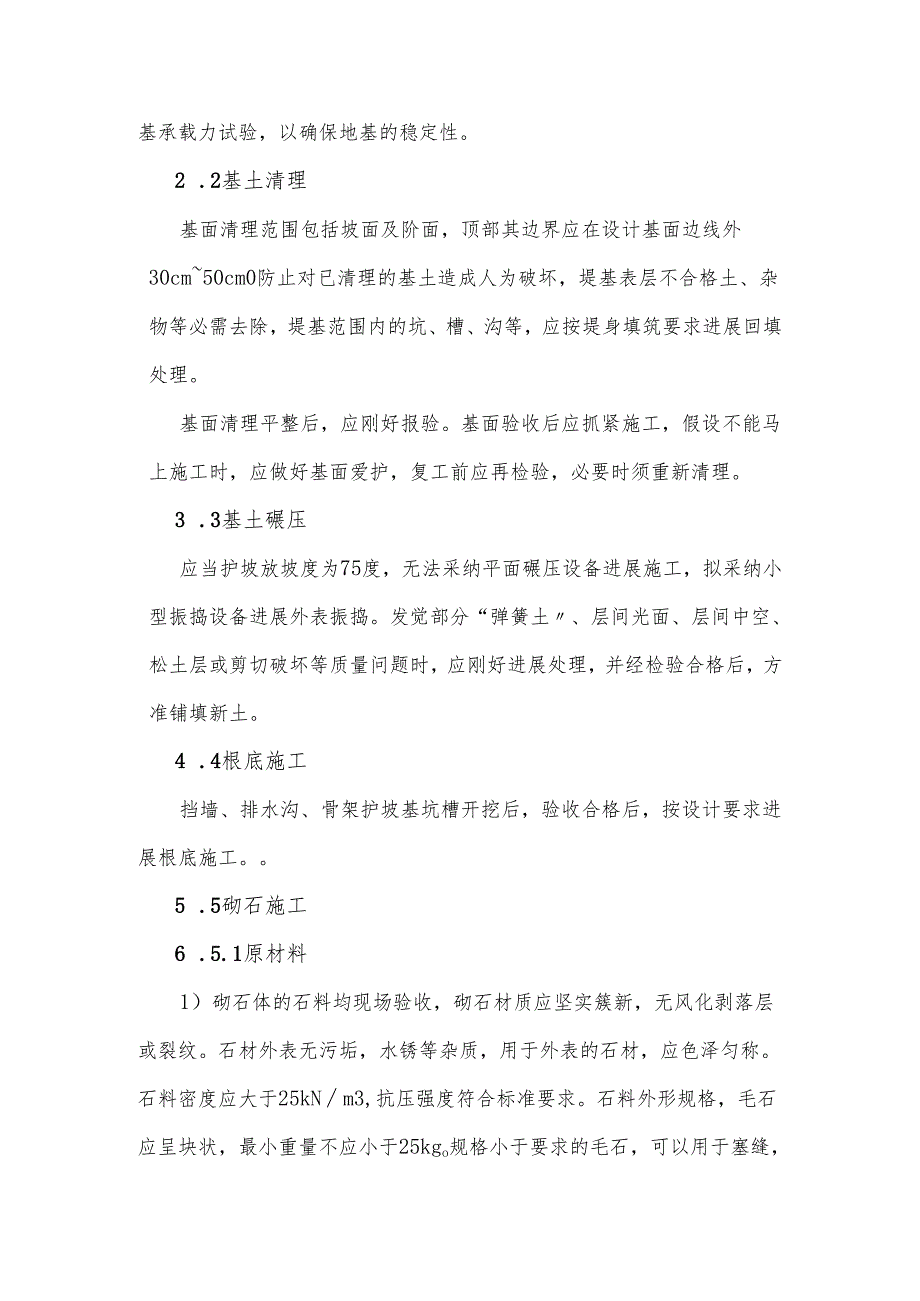

2、责指挥机械进绽开挖,开挖出基坑、基槽。假设是挡土墙应对基槽进展地基承载力试验,以确保地基的稳定性。2 .2基土清理基面清理范围包括坡面及阶面,顶部其边界应在设计基面边线外30cm50cm0防止对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必需去除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进展回填处理。基面清理平整后,应刚好报验。基面验收后应抓紧施工,假设不能马上施工时,应做好基面爱护,复工前应再检验,必要时须重新清理。3 .3基土碾压应当护坡放坡度为75度,无法采纳平面碾压设备进展施工,拟采纳小型振捣设备进展外表振捣。发觉部分“弹簧土、层间光面、层间中空、松土层或剪切破坏等质量问题时,

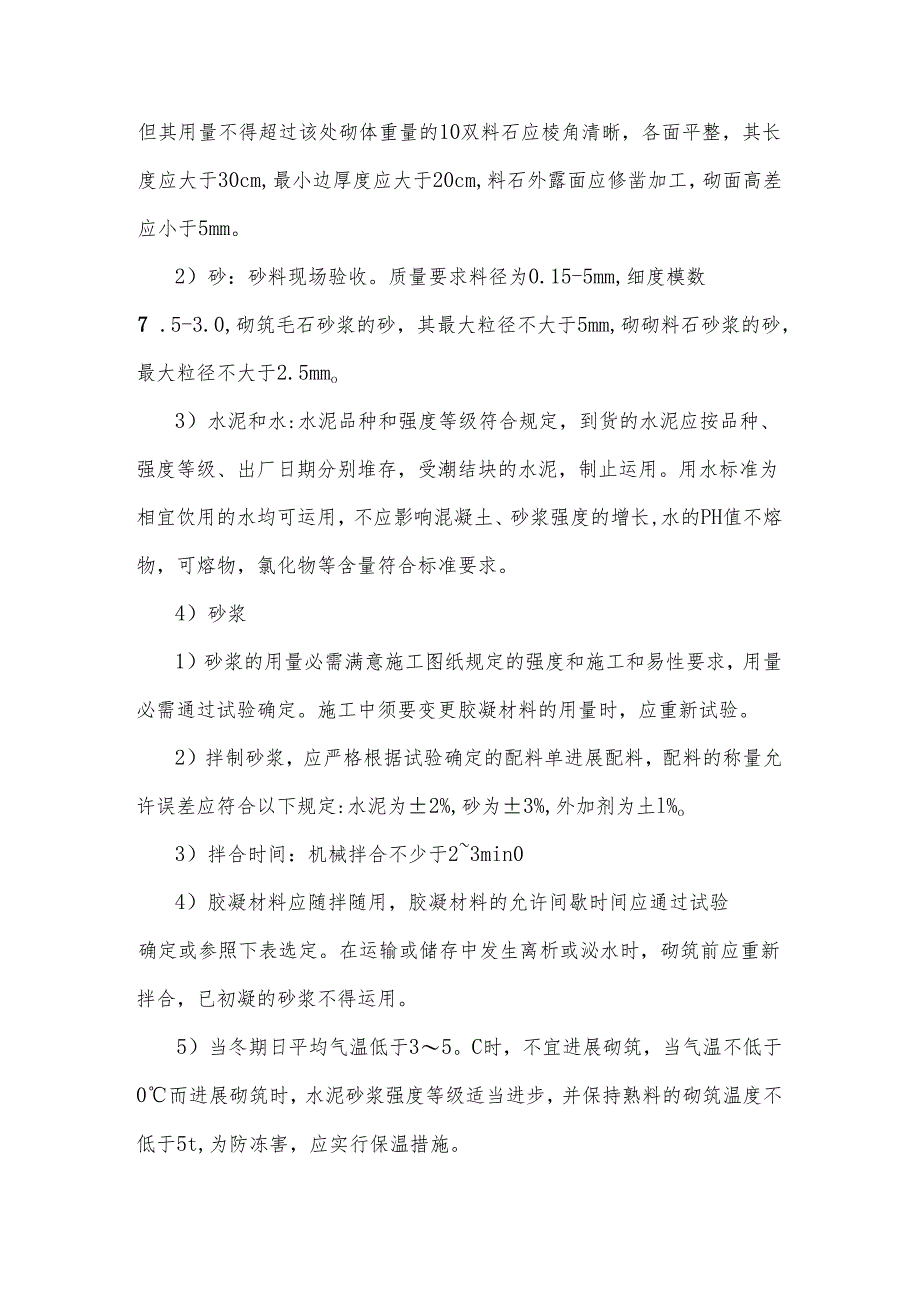

3、应刚好进展处理,并经检验合格后,方准铺填新土。4 .4根底施工挡墙、排水沟、骨架护坡基坑槽开挖后,验收合格后,按设计要求进展根底施工。5 .5砌石施工6 .5.1原材料1)砌石体的石料均现场验收,砌石材质应坚实簇新,无风化剥落层或裂纹。石材外表无污垢,水锈等杂质,用于外表的石材,应色泽匀称。石料密度应大于25kNm3,抗压强度符合标准要求。石料外形规格,毛石应呈块状,最小重量不应小于25kgo规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10双料石应棱角清晰,各面平整,其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。2)砂:砂料现场

4、验收。质量要求料径为0.15-5mm,细度模数7 .5-3.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm,砌砌料石砂浆的砂,最大粒径不大于2.5mmo3)水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,制止运用。用水标准为相宜饮用的水均可运用,不应影响混凝土、砂浆强度的增长,水的PH值不熔物,可熔物,氯化物等含量符合标准要求。4)砂浆1)砂浆的用量必需满意施工图纸规定的强度和施工和易性要求,用量必需通过试验确定。施工中须要变更胶凝材料的用量时,应重新试验。2)拌制砂浆,应严格根据试验确定的配料单进展配料,配料的称量允许误差应符合以下规定:水

5、泥为2%,砂为3%,外加剂为土l%o3)拌合时间:机械拌合不少于23min04)胶凝材料应随拌随用,胶凝材料的允许间歇时间应通过试验确定或参照下表选定。在运输或储存中发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得运用。5)当冬期日平均气温低于35。C时,不宜进展砌筑,当气温不低于0而进展砌筑时,水泥砂浆强度等级适当进步,并保持熟料的砌筑温度不低于5t,为防冻害,应实行保温措施。8 .5.2浆砌石砌筑1 1)一般要求浆砌石砌筑应符合以下要求:2 )砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石外表潮湿;2)应采纳坐浆法分层砌筑,铺浆厚宜3cm5cm,随铺浆随砌石,砌缝需用砂浆填充

6、饱满,不得无浆直按贴靠,砌缝内砂浆应采纳扁铁插捣密实;严禁先堆砌石块再用砂浆灌缝;3)上下层砌石应错缝砌筑;砌体外露面应平整美观,外露面上的砌缝应预留约4cm深的空隙,以备勾缝处理;程度缝宽应不大于2.5cm,竖健宽应不大于4cm;4)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度到达2.5MPa后才可接着施工;在接着砌筑前,应将原砌体外表的浮渣去除;砌筑时应防止振动下层砌体;5)勾健前必需清缝,用水冲净并保持缝糟内潮湿,砂浆应分次向缝内填塞密实;勾缝砂浆标号应高于砌体砂浆;应按实有砌缝勾平缝,严禁勾假缝、凸缝;砌筑完毕后应保持砌体外表潮湿做好养护;6)砂浆协作比、工作性能等,应按设计标号通过

7、试验确定,施工中应在砌筑现场随机制取试件7)砌石体应采纳铺浆法砌筑,水泥砂浆沉入度应为46cm,当气温较高时,应适当增大沉入度。8)在铺砌灰浆前,石料应洒水潮湿,使其外表充分汲取,但不得残留积水。砌筑时不得采纳外面侧立石块,中间填芯的砌筑方法。砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石嵌实,不得先摆碎石后填砂浆或干填碎石块的施工方法,石块间不应互相接触。9)当最低气温在05T时,砌筑作业应留意外表覆盖爱护,当最低气温在0。C或最高气温超过30。C时,应停顿砌筑。无防雨棚的仓面,遇大雨应马上停顿施工,妥当爱护外表,雨后应先解除积水,并刚好处理受雨冲刷部位。(2)操作要求1)铺浆(座

8、浆):采纳水泥砂浆作为胶结材料,铺浆厚度为设计厚度的1.5倍,使石料安装后有一定的下沉余地,有利于灰舞座实。逐块座浆,逐块安砌,在操作时仔细调整,务使座浆密实,以免形成空洞。对于毛石砌体,座浆厚度约为8cm左右,以盖住凹凸不平的层面为度。2)摆放石料:在已座浆的砌筑面上,摆放洗净潮湿(或饱和面干)的石料,并用铁锤击石面,使座浆开始溢出为度。石料之间的砌缝宽度应严格限制,采纳水泥砂浆砌筑,一般为2-4c11u3)竖缝灌浆:石料摆放就位后,刚好进展竖缝灌浆,并振(插)捣密实。振实后缝面略有下沉,可待上层平健铺浆时一并填满。4)振捣:水泥砂浆砌缝宽度较小,采纳人工捣插方法,常用的捣插工具有钢筋捣插捧

9、,或竹片捣插捧,或特制捣插钢板。5)二次砌筑时间:每一单位砌面铺砌完成2436h后(视气温、水泥种类,强度等级不同而定),即可进展清理冲洗,打算上一层的铺筑。(3)砌筑质量应到达以下要求:1)平整:同一层面应大致砌平,相邻砌石高差应小于2030mm。2)稳定:石块安置必需自身稳定,大面朝下,适当摇动或敲击,使其平稳。3)密实:严禁石块干脆接触,座浆及竖缝砂浆填塞应饱满密实,铺浆匀称,竖缝填塞砂浆后应插捣至外表泛浆为止。4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,防止竖向通缝,必要时,可每隔一定间隔。(4)养护砌体外露面,在砌筑后1218h之

10、间应刚好养护,常常保持外露面的潮湿,水泥砂浆砌体的养护时间,超过14d。冬期水泥的水化反响较慢,初凝时间延长,砌体一般不宜洒水养护,而实行覆盖麻袋、草袋、草帘、塑料膜、锅炉加温的保温防陈措施。3.5.3砌石工程质量通病与预防措施(1)浆砌石不密实1)现象:已砌筑部位有狗洞或缝隙,拆开检查可见砂浆不饱满。2)缘由:a、砂浆填筑不饱满;b、灰缝宽度不够;c、没有分层卧砌。3)预防措施:(八)采纳铺浆法施工,两块石头之间填浆饱满;(b)分层卧砌,内外搭接;(C)每片砌筑作业区支配专职质检员旁站检查,包质量包进度,负责究竟。做好现场记录,出现问题,追究质检员的责任。3 .5.4砌石质量检查1)砌石的砌

11、体强度必需符合施工图纸的要求。2)砌体密度和空隙率检查,在坝高1/3以下每砌筑5IOnI高至少挖坑一组,坝高1/3以上的砌体,试坑数量由监理人与承包人共同协商确定,所测的密度和空隙率必需到达施工要求。3)砌缝应密实,无架空,漏浆现象,有抗渗要求的部位进展压水试验,检测单位吸水率。4)砌体外表砌健宽度满意规定要求。4 .6水泥砂浆勾缝1)勾缝砂浆应采纳细砂和较小的水灰比,水灰比限制在1:11:2之间。2)防渗用砂浆采纳P42.5以上一般硅酸盐水泥。3)清缝应在砌筑24h后进展,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必需将槽缝冲洗干净,不得残留灰渣和积水,并保持面潮湿。4)勾缝砂浆必需单

12、独拌制,严禁与砌体砂浆混用。5)当勾缝完成和砂浆终凝后,砌体外表应刷洗干净,至少用浸湿物覆盖保持21d,在养护期间,常常洒水,使砌体保持潮湿,防止碰撞和振动。3. 7德砌体工程1 .砌筑砖砌体时,破应提早l2d浇水潮湿。砖砌筑前浇水是砖砌体施工工艺的一个部分,破的潮湿程序对砌体的施工质量影响较大。相宜的含水率不仅可以进步砖与砂浆之间的粘结力,进步砌体的抗剪强度,也可以使砂浆强度保持正常增长,进步砌体的抗压强度。同时,相宜的含水率还可以使砂浆在操作面上保持一定的摊铺流淌性能,便于施工操作,有利于保证砂浆的饱满度。2 .运用240*120*60水泥砖进展砌筑,施工时施砌的蒸压(养)砖的产品龄期不应

13、小于28do3 .竖向灰缝不得出现透亮缝、瞎缝和假舞。4 .砖砌体施工临时连续处补砌时,必需将接槎处外表清理干净,浇水潮湿,并填实砂浆,保持灰缝平直。四、详细分项工程考前须知:4. 1防护工程1.构造类型:共有A型、B型、浆砌片石满砌护坡三种类型。2 .基槽开挖、修正完毕后,应刚好进展根底施工。防止基坑暴露时间过长影响基底承载力和雨水浸泡基坑。3 .应在旱季抢抓工期,将浸水防护工程在雨季之前施工完毕。4 .浆砌片石满砌护坡外表采纳30cm浆砌片石铺砌,需留意在边坡上部设置泄水孔。4.2桥头护坡:1.施工放样后,进展桥头锥坡修整,完毕后,开挖护坡根底。2 .根底开挖、修整完毕后,应马上进展根底施

14、工。3 .桥头两侧每侧各设置一道M7.5浆砌片石检查踏步。检查踏步与桥头锥坡相接处铺筑2cm水泥砂浆并涂一层沥青。4 .应做好垫层找平,确保铺筑美观大方、牢靠。5 .满砌护坡在铺设好垫层后,进展砌筑,确保大面平整,砂浆饱满。4. 3人字骨架护坡:1 .用坡度尺做几道标准坡坡面,将边坡进展初平,确定骨架位置。2 .砌筑护脚根底,布人字型骨架前将整个坡段量测总长度,如有急流槽先将其位置确定,然后计算起人字型骨架个数,确定人字型骨架应从一侧进展,不得从两侧同时向中间进展,尽量削减半人字型骨架的出现。3 .在挖方平台内侧开挖70Cnl宽40Cm深的人字型骨架型骨架根底槽,检验合格后砌筑浆砌片石。4 .

15、起人字型骨架挂线拉槽砌筑从坡脚至坡顶挂线拉槽,用坡度尺定出挂线的坡度,按开槽宽度两边挂线,将每一人字型骨架脚都挂线,确定人字坡开槽位置。从坡顶沿坡面方向向下55Cm挂一横向线,将人字型骨架顶位置确定,确定第一排人字形砌石底部开槽的上边位置打桩钉点,再以此点用45尺定出人字形砌石顶部开槽的上边位置打桩钉点,拉线开槽。依次确定其别人字形砌石的开槽位置,按开槽的断面进绽开槽,安放预制板。安放预制板前检查挂线是否正确,按施工图将预制块立于开槽两侧或单侧,板间用砂浆连接,板外侧刚好用边坡土将其挤稳。砌筑片石,砌筑时应防止碰倒业已安放好的预制块。5 .4拱形骨架护坡:1、片石在运用前必需浇水潮湿,外表如有泥土、水锈、应清洗干净。2、各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交织连成一体,砌体外露面镶面种类应符合设计要求。砌体里层应砌筑整齐,分层应与外圈一样,先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。砌体外露面应进展勾缝,并应在砌筑时靠外露面预留深约20mm的空缝作勾缝之用,砌体隐藏面砌缝可随砌随刮平,不另勾缝。3、较大的砌块应运用于下层,安砌时应选取形态及尺寸较为相

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
