《场镇道路(破碎原砼路面)施工组织设计.doc》由会员分享,可在线阅读,更多相关《场镇道路(破碎原砼路面)施工组织设计.doc(47页珍藏版)》请在第壹文秘上搜索。

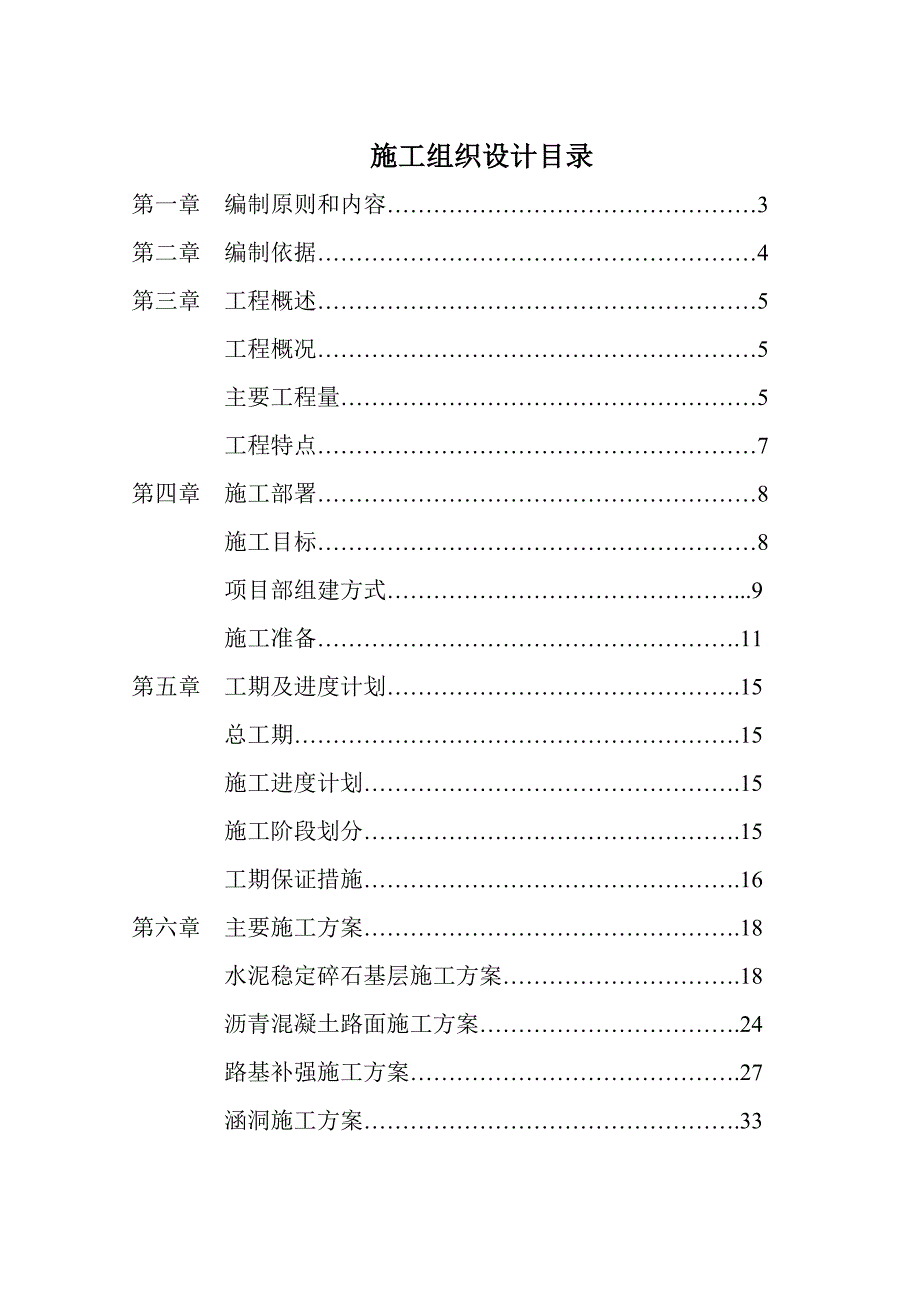

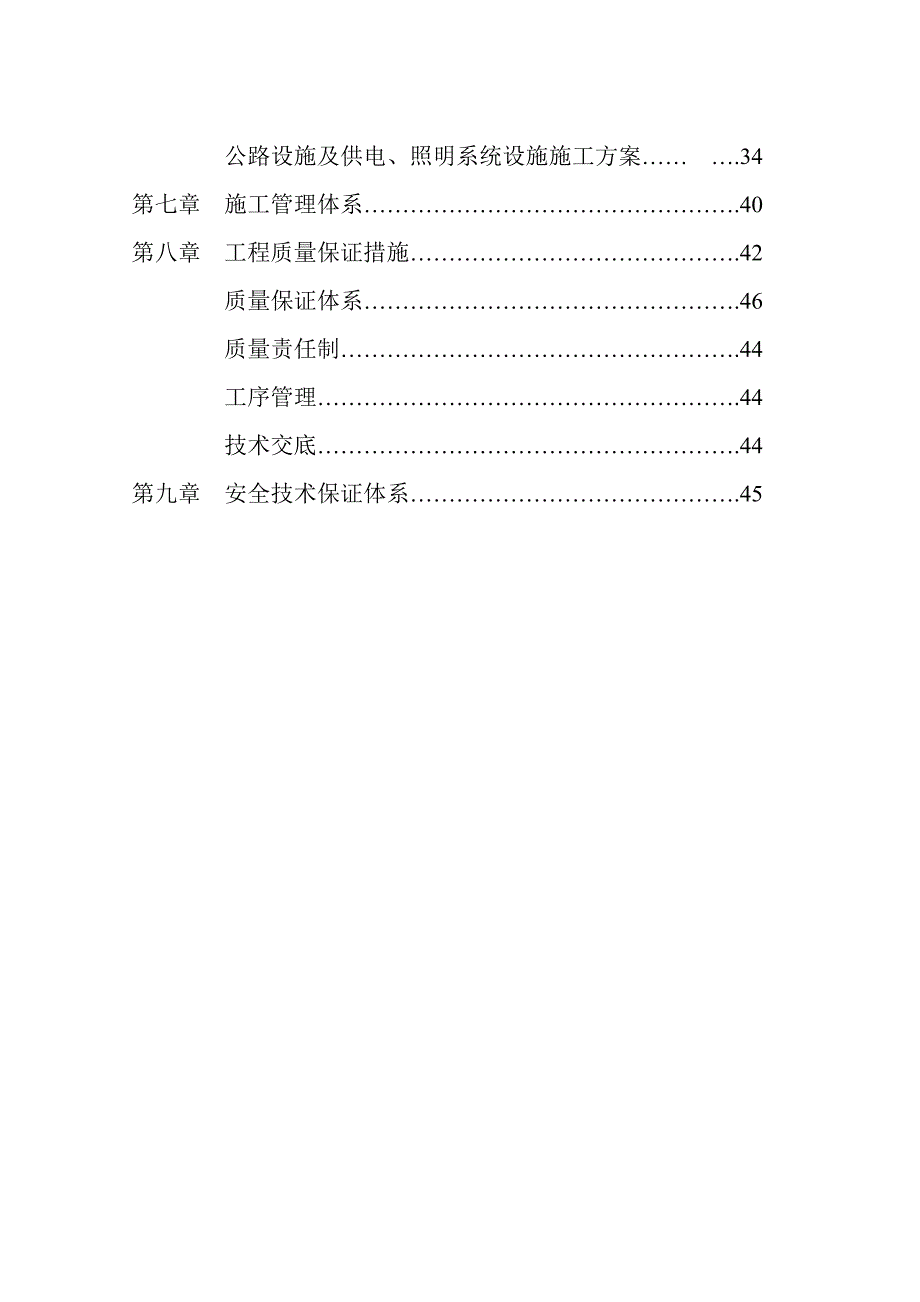

1、施工组织设计目录第一章 编制原则和内容3第二章 编制依据4第三章 工程概述5 工程概况5 主要工程量5 工程特点7第四章 施工部署8 施工目标8 项目部组建方式.9 施工准备.11第五章 工期及进度计划.15 总工期.15 施工进度计划.15 施工阶段划分.15工期保证措施.16第六章 主要施工方案.18 水泥稳定碎石基层施工方案.18 沥青混凝土路面施工方案.24路基补强施工方案.27涵洞施工方案.33公路设施及供电、照明系统设施施工方案 .34第七章 施工管理体系.40第八章 工程质量保证措施.42 质量保证体系.46 质量责任制.44工序管理.44 技术交底.44第九章 安全技术保证体系

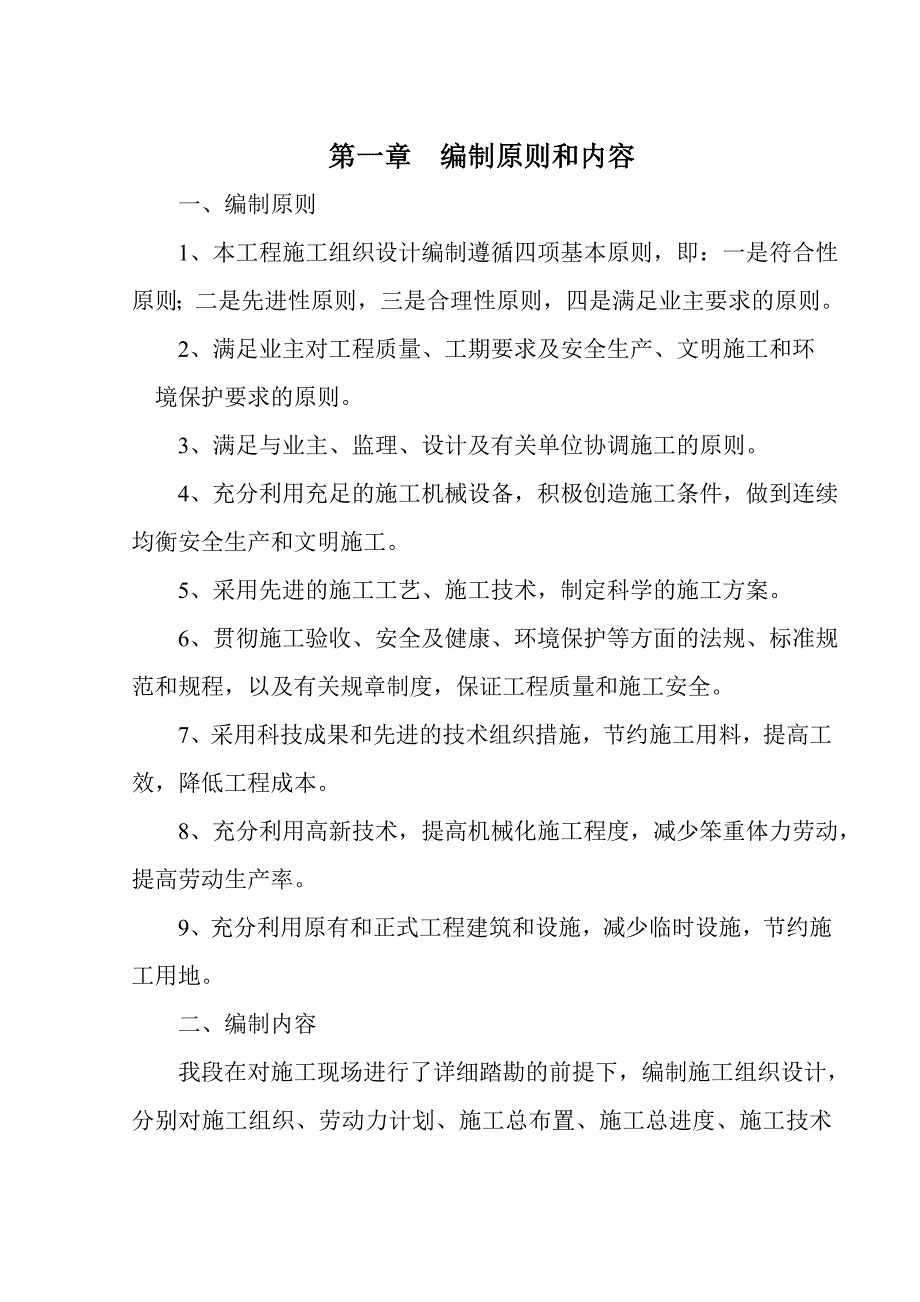

2、.45第一章 编制原则和内容 一、编制原则 1、本工程施工组织设计编制遵循四项基本原则,即:一是符合性原则;二是先进性原则,三是合理性原则,四是满足业主要求的原则。 2、满足业主对工程质量、工期要求及安全生产、文明施工和环 境保护要求的原则。 3、满足与业主、监理、设计及有关单位协调施工的原则。 4、充分利用充足的施工机械设备,积极创造施工条件,做到连续均衡安全生产和文明施工。 5、采用先进的施工工艺、施工技术,制定科学的施工方案。 6、贯彻施工验收、安全及健康、环境保护等方面的法规、标准规范和规程,以及有关规章制度,保证工程质量和施工安全。7、采用科技成果和先进的技术组织措施,节约施工用料,
3、提高工效,降低工程成本。 8、充分利用高新技术,提高机械化施工程度,减少笨重体力劳动,提高劳动生产率。9、充分利用原有和正式工程建筑和设施,减少临时设施,节约施工用地。 二、编制内容 我段在对施工现场进行了详细踏勘的前提下,编制施工组织设计,分别对施工组织、劳动力计划、施工总布置、施工总进度、施工技术方案和方法、主要施工机械设备、质量安全保证措施、文明施工及环境保护措施等进行了,详细阐述。 第二章 编制依据 1、某某市市中区某某路某某寺过境段改建工程一阶段施工图设计; 2、相关的工程建设标准和规范 公路土工试验规程(JTJ 05193)公路工程水泥及水泥混凝土试验规程(JTG E302005)
4、 公路工程岩石试验规程(JTG E412005) 公路工程无机结合料稳定材料试验规程(JTJ 05794) 公路工程集料试验规程(JTG E422005) 公路路基路面现场测试规程(TTJ 05995) 公路路基施工技术规范(JTJ 03395) 公路路面基层施工技术规范(JTJ 0342000) 公路工程质量检验评定标准(JTG F802004) 公路工程施工安全技术规程(JTJ 07695) 公路路基施工技术规范(JTJ 03396) 3、施工现场勘察情况; 4、施工机械、劳动力消耗定额; 5、国家及地方有关现行施工验收规范、规程、标准以及省、市对建筑施工管理的有关规定。 6、本管理段的技
5、术、管理水平和机具设备能力。 第三章 工程概述第一节 工程概况一、工程概况:1、某某市市中区某某路某某寺过境段改建工程路线全长0.435Km,位于市中区沱江乡境内。原路为水泥混凝土路面,现路面均已出现严重破坏,出现大面积断板,影响行车安全,严重制约着地方经济的发展;本项目建成有利于解决人民群众的出行安全,对加快地方经济发展、提高路网功能和服务水平等提供优越条件。2、路线等级:公路四级3、计算行车速度:40公里/小时4、路基宽度:8.5米5、路面结构类型:水泥稳定级配碎石+沥青混凝土路面6、最大纵坡:6.557%7、最小坡长:80米8、平曲线最小半径:70米二、主要工程数量(一)路基工程1、特殊
6、路基处理 1295.19m32、破除22cm原混凝土路面 932.02m33、挖除32cm厚原路基层 4236.449m24、排水工程 1216.718m(二)路面工程1、路面底基层(25cm厚水泥稳定碎石) 3700.552m22、路面基层(20cm厚水泥稳定碎石) 3700.552m23、沥青混凝土面层、0.6cm稀浆封层 3700.552m2、5cm中粒式沥青混凝土下面层 3700.552m2 、4cm细粒式沥青混凝土上面层 3700.552m2、粘层油 3700.552m2、透层油 3700.552m24、C20砼路缘石 64.493m35、人行道 435m(三)其他工程、M7.5浆砌
7、料石梯步 128.5m3、10cm厚C20混凝土地坝 425m2 (四)桥涵工程1、涵洞:、钢筋混凝土盖板涵(1-4m) 25m/2道 (五) 安全设施1、水泥混凝土路面热熔标线 195.9m2 (六)供电、照明系统设施1、路灯 21盏第三节 工程特点 1、本合同段施工线路不长,但工期很紧:线路全长0.435 K m,工期为180天(日历工期)。 2、对原场镇段的路面标高进行了微调,尽量利用老路强度,减少工程量,节约投资。 3、对老路病害进行整治,修补路面病害,改善路面平整度。4、地处场镇,车多、人多、摊位多,施工难度极大,安全投入高;涉及杆、管、线及城镇用地,参与部门多,需要一个专门的、强而
8、有力的协调机构。 5、工程不能断道施工,施工能效大幅降低,对工程工期制约大。 第四章 施工部署与安排第一节、施工目标 1、施工质量要求 本工程需符合公路路面施工技术规范、公路路基层施工技参术规范、公路工程技术标准)等的要求进行施工。该工程各分项工程必须全部验收合格,整体工程达标,并做到路面平整,无坑洼积水,线条圆顺,边坡稳定,排水顺畅,整体观感良好。 2、安全施工要求 坚持无死亡、无重伤、无火灾、无中毒,严格按建设部“一个标准,三个规范”组织施工。 3、文明施工要求 以建设部施工现场安全、文明标准化工地)为标准,实行标准化管理,做好施工排污处理。 4、工期要求 该工程要求在180天内竣工。第二
9、节、项目部组建方式 1、针对工程实际所需,组建一个具有实干、高效、务实的项目班子显得十分重要,因此本管理段选派具有专业技术头脑、具有丰富的施工经验、具有领导指挥和内外协调能力的项目经理负责组建临时项目部,配备技术过硬的施工管理人员,精选一批精良、善战的施工队伍。树立项目经理的权威,实行统一领导,统一指挥、统一管理、责任到人,奖惩分明的内部管理体系。 2、临时项目部设项目经理一人,技术负责人即“总工程师一人,测量人员一人,质检及实验员一人,施工员一人,材料员一人、专职安全人员一人。 3、组织机构 本工程实行项目经理领导的项目经理负责制,在项目经理领导下,设工程项目技术负责人,专门负责工程技术问题
10、的实施和处理以及技术方案的建议实施,并对项目经理负责。工程质检员负责工程质量检验监督及施工中材料试验工作,工程技术员负责工程施工和测量放线定位,计量统计员负责内业及工程经济技术资料的编制和整理工作,材料员负责工程所需一切建筑材料的采购供应,办公室负责收发资料及后勤工作。施工作业队分若干专业班组,根据施工现场的情况,在以项目经理为中心的现场管理人员的统一指挥下,开展如圬工砌体工程、涵洞工程及其它工fl程的施工作业,配备多工种技术工人,负责工程某一部分的施工。为了保证工程的施工质量和进度,项目经理部设_名技术负责人,全面负责工程施工中的技术审定。第三节 施工准备 1、技术准备 项目经理部技术负责人
11、组织全体技术人员,认真阅读设计文件,技术规范和合同,了解设计意图,熟悉设计内容,掌握设计要求,制定工作计划和工作标准,组织全体人员会审图纸,为指导施工作好准备。 配置测量仪器,接桩后组织工程技术人员现场复测,并埋设好护桩。 配齐施工表格、建立技术档案,专人负责管理。 2、施工机械、物资准备 针对公路工程施工需要大量劳动力的特点。开工前劳动力已全部落实,随时可以按计划组织实施工程顺利开展施工,按时完成施工任务,与民工签订了各项施工承包协议,使民工们安心工作,把精力集中到工程质量上来。施工中的所需原材料全部送检,严格按照中心实验室的试验结果及试配报告施工,不合格材料不得进入施工现场,所有合格原材料必须经监理工程师签认后才能使用。我段与生产厂家已签订了材料供销合同,各种材料的品质合格,数量充足,随时可以根据用量组织进场
