《基础施工方案(降水、挖孔).doc》由会员分享,可在线阅读,更多相关《基础施工方案(降水、挖孔).doc(30页珍藏版)》请在第壹文秘上搜索。

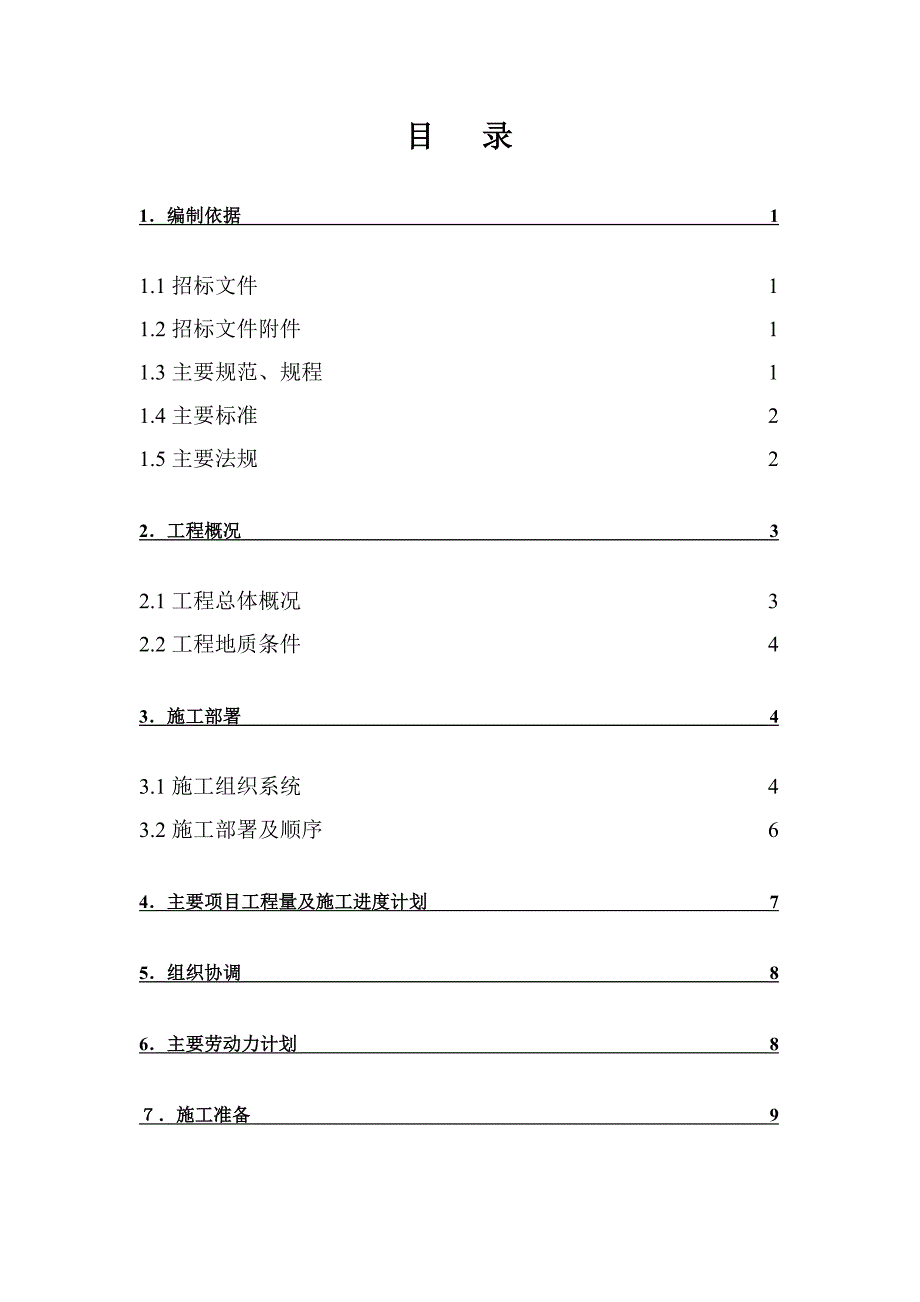

1、 某某海岸生态度假村T1塔楼及裙房基坑工程(降水、人工挖孔桩)施工方案某某建设工程有限公司审定人: 审核人: 编制人: 某某年四月二十五日目 录1编制依据11.1招标文件11.2招标文件附件11.3主要规范、规程11.4主要标准21.5主要法规22工程概况32.1工程总体概况32.2工程地质条件43施工部署43.1施工组织系统43.2施工部署及顺序64主要项目工程量及施工进度计划75组织协调86主要劳动力计划8施工准备9.1开工准备:9.2技术准备:9.3物质准备:9主要施工方法及技术措施98.1基坑降水方案98.2人工挖孔桩施工方案159施工管理方法199.1采用项目法施工199.2强化计划
2、管理209.3成本控制209.4现场安全、文明施工管理措施219.5环保要求和措施229.6工地安全用电规定2210质量目标与质量保证措施2310.1质量目标2310.2质量保证措施23附:1:T1-T6塔楼定位坐标示意图。2:井点平面布置图3:降水、孔桩总平面布置图4:施工进度计划5、施工机械表施工组织设计(方案)报审表工程名称:某某海岸生态度假村 编号:致:我方已根据施工合同的有关规定完成了 基础(降水、挖孔桩) 工程施工(方案)的编制,并经我单位上级技术负责人审查批准,请予审查。附:1:T1-T6塔楼定位坐标示意图。 2:井点平面布置图3:施工进度计划 4:施工机械表 5:降水、挖孔桩总
3、平布置图承建单位:(章) 项目经理: 日 期: 2007年4月25日 专业监理工程师审查意见:专业监理工程师: 日 期: 总监理工程师审查意见:项目监理机构: 总监理工程师: 日 期: 1编制依据1.1招标文件1.2招标文件附件序 号名 称份 数日 期1现场总平面图12基础平面图13工程地质勘察报告11.3主要规范、规程1.3.1国家序 号名 称编 号1地基与基础工程施工及验收规范GB50202-20022混凝土结构工程施工及验收规范GB50204-2003工程测量规范GB50026-934锚杆喷射混凝土支护技术规范50202-20025建筑地基基础设计规范GB-50007-20021.3.2
4、行业序号名 称编号1建筑桩基技术规范JGJ94-942钢筋焊接及验收规程JGJ18-20033施工现场安全用电安全技术规范JGJ46-884建筑地基处理技术规范JGJ79-20025建筑机械使用安全技术JGJ33-20016建筑基坑支护技术规程JGJ120-991.3.3地方序号名 称编 号1建筑安装工程资料管理规程DBJ-01-51-20002建筑安装分项工程施工工艺规程DBJ-01-26-963建筑工程测量规程DBJ-01-21-954工程监理建设规程DBJ-01-41-98 1.4主要标准1.4.1国家序 号名 称编号1建筑安装工程质量检验评定统一标准GBJ300-882建筑工程质量检验
5、评定DBJ301-881.4.2行业序号名 称编号1混凝土碱含量限值标准CECS53:932普通砼用砂质量标准及检验方法JGJ52-923普通砼用碎石或卵石质量标准及检验方法JGJ53-924建筑施工安全检查标准JGJ59-991.5主要法规1.5.1国家序号名 称编 号1中华人民共和国建筑法国家主席令1997年91号2中华人民共和国计量法3中华人民共和国环保法国务院令第279号1.5.2行业序号名 称编号1工程建设标准强制性条文1.5.3地方序 号名 称编 号1海南省建设工程综合定额2地质勘探报告3建设工程质量管理条例2工程概况2.1工程总体概况序号项 目内 容1工程名称某某海岸生态度假村2
6、工程地址海口市滨海大道北侧3建设单位某某海岸实业开发有限公司4设计单位北京市建筑设计研究院海南分院5监理单位6地勘单位海南水文地质工程地质勘察院7施工承包单位某某建设工程有限公司2.2工程地质条件序号项目内 容1土质、水位位土土质分层情况第层中砂(Q4m)、第层淤泥质粉质粘土(Q4m)、第层砾砂(Q2mc)、第1层粉砂(Q2mc)、第层粉质粘土(Qel)、第层粘土(Q1m)、第层粉质粘土(Qel)、第层强风化玄武岩(Q1)、第层中等风化玄武岩(Q1),其中第、为场地范围内的主要地层,第层中等风化玄武岩为较软岩,层顶标高-7.762.74m,平均值-1.66m;揭露层厚0.5012.20m,平均
7、值5.71m。该层岩体基本质量等级为IV类,岩石单轴饱和抗压强度标准值为21.8MPa,承载力高,工程性能好,为良好的桩端持力层。2基础地下水质无腐蚀性基坑深度及基础形式4m,桩承台-15.0016.51 m结构类型及建筑面积框架剪力墙结构,m2土层渗透系数详见地质勘察报告3施工部署3.1施工组织系统3.1.1施工管理目标:3.1.1.1工程质量:整体工程符合合格标准.所有分部、分项工程一次交验合格,优良率达90%以上。3.1.1.2确保工程总工期。3.1.1.3安全生产:杜绝死亡及重伤事故,杜绝一切消防事故。3.1.1.4文明生产:力争海口文明施工现场。3.1.2现场管理机构为了确保上述管理
8、目标的实现,加强对工程施工的领导,选派素质高、经验丰富并熟悉工程管理规范及流程的专业人员组成强有力的组织机构,对本工程的计划、施工进度、技术、工艺、机具使用、施工协调、工程信息、技术管理、及成本控制,实行全方位的综合性管理。施工现场管理机构项目经理生产副经理项目总工施工员材料员安全员质检员技术员机电小组3.1.3职能分工及职责工程项目部管理人员姓 名职 务职 责欧阳小贤项目经理对工程质量、安全、进度及成本控制全面负责张保军项目总工按照国家规范及设计要求监督施工胡泰平技术质量监督检查施工质量陈 云工 长负责现场生产施工卢智慧安全员负责消防保卫及安全生产李德海材料员负责材质及材料节约措施黑留仁降水
9、组长负责组织降水施工许国军孔桩组长负责组织孔桩施工3.2施工部署及顺序3.2.1施工准备工作3.2.1.1全面调查施工范围内的地上、地下障碍物,制定排障计划和处理方案,并加以实施。3.2.1.2根据建设单位提供的建筑红线、控制桩、水准点和施工图纸,进行测量放线工作。基坑开挖范围内所有轴线桩、水准点都要引至机械施工活动区以外,并设置涂红白漆的隔离防护栏保护。3.2.1.3根据施工图纸,测放桩位和基坑开挖线,引测工程外控制点加以保护。3.2.2施工用电和施工照明3.2.2.1根据机械配备型号和数量及钢筋加工、混凝土浇筑用电,计算工程高峰用电量为250 KW。3.2.2.2临时供电线路采用埋地电缆,
10、并设置8个电闸箱供降水、孔桩施工用电(详见平面布置图)。3.2.2.3在现场搭设高4-6m的灯架,每个灯架安装镝灯1500KW。工作面、坡道口安装碘钨活动灯架若干个,供夜间施工照明使用。3.2.2.4施工用电量计算式:临时供电路布置及施工机具设备用电量共设30台(降水真空泵、搅拌机、调直机、砼泵机等)。查表取K1=0.6 Pc施工机具用电总和54.65Kw+室内(办公室、食堂、仓库、工棚等)2Kw+室外3Kw注:1、综合考滤施工用电约占90%,室内、外照约占10%。2、1.1-用电不均匀系数:P=1.1(K1Pc+0.1P)=1.24K1Pc=1.240.6(77.8+2+3)=61.60Kw
11、故知至时正常用电量为61.60Kw。3.2.2.5施工用水:在现场设置1处外管径为40mm的水源,供挖孔桩护壁砼工程用水。3.2.2.6在现场搭建施工临时办公、休息用房、工具棚、水泥棚。3.2.2.7根据施工方案和施工图纸进行机械设备和钢筋、水泥、砂石等材料的准备。3.2.3施工部署为了保质、保量、按期完成工程任务,根据工程特点、结合我公司施工能力,作如下施工部署:3.2.3.1现场施工管理人员24小时值班,及时解决出现的各种问题。3.2.3.2委派有一定工程施工经验的员工参建该工程项目,成立工程项目经理部统一管理。3.2.3.3实行岗位责任制,指标层层落实。3.2.3.4降水井点和孔桩定位同
12、步进行、施工时交叉作业。3.2.3.5合理组织、精心施工,保质、保量,按期交工。4主要项目工程量及施工进度计划4.1劳动力准备按照施工进度计划及工程量配备劳动力,并安排进场时间,用工高峰时现场劳动力为80人。4.2主要项目工程量及施工进度计划,总工期约65天。(附页2)4.3降水井施工工期预计14天,降水井施工完成2-3天后可进行孔桩开挖,井点每栋58眼。5组织协调5.1落实解决场区三通一平,绘制施工场地平面图。5.2协同甲方妥善处理场地范围内地下管线和构筑物。5.3落实所需各种设备、材料,根据需要组织部分材料进场。提前进行钢筋加工。5.4组织施工人员熟悉地质报告、施工方案及有关规范规程。5.5对施工人员进行安全责任教育。5.6根据施工图纸、总进度计划、劳动力规模划分降水井、挖孔桩的作业流水段,每天进行一次碰头会进行协调、配合。5.7确保工程的施工进度,布置各工种施工。5.8组织施工人员认真熟悉方案及有关规范、规程,结合本工程的特点,制定详细的施工计划和技术措施,做好施工前技术交底和安全交底。5.9铺好施工临时排水管道及施工用水、用电管线,现场布设若干个1寸水管接头。5.10做好施工中所需各种材料的计划和供应工作。5.11铺设施工材料运输道路。6主要劳动力计划本工程施工人员定员及配备情况见表每组人数组数小计备注普通工人602120电焊工人336钢筋笼制作电 工224管理人员8
