《基础工程防水施工技术交底.doc》由会员分享,可在线阅读,更多相关《基础工程防水施工技术交底.doc(10页珍藏版)》请在第壹文秘上搜索。

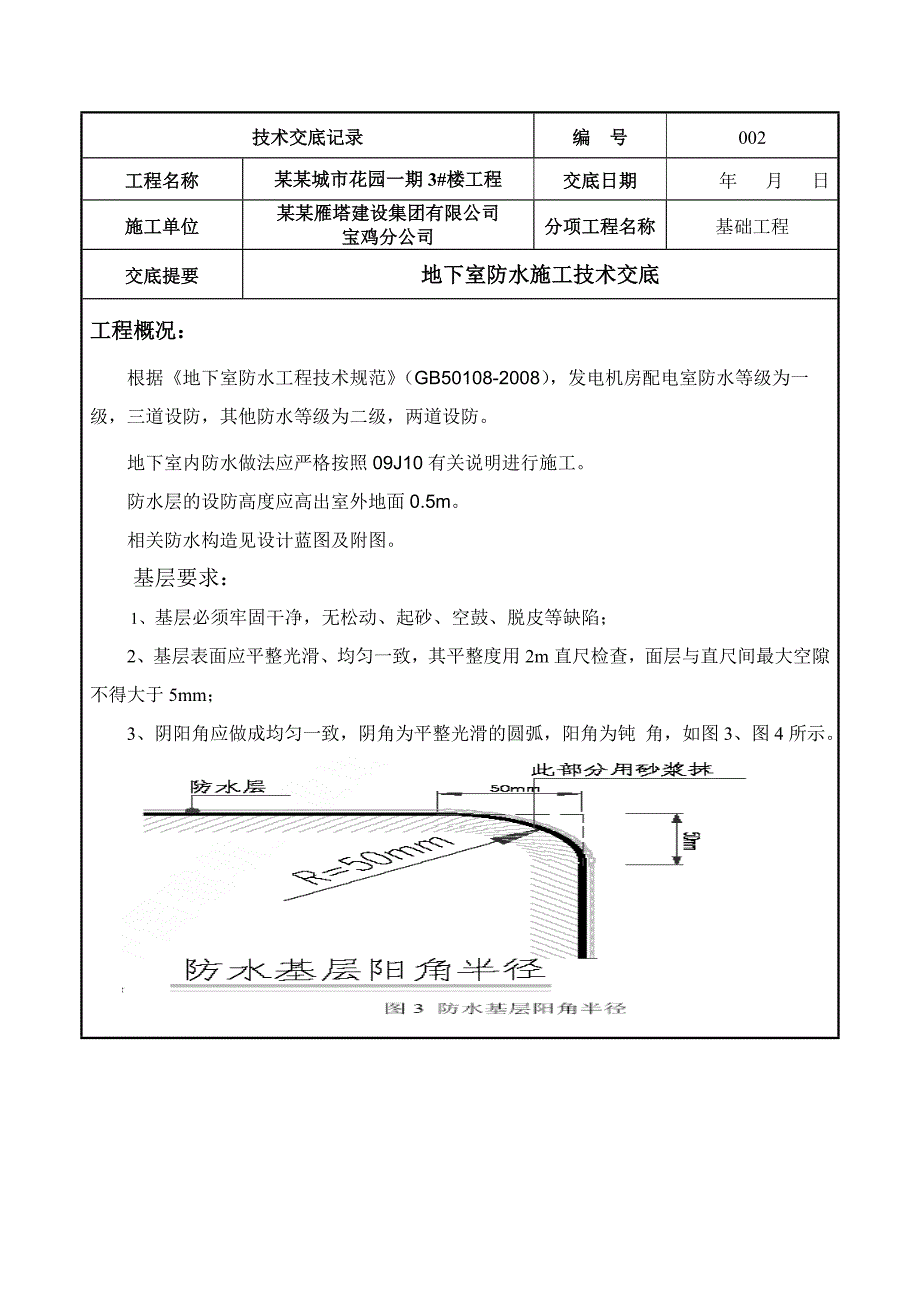

1、技术交底记录 编号002工程名称某某城市花园一期3#楼工程交底日期年 月 日施工单位某某雁塔建设集团有限公司宝鸡分公司分项工程名称基础工程交底提要地下室防水施工技术交底工程概况:根据地下室防水工程技术规范(GB50108-2008),发电机房配电室防水等级为一级,三道设防,其他防水等级为二级,两道设防。地下室内防水做法应严格按照09J10有关说明进行施工。防水层的设防高度应高出室外地面0.5m。相关防水构造见设计蓝图及附图。基层要求:1、基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,面层与直尺间最大空隙不得大于5mm;3、阴阳角应做

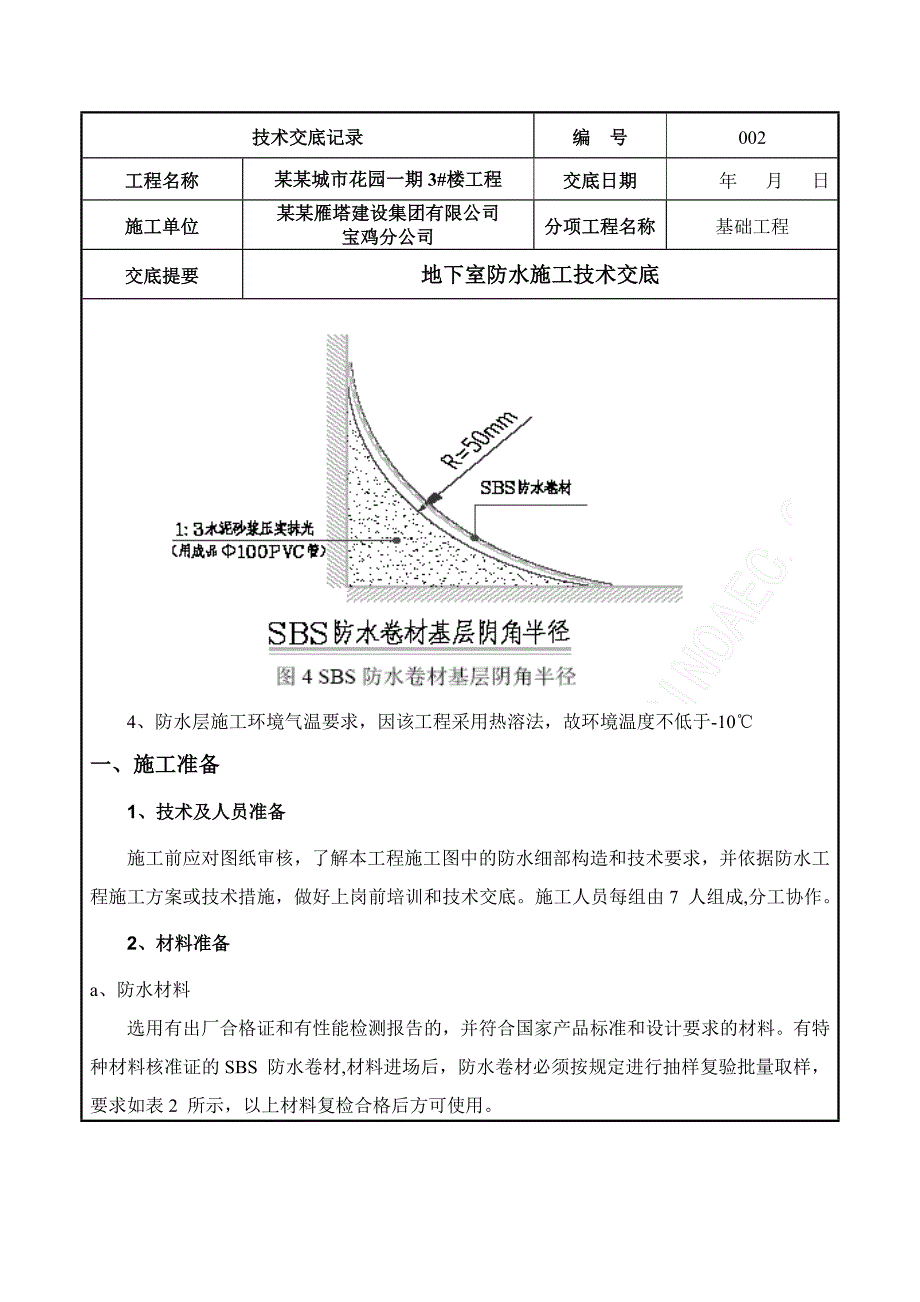

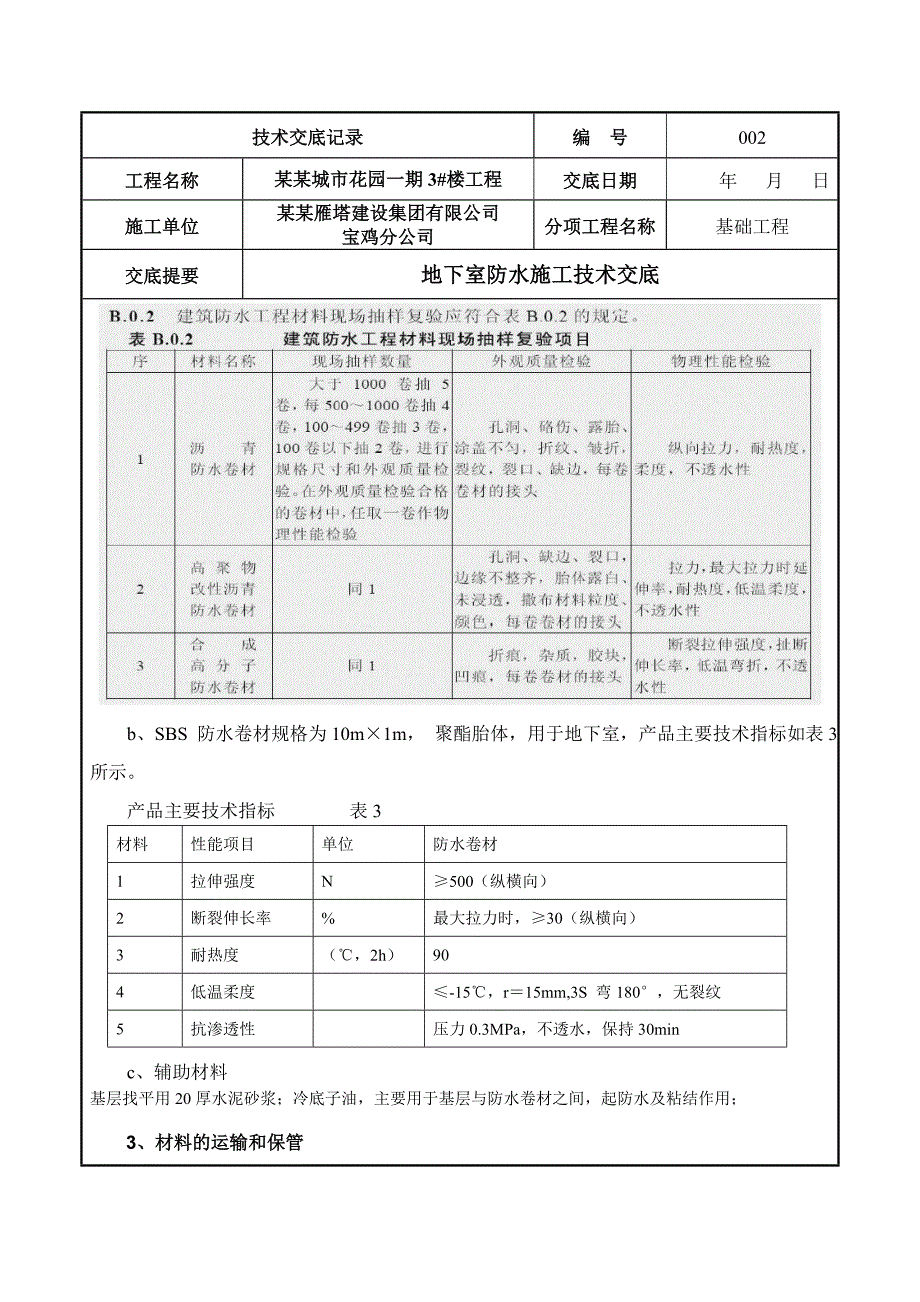

2、成均匀一致,阴角为平整光滑的圆弧,阳角为钝 角,如图3、图4所示。4、防水层施工环境气温要求,因该工程采用热溶法,故环境温度不低于-10一、施工准备1、技术及人员准备施工前应对图纸审核,了解本工程施工图中的防水细部构造和技术要求,并依据防水工程施工方案或技术措施,做好上岗前培训和技术交底。施工人员每组由7 人组成,分工协作。2、材料准备a、防水材料选用有出厂合格证和有性能检测报告的,并符合国家产品标准和设计要求的材料。有特种材料核准证的SBS 防水卷材,材料进场后,防水卷材必须按规定进行抽样复验批量取样,要求如表2 所示,以上材料复检合格后方可使用。b、SBS 防水卷材规格为10m1m, 聚酯
3、胎体,用于地下室,产品主要技术指标如表3 所示。产品主要技术指标 表3材料性能项目单位防水卷材1拉伸强度N500(纵横向)2断裂伸长率%最大拉力时,30(纵横向)3耐热度(,2h)904低温柔度-15,r15mm,3S 弯180,无裂纹5抗渗透性压力0.3MPa,不透水,保持30minc、辅助材料基层找平用20厚水泥砂浆;冷底子油,主要用于基层与防水卷材之间,起防水及粘结作用;3、材料的运输和保管防水卷材应直立堆放,高度不超过2 层;短途运输平放时,不宜超过4 层。贮存处应阴凉通风,避免日晒、雨淋或受潮。工具准备如下表所示。机具名称规格需用数量用途棕扫帚普通10 把清扫基层钢丝刷普通5 把清扫
4、基层小平铲小型8 把清扫基层长柄刷或滚刷剪刀普通普通6 把8 把清扫基层裁剪卷材彩色粉袋4 个卷材上弹基准线粉笔6 盒做标记用钢卷尺5m5 把度量尺寸皮卷尺50 m1 把度量尺寸铁辊刮板长300 mm ,重30 kg 胶皮刮板2 个20 个压实卷材用推刮卷材及刮边铁锤普通5 把卷材收头钉水泥钉铁抹子10 把刮找平用搅拌桶100 升5 个搅拌用运胶桶5 个运料用小推车2 台运料用手提搅拌器2 台搅拌弹线盒2 只基层上弹基准线液化气喷枪5 个熔卷材胶面二、地下室底板防水工艺流程垫层施工砖胎膜放线 砌筑砖胎膜 抹砖胎膜找平层 抹垫层找平层 养护 清理干燥 卷材进场取样复试 特殊部位增补处理、附加层S
5、BS 防水卷材施工 铺低档卷材隔离层抹防水细石混凝土保护层抹立面砖胎膜防水保护层砂浆2.1、施工要点1)、砖胎膜放线,建筑物基础底板垫层施工后,按施工图放出保护墙位置线,控制好外放尺寸50mm。2)、砌筑砖胎膜按设计要求砌筑砖胎膜至基础底板上皮标高以上100mm。3)、找平层为了使高分子防水卷材与基层粘贴牢固,在底板垫层、砖胎膜、结构基体做防水面应抹找平层并压光,使防水卷材铺贴在一个平顺的基面上。要求阴阳角抹成圆角见“施工条件”4)、找平层养护找平层抹完后应养护,待强度上升后,方可做防水层。5)、基层清理首先对地下室阴阳角等细部按本方案的要求进行抹灰处理。基层清理时必须将突出基层表面的异物、砂
6、浆疙瘩等铲除,并将尘土杂物清扫干净,最好用高压空气进行清理。阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。若基层高低不平或凹坑较大时,用掺加108 胶(占水泥重量的15 )水泥浆刮平,视基层平整度情况刮12 遍即可,刮完后应养护。6)、基层干燥防水层施工,基层要干燥,简易测定方法是:将 lm 见方的防水卷材倒盖在基层表面上,静置34h 后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行防水施工。7)、SBS防水卷材施工A、涂刷基层处理剂(冷底子油)。在已经处理好的基层上涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。基层处
7、理剂涂刷完毕,必须达到干燥程度(手摸不粘)方可施行热熔法施工,以避免失火。B、细部附加增强处理。对于阴阳角、管道根部等部位应做增强处理。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持液化气喷枪烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。 C、弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。D、热熔铺贴卷材。本工程地下室采用满粘,满粘采用“滚铺法”,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量,优于卷
8、材与基层及卷材搭接缝一次熔铺方法。 E、熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m, 由一人站在卷材正面将这1m 卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。F、滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材
9、,点燃喷枪使火焰对准卷材与基层面的夹角, 喷枪距卷材及基层加热处约0.30.5m, 往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排气压实工序。G、卷材搭接缝施工。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一。搭接缝不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。搭接缝及收头的卷材必须 100烘烤,粘铺时必须有熔融沥青胶从边端挤出,用刮刀随即将挤出的热熔胶刮封接浆,为搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘
10、隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。H、粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)。从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严,不得有皱折、翘边、鼓泡等缺陷。铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲现象。2.2、SBS防水卷材施工注意事项A、热熔法同材性的关系。高聚物改性沥青防水卷材各品种的改
11、性基料成分不同,因之软化点、熔融度及熔化速度亦不同。施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热熔胶的熔融状态以及辅贴后卷材的粘贴强度,积累经验后,用于大面积施铺。B、烘烤温度对卷材的影响。当喷嘴全部开放时,火焰的端部温度约为1300左右,火焰中心的温度约1100 左右,调节喷枪开关可将温度降至1000800左右。在这样的高温下实施热熔法施工,要求在对卷材材性了解的基础上熟练掌握持枪烘烤技术。C、常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,能满足质量要求。但在低温下施工,热熔胶冷却较快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必
12、要时,可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。D、采用热熔法施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。特别是立墙卷材热熔施工时,更应注意施工安全,应佩戴防护用品。E、施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。消防道路要畅通。F、施工使用的易燃物及易燃材料应存放在指定处所,并有防护措施及专人看管。G、六级以上大风,停止热熔施工。H、汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。2.3、保护层施工1)、保护层应满足地下防水工程质量验收规范规范中4.3.8的规定。2)、防水层做完后,按设计要求做好保护层,一般平面为
13、水泥砂浆或细石混凝土保护层;立面为砌筑保护墙或抹水泥砂浆保护层。在防水层上行走或用胶轮车运输材料,应在其上铺脚手板。3)、转角部位,包括阳角、阴角及三面角,是防水层薄弱部位,应加强防水处理。转角部位找平层应做成圆弧形。三、地下室外墙防水3.1、工艺流程结构穿墙螺杆孔封堵,结构面清理 拆除根部临时保护 SBS 卷材施工 聚苯板施工 2:8灰分层3.2、施工要点:1)、结构穿墙螺杆孔封堵及结构面清理:首先,将固定模板用的对拉螺栓周边混凝土凿成直径50mm、深25mm 的外大内小的洞,在根部将对拉螺栓拆除或割除,再将所留空洞浇水洗净、湿润后,用防水砂浆塞实、抹平、压光。对模板接缝处的水泥渣用磨光机磨
14、平,对外墙表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面灰尘扫净。2)、小心拆除根部临时保护砂浆,将防水层清理干净。3)、复杂部位增强处理:对于阴阳角、管道根部以及变形缝等部位应做增强处理。4)、 SBS 防水卷材施工:同底板。5)、聚苯板及2:8灰土回填施工。聚苯板随装灰土跟进回填,同步进行四、防水施工的安全技术要求1、施工前应进行安全技术交底工作。2、对沥青、橡胶刺激过敏的人员,不得参加操作。3、按有关规定配给劳保用品并合理使用,沥青操作人员不得赤脚或穿短袖衣服进行作业,应将裤脚、袖口扎紧,手不得直接接触沥青,接触有毒材料需戴口罩和加强通风。4、操作时应注意风向,防止下风操作人员
15、中毒、受伤。5、防水材料多数属易燃品,在存放的仓库以及施工现场内部都要严禁烟火。防火措施如下:A对工人进行防火专项安全交底。并派一人进行现场防火巡视。B防水材料堆放地用警示线进行圈住,并张挂严禁烟火警示牌。C配备足够数量的灭火器材于材料堆放地及作业面。D每日喷枪没用完的液化气,集中存放。E严禁现场吸烟。F、运输线路应畅通,各项运输设施应牢固可靠,临边应有安全措施。五、检查质量防水层施工中,每一道防水层完成后,应由监理、业主及总包单位进行检查,合格后方可进行下一道工序施工。1、提供认证、复检、技术指标、合格证等资料。2、卷材的搭接缝以及附加盖口条,必须粘结牢固,封闭严密,不允许有皱褶、空洞、翘边、脱层、滑移或其他可能渗漏水的外观缺陷存在。3、卷材与穿墙管之间应牢固粘贴,卷材末端收头部位应
