外墙保温施工方案2.doc

上传人:p** 文档编号:994166 上传时间:2024-06-09 格式:DOC 页数:7 大小:27.50KB
下载 相关 举报
外墙保温施工方案2.doc_第1页
第1页 / 共7页
外墙保温施工方案2.doc_第2页
第2页 / 共7页
外墙保温施工方案2.doc_第3页
第3页 / 共7页
外墙保温施工方案2.doc_第4页
第4页 / 共7页
外墙保温施工方案2.doc_第5页
第5页 / 共7页
外墙保温施工方案2.doc_第6页
第6页 / 共7页
外墙保温施工方案2.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙保温施工方案2.doc》由会员分享,可在线阅读,更多相关《外墙保温施工方案2.doc(7页珍藏版)》请在第壹文秘上搜索。

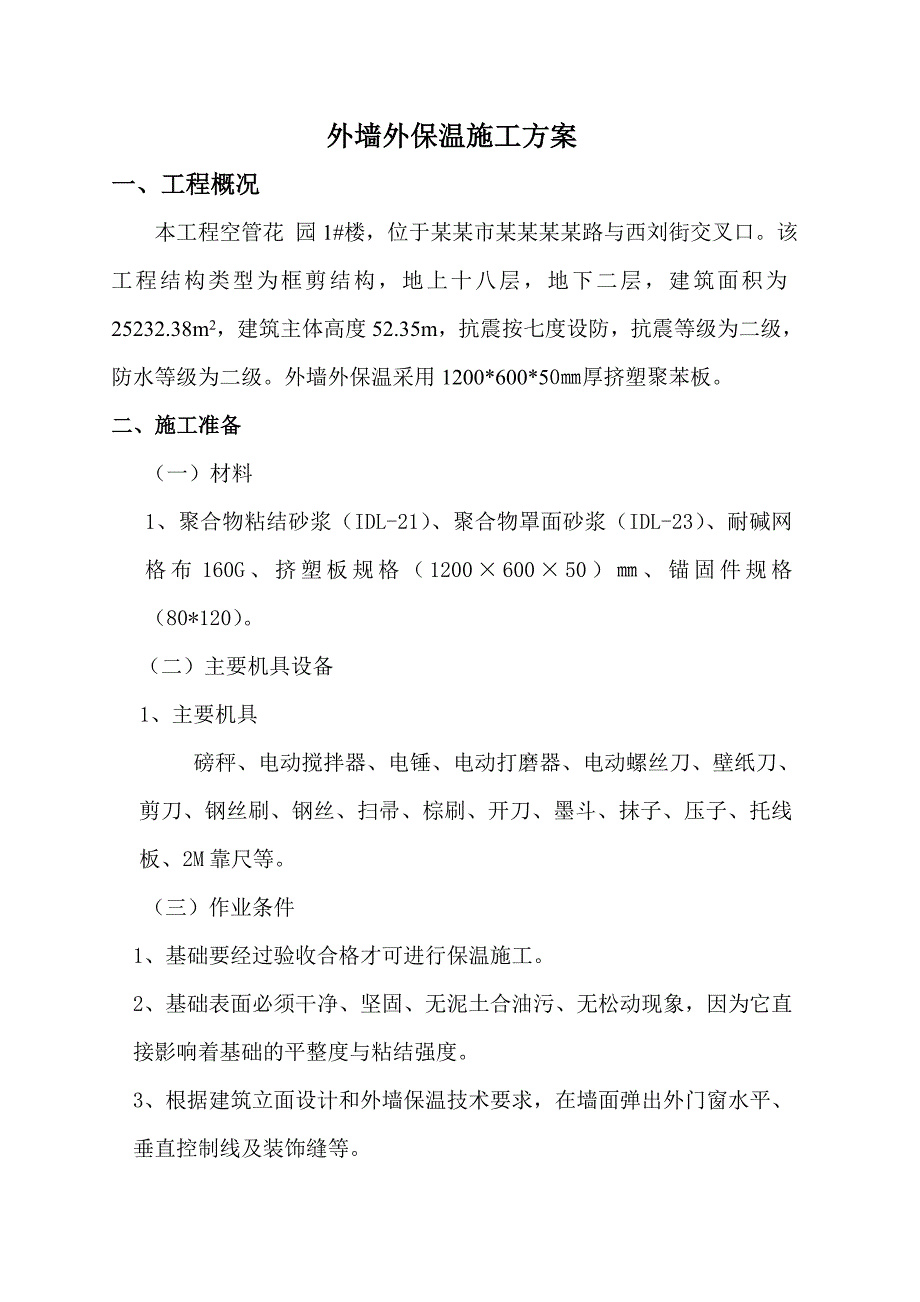

1、某某 花 园 1# 楼外墙外保温施工方案编制人: 审核人: 批准人:某某省某某建筑工程有限公司某某年 月 日外墙外保温施工方案一、工程概况本工程空管花 园1#楼,位于某某市某某某某路与西刘街交叉口。该工程结构类型为框剪结构,地上十八层,地下二层,建筑面积为25232.38m2,建筑主体高度52.35m,抗震按七度设防,抗震等级为二级,防水等级为二级。外墙外保温采用1200*600*50厚挤塑聚苯板。二、施工准备(一)材料1、聚合物粘结砂浆(IDL-21)、聚合物罩面砂浆(IDL-23)、耐碱网格布160G、挤塑板规格(120060050)、锚固件规格(80*120)。(二)主要机具设备1、主要

2、机具 磅秤、电动搅拌器、电锤、电动打磨器、电动螺丝刀、壁纸刀、剪刀、钢丝刷、钢丝、扫帚、棕刷、开刀、墨斗、抹子、压子、托线板、2M靠尺等。 (三)作业条件1、基础要经过验收合格才可进行保温施工。2、基础表面必须干净、坚固、无泥土合油污、无松动现象,因为它直接影响着基础的平整度与粘结强度。3、根据建筑立面设计和外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及装饰缝等。4、做好各工序的书面技术交底,开工前组织工人进行交底。5、做好加工机械的准备工作。6、根据施工图纸,按材料计划做好施工材料的供应工作。(四)施工要点1、保温板与墙体采用点框粘,严格保证粘结剂的抗拉,抗剪强度。2、挤塑板50厚。三

3、、质量要求 1、外墙涂料饰面部位选用图集05YJ3-1A,严格按照A1页说明要求并按照A4-A15页详细构造进行施工;2、外墙面砖饰面部位选用图集05YJ3-1C,严格按照C1页说明要求并按照 C3至C14页详细构造进行施工。3、A型外贴聚苯板外墙主体部位传热系数为0.46,外墙热桥部位传热系数为0.78,外墙、平均传热系数为0.615大于0.75。外墙外保温允许偏差序号检查项目指标检查方法1保温板与基础粘结面积40%揭板检查2保温板打磨后的表面平整度42米靠尺、楔形塞尺3抹面层表面平整度42米靠尺、楔形塞尺4保护层厚度3-5插针检查四、工艺流程基层清理弹控制线挂基准线配置聚合物胶粘砂浆粘贴翻

4、包网格布粘结挤塑板配制抹面砂浆抹底层抹面砂浆贴压网格布面层抹面砂浆五、操作工艺 1、基层清理 待做保温部位的墙体,经过工程验收达到质量标准的结构承重墙面方可进行外墙外保温施工,基层外墙表面清理干净。2、弹控制线 根据建筑立面设计和外墙保温技术要求,在墙面弹出外门窗水平、垂直控制线及装饰缝等。 3、挂基准线 在建筑外墙阴阳角及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制聚苯板的垂直荷平整度。4、配制聚合物胶粘砂浆 聚合物胶粘砂浆配制时按本产品的技术要求搅拌约5分钟,直到搅拌均匀,且稠度适中,保证聚合物胶粘砂浆有一定粘度,将配制好的砂浆静置5分钟,在搅拌即可使用,调好的砂浆适在2小时

5、内完成,不得加入水泥、砂及其它聚合物等。5、粘贴翻包网格布 凡粘贴的挤塑板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都做网格布翻包处理。6、粘结挤塑板 外保温用挤塑板按120060050尺寸切割,切割挤塑板应采用电热丝切割器,切口与板面垂直,尺寸偏差符合规程要求,挤塑板的拼缝不得正好留在门窗口的四角处,洞口四角部位的聚苯板应切割成型,不得拼接。 排板时按水平顺序排列,上下错缝粘贴,阴阳角处做错茬处理。粘板时轻柔、均匀挤压挤塑板,随时用2米靠尺荷托线板检查平整度和垂直度。粘板时注意清除板边溢出的胶粘剂,使板与板之间物碰头灰。板缝拼严,缝宽超出2时用相应厚度的挤塑板片填塞。锚

6、固件每平方米不少于45个。7、配制抹面砂浆 配制抹面砂浆,做到计量准确、机械二次搅拌,搅拌均匀。配好的料注意防晒避风,一次配制应控制在可操作时间内用完,超过可操作时间后不得再度加水或胶使用。8、抹底层抹面砂浆 挤塑板安装完毕检查验收后进行聚合物砂浆抹灰。抹灰分底层和面层两次。在挤塑板面上抹底层抹面砂浆,厚23。同时将翻包网格布压入砂浆中,门窗口四角和阴阳角部位所用得增强网格布随即压入砂浆中。9、贴压网格布 将网格布绷紧后贴底层抹灰砂浆上,用抹子由中间向四周把网格布压入砂浆表面,要平整压实,严禁网格布皱。网格布不得压入过深,表面必须暴露在底层砂浆之外。单张网格布长度不宜大于6M。铺贴遇有搭接时,

7、必须满足横向100、纵向80得搭接长度要求。10、面层抹面砂浆 在底层抹面砂浆凝结前在抹一道抹面砂浆罩面 ,厚度1-2,以仅覆盖网格布、微见网格布为宜。面层砂浆切忌不停揉搓,以免形成空鼓。砂浆抹灰施工间歇在自然断开处,方便后续施工得搭接,如伸缩缝、阴阳角、挑台等部位。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的,网格布、底层砂浆呈台阶形坡茬,留茬间距不小于150,以免网格布搭接处平整度超出偏差。六、成品保护1、经常进行成品保护的思想教育,加强全体施工人员的成品保护意识。2、建立成品保护制度,对爱护成品,制止破坏成品。3、翻拆架子要防止碰撞已完成的保温墙体。4、保温层、抗裂防护层在干燥前应

8、防止水冲、撞击、振动。5、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。6、对抹完聚合物罩面砂浆的保温墙体,不得随意开凿洞孔,如需要,应在聚合物罩面砂浆达到设计强度后方可进行,安装物件后其周围应恢复原状。7、防止重物撞击墙面。七、注意的质量问题1、外墙外保温工程应能适应基层的正常变形而不产生裂缝或空鼓。2、外墙外保温工程应能长期承受自重而不产生有害变形。3、外墙外保温工程应能承受风荷载的作用而不产生破坏。4、外墙外保温工程具有防水渗透性能。5、外保温复合墙体的保温、隔热和防潮性能符合国家先行标准。6、外保温工程所有材料应彼此相容并应具有防腐性。八、注意的安全问题1、施工人员必须进行安全教育,从事高空作业人员不得待病上岗。2、现场施工人员必须带安全帽,高空作业系好安全带并挂在牢固处。3、线路架设符合安全规定及要求,加强临时电源的安全防护,严禁随意拉线安装临时照明,电源线不得拖地铺设。4、施工人员上岗时必须穿带安全防护用品。5、脚手架搭设与墙体连接保证支撑牢固、连接稳定。6、加强安全工作检查制度,发现安全隐患及时消除,对违反安全操作规程及时处理和纠正。7、现场施工人员必须带安全帽,高空作业系好安全带并挂在牢固处。8、施工现场的四周、临边等安全防护设施严禁擅自拆除,如需要改动时,应由项目部安排专业操作人员进行拆改。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
