外墙氟碳漆施工工艺方案.doc

上传人:p** 文档编号:994301 上传时间:2024-06-09 格式:DOC 页数:7 大小:25KB
下载 相关 举报
外墙氟碳漆施工工艺方案.doc_第1页
第1页 / 共7页
外墙氟碳漆施工工艺方案.doc_第2页
第2页 / 共7页
外墙氟碳漆施工工艺方案.doc_第3页
第3页 / 共7页
外墙氟碳漆施工工艺方案.doc_第4页
第4页 / 共7页
外墙氟碳漆施工工艺方案.doc_第5页
第5页 / 共7页
外墙氟碳漆施工工艺方案.doc_第6页
第6页 / 共7页
外墙氟碳漆施工工艺方案.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙氟碳漆施工工艺方案.doc》由会员分享,可在线阅读,更多相关《外墙氟碳漆施工工艺方案.doc(7页珍藏版)》请在第壹文秘上搜索。

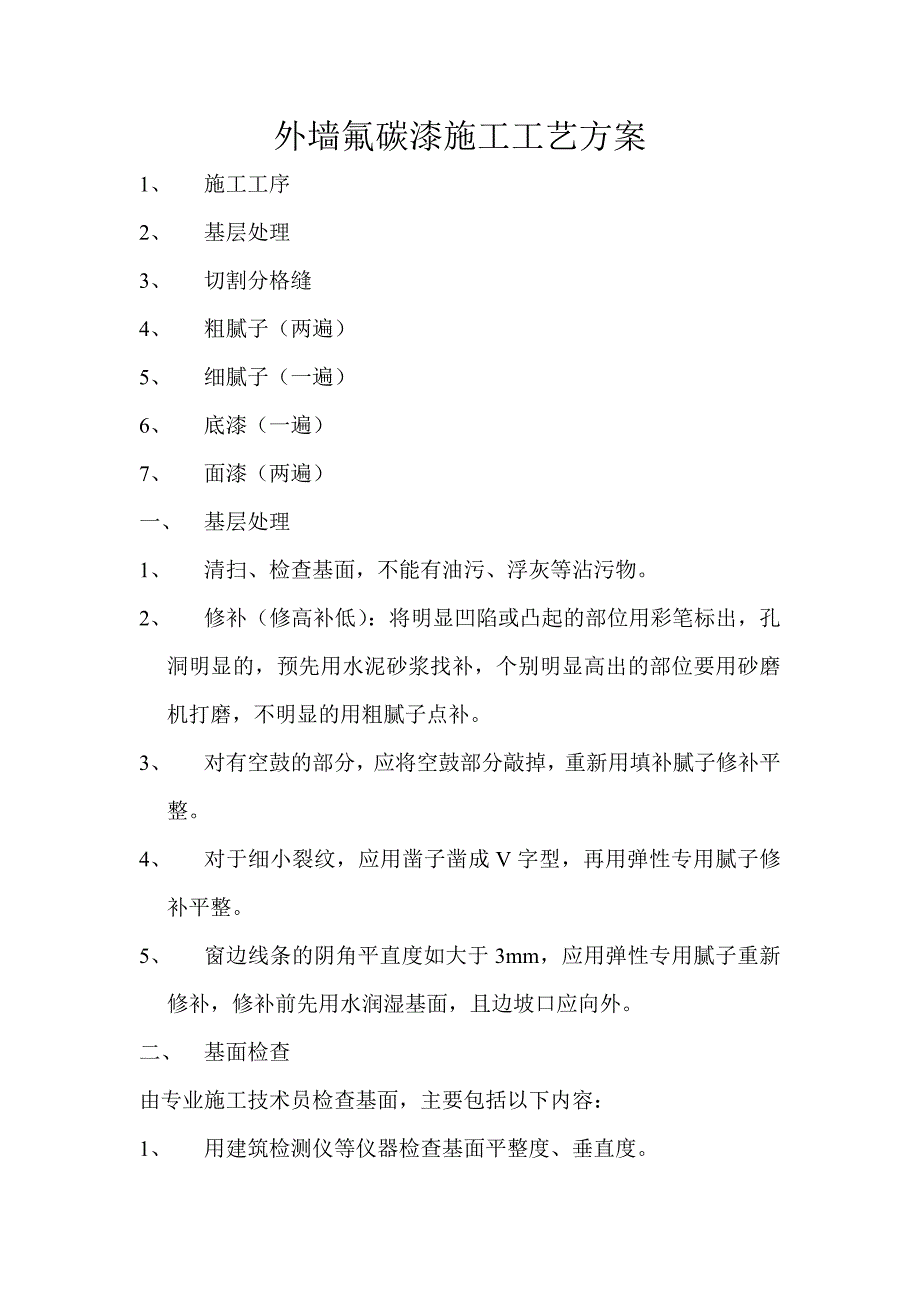

1、外墙氟碳漆施工工艺方案1、 施工工序2、 基层处理3、 切割分格缝4、 粗腻子(两遍)5、 细腻子(一遍)6、 底漆(一遍)7、 面漆(两遍)一、 基层处理1、 清扫、检查基面,不能有油污、浮灰等沾污物。2、 修补(修高补低):将明显凹陷或凸起的部位用彩笔标出,孔洞明显的,预先用水泥砂浆找补,个别明显高出的部位要用砂磨机打磨,不明显的用粗腻子点补。3、 对有空鼓的部分,应将空鼓部分敲掉,重新用填补腻子修补平整。4、 对于细小裂纹,应用凿子凿成V字型,再用弹性专用腻子修补平整。5、 窗边线条的阴角平直度如大于3mm,应用弹性专用腻子重新修补,修补前先用水润湿基面,且边坡口应向外。二、 基面检查由

2、专业施工技术员检查基面,主要包括以下内容:1、 用建筑检测仪等仪器检查基面平整度、垂直度。2、 目视基面应没有明显裂纹,如有如实记录。3、 用橡皮锤敲墙面,看有无空鼓面,如有,如实记录。4、 记录窗边及线条不合乎要求的数量与位置。5、 外排水管、脚手架穿墙管、空调预留孔、上料洞口等部位,外墙排水管应在涂料涂装前安装固定好;对各种孔洞土建方应尽早修补,抹灰一定要实,且应与大面一样平。6、 为了保证颜色的均一性,外墙脚手架不应有穿墙管,靠墙管,如需加固脚手架,应改用穿窗管,室内加固。三、 切割分格缝及修补1、 分格缝的作用(1)高档装饰作用、增加立体感,体现业主的装饰理念。(2)起伸缩缝的作用:缓

3、冲,减少墙面的开裂应力,防止墙面因热胀冷缩产生的微细裂缝。(3)为平整度提供操作方便,有分格缝后,相对操作分格面平整度的难度要比操作整个大面的难度小很多。2、 工具批刀、铲刀、弧型管、磅秤、搅拌机、切割机、直尺、墨斗。3、 施工方法:(1)分格缝的设置,定位:分格缝的深度,宽度,横竖方向以及整体分部按甲方要求进行整理或弹线,分格(一般宽度为15-20mm)。(2)要横平竖直分格,分格缝内应清除掉杂物、油污、脏物等,并用水清洗缝内灰尘。(3)分格缝填补与修补:分次填补分格缝专用腻子,要深浅均匀,每次填补前要用砂纸打磨,并用水润湿分格缝,对缺角处进行修补,做到棱角分明。(4)最后用圆管压成半弧形。

4、五、粗腻子施工及挂网1、作用:外墙氟碳漆喷涂施工工艺中,主要利用其刚性和柔性相结合的原理,通过极高的断裂强度适当的柔性,抵抗砂浆中级微细裂缝,防止龟裂。2、施工工具:铁桶、搅拌机、批刀3、施工方法:(1)用批刀将腻子浆料满批于分格内,注意,一次不能太厚,如墙面不平,可先批凹陷处,分次批涂。(2)用靠尺上下左右批刮注意靠尺的角度,用力要均匀,注意不宜太厚,同时,刮尺时应尽量少托泥,尽量平滑,阴阳角用方管靠直。(3)第二遍批刮后,一到表干,便可用砂纸打磨,如第二遍批刮已满足平整度,便可进入养护,否则,应进行第三遍批刮。(4)打磨、养护:初干后开始打磨,并于打磨后及时养护,打磨要在养护前进行,否则,

5、硬度强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度需依气候状况具体规定。六、细腻子施工1、作用基面找平,为平整度奠定基础。2、工具批刀、铲刀、搅拌机、200、360目砂纸、打磨器。3、施工方式、遍数及用量施工方式:批涂、批刮。施工遍数:2-3遍。具体用量:根据基底状况而定。4、 施工方法:(1)用批刀将腻子浆料满批于分格缝内。注意:一次不能太厚,如墙面不平,可先批凹陷处,分次批涂。(2)用靠尺上下左右批刮,注意靠尺的角度,用力要均匀,注意不宜太厚,同时,刮尺时应尽量少托泥,尽量平滑,具体遍数一墙面状况而定,阴阳角用铝合金方管靠直。(3)打磨、养护:应保持施工一遍打磨一遍,第一遍表

6、干后用砂纸打磨,打磨后,用靠尺测量表面平整度,对凸起部位重点打磨,对凹下部位进行点补,打磨后及时保养。打磨要在养护前进行,否则,硬度强度太高,难以打磨,养护要养护至最佳状态,具体养护次数及程度依气候状况具体而定。(4)填补靠尺操作时留下的毛糙面:批涂要用力,紧贴墙面,手松易造成不平。第二遍批刮前,用水润湿表面,批刮后,一到表干,便可用砂纸打磨,如第二遍批刮已满足平整度,便可进入养护工序,否则应进行第三遍批刮。(5)打磨、养护:初干后开始打磨,并于打磨后及时养护,打磨要在养护前进行,否则,硬度强度太高,难以打磨;养护要养护至最佳状态,具体养护次数及程度需依气候状况具体规定。七、氟碳专用封闭底漆施

7、工1、作用封闭底层微量水分,防止碱性侵蚀。2、工具空气压缩机、喷枪、磅秤、搅拌机、过滤网等。3、施工方式,遍数施工方式:喷涂,喷嘴尺寸1.5-2.0,压力0.2Mpa。施工遍数:1遍。4、施工方法:(1)将底漆按说明书的比例配好,并充分搅拌均匀,无可见杂质。(2)喷涂前打磨并用水将表面冲洗干净,水分去除后方可喷涂。(3)喷涂,应薄喷。八、氟碳面漆施工1、作用提供涂层表面手感及涂层耐污性、耐变色性能。2、工具空气压缩机、喷枪、磅秤、搅拌机、过滤网等。3、施工方式,遍数施工方式:喷涂,喷嘴尺寸1.5-2.0,压力0.2Mpa。施工遍数:2-3遍。4、施工方法(1)将面漆按说明书的比例配好,并充分搅

8、拌均匀,无可见杂质。专用稀释剂具体加量以适宜施工为宜,搅拌一定要充分、均匀,使颜料分散均匀、反应充分;料要现用现配,未配未用料必须盖好,调好的料8小时内用完,变稠的料不能使用。(2)配好的料应熟化30min,使其反应充分,以达到最好效果。(3)喷涂第一遍面漆时,应采用薄涂喷涂的方式。(4)进行第二遍面漆喷涂时,与第一遍的间隔时间应不低于4小时,且应采用厚涂喷涂的方式。九、分格缝上色1、作用增加装饰效果,提供保护功能。2、工具空气压缩机、喷枪、磅秤、搅拌机、过滤网等。3、施工方式,遍数施工方式:刷涂;施工遍数:2遍。4、施工方法同面漆。十、修缮、处理工作面所有工序完成后,要做最后的检查,对有不完

9、善,受污染,受破坏的地方进行修缮,将保护纸等清理干净,清理现场卫生,属于整个验收的部分大面完工的,继续做好保护工作。十一、注意事项:1、施工温度0-35,基面温度最好不低于5,温度不宜过低。2、材料储存要注意防潮、防水、防太阳直射。3、每次配料量不宜过多,以免长时间静置,导致沉淀、固化。4、一定要使用专用配料辅料,严禁用水、香蕉水、醇、汽油等。5、施工时相对湿度应在85%以上,温度在0-35为宜。切勿在雨、雪、雾、霜、大风或相对湿度85%以上时施工。6、常温下涂装后的漆膜7天左右方可完全固化,建议不要提前使用。7、安全措施及预防方法:保证良好通风,佩戴防护用具,避免吸入漆雾,沾染皮肤眼睛,如有漆料溅入眼睛,请立即用清水清洗并及时就医,施工环境严禁烟火。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
