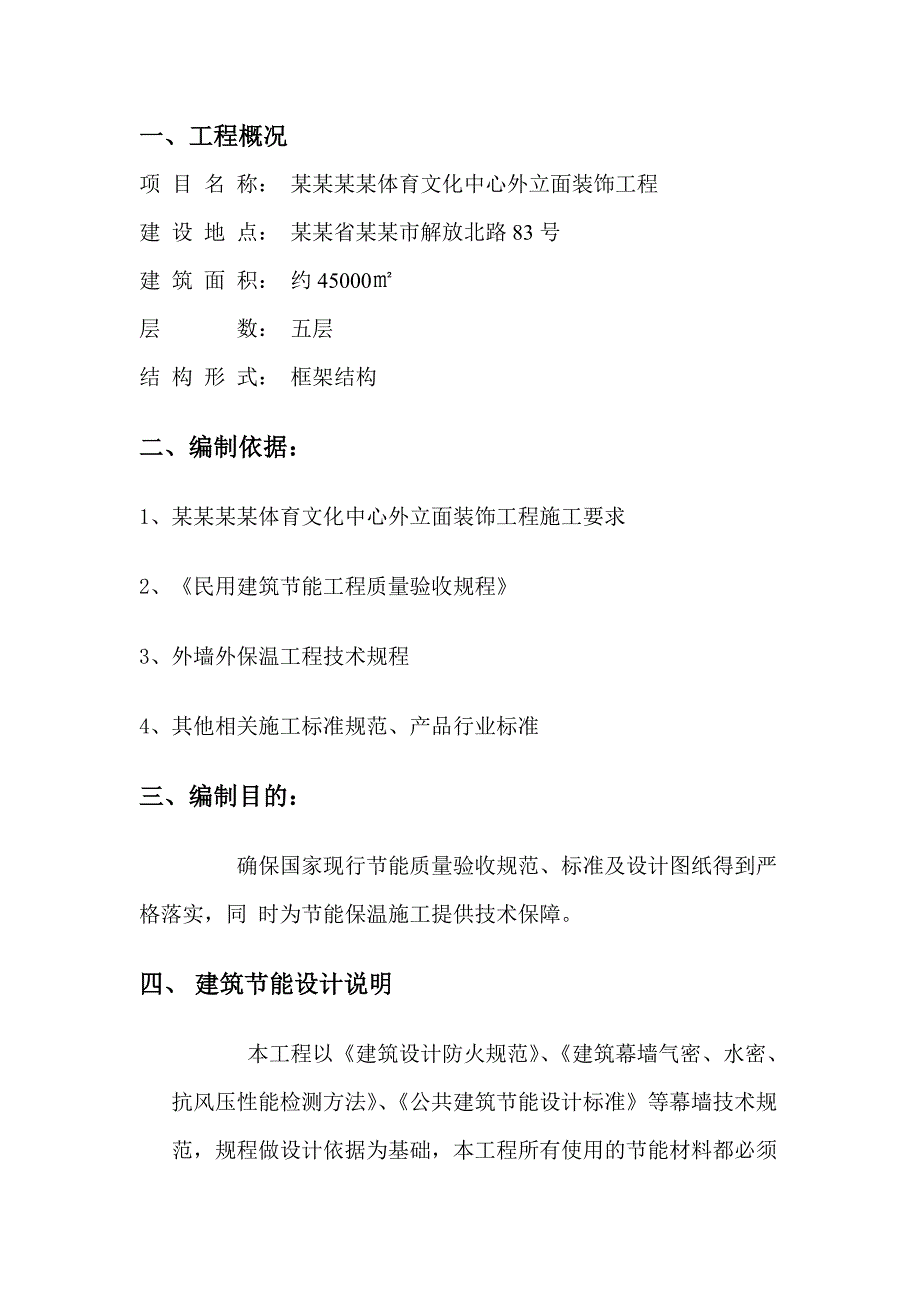

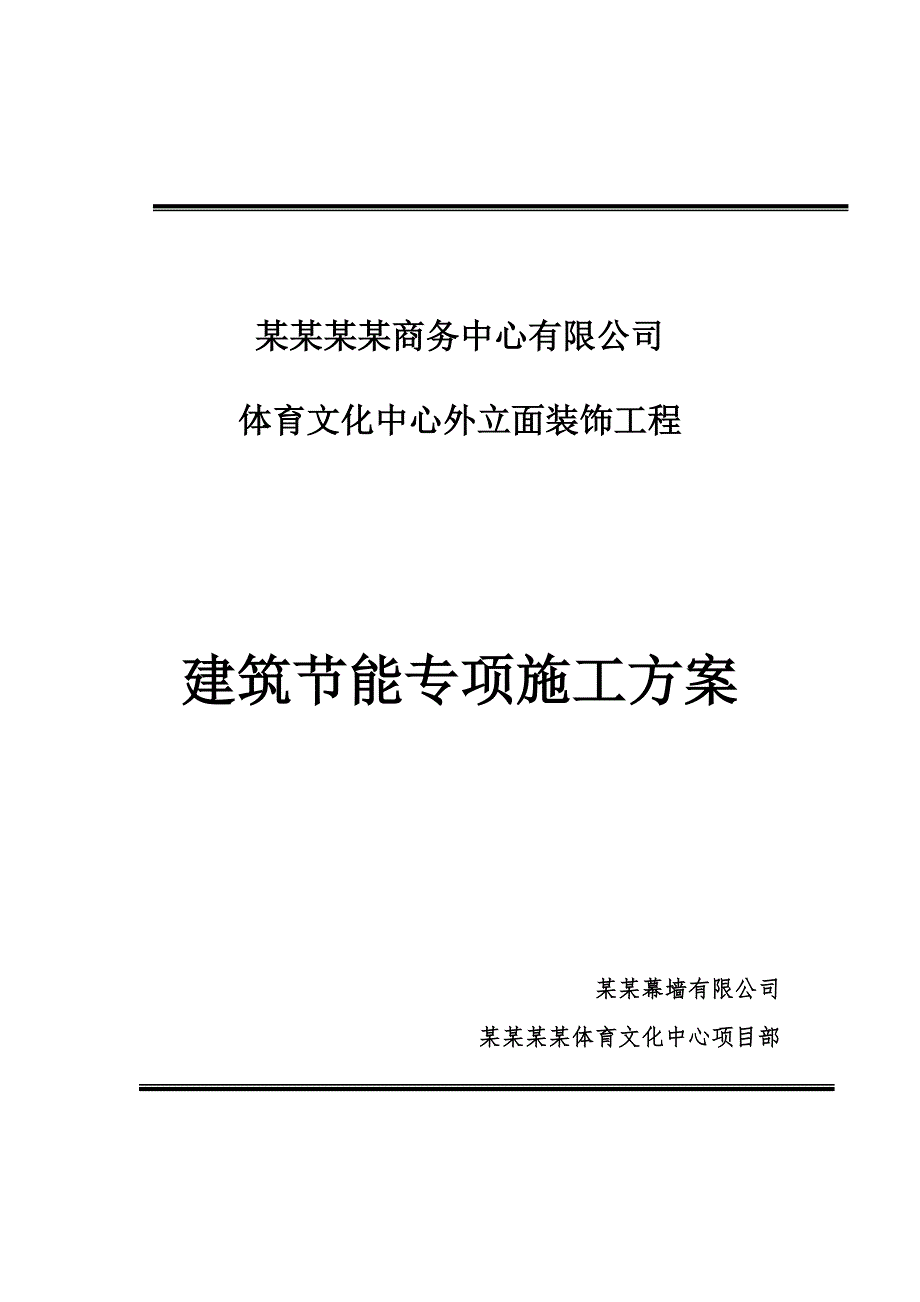

1、某某某某商务中心有限公司 体育文化中心外立面装饰工程建筑节能专项施工方案某某幕墙有限公司某某某某体育文化中心项目部一、工程概况项 目 名 称: 某某某某体育文化中心外立面装饰工程建 设 地 点: 某某省某某市解放北路83号建 筑 面 积: 约45000层 数: 五层结 构 形 式: 框架结构二、编制依据:1、某某某某体育文化中心外立面装饰工程施工要求2、民用建筑节能工程质量验收规程 3、外墙外保温工程技术规程4、其他相关施工标准规范、产品行业标准三、编制目的:确保国家现行节能质量验收规范、标准及设计图纸得到严格落实,同 时为节能保温施工提供技术保障。四、 建筑节能设计说明本工程以建筑设计防火规

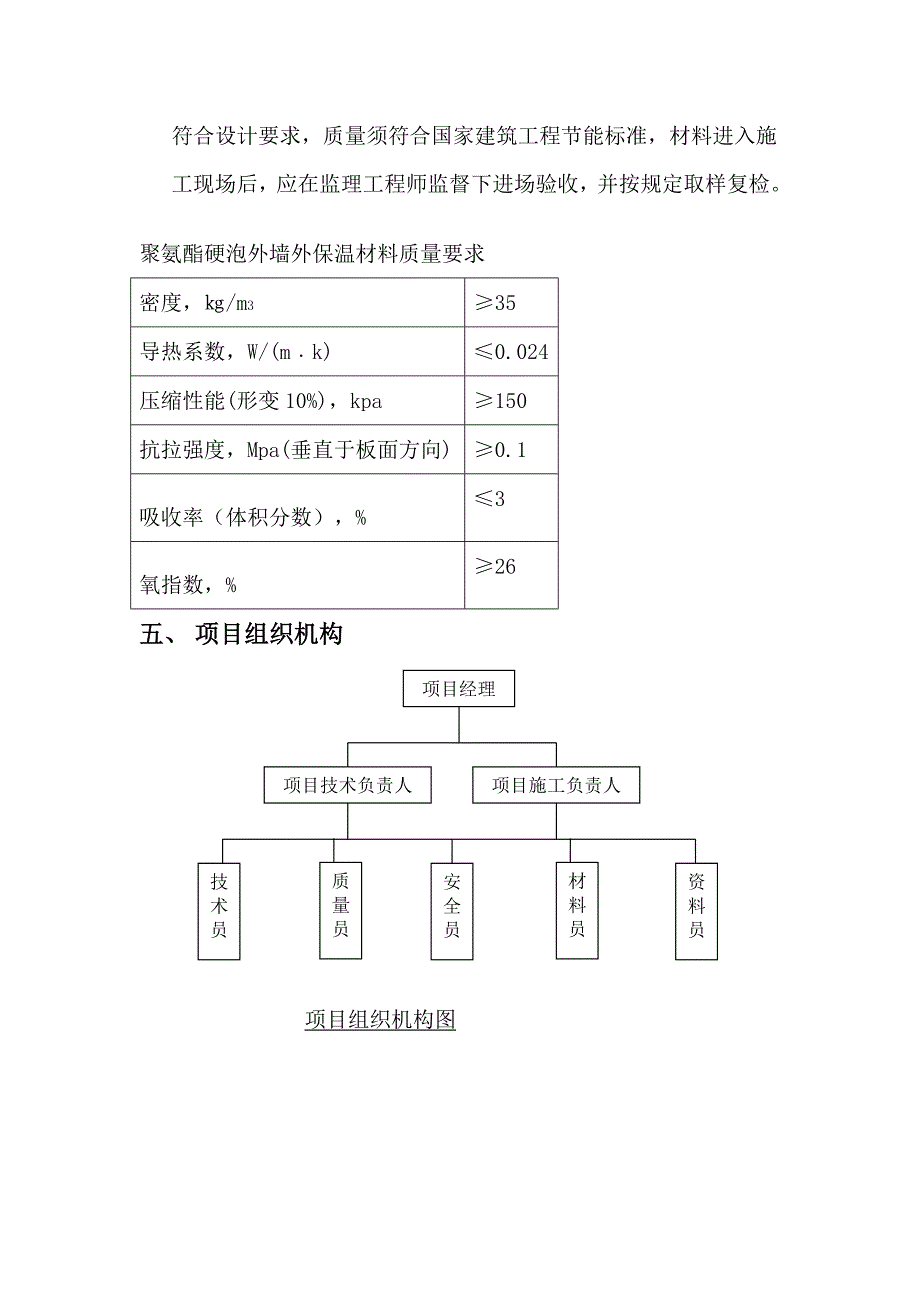

2、范、建筑幕墙气密、水密、抗风压性能检测方法、公共建筑节能设计标准等幕墙技术规范,规程做设计依据为基础,本工程所有使用的节能材料都必须符合设计要求,质量须符合国家建筑工程节能标准,材料进入施工现场后,应在监理工程师监督下进场验收,并按规定取样复检。聚氨酯硬泡外墙外保温材料质量要求密度,/m335导热系数,W/(mk)0.024压缩性能(形变10%),kpa150抗拉强度,Mpa(垂直于板面方向)0.1吸收率(体积分数),%3氧指数,%26五、 项目组织机构项目经理项目施工负责人项目技术负责人材料员质量员技术员资料员安全员项目组织机构图六、幕墙保温工程:(一)、施工准备条件:1、聚氨酯硬泡外墙外保
3、温施工,需要在建筑节能工程主体质量验收合格之后才能进行;2、节能材料必须符合设计要求及国家有关标准的规定;3、聚氨酯硬泡外墙外保温系统的原材料进入施工现场后,应在监理工程师监督下进场验收,并按规定取样复检;4、原材料应分类储存,防雨、防暴晒、防火,且不宜露天存放。各类作业机具、工具齐备,并经检验合格、安全、可靠;各种测量工具经过校核无误;5、施工前应对聚氨酯硬泡外墙外保温工程的墙体表面进行实测实量;6、聚氨酯硬泡外墙外保温工程的施工图应会审,应对现场施工作业人员进行技术交底。(二)、聚氨酯硬泡外墙外保温工程施工对基层墙面的要求:(1)、既有建筑外墙表面不应有大面积空鼓、开裂;空鼓、开裂面积小于
4、0.1m0.1m时,应采用找平材料对其进行找平;空鼓、开裂面积大于0.1m0.1m的部位应剔除;(2)、施工前应清洁外墙基面,墙面不得有浮尘、滴浆、油污、空鼓及翘边等,基层应干燥、干净,坚实平整;如有必要时,潮湿墙面和透水墙面应先进行防潮 和防水处理;(3)、在进行聚氨酯硬泡外墙外保温施工前,伸出墙面的管道和预埋件应预先安装完毕;外墙安装的设备或管道应固定在基层墙体上,并应做密封和防水处理;外墙上的门窗洞口尺寸和位置应符合设计要求并经验收合格。(三)、聚氨酯硬泡外墙外保温工程干挂法施工工艺流程:1、基层墙面处理弹线挂线钻孔安装胀管螺丝将聚氨酯硬泡复合板通过胀管螺丝锚固于墙体局部调整胀管螺丝入墙
5、深度,使复合板安装平整板与板之间水平接缝以企口连接验收;2、可能对聚氨酯硬泡保温装饰复合板造成污染或损伤的分项工程,应在复合板安装施工前完成,或采取有效的保护措施;3、聚氨酯硬泡保温复合板搬运或安装上墙时,操作现场风力不宜大于5 级;4、施工现场应有足够的场地堆放聚氨酯硬泡保温复合板,防止复合板在堆放过程中划伤、变形或损坏;5、施工技术要点及注意事项:(1)、基层墙体应坚实、平整。应去除基层的空鼓部分及厚度大于3mm的附着物;(2)、干挂法施工采用胀管螺丝将聚氨酯硬泡保温装饰复合板直接锚固于墙体,胀管螺丝直径一般不宜小于6,间距一般为600mm,入墙深度不小于40mm;(3)、复合板安装后,应
6、做到外完成面保持平整;(4)、复合板与门窗口连接处、落水管固定部位、空调等外装设备安装部位均应有密封胶密封;(5)、每两层高的楼层位置用砂浆设置300高的阻燃隔离带。(四)、保护措施及报验收:(10)、对已做完聚氨酯硬泡外墙外保温的墙体,应防止重物撞击墙面;(11)、对已做好的聚氨酯硬泡外墙外保温系统不得随意开凿孔洞,如确实需要,应对孔洞或损坏处进行妥善修补;(12)、安装固定后应进行自检合格,定批隐蔽工程报监理检查验收。七、门窗工程1、 施工准备作业条件:a) 结构工程已完,经验收达到合格标准,办好工种之间的交接手续。b) 按图示尺寸弹好门窗位置线,确定好安装标高。c) 校核已留置的门窗洞口
7、尺寸及标高是否符合设计要求,有问题的应及时改正。d) 检查铝合金安装时的连接件位置排列是否符合要求。e) 检查铝合金表面色泽是否均匀。是否无裂纹、麻点、气孔和明显擦伤。2、 操作工艺a) 工艺流程:弹线找规矩门窗洞口处理安装连接件的检查门窗外观检查门窗安装门窗四周嵌缝安装配件清理验收b) 按图纸尺寸放好门窗框安装位置线及立口的标高控制线。c) 门窗框与墙体的缝隙应按设计要求的材料嵌缝。表面用密封胶封闭。3、 成品保护措施及报验收:安装后注意成品保护,防污染,防电焊火花烧伤,损坏面层。a) 严禁在窗扇上站人。b) 门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。c) 不得在门窗上锤击
8、、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。d) 安装固定后应进行自检合格,定批隐蔽工程报监理检查验收。八、玻璃安装玻璃幕墙加工、制作、安装,严格执行国家现有标准:建筑幕墙GB/T21086-2007和玻璃幕墙工程技术规范JBJT139-2001。本工程属建筑装饰形式多,造型复杂,在设计和施工上均有较大的难度。合理安排幕墙的安装施工顺序,制定具体的施工工艺和专项技术措施,并采取可靠的安全保护措施,是确保玻璃幕墙安装施工质量,施工工期和施工安全的重要保障。1、 工艺流程:测量放线 放线定位 后置埋件安装龙骨安装转接件安装框架安装 安橡胶垫块 玻璃安装密封胶试验清洁验收九、质量保证措施为
9、充分保证工程质量,我们将从下述几个方面来控制用于本工程的节能材料、半成品的质量及施工质量全部满足要求。1. 材料进场验收及保管措施1) 材料进场验收:建筑节能工程进入现场的节能材料和设备应具有出场合格证(质量证明文件)说明书及相关性能检测报告,定型产品和成套技术应有型式检验报告。每批产品进场时,都要供应商随车提交该批货物清单及生产厂家出具的与该批货物对应的唯一的合格证等质量证明文件。并根据要求进行相关的见证取样复检工作,确保进入工地的产品全部为合格产品。2) 材料保管: 材料进场验收合格后要入库保存,在放置保温板时底部要尽量平整,防止长时间堆压使其变形,避免机械撞击。各种材料要分类放置,避免施
10、工人员用混,做好防雨防潮,在产品堆放处要进行垫高处理,露天存放应用防雨布遮盖。2. 施工质量管理措施现场技术人员要严格按照施工操作规范的要求对施工人员进行指导和检查,工作中要经常与现场管理人员、监理人员及甲方代表进行信息沟通,以加强施工质量管理力度,具体操作可按下述程序进行1) 在进行保温施工前,对墙体基层进行保温施工前检查,对不符合要求部位提出明确改进意见,基层达到标准要求。2) 墙体保温板在安装好固定件自检后,报请监理进行检查,合格后,方能进行下道工序施工。建十、幕墙建筑节能施工质量验收要点a) 幕墙建筑节能工程进场材料的检验项目序号分项工程检验项目1墙体节能工程1. 保温材料的导热系数、
11、密度、抗压强度或压缩强度;2. 粘结材料的粘结强度;3. 增强网的力学性能、抗腐蚀性能2门窗、玻璃节能工程夏热冬冷地区:气密性、传热系数,玻璃遮阳系数、可见光透射比、中空玻璃露点b) 建筑节能子分部、分项工程和检验批按照下列规定划分和验收:1) 建筑节能分部工程的子分部、分项工程和检验批划分,应与建筑工程施工质量验收统一标准GB50300和各专业工程施工质量验收规范规定一致。 2) 当建筑节能验收内容包含在相关分部工程时,应按已划分的子分部、分项工程和检验批进行验收,验收时应对有关节能的项目独立验收,做出节能项目验收记录并单独组卷。3) 建筑节能验收内容未包含在相关分部工程时,应按建筑节能分部
12、进行验收。4) 建筑节能工程的各检验批,其合格质量应符合下列规定: 各检验批应按主控项目和一般项目验收; 主控项目应全部合格; 一般项目应合格,当采用计数检验时,应有90以上的检查点合格,且其余检查点不得有严重缺陷; 各检验批应具有完整的施工操作依据和质量验收记录。5) 建筑节能工程的分项工程质量验收合格应符合下列规定: 分项工程所含的检验批均应符合合格质量的规定。 分项工程所含的检验批的质量验收记录应完整。6) 建筑节能分部工程验收时,应符具备以下条件:质量控制资料应完整,质量控制资料主要包括: 图纸会审记录、设计变更通知书和竣工图; 主要材料、成品、半成品的出厂合格证明及进场检(试)验、复
13、检报告; 隐蔽工程检查验收记录; 设备、管道系统检验记录; 分部、子分部工程质量验收记录; 观感质量综合检查记录; 7) 观感质量验收应合格,8) 建筑节能工程分部、子分部工程质量验收,应在各相关分项工程验收合格的基础上进行。 十一、建筑节能工程完工后,应抽取有代表性的系统或部位,应对建筑节能性能中系统功能进行见证抽样现场检验,并出具检验报告或评价报告。十二、安全措施本项目节能工程的施工多在外架、屋面、门窗洞口处施工,高处作业较多,为保证安全施工要注意以下事项:1. 防护用品穿戴整齐,裤脚要扎住,戴好安全帽,不穿光滑的硬底鞋,要有足够强度的安全带,并将绳子牢系在坚固的建筑结构上或金属结构架上。
14、2. 距地面2m以上,工作创面坡度大于45度,工作地面没有平稳的立脚地方或有移(振)动地方应视为高处作业。高处作业必须佩带安全带。3. 检查所用的用具必须安全可靠,严禁冒险作业。4. 高处作业所用的工具、零件、材料等必须装入袋内,上下时手中不得疏忽,不得在高处往下投扔材料或工具等,不得将易滚滑得工具、材料堆在脚手架上,不准打闹,工作完毕,应及时清理工具、零星材料等。5. 要处处注意警视标志、夜间作业必须置足够的照明设施,否则禁止作业。6. 严禁上下同时垂直作业者,若特殊情况必须垂直作业,应经有有关领导批准,并在上下两层中间设置专用防护棚或其它隔离措施。7. 严禁坐在高处无遮拦处休息、睡觉,防止坠落。8. 各脚手架不得超载负荷。9. 遇有六级风力时,必须禁止露天高处作业。
