多层建筑施工方案.doc

上传人:p** 文档编号:994661 上传时间:2024-06-09 格式:DOC 页数:30 大小:161KB
下载 相关 举报
多层建筑施工方案.doc_第1页
第1页 / 共30页
多层建筑施工方案.doc_第2页
第2页 / 共30页
多层建筑施工方案.doc_第3页
第3页 / 共30页
多层建筑施工方案.doc_第4页
第4页 / 共30页
多层建筑施工方案.doc_第5页
第5页 / 共30页
多层建筑施工方案.doc_第6页
第6页 / 共30页
多层建筑施工方案.doc_第7页
第7页 / 共30页
多层建筑施工方案.doc_第8页
第8页 / 共30页
多层建筑施工方案.doc_第9页
第9页 / 共30页
多层建筑施工方案.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《多层建筑施工方案.doc》由会员分享,可在线阅读,更多相关《多层建筑施工方案.doc(30页珍藏版)》请在第壹文秘上搜索。

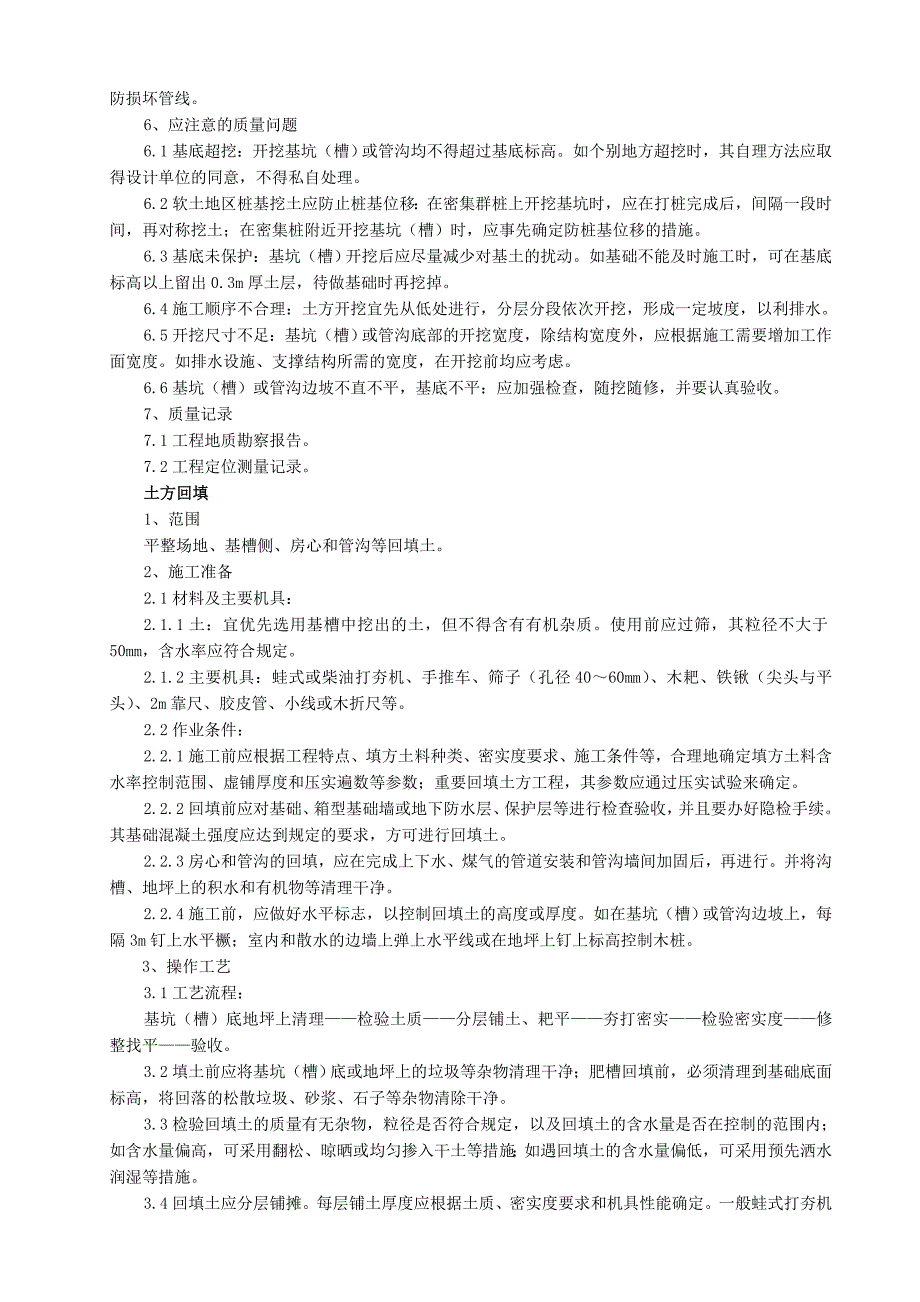

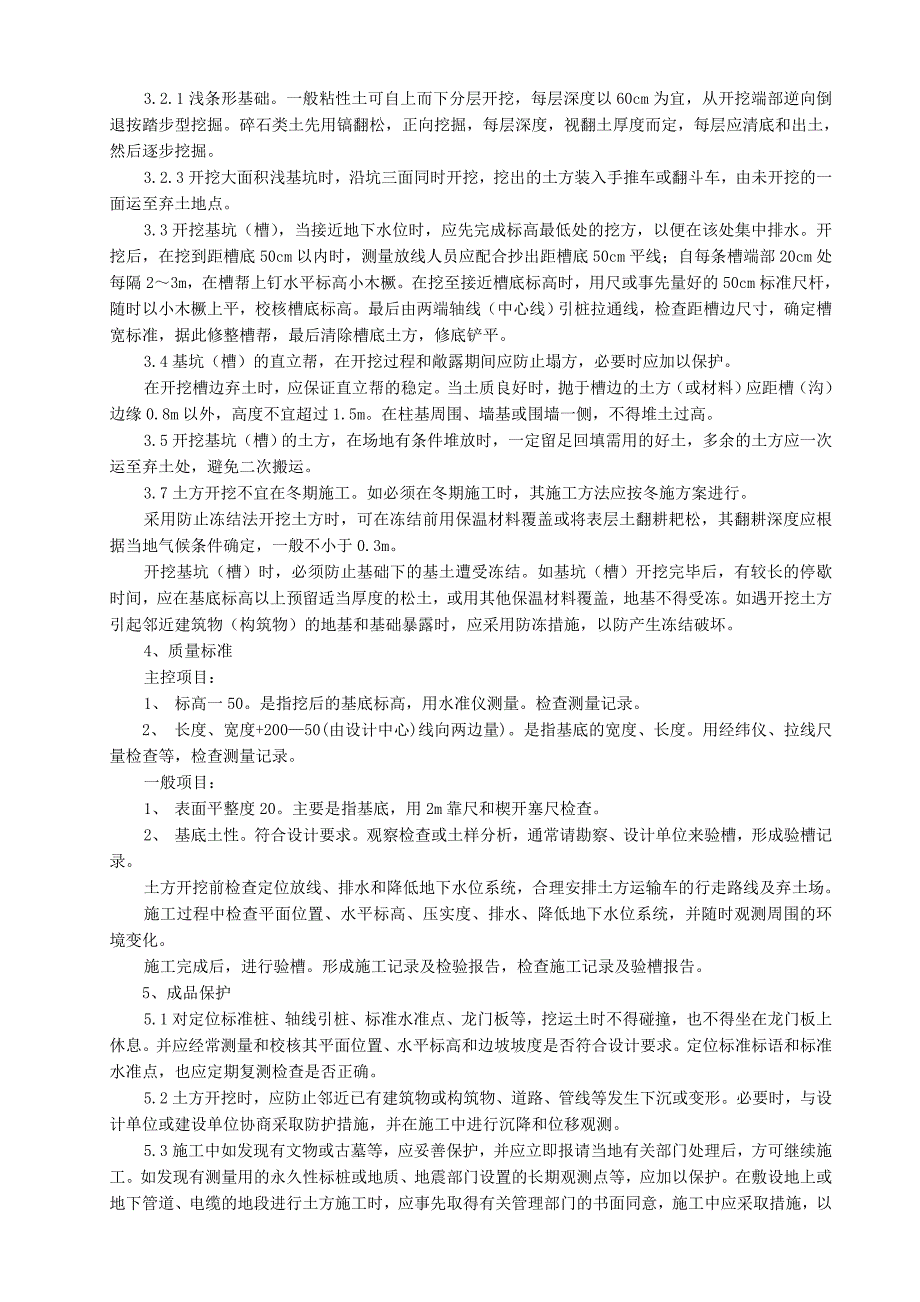

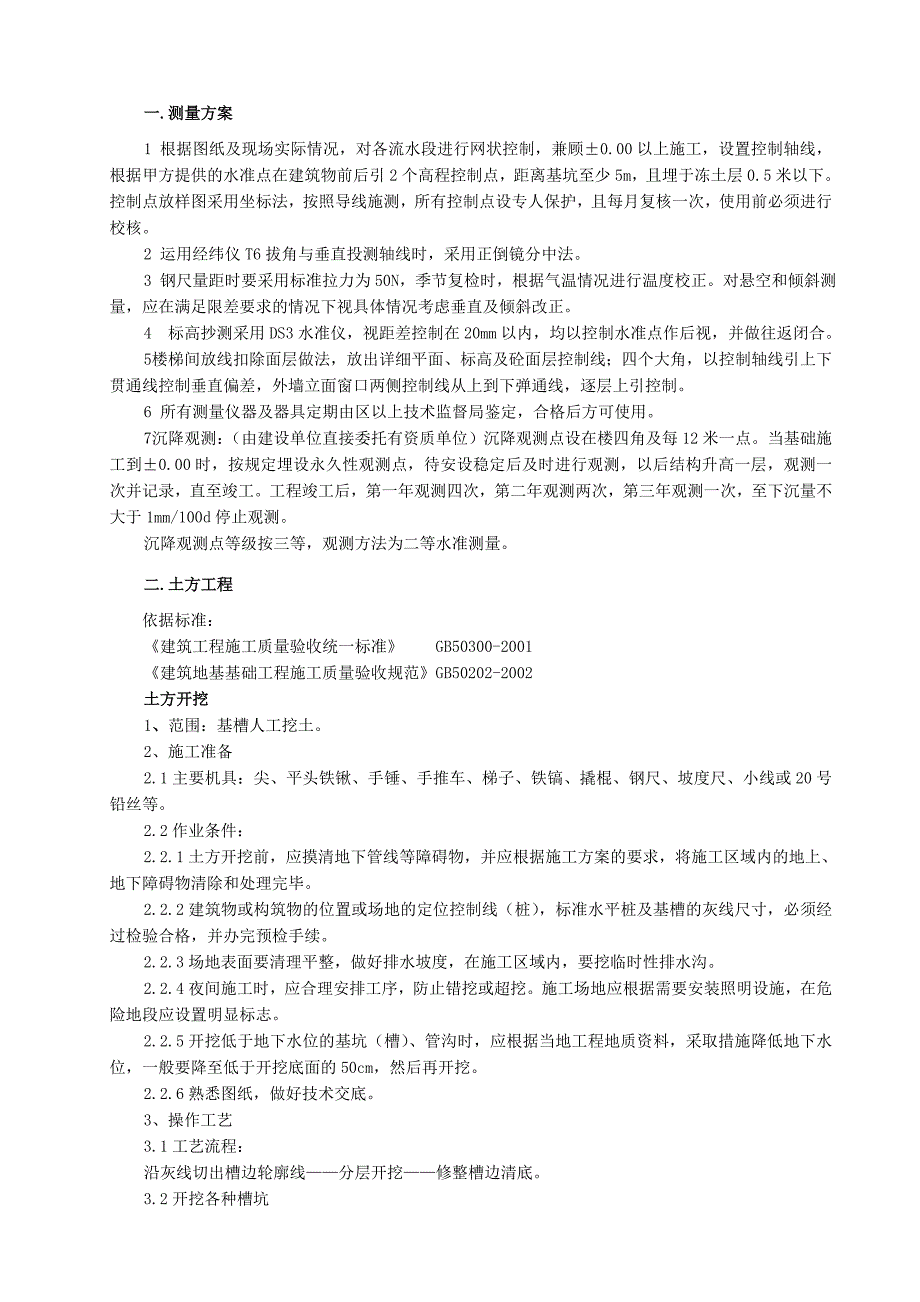

1、一.测量方案1 根据图纸及现场实际情况,对各流水段进行网状控制,兼顾0.00以上施工,设置控制轴线,根据甲方提供的水准点在建筑物前后引2个高程控制点,距离基坑至少5m,且埋于冻土层0.5米以下。控制点放样图采用坐标法,按照导线施测,所有控制点设专人保护,且每月复核一次,使用前必须进行校核。2 运用经纬仪T6拔角与垂直投测轴线时,采用正倒镜分中法。3 钢尺量距时要采用标准拉力为50N,季节复检时,根据气温情况进行温度校正。对悬空和倾斜测量,应在满足限差要求的情况下视具体情况考虑垂直及倾斜改正。4 标高抄测采用DS3水准仪,视距差控制在20mm以内,均以控制水准点作后视,并做往返闭合。5 楼梯间放

2、线扣除面层做法,放出详细平面、标高及砼面层控制线;四个大角,以控制轴线引上下贯通线控制垂直偏差,外墙立面窗口两侧控制线从上到下弹通线,逐层上引控制。6 所有测量仪器及器具定期由区以上技术监督局鉴定,合格后方可使用。7 沉降观测:(由建设单位直接委托有资质单位)沉降观测点设在楼四角及每12米一点。当基础施工到0.00时,按规定埋设永久性观测点,待安设稳定后及时进行观测,以后结构升高一层,观测一次并记录,直至竣工。工程竣工后,第一年观测四次,第二年观测两次,第三年观测一次,至下沉量不大于1mm/100d停止观测。沉降观测点等级按三等,观测方法为二等水准测量。二.土方工程依据标准:建筑工程施工质量验

3、收统一标准 GB50300-2001建筑地基基础工程施工质量验收规范GB50202-2002土方开挖1、范围:基槽人工挖土。2、施工准备2.1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。2.2作业条件:2.2.1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。2.2.2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.2.3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。2.2.4夜间施工时,应合理安排工序,防止

4、错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。2.2.6熟悉图纸,做好技术交底。3、操作工艺3.1工艺流程:沿灰线切出槽边轮廓线分层开挖修整槽边清底。3.2开挖各种槽坑3.2.1浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。3.2.3开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻

5、斗车,由未开挖的一面运至弃土地点。3.3开挖基坑(槽),当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔23m,在槽帮上钉水平标高小木橛。在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。3.4基坑(槽)的直立帮,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时,应保证直立帮的稳定。当土质良好时,抛于槽边的土方(或

6、材料)应距槽(沟)边缘0.8m以外,高度不宜超过1.5m。在柱基周围、墙基或围墙一侧,不得堆土过高。3.5开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。3.7土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。开挖基坑(槽)时,必须防止基础下的基土遭受冻结。如基坑(槽)开挖完毕后,有较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。如遇开挖土方引起邻近建

7、筑物(构筑物)的地基和基础暴露时,应采用防冻措施,以防产生冻结破坏。4、质量标准主控项目:1、标高一50。是指挖后的基底标高,用水准仪测量。检查测量记录。2、长度、宽度+20050(由设计中心)线向两边量)。是指基底的宽度、长度。用经纬仪、拉线尺量检查等,检查测量记录。一般项目:1、表面平整度20。主要是指基底,用2m靠尺和楔开塞尺检查。2、基底土性。符合设计要求。观察检查或土样分析,通常请勘察、设计单位来验槽,形成验槽记录。土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。施工过程中检查平面位置、水平标高、压实度、排水、降低地下水位系统,并随时观测周围的环

8、境变化。施工完成后,进行验槽。形成施工记录及检验报告,检查施工记录及验槽报告。5、成品保护5.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准标语和标准水准点,也应定期复测检查是否正确。5.2土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。5.3施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观

9、测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。6、应注意的质量问题6.1基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。如个别地方超挖时,其自理方法应取得设计单位的同意,不得私自处理。6.2软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。6.3基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。6.4施工顺序不合理:土方开挖

10、宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。6.5开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。6.6基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。7、质量记录7.1工程地质勘察报告。7.2工程定位测量记录。土方回填1、范围平整场地、基槽侧、房心和管沟等回填土。2、施工准备2.1材料及主要机具:2.1.1土:宜优先选用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。2.1.2主要机具:蛙式或柴油打夯机、手推车、筛子(

11、孔径4060mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线或木折尺等。2.2作业条件:2.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2.2.2回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。2.2.3房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。2.2.4施工前,应做好水平标志,以控制回填土的高度或厚度。

12、如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。3、操作工艺3.1工艺流程:基坑(槽)底地坪上清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收。3.2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。3.3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。3.4回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具

13、性能确定。一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。3.5回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。3.6深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为12。上下层错缝距离不小于1.0m。3.7基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。3.8回填房心及管沟时,为防止管道中心线位移

14、或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。3.9回填土每层填土夯实后,应按规定规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。3.10修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。3.11雨、冬期施工:3.11.1基坑(槽)或管沟的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。3.11.2冬期回填土

15、每层铺土厚度应比常温施工时减少20%50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150mm。铺填时,冻土块应均匀分布,逐层压实。3.11.4填土前,应清除基底上的冰雪和保温材料;填土的上层应用未冻土填铺,其厚度应符合设计要求。3.11.5管沟底至管顶0.5m范围内不得用含有冻土块的土回填;室内房心、基坑(槽)或管沟不得用含冻土块的土回填。3.11.6回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。4、质量标准主控项目:1、标高-50。是指回填后的表面标高,用水准仪测量。检查测量记录。2、分层压实系数。符合设计要求。按规定方法取样,试验测量,不满足要求时随时进行返工处理,直到达到要求。检查测试记录。一般项目:1、回填土料。符合设计要求。取样检查或直观鉴别。做出记录,检查试验报告。2、分层厚度及含水量。符合设计要求。用水准仪检查分层厚度。取样检测含水量。检查施工记录和试验报告。3、表面平整度20。用水准仪或靠尺检查。控制在允许偏差范围内。土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。如在松土上填方,在基底压实后再进行。填方土料按设计要求验收。填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。检

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
