《多联机施工组织设计.doc》由会员分享,可在线阅读,更多相关《多联机施工组织设计.doc(16页珍藏版)》请在第壹文秘上搜索。

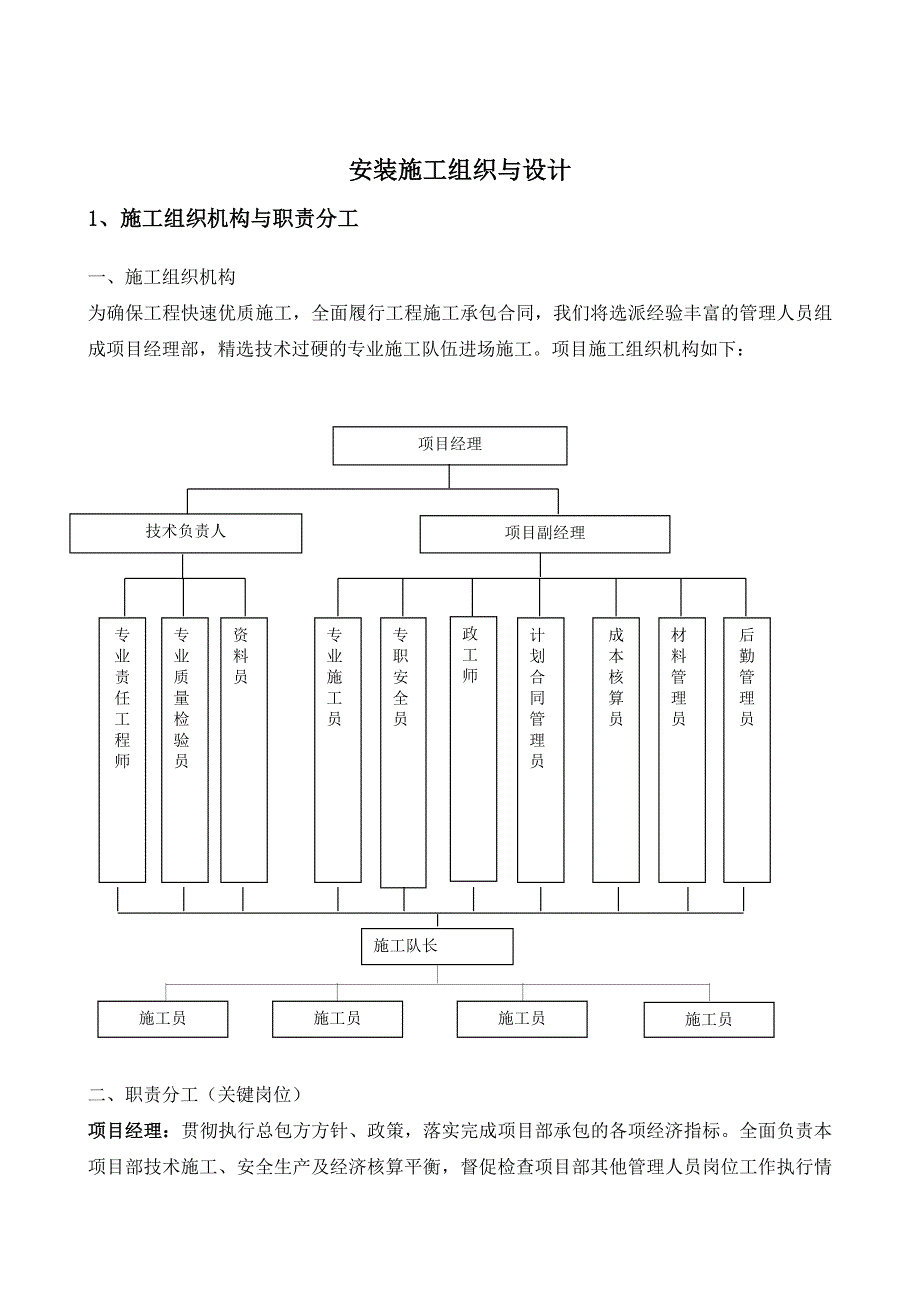

1、安装施工组织与设计1、施工组织机构与职责分工一、施工组织机构为确保工程快速优质施工,全面履行工程施工承包合同,我们将选派经验丰富的管理人员组成项目经理部,精选技术过硬的专业施工队伍进场施工。项目施工组织机构如下:项目经理 技术负责人 项目副经理 施工队长 专业质量检验员专职安全员后勤管理员成本核算员材料管理员专业责任工程师资料员专业施工员政工师计划合同管理员施工员 施工员 施工员 施工员 二、职责分工(关键岗位)项目经理:贯彻执行总包方方针、政策,落实完成项目部承包的各项经济指标。全面负责本项目部技术施工、安全生产及经济核算平衡,督促检查项目部其他管理人员岗位工作执行情况,履行项目经理岗位职责
2、。项目经理确保本工程的施工进度和工程质量以及施工安全,对本工程施工、协调管理和工程质量总负责。项目副经理:协助项目经理完成各项工作。技术负责人:主要负责工程施工现场技术、质量管理,安排施工班组工作,负责每一工序的技术交底,落实好本工程的质量计划和施工方案。坚持做好本岗位的工作,协助项目经理或副经理处理解决施工过程中碰到的困难,负责现场施工所需的各种计划的实施,调节平衡项目部劳动力使用、机械安排,施工现场技术资料整理收集,保证工程竣工后及时交出合格的一整套资料。质量检验员:深入施工现场,按照图纸、图样、施工规范和技术文件(含标准)的要求对产品、过程和工程进行质量检验工作,认真按质量评定标准监督、
3、检查(自检),对每个分项工程进行质量评定,做好原始记录,做好有关质量工作台帐,负责质量统计报表,按时准确上报。参加工程验收,签收合格和对不合格的产品或工程督促返工直到符合质量要求。按规定做好检验、试验记录、开具检验、试验报告,并保证质量记录正确完整。安全员:按照安全法规标准,督促检查安全施工防护设施的落实,把安全隐患消灭在萌芽状态中,确保安全施工生产。负责收集和审查质量安全检查评审资料,并及时上报有关部门审核,分类归档。做好安全工作台帐,负责安全统计报表,按时准确上报,参加基层安全检查工作,并整理提供有关资料;发现质量安全事故,及时上报并参与事故调查、分析、处理。计划合同管理员:负责项目合同管
4、理,具体实施项目的合同管理,对合同谈判、合同签订以及合同管理的全过程进行监督管理。材料员:根据施工进度,编制材料进场和运输计划。负责采购规定范围内的材料,做到质优价廉。负责与总包方联络确保按计划供应原料,实行限额领料。建立健全的各种材料台帐(收支台帐、周转台帐和半成品台帐)。做到原始单据齐全(调拨单、验收单、入库单、限额领用单、材料签证单等)。坚持材料盘点制度,及时做好分项、分部和单位工程的材料核算工作,按真实情况填写各种报表。建立废旧物资回收制度,确定回收品种和标准,并认真执行。负责材料周转、施工机具的租用与管理。施工员:贯彻实施项目经理和技术负责人制定的质量计划和工作安排,按质按量完成各种

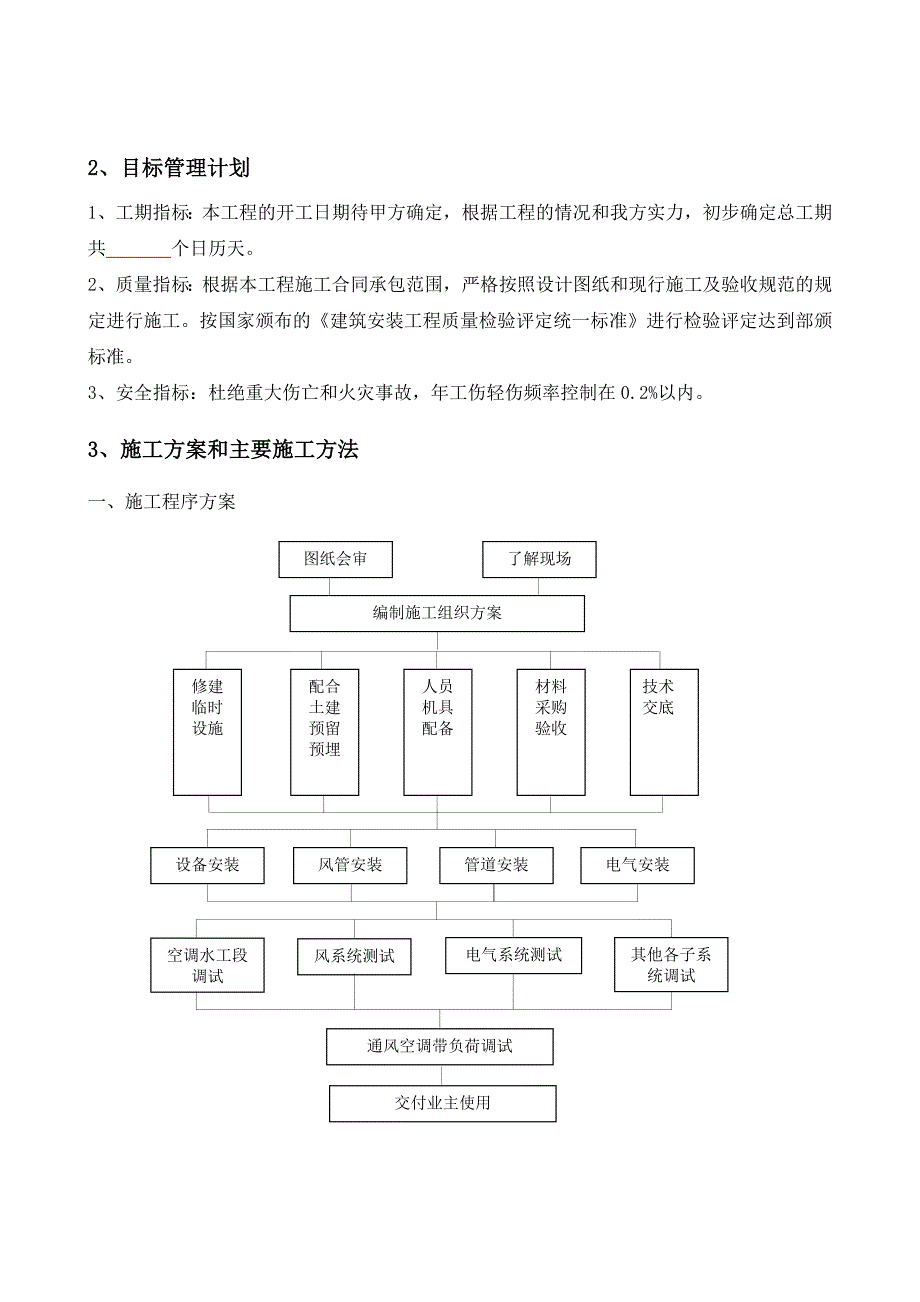

5、分项工作。2、目标管理计划1、工期指标:本工程的开工日期待甲方确定,根据工程的情况和我方实力,初步确定总工期共 个日历天。2、质量指标:根据本工程施工合同承包范围,严格按照设计图纸和现行施工及验收规范的规定进行施工。按国家颁布的建筑安装工程质量检验评定统一标准进行检验评定达到部颁标准。3、安全指标:杜绝重大伤亡和火灾事故,年工伤轻伤频率控制在0.2%以内。3、施工方案和主要施工方法一、施工程序方案空调水工段调试电气系统测试风系统测试其他各子系统调试配合土建预留预埋修建临时设施人员机具配备材料采购验收技术交底图纸会审了解现场编制施工组织方案设备安装风管安装管道安装电气安装通风空调带负荷调试交付业
6、主使用二、各分项工程的施工程序和流程1、空调铜管安装准备水平管安装预制加工管路保温管路试压立管安装抽真空充放制冷剂调试质检验收2、管道及设备防腐工艺标准清理、除锈防腐刷油质检验收3、管道和设备保温工艺标准3.1铜管保温选保温管切料涂胶水安装捆扎质检验收3.2设备及箱罐保温保温材料下料保温材料安装质检验收4、双面铝箔聚苯乙烯复合材料风管制作风管板材下料剪切开槽折边涂胶水成型法兰下料连接质检验收三、主要施工方法本工程为舒适性空调系统,在施工过程中,执行通风与空调工程施工与验收规范GB50243-2002、通风与空调工程质量评定标准,贯彻我方的质量体系,严格按照规范施工,确保工程合格。为了顺利进行和
7、保证工程质量与进度,特制定以下施工程序和技术措施:室内机安装确定管道走向,管道穿墙处放置套管 冷媒管道工程 冷凝水排水管工程 遥控器线管、线盒安装 遥控器、信号线排放和连接室外机工程 气密性试验 抽真空 嗽叭口、焊接部位保温绝热 检漏并修补 追加充填制冷剂 室内外机连接动力线 安装内机面板开机试运转并调节 交付说明书等资料,并培训操作人员安装规范及标准如下:室内机安装l 操作步骤:决定安装位置标志安装位置安装悬挂电器栓安装室内机。l 安装位置的三要点:1. 高度:注意最后面向天花板表面。2. 水平:水平装配是很重要的。3. 方向:室内机必须与天花板可见结合处呈直线状态。l 具体安装要点:1.
8、悬挂电器栓必须足以承受室内机的重量。2. 安装前必须检查核对室内机型号。3. 注意校正主要的设备,注意管道布置的流向。4. 正确地留下足够的维修空间,必要时可留一尺寸400400的观察孔。5. 安装时应保证有合适的凝结水管位置。冷媒配管作业工程l 作业顺序:安装室内机按设计尺寸配管临时安装管道置换氮气上锡吹净气密性试验真空干燥。l 冷媒配管三原则:1. 干燥:外部雨水、工程用水侵入,管内凝结水形成。2. 清洁:焊接时管内形成氧化物,外部尘埃、夹杂物侵入。3. 气密性:焊接不完全,喇叭口漏气。l 焊接时替换氮气的方法:1. 若焊接时没有把氮气充入正在焊接中的冷媒管道,管道表面会产生氧化物气泡,它
9、们通过管道会引起系统的各种危险,如压缩机和阀门系统的某些功能会损失。为避免该问题,焊接时将氮气吹过冷媒管,该操作就是氮气替换作业。2. 使用气体必须是氮气,氧气、二氧化碳和氟利昂等均是不合适的。在替换作业时,必须使用压力调节器。l 冷媒管冲刷:1. 用压力气体冲刷是一种把管道内废物清除出去的方法。2. 所用气体必须是氮气,若使用聚四氟乙烯或二氧化碳会有冷凝的危险,使用氧气则有爆炸的危险。l 焊接1. 焊接工作宜在向下或水平侧向进行,尽可能避免仰焊。2. 铜管必须用303或以上的角铁吊装。3. 水平管道(铜管)支撑物间隔标准如下:标准20以下25至5050以上最大间隔(m)1.523l 扩口连接
10、1. 切割管子应使用切割机,大口径管子应使用大型切割机。2. 当管径太大而不能使用切割机时,可使用金属锯子,但应小心锯末不能进入管内。3. 最后应检查扩口表面有无损伤。室内凝结水管工作l 操作步骤:安装室内机连接凝结水管检查水滴漏凝结水管保温绝热。l 凝结水管斜度与吊架:1. 凝结水管尽可能短并除去气穴,安装斜度至少为1/100。2. 对于长的凝结水管可用角铁支吊,以确保1/100斜度。水平管的支撑空间为:冷媒管保温绝热工作分级标准直径支撑空间硬性PVC管2540mm1.01.5ml 操作步骤:冷媒管工作绝热连接区测试空气气密性试验绝热连接区。l 要点:焊接区、扩口或凸缘处的绝热保温工作只有在
11、气密性试验成功后才能施工。室外机的安装l 操作步骤:基础水平情况检查加装橡胶减振垫安装室外机。气密性试验检查漏口并修补l 作业顺序:冷媒配管完工加压检查压力是否下降合格。 l 试验要领:1. 按各冷媒系统,使用氮气对气管和液管逐渐进行加压试验,加压到2028.0kg/cm2,放置24小时后进行观察。注意,压力绝对不能超过28.0kg/cm2。2. 观察压力是否下降。若不下降,即属合格;若下降,则应立即查找漏处。但若加压时的温度和观察时的温度不同时,每1会有0.1 kg/cm2的压力变化,故应修正。修正值=(加压时温度观察时温度)0.1 kg/cm2。真空干燥l 使用真空泵将管道内的水分(液体)
12、变成蒸气(气体)排出管外而得以干燥。制冷剂的加注l 操作步骤:以管长来计算所需的制冷剂量充填制冷剂。l 注意事项:1. 计算结果必须记录。2. 室内机与室外机之间的距离超过10米后,需另加注入制冷剂。3. 在液管完全干燥作业后,加注入液态制冷剂。4. 若制冷剂不能完全加注入时,可在进行压缩机运转测试时加注。运行调节测试l 在进行运转调试前,室外机必须先通电6小时以上。l 测量室内机制冷和制热时的进、排气温度。l 测量室外机的绝缘电阻、电压、电流、吸排气压力、吸排气温度。l 在测试全部完成后,为业主进行系统的操作演示。4、施工总进度计划一、施工进度计划编制说明根据招标文件及提供的施工图,我公司初
13、步计划总工期为90个日历天。若业主根据需要调整工程进度计划,对施工工期有特殊需求,如缩短或延长,我司将全力配合完成。二、进度保证措施1、技术保证措施事先对本技改工程做全面准确地了解,以保证及时开工和开工后顺利施工,对施工中可能出现的各种问题有充分的预计并制定了各种相应的预防措施。2、材料供应保证措施及时做好各类材料的需求计划,按照公司项目管理办法中的材料计划规定执行,根据实际情况编制材料供应计划,保证材料能及时跟上施工的要求。3、设备供应保证措施根据施工总进度计划表及分项阶段、单体进度计划,排出设备进退场计划,确保工程所需的各类大小型机械正常就位使用。4、劳务保证措施与劳务单位签订合同前,对其
14、质资、技术力量、组织能力、施工力量以及以往业绩做全面的了解,在确认为合格分包商的前提下,才签订合同。在劳务合同安全协议中,明确双方的目标和责任,并要求劳务单位根据合同工期及施工总计划进度表,排出各工种劳动力平衡计划及机械设备的供应计划。5、确保工程质量的技术组织措施一、质量目标本工程将严格按照有关国家规范和质量标准施工,达到合格。二、确保工程质量的保证措施1、管理措施建立和健全质量保证体系加强质量体系建设,使之有效正常运转。项目经理部下设有质量检测员,负责项目的质量管理工作;施工队长兼职质量员负责施工队的质量检测工作,从上到下形成一套完整的质量管理体系。确保进场物质的质量工程质量创优,物质供应质量非常重要。在材料采购上,我方与建筑单位积极配合,工程上的大宗材料、成品、半成品、配件和设备,必须要求供方提供产品样本和出厂合格证,按规范抽样试验。通过试验数据和上述提供的资料,我方选择最佳的供货单位。严格工序管理对于每一
