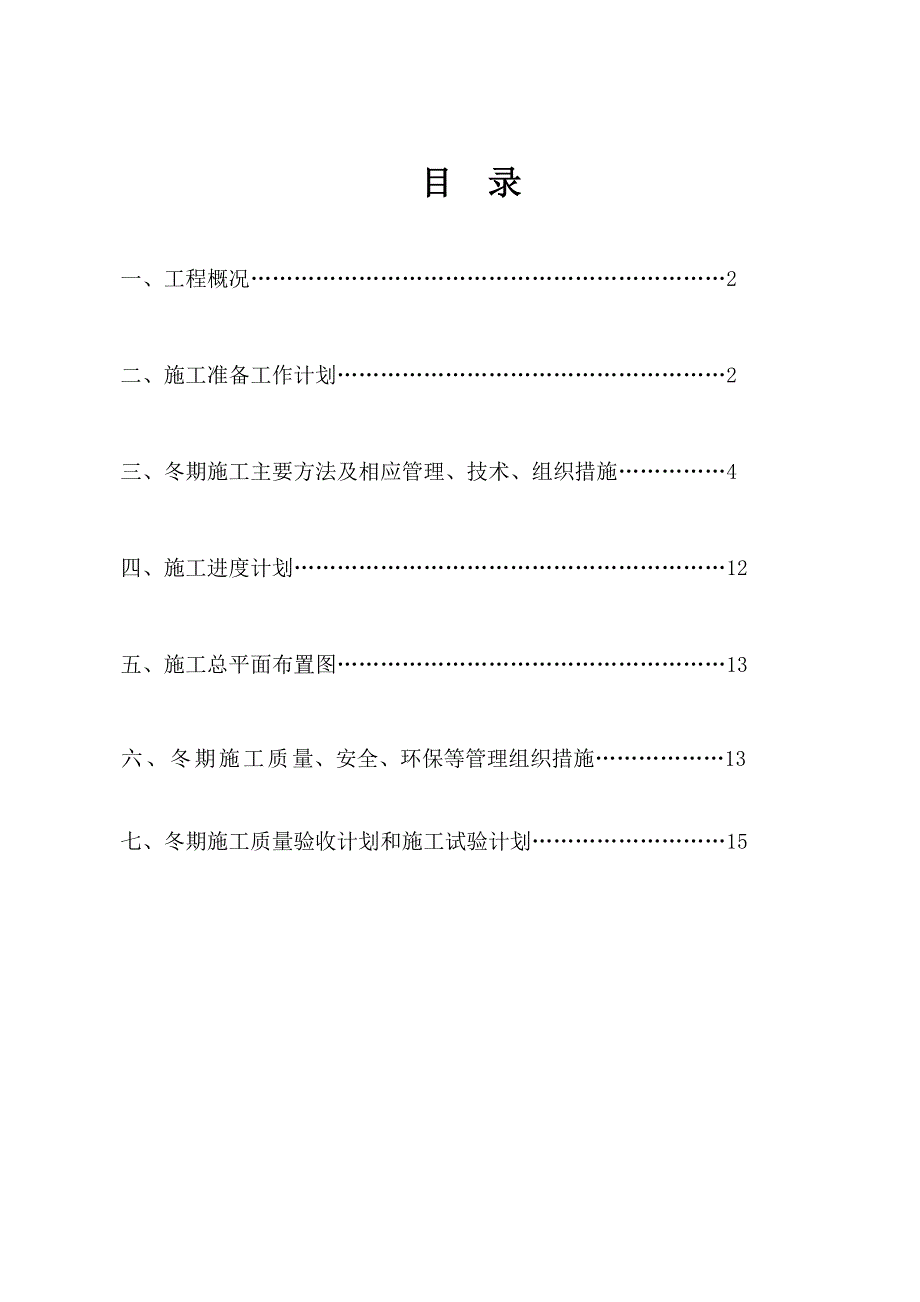

1、某某科技大学礼堂改造工程冬期装饰装修施工方案 编制:审核: 批准: 某某市某某建筑工程集团有限公司某某年11月15日目 录 一、工程概况2二、施工准备工作计划2三、冬期施工主要方法及相应管理、技术、组织措施4四、施工进度计划12 五、施工总平面布置图13六、冬期施工质量、安全、环保等管理组织措施13七、冬期施工质量验收计划和施工试验计划15一、工程概况(一)编制依据 1、本工程设计施工图及图纸会审记要。2、施工承包合同及投标文件。3、国家强制性标准及现行有关规范、标准图集。4、施工现场实际情况。(二)工程概况1、工程名称:某某科技大学礼堂改造2、建设单位:某某科技大学3、建筑地点:工程位于山西
2、某某市,为公共建筑4、基底面积:14770.70,总建筑面积为1920.545、建筑层数:1层(局部3层),总高度18.3m6、设计内容:学校礼堂用房,内含配套功能用房7、设计使用年限:3类(50年) 抗震设防烈度:8度 建筑耐火等级:二级 屋面防水等级:级8、地下水位高度:勘察范围内未见地下水9、结构类型:框架结构10、设计范围:本次设计包括 建筑、结构、给排水、暖通、电气(三)工程特点1、本工程施工场地狭小。2、本工程基础开挖较深,挖至标高-4.35m处。根据本工程的特点结合现场的施工条件,考虑到既有的材料、设备等诸多方面的因素,制定下施工方案。二、施工准备工作计划(一)技术准备1.根据施
3、工组织设计,编制切实可行的冬期室内装修施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底。2.明确各装修部位及工序的施工方法,提前做好交底工作。3.制定确实可行的室内保温防冻措施。(二)现场准备1.根据现场平面布置提前组织有关机具、外加剂、和保温材料进场。2.敷设管道,对各种设备检查其安全可靠性。3.做好全部临时上水管,消防水管、截门等材料的防冻保温。4.构件、材料堆放选在无积水、积冰的地方。5.保证消防道路的畅通。6.做好各种材料的保温防冻工作。(三)材料准备4.3.1 保温材料:材 料 名 称数 量阻燃草帘被1000m2塑料薄膜20
4、00m2彩条布1000m24.3.2测温材料:序号测温工具数量1普通温度计20支2高低温度计2个(四)人员准备1.现场设置装修冬施管理负责人,负责现场的冬期管理工作。2.技术部门安排一名专职技术员,负责冬期室内装修施工的技术工作。3.试验室安排专人负责冬期砂浆及混凝土试块的管理。4.现场安排至少1名冬期测温人员,负责不间断的测温工作。5.工长随时拨打12121天气预报电话,及时收集天气预报信息,防止寒流突然袭击。(五)生活区准备在进入冬施以前,由项目部书记组织安全、消防、技术、生产对生活区的临电、门窗、上下水、消防等设施进行联合检查。1.生活区房间内采用电暖气进行取暖,所有坏的门窗都要进行修复
5、。2.生活区内上水要用50厚岩棉进行保温,下水要重新进行清理。3.所有消防设施、临电设施都要齐全有效。 三、施工主要方法及相应管理、技术、组织措施(一)施工保温方法室内装修房间保温采用封闭加温的方法:施工作业层所有外门窗全部采用透明塑料布进行封闭,单元间的门洞挂设防火草帘被进行防风以便人员的通行;各单元设置两个火炉进行加温,燃料使用无烟煤,设专人负责生火加温工作,并记录室内温度。室内温度不得低于5摄氏度,如发现室内温度达不到5度及时增设火炉。室内生火加温时长确定为:各分项作业开始至作业结束后再增加24小时方可撤除火炉。(二)隔墙板安装工程(一)主要材料及配件要求1.轻钢龙骨主件:沿顶龙骨、沿地
6、龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。2.轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。3.紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。4.填充隔声材料:按设计要求选用。5.罩面板材:纸面石膏板规格、厚度由设计人员或按图纸要求选定。(二)主要机具直流电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。(三)作业条件1.轻钢骨架、石膏罩面板隔墙施工前应先完成基本的验收工作,石膏罩面板安装应待屋面、顶棚和墙抹灰完成后进行。2.设计要求隔墙有地枕带时,应待地枕带施工完毕,并达到设计程度后,方可进行轻钢骨架安装。3
7、.根据设计施工图和材料计划,查实隔墙的全部材料,使其配套齐备。4.所有的材料,必须有材料检测报告、合格证。(四)操作工艺1.工艺流程轻隔墙放线- 安装门洞口框 - 安装沿顶龙骨和沿地龙骨 竖向龙骨分档 -安装竖向龙骨-安装横向龙骨卡档-安装石膏罩面板-施工接缝做法-面层施工2.放线:根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。3.安装门洞口框:放线后按设计,先将隔墙的门洞口框安装完毕。4.安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm.5.竖龙骨分档:根据隔墙放线门洞口位置,在
8、安装顶地龙骨后,按罩面板的规格900mm或1200mm板宽,分档规格尺寸为450mm,不足模数的分档应避开门洞框边某某块罩面板位置,使破边石膏罩面板不在靠洞框处。6.安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽心铆钉固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为1000mm.7.安装横向卡挡龙骨:根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采向抽心铆钉或螺栓固定。8.安装石膏罩面板1)检查龙骨安装质量、门洞口框是否符合设计及构造要求,龙骨间距是否符合石膏板宽度的模数。2)安装一侧的纸面石膏板,从门口处开始,无门洞口的墙体由墙的一
9、端开始,石膏板一般用自攻螺钉固定,板边钉距为200mm,板中间距为300mm,螺钉距石膏板边缘的距离不得小于10mm,也不得大于16mm,自攻螺钉固定时,纸面石膏板必须与龙骨紧靠。3)安装墙体内电管、电盒和电箱设备。4)安装墙体内防火、隔声、防潮填充材料,与另一侧纸面石膏板同时进行安装填入。5)安装墙体另一侧纸面石膏板:安装方法同某某侧纸面石膏板,其接缝应与某某侧面板错开。6)安装双层纸面石膏板:第二层板的固定方法与某某层相同,但第三层板的接缝应与某某层错开,不能与某某层的接缝落在同一龙骨上。9.接缝做法:纸面石膏板接缝做法有三种形式,即平缝、凹缝和压条缝。可按以下程序处理。1)刮嵌缝腻子:刮
10、嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实刮平。 2)粘贴拉结带:待嵌缝腻子凝固原形即行粘贴拉接材料,先在接缝上薄刮一层稠度较稀的胶状腻子,厚度为1mm,宽度为拉结带宽,随即粘贴接结带,用中刮刀从上而下一个方向刮平压实,赶出胶腻子与接结带之间的气泡。3)刮中层腻子:拉结带粘贴后,立即在上面再刮一层比拉结带宽80mm左右厚度约1mm的中层腻子,使拉结带埋入这层腻子中。4)找平腻子:用大刮刀将腻子填满楔形槽与板抹平。10. 墙面装饰、纸面石膏板墙面,根据设计要求,可做各种饰面。(五)质量标准以GB-50210-2001中的第7.3.9至第7.4.10条的规定为准,严格遵守
11、。(六)成品保护1.轻钢龙骨隔墙施工中,工种间应保证已装项目不受损坏,墙内电管及设备不得碰动错位及损伤。2.轻钢骨架及纸面石膏板入场,存放使用过程中应妥善保管,保证不变形,不受潮不污染、无损坏。3.施工部位已安装的门窗、地面、墙面、窗台等应注意保护、防止损坏。4.已安装完的墙体不得碰撞,保持墙面不受损坏和污染。(七)应注意的质量问题1.墙体收缩变形及板面裂缝:原因是竖向龙骨紧顶上下龙骨,没留伸缩量,超过2m长的墙体未做控制变形缝,造成墙面变形。隔墙周边应留3mm的空隙,这样可以减少因温度和湿度影响产生的变形和裂缝。2.轻钢骨架连接不牢固,原因是局部结点不符合构造要求,安装时局部节点应严格按图规
12、定处理。钉固间距、位置、连接方法应符合设计要求。3.墙体罩面板不平,多数由两个原因造成:一是龙骨安装横向错位,二是石膏板厚度不一致。明凹缝不均:纸面石膏板拉缝不很好掌握尺寸;施工时注意板块分档尺寸,保证板间拉缝一致。(三)室内刮腻子1.工艺流程:基层清理粉刷石膏找角墙面板缝及顶板阴角处贴玻璃网格布刮一遍腻子打砂纸刮第二遍腻子阴角划线、阳角套方2.基层清理: 室内墙面抹灰工作已完成,墙面应干燥,基层含水率不大于。用扫帚扫除墙面浮尘;基层套胶(基层套胶是作为墙面腻子与混凝土墙体间紧密结合的结合层),胶水采用清水内掺20%108胶(或界面剂)配制而成。搅拌均匀后采用滚筒刷和排笔均匀的涂刷于拟括腻子的
13、所有部分,不得漏刷;用粗纱纸或开刀将墙面灰疙瘩铲净,打磨平整。墙面污染部分用砂纸打磨干净,表面灰尘用湿抹布擦干净。3.粉刷石膏找角:地上部分墙面、顶板阴阳角采用粉刷石膏找直、套方,标准为与墙面顺直、角部方正为准。(地下室部分墙面采用粉刷石膏找面、找平,顶板找角)4.在隔墙板与砼墙面阴角处以及墙面裂缝处贴玻璃网格布,缝隙处用嵌缝腻子填塞密实,用胶将网格布贴好,并把布拉直、糊平,并刮石膏腻子一道。5.在满刮腻子前在门、窗口交角处弹分色线,以此线为界刮腻子。刮腻子要求两遍交活,刮腻子时注意接茬处及接头要平整干净。每遍腻子刮完后均要打磨砂纸,并清理干净表面浮尘。在墙阴角处用阴角器打磨平整。修理口边角,
14、将分色线部位腻子切直、磨平。6.在腻子干透后,将门窗口用旧报纸遮盖,塑钢门窗封闭至密封胶处,木门窗封闭至门框处,掩口2MM用木文纸粘贴。7.待某某遍墙面腻子干燥后,将大面墙面腻子楞用砂布打磨平整后再刮第二遍(注:此遍腻子因位于墙体表面,必须保证其大面平整度,阴阳角平直度,阴阳角边刮边用不小于1m的靠尺自查,确保其平整、顺直。同时为防止腻子打磨后表面出现掉粉现象,所以第二遍腻子直接括平,不留腻子楞,减少用砂布打磨)。8.所有阴角部位必须划线找角,划线必须横平竖直,门窗口及过梁处的阳角用靠尺套方。9.质量标准(1)选用腻子的品种、质量等符合要求;(2)涂料表层严禁起皮、掉粉、漏刷、透底;(3)表面无流坠、疙瘩、溅沫、砂眼、划痕,分色线清晰;(四)抹灰工程1.施工顺序:基层处理规方浇水润湿甩毛标准灰饼充筋底层抹灰中层抹灰面层抹灰养护2.施工方法(1)基层处理: 抹灰打底前应对基层进行 “毛化处理”。即先将表面灰浆、尘土、污垢清刷干净,用10火碱水将板面的油污刷掉,晾干。然后用1:1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。基层处理完毕应适当洒水。砌块墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润。(2)吊垂直、套方、找规矩、贴灰饼:按墙上己弹
