大桥台帽、耳背墙施工组织设计.doc

上传人:p** 文档编号:995212 上传时间:2024-06-09 格式:DOC 页数:6 大小:59.36KB
下载 相关 举报
大桥台帽、耳背墙施工组织设计.doc_第1页
第1页 / 共6页
大桥台帽、耳背墙施工组织设计.doc_第2页
第2页 / 共6页
大桥台帽、耳背墙施工组织设计.doc_第3页
第3页 / 共6页
大桥台帽、耳背墙施工组织设计.doc_第4页
第4页 / 共6页
大桥台帽、耳背墙施工组织设计.doc_第5页
第5页 / 共6页
大桥台帽、耳背墙施工组织设计.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《大桥台帽、耳背墙施工组织设计.doc》由会员分享,可在线阅读,更多相关《大桥台帽、耳背墙施工组织设计.doc(6页珍藏版)》请在第壹文秘上搜索。

1、台帽、耳背墙施工组织设计一、工程概况及主要工程数量K62+925某某大桥5#台帽、耳背墙各有两个,本结构采用C30砼,共计61.82m3,钢筋型号采用10、25、12,其中10共计230.7kg,25共计6073.9kg,12共计3496.76kg。二、施工进度计划(附横道图)1、本段工程施工计划工期为2005年10月6日开工,2005年10月14日完工。2、已完成原材料试验、混凝土和砂浆配合比试验、施工便道修筑工作,完成机械设备、测量放样及施工现场等各项开工前准备工作。K62+925某某大桥5#台帽、耳背墙进度计划横道图工程项目工期二 OO 五 年十月份上旬中旬下旬施工准备开挖基坑、凿桩头钢

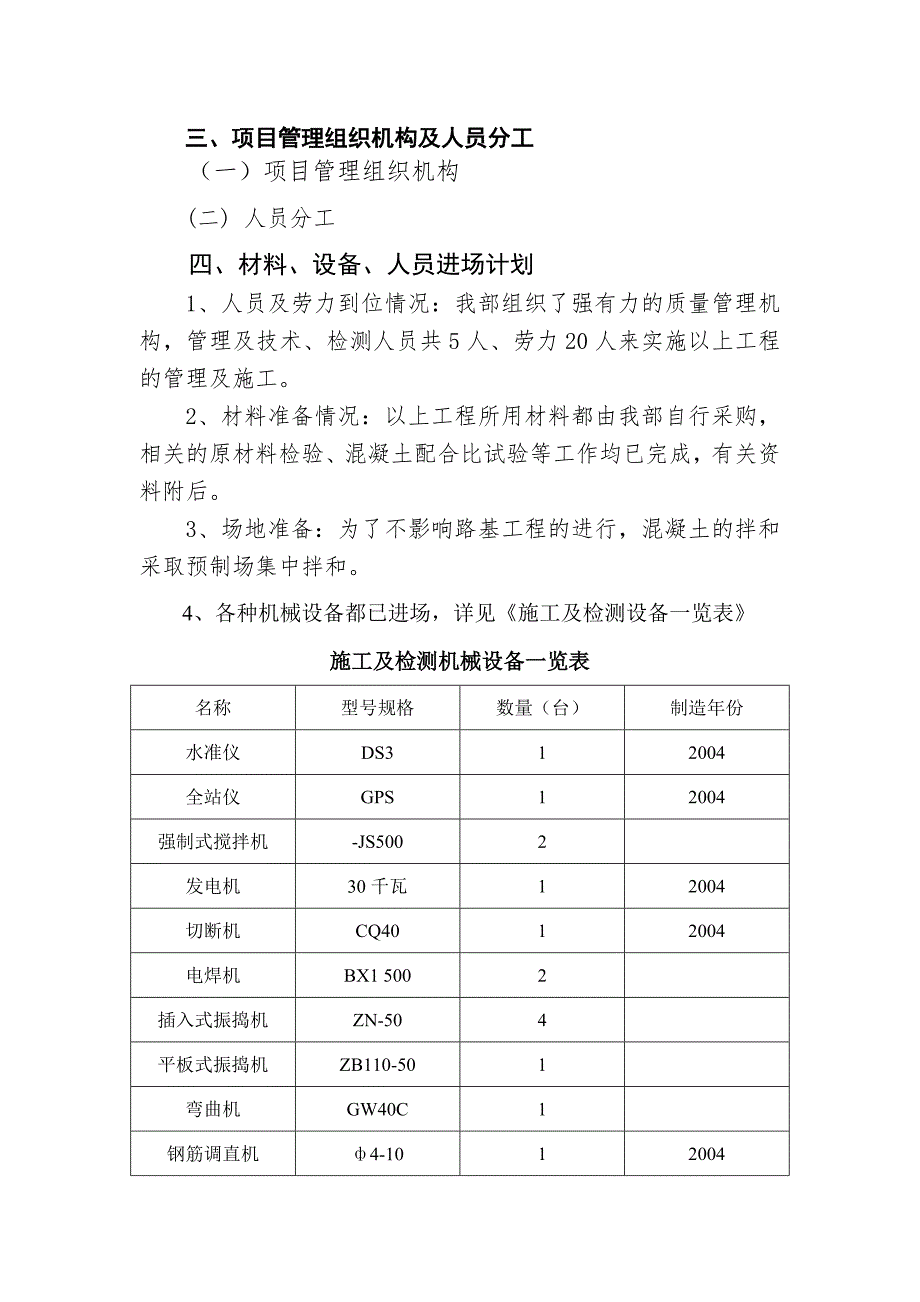

2、筋绑扎模板安装浇注砼养生三、项目管理组织机构及人员分工(一)项目管理组织机构(二) 人员分工四、材料、设备、人员进场计划1、人员及劳力到位情况:我部组织了强有力的质量管理机构,管理及技术、检测人员共5人、劳力20人来实施以上工程的管理及施工。2、材料准备情况:以上工程所用材料都由我部自行采购,相关的原材料检验、混凝土配合比试验等工作均已完成,有关资料附后。3、场地准备:为了不影响路基工程的进行,混凝土的拌和采取预制场集中拌和。4、各种机械设备都已进场,详见施工及检测设备一览表施工及检测机械设备一览表名称型号规格数量(台)制造年份水准仪DS312004全站仪GPS12004强制式搅拌机-JS50

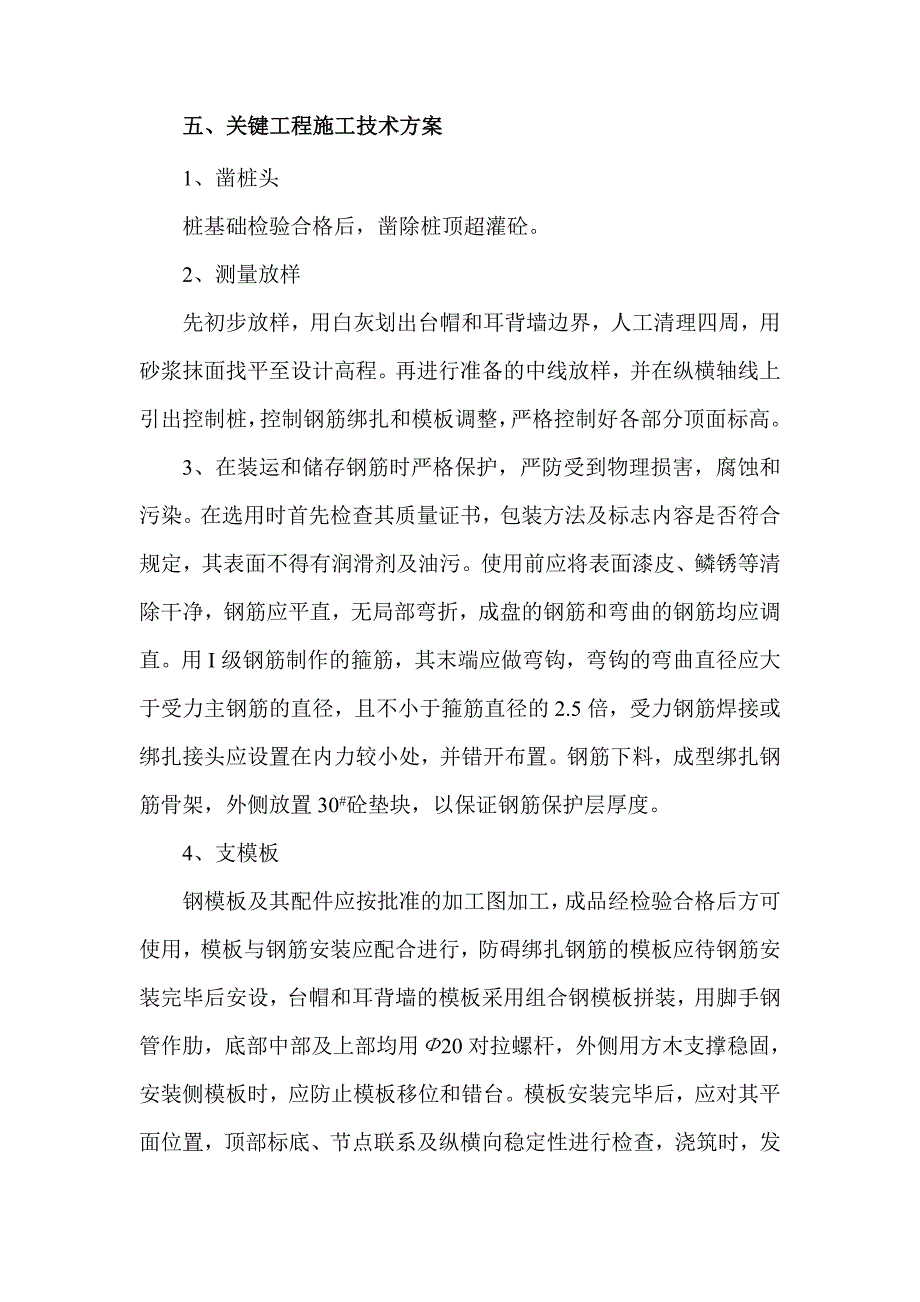

3、02发电机30千瓦12004切断机CQ4012004电焊机BX1 5002插入式振捣机ZN-504平板式振捣机ZB110-501弯曲机GW40C1钢筋调直机4-1012004五、关键工程施工技术方案1、凿桩头桩基础检验合格后,凿除桩顶超灌砼。2、测量放样先初步放样,用白灰划出台帽和耳背墙边界,人工清理四周,用砂浆抹面找平至设计高程。再进行准备的中线放样,并在纵横轴线上引出控制桩,控制钢筋绑扎和模板调整,严格控制好各部分顶面标高。3、在装运和储存钢筋时严格保护,严防受到物理损害,腐蚀和污染。在选用时首先检查其质量证书,包装方法及标志内容是否符合规定,其表面不得有润滑剂及油污。使用前应将表面漆皮、

4、鳞锈等清除干净,钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。用I级钢筋制作的箍筋,其末端应做弯钩,弯钩的弯曲直径应大于受力主钢筋的直径,且不小于箍筋直径的2.5倍,受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置。钢筋下料,成型绑扎钢筋骨架,外侧放置30#砼垫块,以保证钢筋保护层厚度。4、支模板钢模板及其配件应按批准的加工图加工,成品经检验合格后方可使用,模板与钢筋安装应配合进行,防碍绑扎钢筋的模板应待钢筋安装完毕后安设,台帽和耳背墙的模板采用组合钢模板拼装,用脚手钢管作肋,底部中部及上部均用20对拉螺杆,外侧用方木支撑稳固,安装侧模板时,应防止模板移位和错台。模板安装完毕后,

5、应对其平面位置,顶部标底、节点联系及纵横向稳定性进行检查,浇筑时,发现模板有超过允许偏差变形值的可能时,应及时纠正。5、砼拌和及浇筑(1)砼中掺加超细矿物质掺合料等量取代水泥,以抑制碱骨料碱,掺加量在施工前经试验确定,砼按配合比在拌合站内拌制,用装载机上料,用电子自动配料机配料。砼的水平运输采用砼搅拌运输车,砼提升采用砼泵车直接浇注。砼灌注时视高度。(2)钢筋、模板经监理工程师检查合格后,开始浇筑砼。边浇筑砼,边振捣。砼应按一定厚度,顺序和方向分层浇筑,应在下层砼初凝或能重塑前浇筑完成上层砼。浇筑中控制每层300mm。使用插入式振捣器时,移动间距不应超过振捣器作用半径的1.5倍;与侧模应保持5

6、0-100mm的距离;插入下层砼50-100mm;每一处振动完毕后应边振动边徐徐提出振动棒;应避免振动棒碰撞模板、钢筋及其他预埋件。平板式振捣器的移动间距,应以使振捣器平板能覆盖已振实部分100mm左右为宜。对每一振动部位,必须振动到该部位砼密实为止。密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间或能重塑的时间。6、养生:砼灌注完毕及时洒水养生,砼强度未达到规范要求之前,不得使其承受行人、运输工、模板、支架及脚手架等荷载。六、质量保证措施1、砼的质量必须符合规范规定和设计要求。2、砼的表面应平整、密度,不得有蜂窝

7、、露筋现象。3、台帽的质量检验标准见下表项目允许偏差(mm)项目允许偏差(mm)砼强度(Mpa)符合设计要求断面尺寸20轴线偏位10顶面高程2支座位置5预埋件位置5七、文明施工及环境保护1、施工现场实行标牌管理,标牌写明作业内容,施工工艺和质量要求,现场施工人员必须配戴工作胸卡,以利于现场施工管理。2、在施工过程中,采取必要的措施,尽量减少扬尘。3、加强施工现场管理,健全管理制度,制定奖惩办法,任务明确,责任到人。4、环境保护措施(1)实行环保目标责任制(2)加强检查和监控工作。(3)对要保护和改善的施工现场环境,进行综合治理。(4)要有技术措施,严格执行国家的法律、法规。(5)制定有效措施防止大污染、水源污染和噪声污染。八、安全生产措施1、建立一整套行之有效的安全管理体系,项目经理为第一责任人,对所有施工人员应进行安全教育。2、机务部负责各种施工机械安全操作规程的制度建设。3、经理部每月进行一次安全措施落实情况检查、评比,奖优罚劣。4、在经理部形成一种爱护自己更要爱护他人,爱护自己财物更要爱护他人和国家的财物的良好风尚,使人人都懂得安全为了生产,生产确保安全的重要性和必要性,达到全员安全施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
