大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc

上传人:p** 文档编号:995370 上传时间:2024-06-09 格式:DOC 页数:24 大小:103.31KB
下载 相关 举报

大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第1页
第1页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第2页
第2页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第3页
第3页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第4页
第4页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第5页
第5页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第6页
第6页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第7页
第7页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第8页
第8页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第9页
第9页 / 共24页
大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc》由会员分享,可在线阅读,更多相关《大连市体育馆及配套服务设施工程砌筑抹灰工程施工方案.doc(24页珍藏版)》请在第壹文秘上搜索。

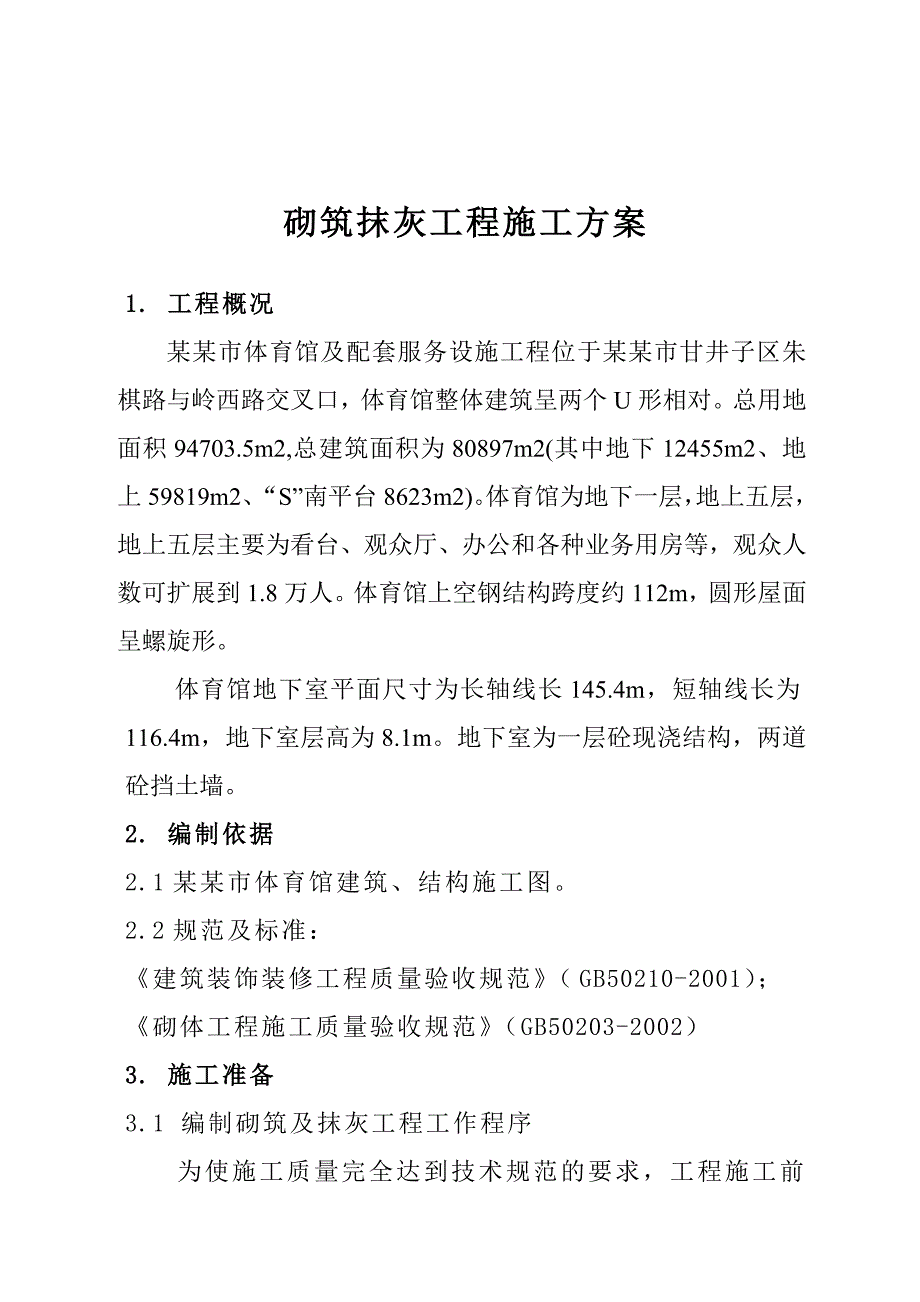

1、1. 工程概况22. 编制依据23. 施工准备33.1 编制砌筑及抹灰工程工作程序33.2 熟悉图纸及相关文件33.3 材料和机具设备准备34. 砌体工程44.1 砌体工程施工顺序和工艺流程44.2 材料及机具准备44.3 砌筑工程54.4砌体质量104.5冬期施工 154.6 成品保护165. 抹灰工程165.1 施工准备165.2 施工流程165.3 抹灰施工工艺175.4 成品保护195.5 抹灰工程质量标准196. 墙体防开裂防渗措施206.1 材料要求206.2 防开裂施工措施207. 砌筑及抹灰工程的安全注意事项22砌筑抹灰工程施工方案1. 工程概况某某市体育馆及配套服务设施工程位

2、于某某市甘井子区朱棋路与岭西路交叉口,体育馆整体建筑呈两个U形相对。总用地面积94703.5m2,总建筑面积为80897m2(其中地下12455m2、地上59819m2、“S”南平台8623m2)。体育馆为地下一层,地上五层,地上五层主要为看台、观众厅、办公和各种业务用房等,观众人数可扩展到1.8万人。体育馆上空钢结构跨度约112m,圆形屋面呈螺旋形。体育馆地下室平面尺寸为长轴线长145.4m,短轴线长为116.4m,地下室层高为8.1m。地下室为一层砼现浇结构,两道砼挡土墙。2. 编制依据2.1某某市体育馆建筑、结构施工图。2.2规范及标准:建筑装饰装修工程质量验收规范(GB50210-20

3、01);砌体工程施工质量验收规范(GB50203-2002)3. 施工准备3.1 编制砌筑及抹灰工程工作程序为使施工质量完全达到技术规范的要求,工程施工前需根据技术规范、检查标准编制一份完整且切实可行的施工工作程序,并经监理及业主单位审查,同意后成为执行程序。3.2 熟悉图纸及相关文件施工技术人员必须事先熟悉有关图纸、文件和质量计划。3.3 材料和机具设备准备3.3.1 材料准备根据现场进度情况,提前确定砌块、水泥、砂石、添加剂等厂家,该厂家必须是依据现行规范、业主提供的技术规格书,并经考察合格获得批准的厂家,然后再订货并组织进场,使用前必须送检合格。3.3.2 机具设备准备砌筑及抹灰砂浆由砼

4、搅拌站提供,少量砂浆由现场的砂浆搅拌站集中搅拌供应,用运输用翻斗车在场地内将砂浆运输到各个砂浆需要点。设置足够数量井架系统用于砌筑材料的垂直运输,井架设置位置要合理,方便使用及收口。电焊机、射钉枪、电锯、钢镘刀、水准仪、铅锤、皮数杆等。3.3.3 施工人员入场培训由专业施工技术主管人员,向施工人员讲述本工程的施工要求,注意事项,施工工艺,学习和掌握先进技术和工艺,同时讲授质量、安全施工的有关规定,以提高员工的素质,保证砌筑施工工作质量。3.3.4 质量计划质保部门根据砌筑图纸、规范及技术标准等以及我公司检查和试验质保管理程序中的规定编制质量计划,对施工中的关键步骤、重要环节标出见证点和停工待检

5、点。4. 砌体工程4.1 砌体工程施工顺序和工艺流程砌体工程施工顺序,每施工段内主体施工完成具备砌筑条件即可进行砌筑施工。每施工段内施工顺序由下至上。砌体工程施工工艺流程如下:弹线砌块排列立皮数杆、挂线绑构造柱钢筋墙体砌筑浇筑构造柱顶砖验收。设圈梁(板带)部分在圈梁(板带)以下砌体完成后绑扎圈梁(板带)钢筋,并与下部构造柱同时浇筑,然后再施工圈梁(板带)以上部分。4.2 材料及机具准备4.2.1砌筑所用轻集料空心混凝土砌块的规格为190190390mm,强度等级为MU3.5,具备出厂质量合格证,进场后现场取样进行试验。砌块进场后堆置高度不宜超过2米。4.2.2灰砂砖自生产之日起,应放置不少于2

6、8天以后,方可用于砌体的施工,严禁用刚出釜的砖。4.2.3水泥:采用普通硅酸盐水泥,水泥需准用证及出厂合格证,出厂日期不超过3个月,如有超期水泥一律清退出场,并追究相关负责人的责任。水泥进场后应按出厂日期分别堆放,并保持干燥,待复试各项指标合格并得到业主工程师确认后方可使用。4.2.4砂子:使用中砂并过5mm孔径筛,不得含有杂物,含泥量不得超过3%,进场复试各项指标合格经业主工程师确认后方可使用。4.2.5皮数杆:皮数杆上注明砖的皮数、灰缝厚、门窗洞口、拉结筋位置、过梁尺寸和标高。皮数杆间距为15m,在墙体转角处,丁字及十字相交处设置。4.2.6主要机具:砂浆搅拌机、磅秤、手推车、胶皮管、铁锹

7、、灰桶、托线板、线坠、大铲、瓦刀等,垂直运输采用物料提升机。4.2.7砌筑砂浆为M5水泥砂浆,由试验室做好试配,并准备好试模,6块为一组。4.3 砌筑工程4.3.1.准备工作弹好轴线、墙身线,并分出门窗洞口位置线,经检验符合设计图纸的尺寸要求。砌筑前一天,应将预砌墙与原结构相接处清理干净,洒水湿润,将砖洒水湿润,以保证砌体粘结,一般以水渗入四边15mm左右为宜。砌筑灰砂砖砌体时,砖的含水率且为812%,严禁使用干砖或含水饱和的砖,浇水应至少提前12天,不得随浇随砌,也不宜在雨天露天砌筑,墙体拉接筋及构造柱钢筋已按砌体皮数安装好。4.3.2砌筑要求拌制砂浆时,严格按照试验室提供配合比进行计量,投

8、料顺序为砂子、水泥、水,搅拌时间不少于90s。砂浆随拌随用,常温下砂浆应在4小时内使用完毕,由于目前为冬季施工,为防止砂浆冻害,应少量多次搅拌,砌筑砂浆要按规定制作试块。若设计无要求,加气块墙底部用普通砼实心砖砌筑,高度不小于200mm。砖墙内长应不小于墙长的1/5,且不小于700mm. 当钢筋混凝土墙柱与砌体墙相连时,沿混凝土墙或柱全高设26500拉结筋, 锚入混凝土墙或柱内200mm,伸入墙内长度不小于700mm且应不小于墙长的1/5,若填充墙墙垛长度不足上述长度时,则深入墙内长度等于墙垛长且末端弯直钩,拉结筋的间距可根据砖的模数适当调整,每23皮设置一道。普通粘土砖砌体应上下错缝,内外搭

9、砌。实心砌体宜采用一顺一丁、梅花丁、或三顺一丁的砌筑形式。砖柱不得采用包心砌法。填充墙应与钢筋混凝土柱或剪力墙拉结,沿柱或剪力墙的高度方向每隔500mm左右(符合砖的模数)预留26拉结钢筋,拉筋伸入墙内的长度不少于700mm。砌体水平灰缝的砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝瞎缝和假缝,严禁用水冲浆灌缝。砌体的水平灰缝隙厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。砌块墙体上的门过梁:采用C20混凝土,梁长度为洞口宽度+500,宽度同墙厚。施工中如需设置临时施工洞口,其侧边离交接处的墙面不应小于600mm,且顶部应设过梁。4.3.3构造柱、

10、圈梁、板带的设置:4.3.3.1填充墙与柱、剪力墙及构造柱连接处应设拉结筋,作法参见图集砌块填充墙结构构造(06SG614-1)4.3.3.2当砌体填充墙墙长大于层高2倍时,每隔3500mm4200mm设置钢筋混凝土构造柱,悬墙(墙端部无支撑或拉接构件)的端部设置钢筋混凝土构造柱,构造柱断面为墙厚X240(GZ1)。条窗下填充墙设置构造柱,间距2800mm左右。构造柱断面为墙厚X180。构造柱钢筋伸入楼层梁(板)及相关混凝土构件内。当外墙是夹心墙时,仅在内叶墙里设置构造柱,厚度同内叶墙墙厚。4.3.3.3当墙长度5m时,墙顶部宜与顶梁(板)用相同材料的实心砌块斜砌挤紧:当墙长度5m时,墙顶部宜

11、与顶梁(板)有可靠拉接, 填充墙砌至板、梁附近后,应待砌体沉实(约五天)后再用斜砌法把下部砌体与上部板梁间用灰砂砖逐块敲紧填实。4.3.3.4砌体填充墙门窗洞口两侧砌块第一个孔洞应采用C20微膨胀混凝土灌实或做素混凝土砌块。以下砌体填充墙门窗洞口应做边框,门窗洞等洞口宽度1500且4m时,墙在位于门、窗口顶标高处需设置与柱连接的通长钢筋板带.板宽同墙厚,板厚60mm,板带纵筋38, 横向设置6200构造钢筋与纵筋连接形成钢筋网。4.3.3.9填充墙洞口过梁可选用钢筋混凝土预制过梁,详见辽宁省过梁图集.荷载等级为1级,过梁宽度为墙的厚度。4.3.3.10每侧支座长度不小于250mm,过梁梁长=洞

12、宽+2x250。当洞口紧贴混凝土柱或混凝土墙时,过梁改为现浇,在主体混凝土柱(墙)内预留相应的过梁钢筋,锚固长度为La.承重过梁及其它特殊过梁在结构平面图中注明。4.3.3.11不到顶之内隔墙,顶部设压顶,压顶高180mm,C20砼,内配412钢筋,箍筋6300,纵筋锚入柱内La。4.3.3.12预留表箱洞口的背面宜设与墙面平齐的钢筋网砂浆层,其厚度不少于20mm,C20混凝土。构造柱须先砌墙后浇筑,构造柱位置要留设马牙槎,从楼层面开始马牙槎应先退后进;每个马牙槎沿高度方向不超过两皮砖(空心砌块),后退不超过10cm。墙体与构造柱之间应沿墙高度每50cm设置26水平拉结钢筋联系,每边伸入墙内不

13、应少于1m且不应小于墙长的1/5。施工楼面对应构造柱的位置处的梁顶及梁底必须预留插筋且构造柱上下纵筋须锚入梁或板中;如构造柱予留插筋位置不准确,或遗漏插筋,则采用结构胶植筋方式。土建、水电等部门之间统一协调,避免各种管线、预埋件的漏埋。过梁上与过梁成60角的三角形范围及过梁净跨度1/2的高度范围内不得设置脚手眼,砌体的门窗洞口两侧200mm和转角处450mm的范围内不得设置脚手眼。严禁将空心砌块侧砌,用孔洞作脚手眼,砌筑脚手架应采用双排架施工。4.4砌体质量砌体的质量分为合格和不合格两个等级。4.1砌体质量合格应符合以下规定:主控项目全部符合规定;一般项目应有80%及以上的抽检处符合规定或偏差值在允许偏差范围以内。4.2砌体主控项目:砖和砌筑砂浆的强度等级应符合设计要求。检验方法:检查砖的产品合格证书、产品性能检测报告和砂浆试块试验报告。4.3加气砼砌块砌体一般项目:4.3.1加气砼砌块砌体一般尺寸的允许偏差应符合下表的规定。砌块砌体一般尺寸允许偏差项次项目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度小于或等于3m5用2m托线板或吊线、尺检查大于3m102表面平整度8用2m靠尺和楔形塞尺检查3门窗洞口高、宽(后塞口)5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查抽检数量:对表中1、2项,在检验批的标准

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
