天津武清施工方案新.doc

上传人:p** 文档编号:995463 上传时间:2024-06-09 格式:DOC 页数:15 大小:634.45KB
下载 相关 举报
天津武清施工方案新.doc_第1页
第1页 / 共15页
天津武清施工方案新.doc_第2页
第2页 / 共15页
天津武清施工方案新.doc_第3页
第3页 / 共15页
天津武清施工方案新.doc_第4页
第4页 / 共15页
天津武清施工方案新.doc_第5页
第5页 / 共15页
天津武清施工方案新.doc_第6页
第6页 / 共15页
天津武清施工方案新.doc_第7页
第7页 / 共15页
天津武清施工方案新.doc_第8页
第8页 / 共15页
天津武清施工方案新.doc_第9页
第9页 / 共15页
天津武清施工方案新.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《天津武清施工方案新.doc》由会员分享,可在线阅读,更多相关《天津武清施工方案新.doc(15页珍藏版)》请在第壹文秘上搜索。

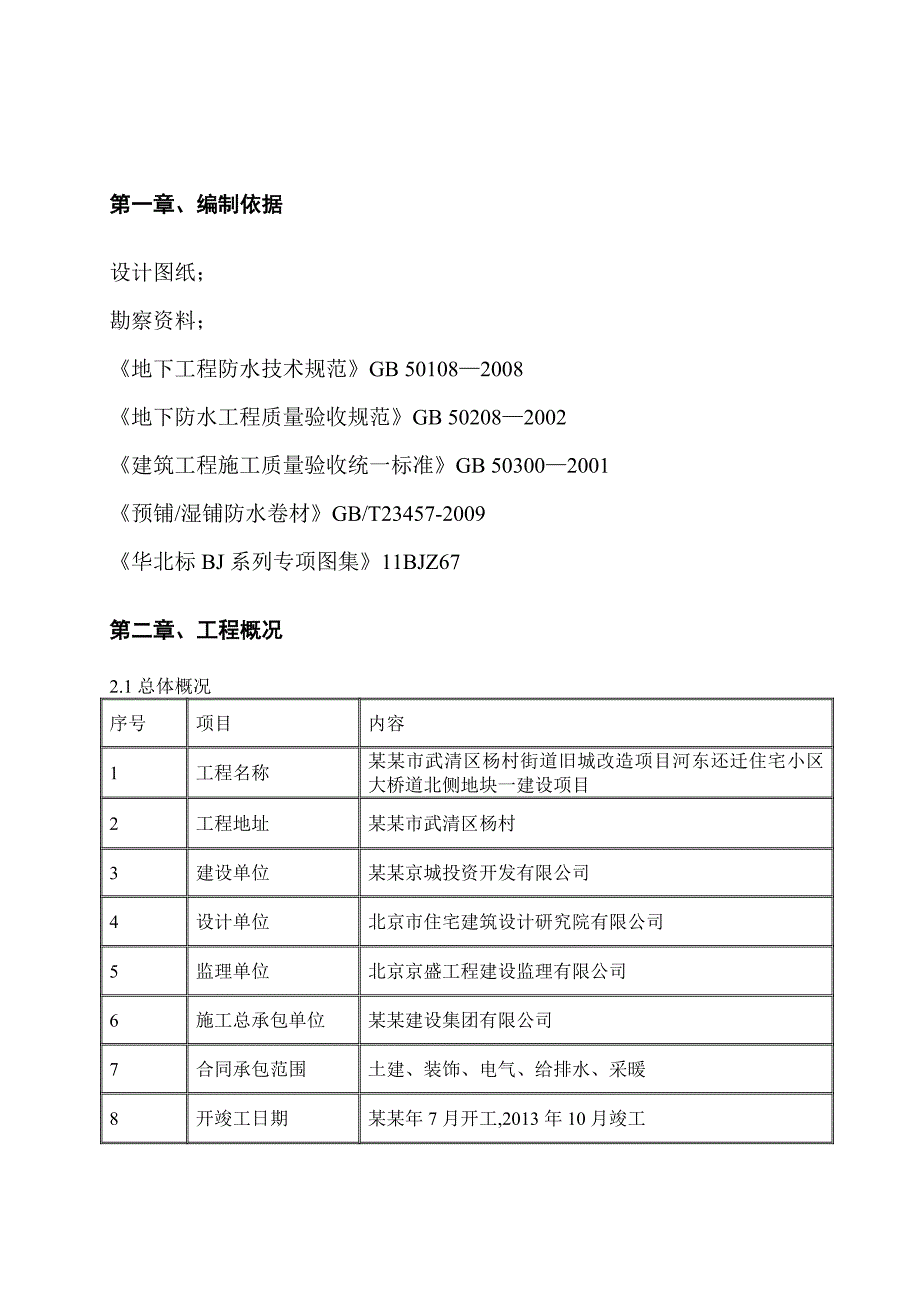

1、 某某武清区杨村街道旧城改造项目河东还迁住宅小区大桥道北侧地块一建设项目地下室防水施工方案编制:审核: 某某建设集团有限公司第一项目部某某年9月15日目录第一章、编制依据第二章、工程概况第三章、施工部署0第四章、主要材料选择和供应0第五章、防水构造节点大样及施工做法1第六章、空铺反粘法施工工艺56.1、工艺流程56.2、人员组织机构安排56.3、施工准备56.4、基面条件:56.5、施工做法56.6、质量验收6第七部分、湿铺法施工工艺67.1 防水施工做法67.2、施工工艺77.3、质量验收8第八部分、成品保护8第九部分、安全生产及文明施工8一、 安全生产措施8二、安全技术措施9三、场地整齐措

2、施9四、 工完料清措施9第一章、编制依据设计图纸;勘察资料;地下工程防水技术规范GB 501082008地下防水工程质量验收规范GB 502082002建筑工程施工质量验收统一标准GB 503002001预铺/湿铺防水卷材GB/T23457-2009华北标BJ系列专项图集11BJZ67第二章、工程概况2.1总体概况序号项目内容1工程名称某某市武清区杨村街道旧城改造项目河东还迁住宅小区大桥道北侧地块一建设项目2工程地址某某市武清区杨村3建设单位某某京城投资开发有限公司4设计单位北京市住宅建筑设计研究院有限公司5监理单位北京京盛工程建设监理有限公司6施工总承包单位某某建设集团有限公司7合同承包范围

3、土建、装饰、电气、给排水、采暖8开竣工日期某某年7月开工,2013年10月竣工9建筑面积29441.7m210合同质量目标合格2.2工程概况工程建设地点:某某市武清区杨村镇河东区,1#地块儿北至机场道、南至大桥道,东至团结路。本工程有5个楼号,分别为3#、4#、5#、6#、7#楼;3#-6#楼地下1层,地上16层;7#楼地下1层,地上9层;总建筑面积29441.7平方米,地上建筑面积27662.7平方米,地下建筑面积1779平方米。3#-6#楼单栋楼建筑面积6156.58平方米,地上建筑面积5798.68平方米,地下357.9平方米,首层层高2.8米,标准层层高2.9米,地下层层高3.6米,建

4、筑总高度50米,7#楼建筑面积3604.28平方米,地上建筑面积3258.05平方米,地下346.23平方米;首层层高2.9米,标准层层高2.9米,地下层层高3.6米,建筑总高度29.2米。3#、4#楼正负零标高6.6米,5#、7#楼正负零标高6.1米,6#楼正负零标高6.3米,室内外高差均为0.6米。采用剪力墙结构形式。结构安全等级为二级,合理使用年限50年,抗震烈度7级 。 2.3建筑概况楼号建筑高度(m)层数层高(m)建筑面积(m2)3#50地上16层,地下1层负一层3.6,首层2.8,标准层2.96156.584#50地上16层,地下1层负一层3.6,首层2.8,标准层2.96156.

5、585#50地上16层,地下1层负一层3.6,首层2.8,标准层2.96156.586#50地上16层,地下1层负一层3.6,首层2.8,标准层2.96156.587#29.2地上9层地下1层首层2.9,标准层2.93604.282.4地下防水工程设计要求:采用CPS反映粘结型高分子湿铺防水卷材两道【1.5厚(单面粘)+1.5厚(双面粘)】。 第三章、施工部署1.质量目标 确保工程质量优良。具体质量管理和质量保证措施见后。2.工期目标根据总包单位总工期要求,拟订地下防水工程施工计划将于某某年9月开工,于某某年9月完工。3.安全目标严格按照某某市及公司有关施工现场文明施工管理有关规定进行管理施工

6、,确保本工程创建某某市级安文明施工工地。我们将从每一道工序上提高安全意识,无重大伤亡及火灾事故,杜绝安全事故发生。第四章、主要材料选择和供应根据设计要求本工程地下室防水采用防水主材:1.5厚CPS反应粘结型高分子湿铺防水卷材(单面粘)1.5厚CPS反应粘结型高分子湿铺防水卷材(双面粘)注:材料品牌为“金雨衣牌”防水辅材:P.O酸盐水泥(P.O 42.5)等第五章、防水构造节点大样及施工做法地下室施工部位防水层做法如下表:施工部位工序设计材料施工方法备注地下室底板第一道1.5厚CPS反应粘结型高分子湿铺防水卷材(单面粘)空铺施工第二道1.5厚CPS反应粘结型高分子湿铺防水卷材(双面粘)干粘施工地

7、下室侧板第一道1.5厚CPS反应粘结型高分子湿铺防水卷材(双面粘)湿铺施工第二道1.5厚CPS反应粘结型高分子湿铺防水卷材(单面粘)干粘施工底板抗浮桩头第一道水泥基渗透结晶防水涂料涂刷 第二道1.5厚CPS反应粘结型高分子湿铺防水卷材(双面粘)湿铺施工主体防水构造示意图细部防水构造示意图:抗浮桩头接头防水构造图若集水坑基面潮湿不易粘结附加层,再粘贴双面粘防水卷材加强层。加强层跟基面属于临时粘结,不要求跟基面粘结牢固。第六章、空铺反粘法施工工艺6.1、工艺流程清理基层 阴阳角部位细部节点处理 定位、试铺 空铺防水卷材(单面粘) 揭掉防水卷材(单面粘)表面的隔离膜 干粘防水卷材(双面粘) 辊压排气

8、 检查验收 揭掉防水卷材(双面粘)上表面的隔离膜 混凝土保护层6.2、人员组织机构安排项目协调人员施工人员负责人质检员安全员技术员人员数杨青姜园园辛同更崔新宽126.3、施工准备、基层清理工具:钢丝刷、扫帚、小平铲等。、施工工具:橡胶压辊、剪刀或裁纸刀、钢卷尺、皮卷尺等。、防护工具:工作服、安全帽、手套、平底橡胶鞋等。6.4、基面条件:基面已符合以下条件,并办理验收、工作面移交手续:、基层表面应坚实、平整、干净、无毛刺(对基层含水率无要求)。、阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。、基面若有明水,扫除即可施工。6.5、施工做法1、清除基层表面的杂物,将突出基

9、层表面的尖锐硬物、砂浆疙瘩等铲除。2、节点加强处理:在基层阴阳角两侧做防水卷材附加层,附加层总宽度为300mm,转角两侧各半。附加层宜采用双面自粘卷材。3、在基层上弹出卷材铺贴控制线,将第一层防水卷材(单面粘)对准基准线空铺于基层上,膜面朝下,粘接面朝上。相邻卷材的长、短边搭接宽度: 80mm。搭接前,先揭除卷材搭接部位的隔离膜,搭接边粘贴后,随即用手辊(刮板)用力滚压(赶压)、排气,使卷材搭接边粘结严密。大面卷材与附加层卷材间为满粘。4、底板所有防水部位均采用空铺法施工,但永久性保护墙(导墙)部位为避免防水卷材下滑,可采取临时固定。5、第二层防水卷材(双面粘)从一端将卷材卷起,拉住已撕开的隔

10、离膜头均匀用力向后拉,边拉边铺贴,铺贴时注意排气,卷材要求铺贴严实,与第一层防水卷材(单面粘)粘贴牢固。6、上下两层和相邻两幅卷材的接缝应错开1/3-1/2幅宽,且两层卷材不得相互垂直铺贴。6.6、质量验收1、 卷材接缝严密,无破损、断裂等缺陷。2、 节点部位加强处理按规范要求施工。3、 卷材搭接宽度的允许偏差为-10mm。第七部分、湿铺法施工工艺7.1 防水施工做法1、材料准备:主材- CPS反应粘结型高分子湿铺防水卷材-P.O-P.O 42.5普通硅酸盐水泥2、工具的准备:扫帚、水管、塑料桶、电动搅拌器、壁纸刀、卷尺、辊子刮板、刷子等有关工具3、基层要求:基层表面应坚实、平整、干净、并充分

11、湿润无积水。基层已符合以下条件,并办理验收、工作面移交手续:1. 各种预埋件已安装并固定完毕。2. 清除基层表面杂物、油污、浮砂,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行,并修补平整表面。尤其铲除管壁上的水泥砂浆等附着物。3. 水平构件的阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。 4. 基面若有明水,扫除即可施工。 7.2、施工工艺1、基层清理,润湿基层清理、润湿:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净,干燥的基面需预先洒水润湿,但不得残留积水。2、节点密封、加强处理节点细部处理应按规范要求,对节点部位进行加强处理,如底板四周

12、导墙阴阳角等做加强层处理。3、定位、试铺根据施工现场状况,进行合理定位,确定卷材铺贴方向,依循流水方向从低往高进行卷材试铺。4、配制水泥凝胶水泥凝胶的配制:水泥和水拌合而成,水泥水1003040公斤(重量比),所用水泥皆为P.O 32.5以上普通硅酸盐水泥,搅拌均匀成腻子状即可使用。5、大面铺防水卷材1)、撕去卷材底部隔离纸卷材试铺后,先将要铺贴的卷材剪好,反铺于基面上,撕剥去卷材隔离纸后。2)、刮涂水泥凝胶其厚度视基层平整情况而定(一般1.52.5mm厚),铺抹时应注意压实、抹平。在阴角处,应抹成圆弧状。铺抹水泥凝胶的宽度比卷材的长、短边宜各宽出100mm,并在铺抹过程中注意保证平整度。3)

13、、铺贴防水卷材揭除卷材底部隔离纸,将卷材铺贴在已抹水泥素浆的基层上,卷材与相邻卷材之间为平行搭接。6、大面积铺贴第二道防水卷材揭除第一道铺贴完毕的CPS反应粘结型高分子湿铺防水卷材(双面粘)面层隔离膜,大面积干粘第二道CPS反应粘结型高分子湿铺防水卷材(单面粘)7.3、质量验收1)、主控项目:1、 卷材防水层所用卷材及其配套材料,必须符合要求。2、 卷材防水层的搭接缝应粘结牢固,密封严密。3、 节点部位加强处理按规范要求施工。2)、一般项目:1、 卷材防水层的搭接缝应粘结牢固,密封严密;防水层的收头应与基层粘结并固定牢固,缝口封严。检验方法:观察检查。2、 卷材的铺贴方向应正确,卷材搭接宽度的

14、允许偏差为10mm。检验方法:观察和尺量检查。第八部分、成品保护1. 指定成品保护负责人,明确责任范围。2. 在防水层施工中或防水层已完成,而保护层未完成时,是成品保护的关键时期。在此其间,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。防水施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击防水层。3. 防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。在施工过程中,如发现防水层遭到破损,应尽快组织维修。4. 保护措施:破防水层的三个根源:撞机破坏、人为疏忽、故意破坏。第九部分、安全生产及文明施工一、 安全生产措施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
