孵化器基坑支护工程支撑梁拆除施工方案.doc

上传人:p** 文档编号:995655 上传时间:2024-06-11 格式:DOC 页数:37 大小:10.82MB
下载 相关 举报
孵化器基坑支护工程支撑梁拆除施工方案.doc_第1页
第1页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第2页
第2页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第3页
第3页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第4页
第4页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第5页
第5页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第6页
第6页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第7页
第7页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第8页
第8页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第9页
第9页 / 共37页
孵化器基坑支护工程支撑梁拆除施工方案.doc_第10页
第10页 / 共37页
亲,该文档总共37页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《孵化器基坑支护工程支撑梁拆除施工方案.doc》由会员分享,可在线阅读,更多相关《孵化器基坑支护工程支撑梁拆除施工方案.doc(37页珍藏版)》请在第壹文秘上搜索。

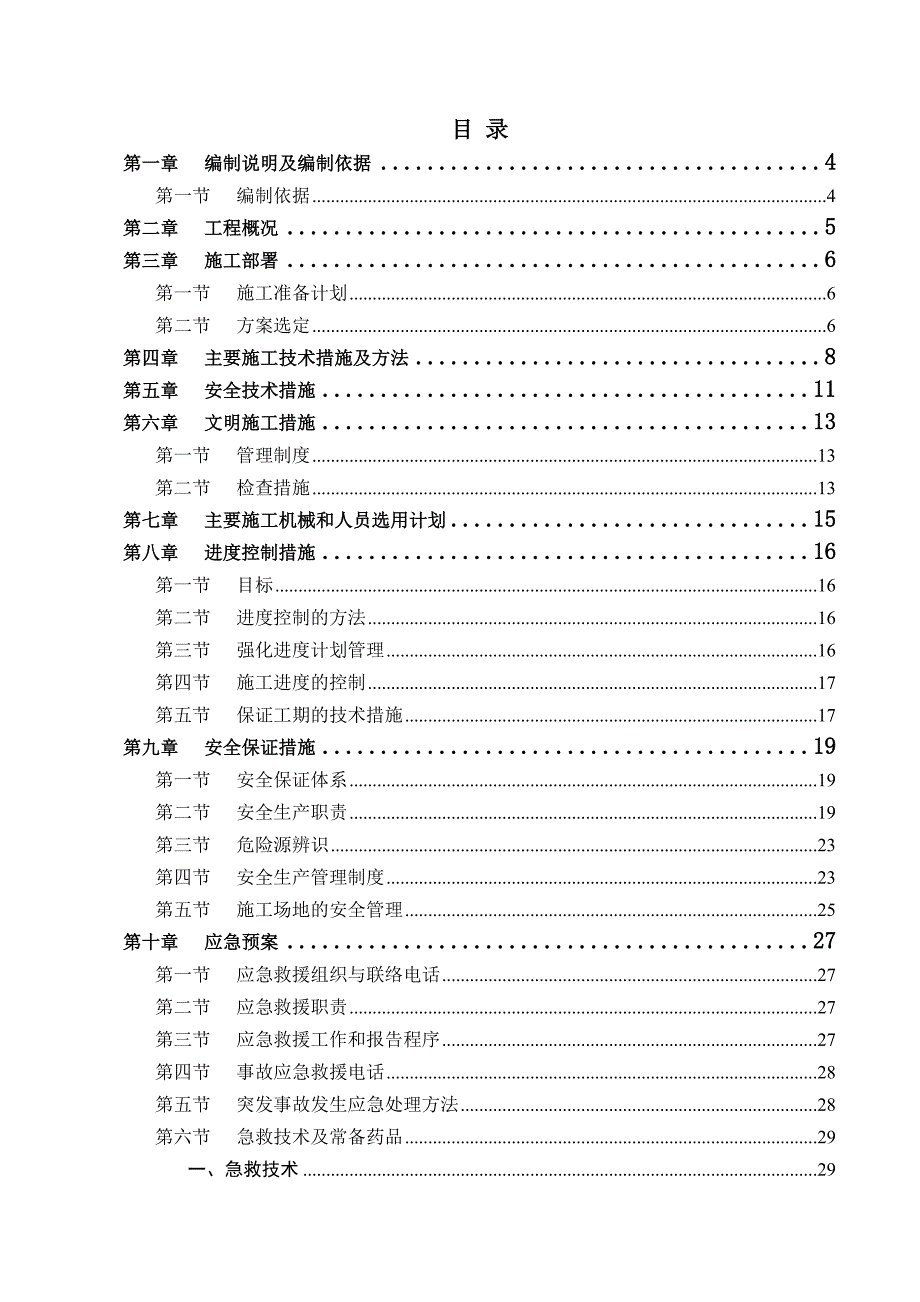

1、科 创 孵 化 器 B - G 栋 工 程 支撑梁拆除专项施工方案 编制人: (职务: 职称: ) 审核人: (职务: 职称: ) 审批人: (职务: 职称: ) 编制单位:某某建设集团有限公司 编制日期: 年 月 日目 录第一章编制说明及编制依据4第一节编制依据4第二章工程概况5第三章施工部署6第一节施工准备计划6第二节方案选定6第四章主要施工技术措施及方法8第五章安全技术措施11第六章文明施工措施13第一节管理制度13第二节检查措施13第七章主要施工机械和人员选用计划15第八章进度控制措施16第一节目标16第二节进度控制的方法16第三节强化进度计划管理16第四节施工进度的控制17第五节保证

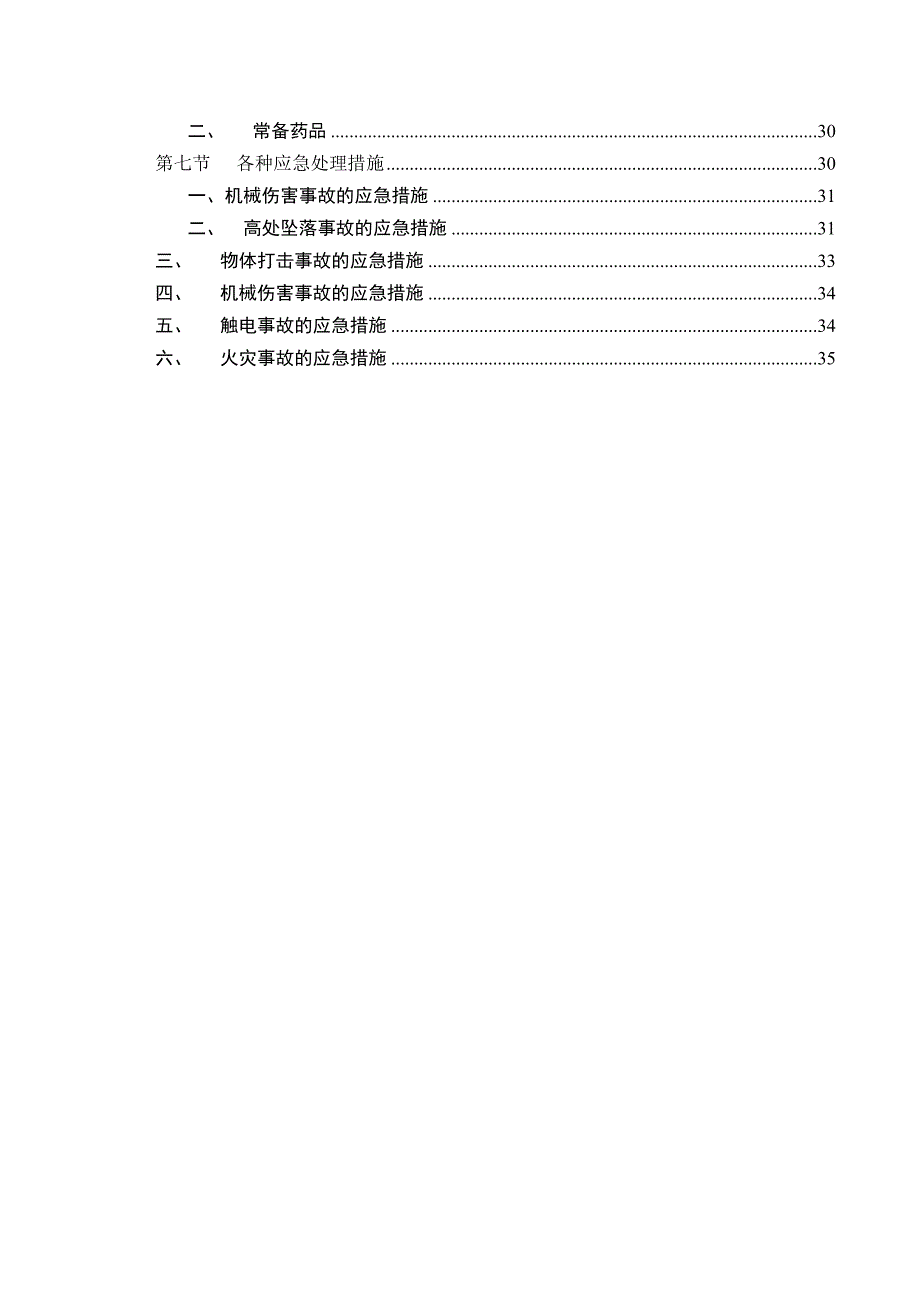

2、工期的技术措施17第九章安全保证措施19第一节安全保证体系19第二节安全生产职责19第三节危险源辨识23第四节安全生产管理制度23第五节施工场地的安全管理25第十章应急预案27第一节应急救援组织与联络电话27第二节应急救援职责27第三节应急救援工作和报告程序27第四节事故应急救援电话28第五节突发事故发生应急处理方法28第六节急救技术及常备药品29一、急救技术29二、常备药品30第七节各种应急处理措施30一、机械伤害事故的应急措施31二、 高处坠落事故的应急措施31三、物体打击事故的应急措施33四、机械伤害事故的应急措施34五、触电事故的应急措施34六、火灾事故的应急措施35第一章 编制说明及

3、编制依据本专项施工方案严格按照业主要求和现场实际情况进行编制。并在人员、机械、质量要求、进度安排等方面统一部署的原则下进行编制。我公司对此专项施工方案的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在经过实地勘察,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。第一节 编制依据一、 科创孵化器基坑支护施工图。二、 南京市扬尘污染防治管理办法三、 建筑拆除工程安全技术规范。四、 施工现场临时用电安全技术规范(JGJ46-2005)。五、 建筑施工安全检查标准(JGJ59-99)。六

4、、 建筑工程项目管理规范(GB/T50326-2001)。第二章 工程概况科创孵化器B-G楼位于南京市江宁区秣陵街道清水亭西路以此,双龙大道以西。场地地面平坦,周围分布密集的老工业区。本工程0.000相对于绝对标高8.80m。建筑物地上层高为20层,地面以上高度为78米;地下室为二层,总建筑面积地上约30248m2,地下建筑面积约6455.66m2。本工程结构为框剪结构,基础采用桩基基础。地下室为二层,负一、负二层为停车场及设备用房,地面以上二十层为商业建筑。本工程基坑开挖深度9.411.9 m,基坑短边长约52m,长边约151.2m。基坑支护方式:鉴于上述基坑与周边建筑(构)物的关系、场地的

5、地层特点及基坑挖深关系,基坑支护采用钢筋混凝钻孔灌注桩作为挡土、双轴深搅作为止水结构体,内部采用两道钢筋混凝土内支撑和腰梁支撑,分别支撑于标高-1.7m和-5.55m位置(梁中)。本工程支撑梁和腰梁施工如图(附后)所示采用机械镐头和机械切割法相结合拆除,总工程量约计1800 m 3,支撑主要截面信息见下表:名称第一道支撑(mm)第二道支撑(mm)备注主撑650*750800*850连梁500*600550*650圈梁(围檩)1300*8001400*900总方量(m 3)8001000第三章 施工部署第一节 施工准备计划技术准备方面,首先必须认真做好实地勘察工作,对所拆除的构筑物结构情况都必须

6、有较为详细的了解; 在对所拆除的构筑物结构进行细致了解的基础上,制定切实可行的拆除措施;对临近建(构)筑物,根据现场情况做好各项保护措施;做好技术交底工作。本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工的所有人员对工程技术要求做到心中有数,以便更科学地组织施工和按合理的工序、工艺进行施工;拆除支撑时做好对主体梁板的产品保护措施,由于每层支撑梁与相应楼板高度相差较大(第一层支撑距-1层楼板3.6m,第二层支撑距负2层楼板3.65m),在支撑梁拆除前必须对墙、柱钢筋必须采取保护措施,用搭设钢管防护架上面铺

7、设木模板,覆盖每道支撑梁外扩50Cm范围,防止混凝土块体压弯钢筋,同时应保证部分泥浆或碎块进入墙体及柱钢筋笼,清理时对原施工凸缝的破坏;在第二道支撑梁拆除前必须在已浇筑的混凝土楼板后浇带上面铺设木模板,覆盖每条后浇带外扩40cm范围,以便120型炮头机和反斗车行走。第二节 方案选定一、 控制目标:控制施工范围,确保周围建筑及设施的安全。控制施工时间,尽量不扰民、少扰民。控制粉尘飞石, 确保人员安全。控制施工噪声, 尽可能减少噪声。二、 方案选取根据本工程特点及现场环境复杂,而且高空作业,必须做好充分施工准备工作,全面规划,合理部署,采取正确的施工方法及施工措施,妥善安排力量,精心组织施工,确保

8、拆除工程按期、按质完成。本工程拟采取机械切割+挖掘机拆除法。三、 施工组织安排1、按总包单位与设计的程序安排,配合主体结构的施工进度划分区域,分块、逐段、逐根进行拆除。结合本工程的实际情况,拆除支撑梁采取从北向南、从1区到2区再到3区,先拆除八角撑后主撑的方式进行,当施工主体钢筋混凝土梁板达到养护期后开始拆除,因此第二道支撑、围檩的拆除工期需15-20天,第一道支撑、圈梁的拆除工期需1215天;第二道支撑清运钢筋混凝土块工作在实施拆除的第五天即开始同步进行,使混凝土块粒径小于40厘米,支撑、腰梁破碎结束后采用反斗车结合人力斗车运至已浇筑的楼板面靠近基坑边车辆出入口的位置堆放,在基坑外(安全距离

9、外)用加长挖掘机直接装车外运出去,第一道支撑清运工作在破碎结束后23天完成。2、支撑、圈梁、围檩拆除时,先拆除联系撑、角撑、对撑再拆除圈梁(围檩),使原支撑的应力按要求逐步均衡释放。3、拆除时,基坑监测单位及时进行监测,发现情况及时联系研究,以确保在安全前提下完成支撑拆除工程。4、每天的机械破碎时间,根据协调会上各单位负责人协商后确定,破碎前作好安民告示工作和做好警示以及控制范围工作。第四章 主要施工技术措施及方法 拆除方法既要考虑安全,又能满足施工进度需要和经济指标,同时对周围影响最小,这是该工程考虑的重点。根据该工程特点,本工程混凝土支撑拆除采用机械切割与镐头机破碎拆除相结合的方式,即第一

10、道支撑采用机械切割,第二道支撑采用镐头机凿除。(1)拆除速度:切割机切割拆除支撑每平方米需要2小时,距离基坑边缘较远位置的支撑,由于起吊能力的限制,所截取的长度较小,从而拆除时间相对更长;镐头机破碎如果在条件允许的情况下拆除速度也是较快,每台机器每个台班(早7点至晚6点半)可以打凿破碎约5060立方米混凝土。(2)对周围的影响:切割机拆除法对周围影响最小,但此拆除方法施工进度稍慢,费用也大大高于其他拆除方法。一、120型挖掘机炮头拆除(破碎)混凝土支撑梁A、机械到位施工现场设一台50T吊车。拖板车运输PC120型挖掘机和反斗车进入工地基坑边,利用吊车将重约6.5吨的PC120型挖掘机和1.5吨

11、重的反斗车吊入基坑内负二层楼板上。B、拆除施工对结构的保护1、120型挖掘机炮头不得直接在大底板上破碎支撑梁;2、120型挖掘机炮头行驶时严禁撞碰连续墙和钢筋笼;3、为保护大底板,120型挖掘机炮头采用轮胎式。4、在支撑梁拆除前必须对墙、柱钢筋必须采取保护措施,用搭设钢管防护架上面铺设木模板,覆盖每道支撑梁外扩50Cm范围,防止混凝土块体压弯钢筋,同时应保证部分泥浆或碎块进入墙体及柱钢筋笼,清理时对原施工凸缝的破坏;镐头机严禁触碰插筋。 5、为保护钢立柱,钢立柱周围的支撑对称打凿拆除。 6、机械拆除时,严格按拆除顺序,先做好标记,按标记先拆角撑区域,再拆对撑区域,使基坑应力均匀释放,以保护基坑

12、稳定。每个区域拆除时,先拆联系梁等次要杆件、再拆大梁等主要杆件。7、先在负二层楼板后浇带上面铺设木模板,覆盖每条后浇带外扩40cm范围,避免120型炮头机和反斗车行走,直接碾压在混凝土楼板上,起到保护钢筋及混凝土面的作用。C、拆除(破碎)混凝土1、启动120型挖掘机炮头,对已支撑梁进行机械振动破碎,因支撑梁距离楼板面仍有约3.65m,拆除时,挖掘机炮头宜从支撑梁的侧面开始进行破碎。为尽量减小拆除混凝土废渣的直径,炮头振动破碎点间距宜布置为小于40cm40cm。拆除遵循拆除总原则先拆角撑区域,再拆对撑区域,主支撑拆除先应两边对称凿除,防止支撑不对称受力对格构柱的影响。2、每个区域拆除时,先断开围

13、檩区域,再拆支撑区域,使基坑应力均匀释放,以保护基坑稳定;先拆联系梁等次要杆件,再拆大梁等主要杆件,拆除机械从一段向另一端推移。3、镐头机破碎一段距离后,使混凝土完全脱离钢筋,气割工人站在移动脚手架上,开始气割支撑梁内的钢筋,并归堆整齐,并用手推车运至塔吊作业范围内。4、气割钢筋完毕的地方,开始渣土归堆和坑内运输,运输至汽车吊作业范围内,起吊外运。塔吊将废钢筋吊运出基坑。5、格构柱节点拆除:尽量采用小型镐头机对称拆除,确保格构柱不受到任何伤害。拆除顺序详见下附图标注顺序 1 4 5 7 6机械拆除分割线 立柱 3 2 机械拆除顺序图D、废钢材及渣土的清理和外运: 该项工作包括集堆、出坑和外运。

14、整个清理工作我们将集中力量分区域逐块进行,以便尽早交付后道工序施工。1、废钢筋的清运:根据塔吊的位置,分成若干个工作点,每个工作点不少于6个工人同时施工。对主体结构先施工的局部地方,再增加人数,以确保后道工序施工需要。每个工作点不少于2名气割工人作钢筋分割工作,4名工人将钢筋归堆放在塔吊的有效提升范围内,吊离出基坑,放在15T的卡车上,运出工地。2、渣土的清运:在基坑边出土口处放置一台加长型PC200反铲挖掘机,利用挖掘机加长臂将已堆放在基坑边的混凝土废渣挖运装入自卸汽车,由自卸汽车外运处理;首先在渣土抛散范围及割完钢筋的地方对渣土进行归堆。渣土的归堆工作采用小型挖机(2吨)和小型翻斗车(碰碰车)进行。分成

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
