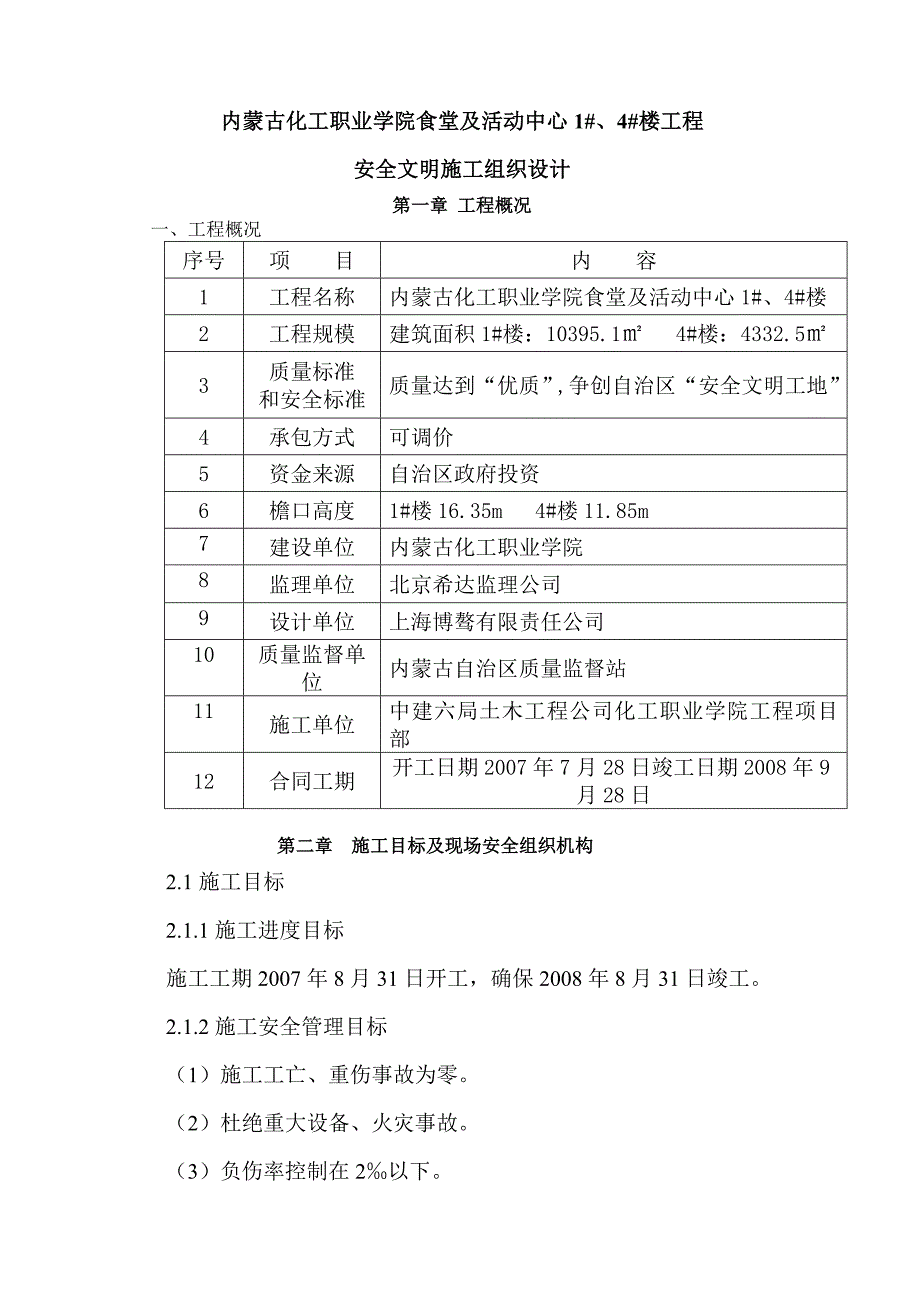

1、内蒙古化工职业学院食堂及活动中心1#、4#楼工程安全文明施工组织设计第一章 工程概况 一、工程概况序号项 目内 容1工程名称内蒙古化工职业学院食堂及活动中心1#、4#楼2工程规模建筑面积1#楼:10395.1 4#楼:4332.53质量标准和安全标准质量达到“优质”,争创自治区“安全文明工地”4承包方式可调价5资金来源自治区政府投资6檐口高度1#楼16.35m 4#楼11.85m7建设单位内蒙古化工职业学院8监理单位北京希达监理公司9设计单位上海博骜有限责任公司10质量监督单位内蒙古自治区质量监督站11施工单位中建六局土木工程公司化工职业学院工程项目部12合同工期开工日期2007年7月28日竣

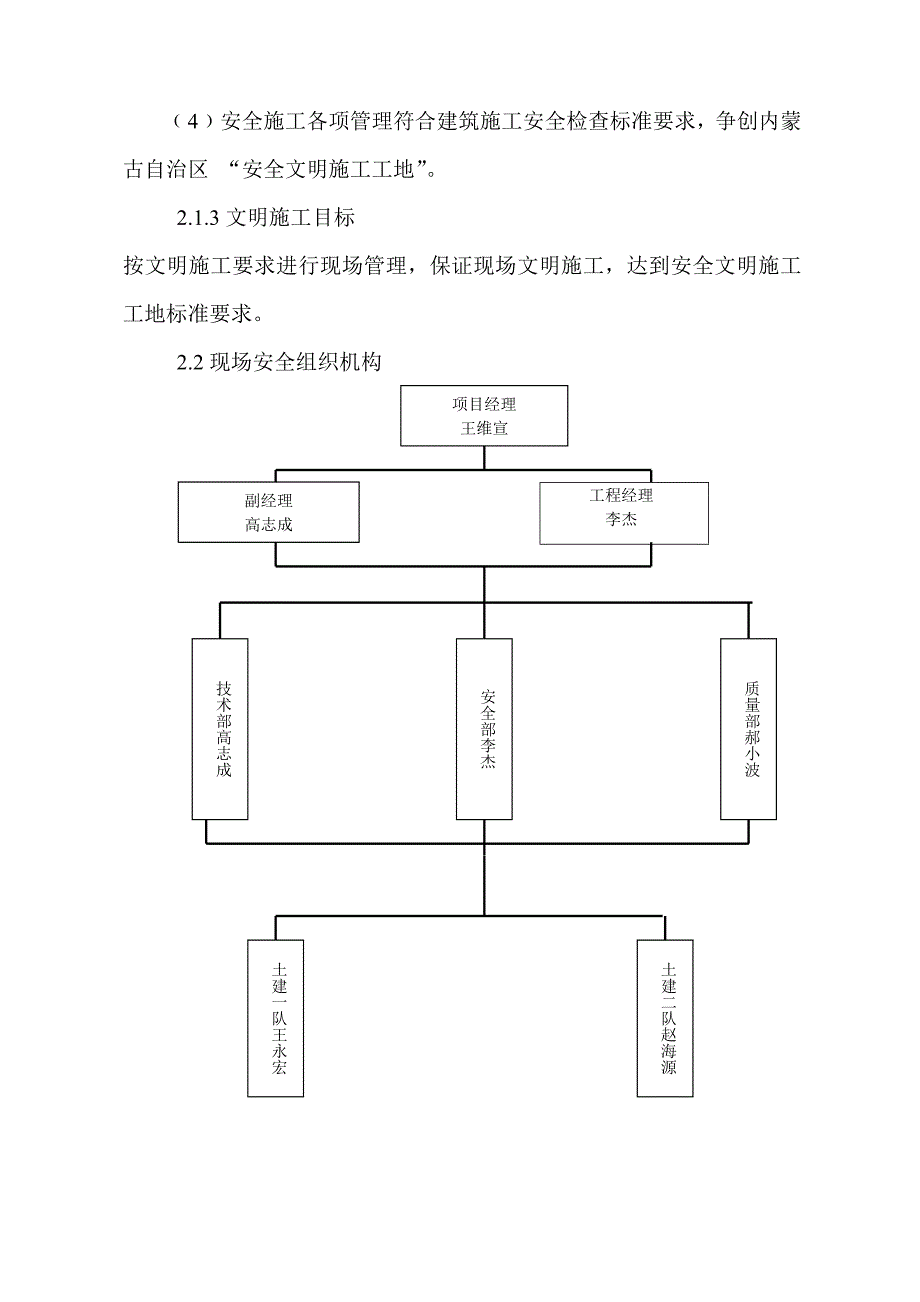

2、工日期2008年9月28日第二章 施工目标及现场安全组织机构2.1施工目标2.1.1施工进度目标施工工期2007年8月31日开工,确保2008年8月31日竣工。2.1.2施工安全管理目标(1)施工工亡、重伤事故为零。(2)杜绝重大设备、火灾事故。(3)负伤率控制在2以下。4安全施工各项管理符合建筑施工安全检查标准要求,争创内蒙古自治区 “安全文明施工工地”。2.1.3文明施工目标按文明施工要求进行现场管理,保证现场文明施工,达到安全文明施工工地标准要求。2.2现场安全组织机构项目经理王维宣工程经理李杰副经理高志成质量部郝小波安全部李杰技术部高志成土建二队赵海源土建一队王永宏第三章 施工现场平面
3、布置3.1施工现场平面布置见施工现场平面布置图(后附)。第四章 安全消防、文明施工保证措施4.1安全施工管理4.1.1施工现场安全防护措施4.1.1.1临边作业安全防护措施(1)基坑临边设1.2m高的防护栏杆,栏杆在距地0.6m和1.2m处各设一道钢管,在下部设踢脚板,防止落物伤人。(2)当土质良好时,堆土或材料应距挖方边缘0.8m以外,高度不宜超过1.5m,在基坑四周设专人进行监测,遇有较大开裂或下沉等危险变形时,立即通知现场人员撤离,并报告项目主管领导,由技术部门制定支护措施加强支护。(3)上下基坑地方搭设稳固安全的斜道,斜道坡度为1:3,斜道两侧内须设置1.2m高防护栏,0.6m及1.2
4、m高处设置两道钢管,斜道脚手板必须铺设牢固,脚手板上钉防滑条,间距300m,防止上下时发生滑倒。斜道外挂密目安全网,出入口处挂红色标志灯。(4)严禁在基坑边、陡坡下面休息,夜间挖土方时,施工现场设置足够的照明。(5)首层高度超过3.2m的二层楼面周边,必须在外围架设置安全平网一道。(6)分层施工的楼梯口和阶段边,必须安装临时护栏。顶层楼梯口应随工程结构进度安装正式防护栏杆。(8)基坑周边,尚未安装栏杆或栏板的阳台、料台与挑平台两边、雨棚与挑檐边,无外脚手的屋面与楼层周边及水箱与水塔周边等处,都必须设置防护栏杆。(9)各种垂直运输接料平台,除两侧设防护栏杆外,平台口还应设置安全门或活动防护栏杆。
5、(10)临边防护栏杆杆件的规格及连接要求,应符合下列要求:钢管横杆及栏杆柱均应采用48mm3.5mm的管材,并加以固定。(11)搭设临边防护栏杆时,必须符合下列要求:当在混凝土楼面、屋面和墙面固定时,可用预埋件与钢管或钢筋焊牢。4.1.1.2高处作业安全防护措施(1)工程施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。(2)施工中对高处作业的安全技术措施,发现有缺陷和隐患时,必须及时解决;危险人身安全的,必须停止作业。(3)高处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施
6、工前加以检查,确认其完好,方能投入使用。(4)雪天进行高处作业时,必须采取可靠的防滑措施。凡水、冰均应及时清除。对进行高处作业的高耸建筑物,应事先设置避雷设施。遇有6级以上大风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业,暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。(5)施工作业场所有可能坠落的物件,应一律先行撤除或加以固定。高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。工具应随手放入工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得随意乱置或向下丢弃。传递物件禁止抛掷。(6)防护
7、棚搭设与拆除时,应设警戒区,并设专人监护。严禁上下同时拆除。(7)因作业必需,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应的可靠措施,作业后应立即恢复。(8)高处作业的安全技术措施及其所需料具,必须列入工程的施工组织设计。(9)攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗,并必须定期进行体格检查。(10)高处作业安全设施的主要受力杆件,力学计算按一般结构力学公式,强度及挠度计算按现行有关规范进行,但受弯构件的强度计算不考虑塑性影响,构造上应符合现行相应规范的要求。4.1.1.3洞口安全防护措施 洞口为25至50cm,用钢丝
8、网或盖板固定封死;洞口为50到150cm,用钢筋网封死并加盖板;洞口为150cm以上的,四周设1.2m高防护栏杆,在防护栏杆0.6m和1.2m高处各设一道钢管,下设挡脚板,洞口中间挂平网。4.1.1.4土方工程施工安全措施开挖施工时应根据土层的实际情况及场地状况采取合适的坡度,本工程土方开挖采用机械大开挖,由两台液压反铲挖掘机进行4辆8t自卸式运输车运土,随挖随将挖出的土方运出场外,现场不存土。1.土方工程施工安全措施(1)挖掘机的作业和行走场地应平整坚实,对松软地面应垫以枕木或垫板。 (2)挖掘机正铲作业时,除松散土壤外,其最大开挖高度和深度,不应超机械本身性能规定。在拉铲或反铲作业时,履带
9、距工作面边缘距离应大于1.0m,轮胎距工作面边缘距离应大于1.5m。构并测试各制动器,确认正常后,方可作业。(3)作业前重点检查项目应符合下列要求:a.照明、信号及报警装置等齐全有效。b.燃油、润滑油、液压油符合规定。c.各铰接部分连接可靠。d.液压系统无泄露现象。e.轮胎气压符合要求。(4)斗臂在抬高及回转时,不得碰到洞壁、沟槽侧面或其他物体。(5)向运土车辆装车时,宜降低挖铲斗,减小卸落高度,不得偏装或砸坏车厢。在汽车未停稳或铲斗需越过驾驶室而司机未离开前不得装车。(6)启动前,应将主离合器分离,各操纵杆放在空挡位置,并严格按照内燃机安全交底启动内燃机。启动后,接合动力输出,应先使液压系统
10、从低速到高速空载循环1020min,无吸空等不正常噪音,工作有效,并检查各仪表指示值,确认正确后,方可作业。作业中,当液压缸伸缩将达到极限位时,应动作平稳,不得冲撞极限块。当需制动时,应将变速阀置于低速位置,减少由于惯性引起的冲击力。(7)作业中,履带式挖掘机作短距离行走时,主动轮应在后面,斗臂应在正前方与履带平行,制动住回转机构,铲斗应离地面1m。上、下坡道不得超过机械本身允许最大坡度,下坡应慢速行驶。不得在坡道上变速和空档滑行。当在坡道上行走且内燃机熄火时,应立即制动并楔住履带或轮胎,待重新发动后,方可继续行走。(8)配合机械挖土清槽作业时,应按以下要求进行施工:a.土斗落稳时方可靠近作业
11、。b.在坑内作业时,必须服从指挥人员的指挥。c.垂直运输时, 作业人员必须立即撤至边缘安全位置。d.严禁进入铲斗回转半径范围,必须等挖掘机停止作业后方可进入铲斗回转半径范围进行清槽作业。(9)在从事挖土作业前必须熟悉作业内容、作业环境,对使用的工具要进行检修,不牢固者不得使用;作业时必须执行安全技术交底,服从带班人员指挥。(10)开挖槽(坑、沟)深度超过1.5m时必须根据土质和开挖深度情况按技术交底要求放坡、支撑或护壁。遇边坡不稳、有坍塌危险征兆时,必须立即撤离现场,并报告有关负责人,经过安全处理后,方可继续施工。4.1.1.5脚手架工程施工安全措施本工程外脚手架采用483.5钢管和扣件搭设双
12、排脚手架,上铺木跳板,脚手架满围绿色安全网,内脚手采用扣件式脚手架,主楼采用外挂式提升脚手架外挂密目安全网。1.脚手架工程施工安全措施(1)脚手架搭设前应清除障碍物、平整场地、夯实地基、作好排水,应符合脚手架专项施工方案和技术措施交底的要求,基础验收合格后,放线定位。(2)脚手架采用外径48mm。壁厚33.5mm、无严重锈蚀、弯曲压扁或裂缝的钢管搭设。钢管脚手架的杆件连接使用合格的扣件,不得使用铅丝和其它材料绑扎。支搭脚手架作业前应对杆、扣件及其配件进行检查,包括杆件及其配件是否存在焊口开裂、严重锈蚀、扭曲变形情况,配件是否齐全,符合要求后方可使用。(3)脚手架纵向设置剪刀撑,宽度不得超过7根
13、立杆,与水平杆夹角为45度60度,保证整体结构不变形。(4)脚手架要与结构拉接牢固,拉接点垂直距离不得超过4m,水平距离不得超过6m。拉接采用钢性材料。(5)脚手架操作面满铺脚手板,离墙面不大于200mm,不得有空隙和探头板、飞板,脚手架下设水平兜网,操作面外侧设0.6m和1.2m高两道护身栏杆,下设挡脚板,栏杆内立面满挂绿色密目防护网,下口封严。(6)承重脚手架,使用荷载不得超过270公斤/平方米,装修用脚手架使用荷载不得超过200公斤/平方米。(7)架子组装、拆除作业必须3人以上配合操作,必须按照程序支搭、组装、和拆除脚手架。严禁擅自拆卸任何固定扣件、杆件及连墙体。(8)各种搭设完工的脚手
14、架在使用前,由技术负责人组织工长、安全员、搭设班组、使用班组等有关人员进行验收,合格后方可使用。(9)架子工须持证上岗,搭设前由工长对其进行具体的安全技术交底,并确定一名监护人员。(8)外架拆除前检查所有拉接是否牢固,恢复不牢或被拆除的拉接,保证安全有效。(9)因作业须临时拆除或变动安全防护设施时,必须经施工负责人同意并采取相应可靠的临时防护措施。(10)在带电设备附近搭、拆脚手架时,宜停电作业。在外电架空线路附近作业时,脚手架外侧边线与外电架空线路的边线之间的距离不得小于下表中的数值。未经供电部门批准,严禁在高压线下作业。上、下脚手架的马道严禁搭设在有外电线路的一侧。(11)严禁赤脚、穿拖鞋
15、、穿硬底鞋作业。严禁在架子上打闹、休息,严禁酒后作业。正确使用安全防护用品,必须系安全带,着装灵便,穿防滑鞋。作业时精力集中,团结合作,互相呼应,统一指挥,不得走“过档”和跳跃架子。(12)应经常检查脚手架底部及近旁有无开挖沟槽等作业,如有影响脚手架基础稳定的情况,应及时向施工负责人汇报。当脚手架下有车辆、行人通行时,必须设安全防护措施。在河道中的施工支架,应充分考虑洪水和漂浮物的影响。(13)脚手架要结合进度搭设,搭设未完的脚手架,在离开作业岗位时,不得留有未固定的构件和不安全隐患,确保架子稳定。(14)架子结构应符合下列要求:a.非标准、新型和特殊的承重架子,必须经过设计、试验、验收合格,并经企业总工程师批准后方可支搭、使用。b.起重吊装作业时,严禁碰撞或扯动脚手架。c.严禁利用结构架、装修架、防护架吊运重物。不得将模板支架、缆风绳、泵送砼和砂浆的输送管等固定在脚手架上。d.严禁使用立杆沉陷或悬空、连接松动、歪斜、杆件变
