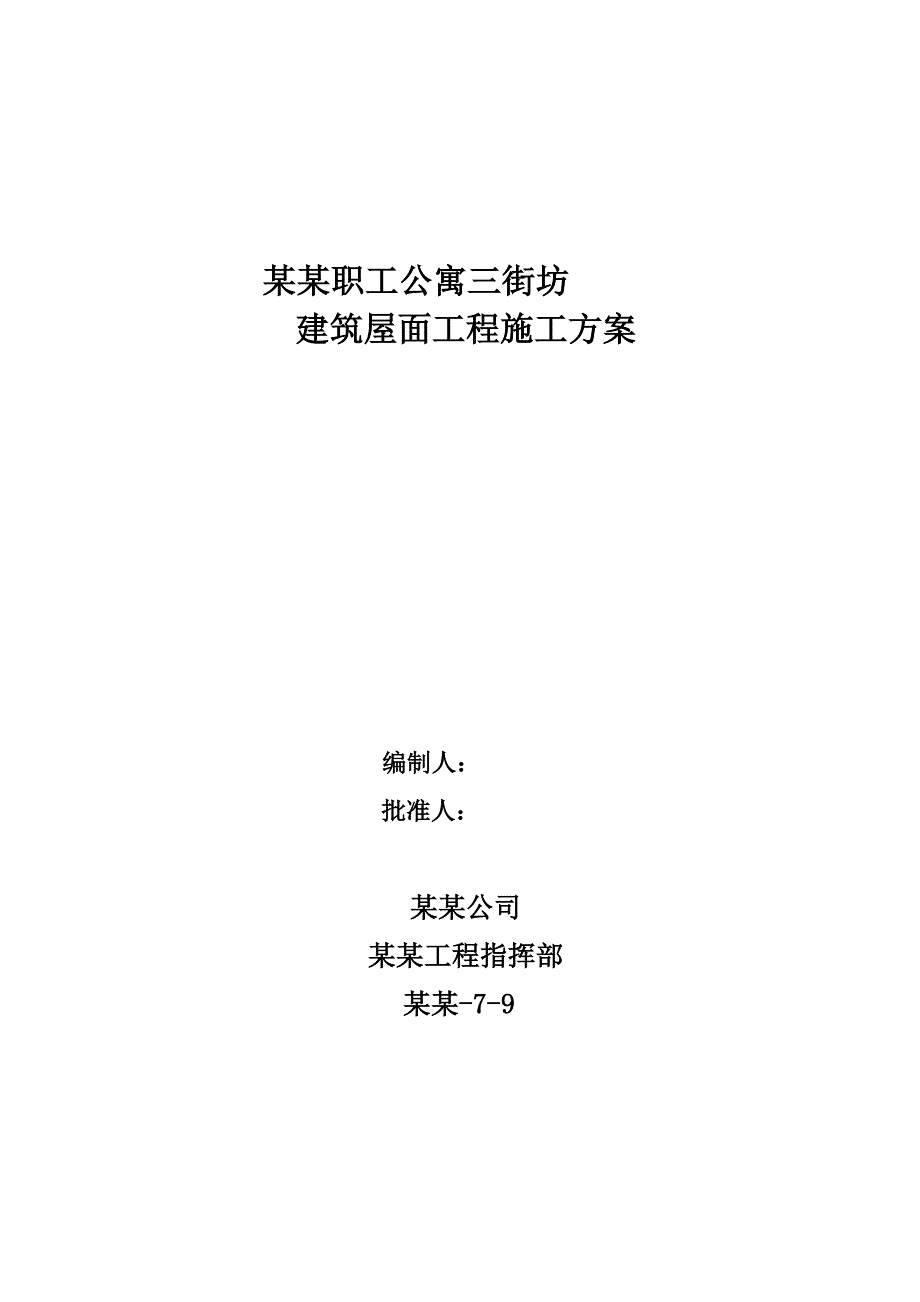

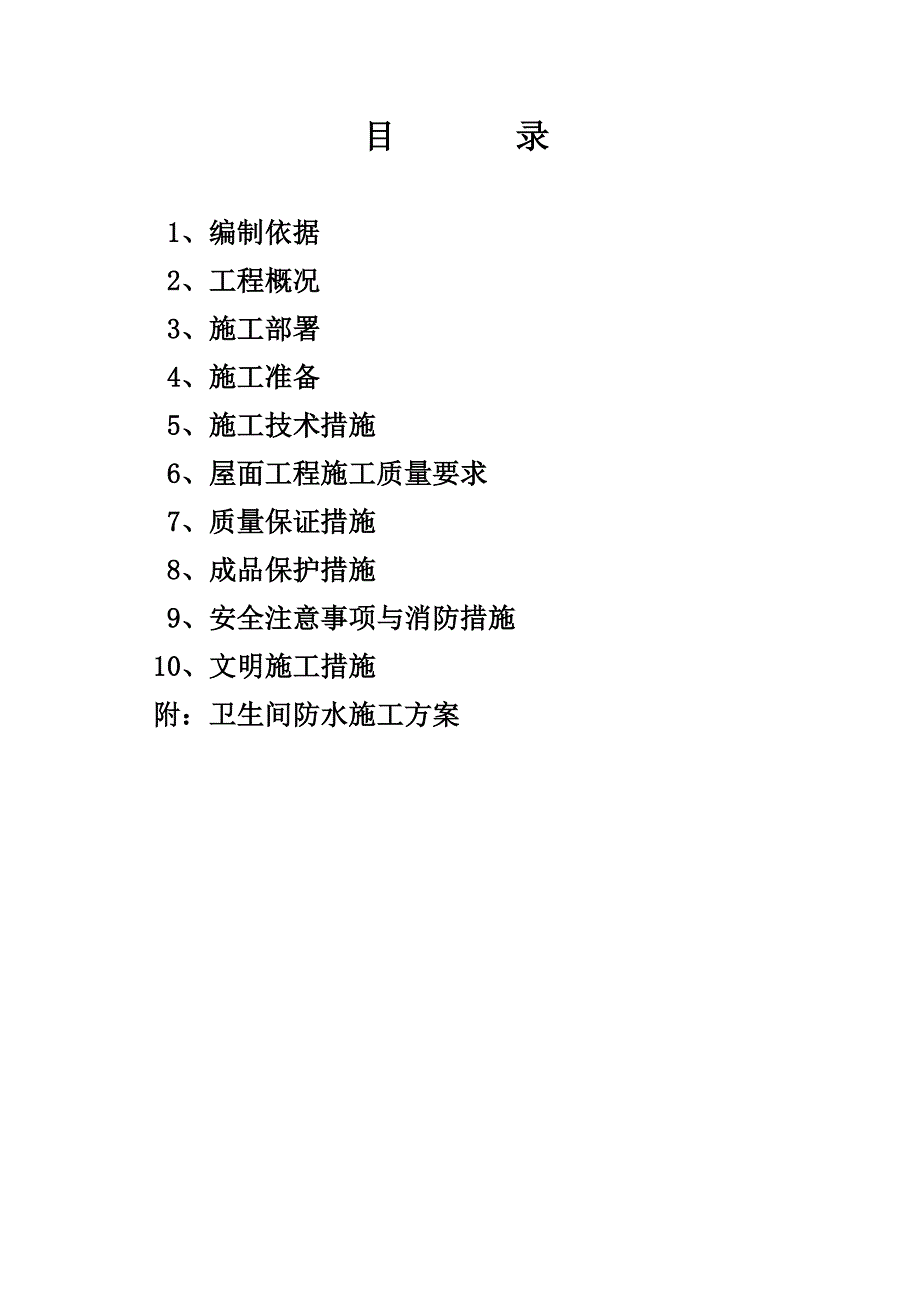

1、某某职工公寓三街坊建筑屋面工程施工方案编制人:批准人:某某公司某某工程指挥部某某-7-9 目 录1、编制依据2、工程概况3、施工部署4、施工准备5、施工技术措施6、屋面工程施工质量要求7、质量保证措施8、成品保护措施9、安全注意事项与消防措施10、文明施工措施 附:卫生间防水施工方案1、编制依据1.1建筑工程施工质量验收统一标准GB50300-2001;1.2屋面工程施工质量验收规范GB50207-2002;1.3屋面工程技术规范GB50345-2004;1.4工程测量规范GB50026-2007;1.5高层建筑施工手册第二版;1.6建筑施工手册第四版;1.7屋面节能建筑构造图集06J204;

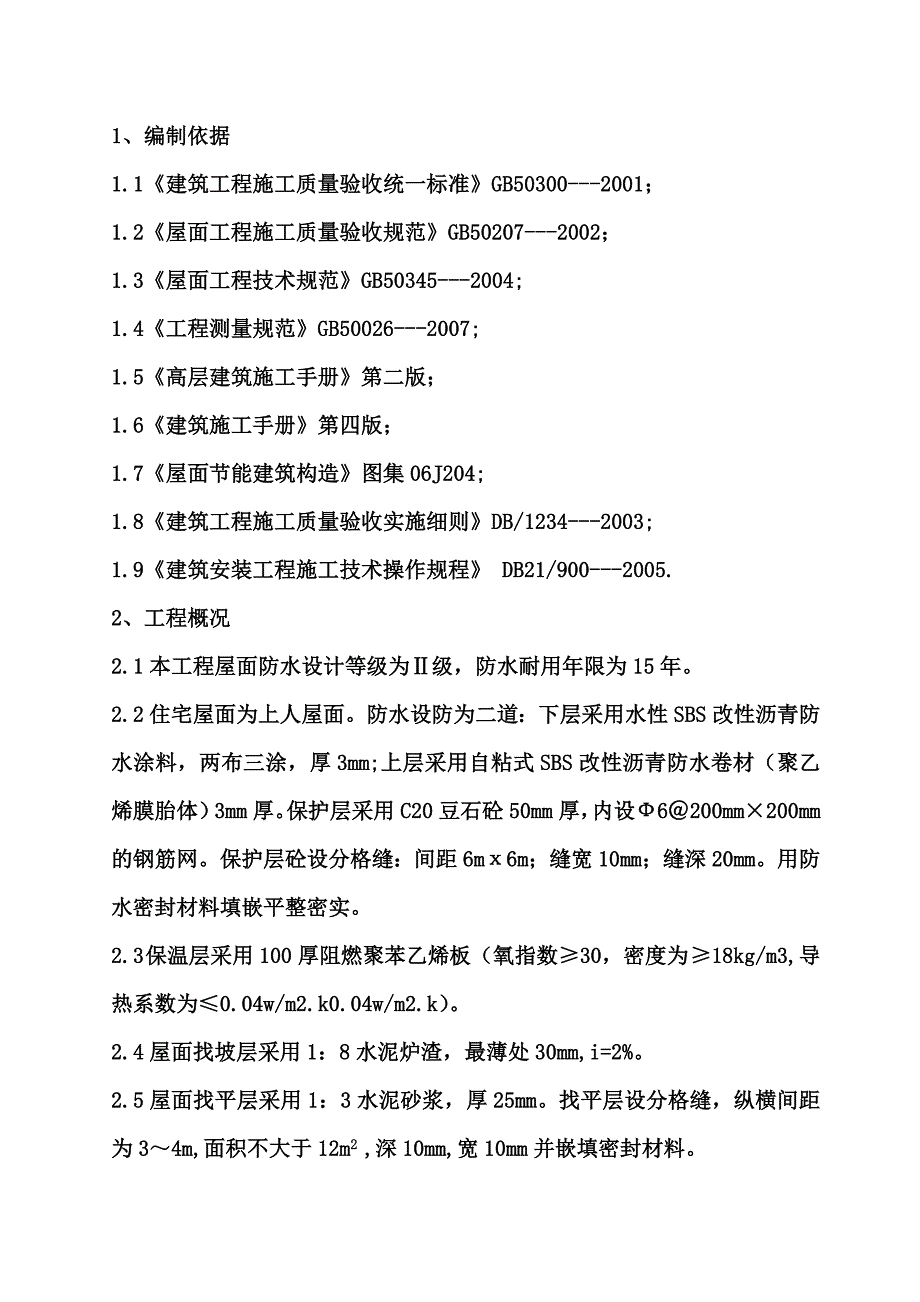

2、1.8建筑工程施工质量验收实施细则DB/1234-2003;1.9建筑安装工程施工技术操作规程 DB21/900-2005.2、工程概况2.1本工程屋面防水设计等级为级,防水耐用年限为15年。2.2住宅屋面为上人屋面。防水设防为二道:下层采用水性SBS改性沥青防水涂料,两布三涂,厚3mm;上层采用自粘式SBS改性沥青防水卷材(聚乙烯膜胎体)3mm厚。保护层采用C20豆石砼50mm厚,内设6200mm200mm的钢筋网。保护层砼设分格缝:间距6m6m;缝宽10mm;缝深20mm。用防水密封材料填嵌平整密实。2.3 保温层采用100厚阻燃聚苯乙烯板(氧指数30,密度为 18kg/m3,导热系数为0
3、.04w/m2.k0.04w/m2.k)。2.4屋面找坡层采用1:8水泥炉渣,最薄处30mm,i=2%。2.5屋面找平层采用1:3水泥砂浆,厚25mm。找平层设分格缝,纵横间距为34m,面积不大于12m2 ,深10mm,宽10mm并嵌填密封材料。2.6 屋面上阴阳角均应做成圆弧:阴角R50mm,阳角R20mm.2.7细部构造: 屋面阴阳角及泛水等部位,须增加卷材附加层;雨水口周围加铺两道。泛水竖直与水平相交处基层作圆弧处理,R50mm。屋面柔性防水层在屋面管道及出屋面结构的交接处做泛水,其高度不小于300mm。出屋面管道安装后,用20细石砼封严,管根环周与找平层之间留凹槽嵌填柔性密封材料,管道
4、周围的找平层加大排水坡度并增设柔性防水附加层与防水固定密封。找平层与女儿墙、山墙交接处留20mm宽缝隙并嵌填合成高分子密封材料。3、 施工部署3.1 施工现场主要管理人员职责由技术负责人向质检员、技术员、相关工长及防水专业队伍进行屋面工程的技术及方案交底工作。各工种工长向班组长及施工人员进行全面施工及技术交底(交底要求内容详细,可操作性强,有书面记录)并负责现场的施工管理和技术指导工作。质检员、技术员负责监督及检查屋面工程进行和完成情况并实施必要的技术指导及进行检查验收,遇有问题及时整改。各相关管理人员跟班作业,保证工程顺利进行。3.2 施工进度计划为保证屋面工程质量,各项目经理部应根据各自工
5、程特点、工程进度制定屋面工程施工计划。施工计划应以房产公司总体施工进度计划为前提,制定出符合现场实际而又切实可行的施工进度计划。施工进度计划遇雨天、大风天气,工期顺延,亦可根据施工现场实际情况做适当调整。3.3 现场部署3.3.1 规划现场及标识:针对本屋面工程施工所需材料量大,质量要求高,工期紧的特点,为保证工程质量、进度、成本等控制目标的实现,各项目经理部要在施工现场规划屋面工程所需材料堆放场地,并挂牌标识。3.3.2材料运输:利用每栋楼的物料提升机及塔吊,运输屋面工程施工所需材料。3.3.3 流水施工划分:本工程屋面有高差,且大小不一,(非上人屋面、机房屋面、楼梯间屋面、通风道屋面及小雨
6、棚)故宜分层、分段施工,按照“先高后低、先小后大”的原则进行施工。4、 施工准备4.1 技术准备4.1.1 组织结构工程验收和专业检查工作。4.1.2 认真学习屋面施工的各项规范与规定,熟悉施工图纸,了解设计意图和细部做法,编制科学合理的施工方案,满足规范性、指导性、针对性及可操作性的要求。4.1.3 为保证工程施工质量与进度, 设专职质量检查员现场督促检查。4.1.4 施工前组织施工人员学习防水施工方案,并做详细的书面交底,进一步明确施工工艺及施工顺序。4.1.5 技术质量和材料管理人员,认真验证进场材料的性能、型号及规格是否符合设计要求,不合格材料严禁进场。4.1.6 做好屋面各分项工程技
7、术交底,并有相应的成品保护措施。4.2 施工人员准备:4.2.1 屋面工程的防水层应由经资质审查合格的防水专业队伍进行施工。4.2.2 作业人员应持有当地建设行政部门颁发的上岗证书。4.3 材料准备4.3.1 保温材料:100mm厚聚苯乙烯板。质量要求:表观密度(kg/m3): 18;导热系数【W/(m.K)】: 0.041;氧指数:30;外观质量:板的外形基本平整,无严重凹凸不平;厚度允许差为5%,且不大于4mm。聚苯乙烯板进场后应采取防雨措施,并抽样检查其表观密度、压缩强度,合格后方可进行施工。4.3.2 防水材料:自粘式SBS弹性体改性沥青防水卷材;水溶型SBS 改性沥青防水涂料;无纺布
8、。材料进场后分别堆放在指定地点,严禁接近火源或热源。卷材直立堆放不应超过一层,并不倾斜或横压,不得直接与地面接触。卷材进场后现场抽样复检,随机抽取两卷开卷进行外观质量检查:孔洞、硌伤、露胎、涂盖不均,折纹、皱折,裂纹,裂口、缺边,每卷卷材的接头。合格后在卷头去掉2、5m 截取1、5m 两片送实验室进行物理性能检查,检查项目有:拉力,最大拉力时延伸率,耐热度,低温柔度,不透水性。防水涂料进场后,每10t 为一个检验批进行抽样。物理性能检验项目有固含量,耐热度,柔性,不透水性,延伸。4.3.3 炉渣:找坡层用的炉渣,粒径控制在440mm。进场后应经过筛选,不得含有有机杂物、石块、重矿渣和未完全燃烧
9、的煤渣。炉渣必须干燥。4.3.4 水泥:选用p.s32.5级矿渣硅酸盐水泥。应有出厂合格证;水泥进场后应存放在现场干燥处,并采取防雨淋和防潮措施。4.3.5 砂:选用中砂。含泥量不大于3%。找平层用时应过8mm孔径筛子。4.4 机具准备4.4.1 主要机械:搅拌机,物料提升机,塔吊。4.4.2 主要工具:小手推车,木抹子,刮杠,压辊、喷灯、铁锹,筛子,料桶,滚刷,平铲,壁纸刀,扫帚,拖布等。4.5 样板准备屋面保温层、找坡层、找平层、防水层等工序,在大面施工之前,必须先做样板,经联合验收后方可进行大面积展开。4.6 作业条件 屋面结构工程已完成并办理好结构验收记录。4.6.1 保温层作业条件4
10、.6.1.1穿过屋面和墙面等结构层的管根部位,应用C20细石砼封严,将管根固定。4.6.1.2铺设保温层材料的基层应无积尘、积水、浮尘和松散颗粒,楼板上的地锚、钢筋棍应割除磨平,用砂浆抹平。4.6.2 找坡层作业条件4.6.2.1屋面保温层已进行隐蔽工程检查验收,并办理手续。4.6.2.2各种穿过屋面的预埋管件根部及女儿墙、转角处、伸缩缝等处的根部已按图纸及规范要求做好处理。4.6.2.3基层及四周墙根等已清理干净,并经验收合格。4.6.2.4 已根据女儿墙上+500mm线,将找坡层上标高控制线弹在四周墙上。4.6.3 找平层作业条件4.6.3.1 屋面找坡层已进行隐蔽工程检查验收,并办理手续
11、。4.6.3.2 根据设计规定的坡度弹线、找好规矩,并进行彻底清扫。4.6.4 防水层作业条件6.4.1 找平层的强度、坡度和平整度必须达到要求。排水坡度必须符合设计要求及规范规定。找平层的表面平整度允许偏差为5mm,且要求平缓变化。水泥砂浆抹平收水后应二次压光,充分养护,不得有疏松、起砂、开裂、起皮现象。 4.6.4.2 屋面基层与女儿墙、变形缝等突出屋面结构的连接处,以及基层的转角处,均应做成R50mm的圆弧。4.6.4.3铺设防水层前,找平层必须干燥、干净。检查干燥程度可将卷材干铺在找平层上,静置3h4h后掀开,覆盖部位与卷材上未见水印为合格。5、施工技术措施5.1施工方法5.1.1工艺
12、流程基层清理 管根处理固定 雨水口安装填塞30mm岩棉条铺贴100mm厚聚苯板1:8水泥炉渣找坡层 基层处理 1:3水泥砂浆找平层 基层处理 水性SBS防水涂料层 自粘式SBS防水卷材层 6200200mm钢筋网敷设浇筑C20豆石砼分格缝留设砼养护5.2 保温层施工5.2.1 保温层施工工艺流程为: 基层清理 管根处理固定 雨水口安装保温板铺设填补板缝 女儿墙根部与屋面弹性连接(包括机房、楼梯间根部) 检查验收5.2.2铺设保温层前,应先将基层清扫干净,且要求干燥,平整,不得有松散、开裂、空鼓等缺陷。5.2.3穿过结构的管根部分,应用C20 细石砼填塞封严,嵌填柔性密封材料以使管子固定。管根环
13、周与找平层之间留凹槽。5.2.4 应将内排水雨水口按照 辽2008 J201-1第32页安装完毕,并经监理部门核验合格。5.2.5聚苯板铺设时,要紧贴基层(墙体)铺设,板块要铺平垫稳,相邻两板的表面高度一致。板块间的缝隙应采用同类材料的碎屑嵌填密实,表面应与相邻两板的高度一致。弹性连接:在女儿墙、机房、楼梯间根部四周填塞30mm岩棉条。5.3 找坡层施工5.3.1工艺流程为:基层处理找标高弹水平控制线炉渣过筛搅 拌铺设水泥炉渣找坡层滚 压养 护5.3.2 在铺设找坡层之前将保温层上的杂物、垃圾清理干净。5.3.3 首先根据女儿墙上 +500 mm水平标高控制线及设计规定的厚度往下量出找坡层的各
14、点上皮标高,并弹在周围墙上。抹出坡度墩,用来控制找坡层的表面标高,间距2m左右,按设计要求的坡度2%找出最高点和最低点后,拉线再抹出坡度墩。(坡度墩可用水泥砂浆抹成6060mm见方)水泥炉渣找坡层的配合比应符合设计要求。5.3.4 水泥炉渣应拌合均匀,随拌、随铺、随压实,连续施工,以找坡墩为标志,控制好虚铺和压实厚度的比例1.3:1,厚度大于120mm部位应分层铺设,每层压实后的厚度不应大于虚铺厚度的3/4。用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压,(厚度超过120mm时,应用平板振捣器),并随时用2m靠尺检查平整度,高出部分铲掉,凹处填平。直到滚压平整出浆为止。对于墙根、边角、管根
15、周围不易滚压处,应用木拍板拍打密实。留施工缝时,应用木方或木板挡好断槎处,接槎时应在接槎处刷水泥砂浆结合层,使先后铺设的找坡层结合良好,同时要做好已完找坡层的养护工作。5.4 找平层施工水泥炉渣找坡层施工并养护完毕后,要及时在其上部做25mm厚1:3水泥砂浆找平层。5.4.1 工艺流程:清理基层弹坡度标高线贴饼冲筋铺找平层砂浆养 护5.4.2 抹找平层水泥砂浆前,要将基层清理干净,适当洒水湿润基层表面,以利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水汽,使防水层产生空鼓。洒水以达到基层和找平层能牢固结合为度。5.4.3 根据测量所放的控制线定点,找坡。然后拉挂分水线、排水坡度线。5.4.4 根据坡度要求拉
