富蕴国恒铸造市政给水管道施工组织设计.doc

上传人:p** 文档编号:996280 上传时间:2024-06-12 格式:DOC 页数:72 大小:625.32KB
下载 相关 举报
富蕴国恒铸造市政给水管道施工组织设计.doc_第1页
第1页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第2页
第2页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第3页
第3页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第4页
第4页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第5页
第5页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第6页
第6页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第7页
第7页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第8页
第8页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第9页
第9页 / 共72页
富蕴国恒铸造市政给水管道施工组织设计.doc_第10页
第10页 / 共72页
亲,该文档总共72页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《富蕴国恒铸造市政给水管道施工组织设计.doc》由会员分享,可在线阅读,更多相关《富蕴国恒铸造市政给水管道施工组织设计.doc(72页珍藏版)》请在第壹文秘上搜索。

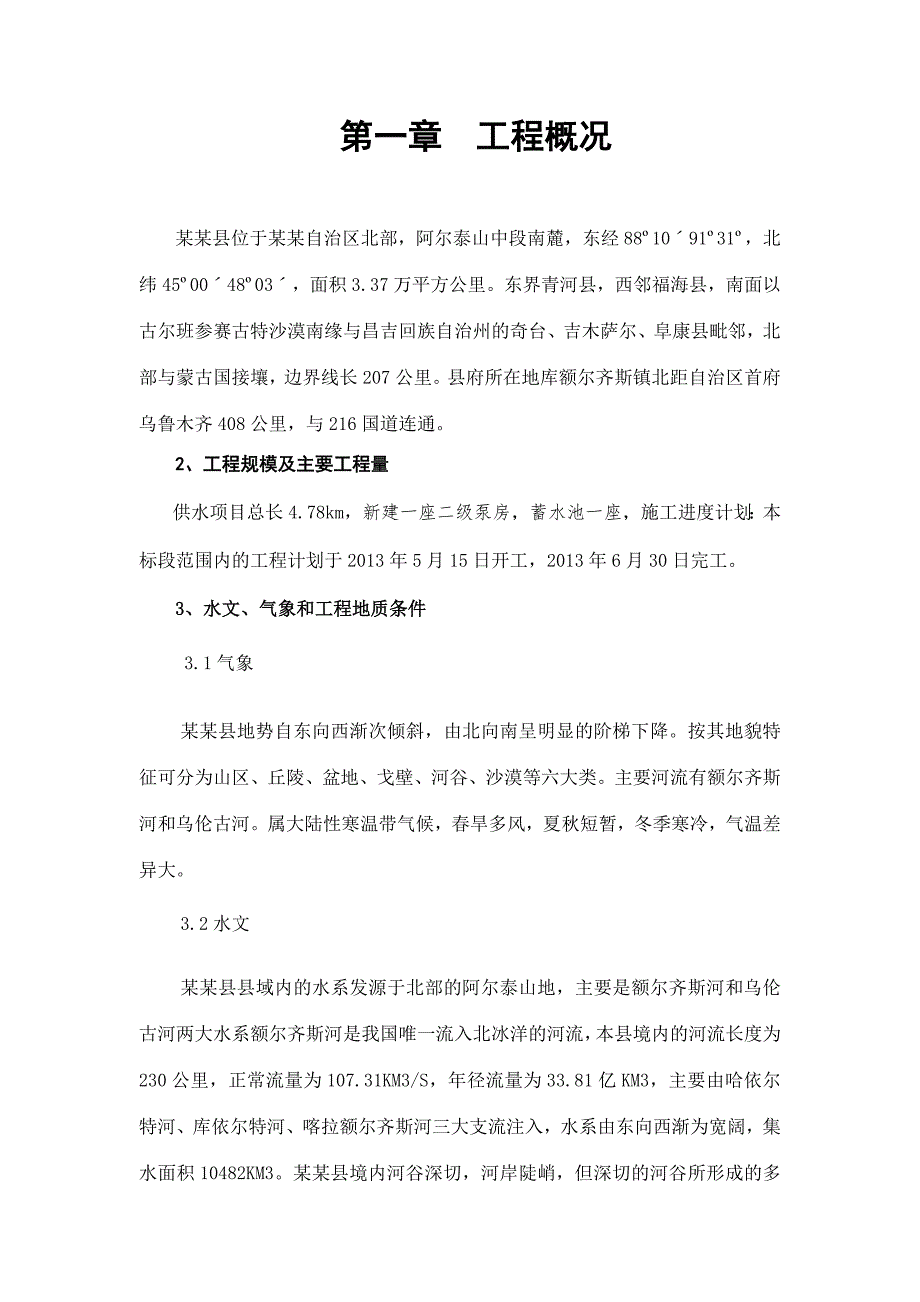

1、施工组织设计第一章 工程概况某某县位于某某自治区北部,阿尔泰山中段南麓,东经88109131,北纬45004803,面积3.37万平方公里。东界青河县,西邻福海县,南面以古尔班参赛古特沙漠南缘与昌吉回族自治州的奇台、吉木萨尔、阜康县毗邻,北部与蒙古国接壤,边界线长207公里。县府所在地库额尔齐斯镇北距自治区首府乌鲁木齐408公里,与216国道连通。2、工程规模及主要工程量供水项目总长4.78km,新建一座二级泵房,蓄水池一座,施工进度计划:本标段范围内的工程计划于2013年5月15日开工,2013年6月30日完工。3、水文、气象和工程地质条件3.1气象 某某县地势自东向西渐次倾斜,由北向南呈明

2、显的阶梯下降。按其地貌特征可分为山区、丘陵、盆地、戈壁、河谷、沙漠等六大类。主要河流有额尔齐斯河和乌伦古河。属大陆性寒温带气候,春旱多风,夏秋短暂,冬季寒冷,气温差异大。3.2水文某某县县域内的水系发源于北部的阿尔泰山地,主要是额尔齐斯河和乌伦古河两大水系额尔齐斯河是我国唯一流入北冰洋的河流,本县境内的河流长度为230公里,正常流量为107.31KM3/S,年径流量为33.81亿KM3,主要由哈依尔特河、库依尔特河、喀拉额尔齐斯河三大支流注入,水系由东向西渐为宽阔,集水面积10482KM3。某某县境内河谷深切,河岸陡峭,但深切的河谷所形成的多变的景观又为旅游开发提供了良好的条件。乌伦古河为内流

3、河,发源于青河县,流域全长573公里,注入福海的乌伦古湖。某某段属于中上游,长约210公里,多年平均径流量为9.7亿KM3。某某山地无常年积雪,额尔齐斯河和乌伦古河两大水系的河水补给主要靠季节性积雪融水和降水,前汛期(56月)85的水由融雪补给,汛期水量占年水量的71.682.8。3.3工程地质地形、地貌及土壤按地貌特征可分为山区、丘陵、盆地、戈壁、河谷、沙漠等类型,其中山区占总面积的28,丘陵约占24.3,平原约占34,沙漠约占12。北部为阿勒泰山地,南部为准噶尔盆地,山地海拨最高处可达3863米,山体呈阶梯下降,山地中镶嵌着许多山间盆地,湖盆和谷地,县区内的准噶尔盆地波状起伏,地势向西南倾

4、斜,出呈阶梯状下降,山地表现出明显的垂直自然景观,森林草地等植被覆盖率高,天然组和成优美的自然风光,利于开发旅游。3.4水电条件本工程位于某某县城南工业园,施工用水采用就近水源地取水。施工用电90采用托普铁热克镇境内电网直接下网降压使用,10采用自发电(备用)。4、对外交通某某县东界青河县,西邻福海县,南面以古尔班参赛古特沙漠南缘与昌吉回族自治州的奇台、吉木萨尔、阜康县毗邻,北部与蒙古国接壤,边界线长207公里。北距自治区首府乌鲁木齐408公里,与216国道连通1.3编制依据1.3.1某某县给水管道工程设计图和有关设计修改通知单及有关会议纪要1.3.2施工合同书;图纸会审及现场实地勘察情况1.

5、3.3参照与执行标准、规范给水排水管道工程施工及验收规范 GB 50268-2008 50268工程测量规范 GB50026-2007市政工程施工技术规范 2000版钢筋焊接及验收规范 JGJ18-2012砌筑砂浆配合比设计规范 JGJT98-2010 建筑给水排水设计规范GB50015-2003施工企业安全生产评价标准GB/T50349-2005混凝土强度检验评定标准 GBT_50107-2010铸铁检查井盖 CJ/T3012-93建设工程质量管理条例(2000.1.10国务院第279号令给水排水制图标准(CB/T50106-2001)建筑工程施工质量验收统一标准(GB50300-2011)

6、建筑工程项目管理规范(GB50326-2001)建筑给水排水及采暖工程施工及验收规范(GB 50242-2002);建筑工程文件归档整理规范(GB50328-2001);埋地钢质管道环氧煤沥青防腐层技术标准(SY044796)建筑施工安全检查标准(JGJ59-2011)1.3.4其它现行国家有关施工及验收规范1.3.5我公司现有经济、技术综合实力情况1.3.6我公司的综合实力及工程施工经验1.3.6招标答疑文件1.4工期1.4.1计划工期为45天(日历天数)。计划完成工期30天,实际完成工期25天,实际工期比计划工期提前5天完成。1.4.2开工时间:2013年5月15日1.4.3竣工时间:20

7、13年6月30日详见某某县给水管道工程网络计划图。1.5总体思路1.5.1两个确保第一是确保安全和质量第二是确保工期。1.5.2贯彻“三高”一要高水平优质建成该工程;二是高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体。三要高效率建设本工程,各工序作业全过程控制,一次验收合格。1.5.3在实施中坚持“四先”一要采用先进的设备,科学的配置来满足设计要求,规程要求及业主要求;二要采用先进的技术与工艺来保证质量的要求;三要采用先进的组织管理技术,结合工程特点,统筹考虑,科学安排;四要用先进的工程质量观念来统一全体参建职工的思想认识,把高标准严要求全面贯彻到施工的每一个环节。1.5

8、.4全过程监测,信息化施工对各道工序进行全过程的跟踪监测,并及时将施工全过程的各类施工信息反馈到业主、设计、监理等部门,再反馈指导施工。1.6总体目标1.6.1安全目标杜绝因工死亡、重伤事故和群伤事故;杜绝重大机械、设备、交通及火灾事故;负伤频率:5;施工班组安全管理达标率:100%。1.6.2质量目标质量指标:我公司已通过了IS09001:2000标准质量体系审核认证,获得国家颁发的IS09001质量体系认证证书。确保全部工程达到国家和建设部颁现行的工程质量验收标准的优良等级,创优质工程,并符合业主提出的“精品工程”的质量目标。具体质量指标如下:分项工程一次验收合格率达到100%,优良率达到

9、95%以上。混凝土28天强度合格率100%,生产质量水平优良,优良级在50%以上,且消灭级差。 做好施工质量的控制:全面质量保证体系为确保工程质量,创建优质工程,我们将在内江市市中区凤鸣乡、靖民镇、龚家乡、全安镇给水管道工程施工现场建立全面质量保证体系(见附图),遵照施工规范的要求,运用先进的技术、科学的管理和精良的工艺,做好施工质量的控制。第二章 施工准备2.1施工现场生产准备2.1.1现场调查踏勘和环境调查从工程投标阶段开始,即着手进行现场调查。熟悉了解现场情况及周围环境情况。了解并落实现场临时占地,提出临时用地申请并联系办理有关事宜。了解现场交通状况,向业主、监理提交现场交通导流组织方案

10、及临时施工道路设置方案。了解现场地上地下障碍物情况,向业主、监理提交拆迁报告及地下障碍物的改移保护方案;调查联系现场余土的外运场地。与地方交通等部门取得联系,为工程施工创造良好的环境。上述工作在工程正式开工前陆续完成。 2.1.2现场三通一平工程开工前,向业主及地方水电管理部门提交水电供应申请及手续。争取在开工后五日内完成水电临时线路的铺设工作。2.1.3临时设施搭建工程开工前完成现场临时用地的手续,现场围挡在开工前完成,施工队伍、办公生活区及钢木加工区,材料库及材料存放场等临时设施在开工前陆续建造,至开工后五日内全部完成。2.1.4施工队伍进场组织项目经理部在任务落实后三日内组建完毕并进场开

11、展工作;施工队伍于开工前五日组织进场,同时进行进场教育及技术培训。2.1.5机械设备进场组织前期施工的部分机械设备于开工前五日组织进场,同时进行维修、保养及调试等工作。后续施工机械随施工进度需陆续组织进场。新购设备事先走访厂家,落实货源并进行订货。2.2技术准备2.2.1工程开工前,组织技术人员及现场管理人员学习施工规范、工艺标准、招标文件以及业主、监理下发的有关文件,熟悉、了解本工程的施工特点,掌握各项目的施工工艺和技术标准,同时组织专业技术工种进行培训教育,为工程施工顺利进行创造条件。接到施工图纸后,即组织技术人员进行看图、审图,五日内完成审图,工程量计算,材料计划等工作。申请业主、监理等

12、部门进行图纸会审和设计交底工作。2.2.2接到施工图纸后,结合现场实际情况,十日内完成实际性施工方案和施工组织设计设计的编制工作并报监理审批,开工前完成前期施工各项目的现场施工技术交底,提出各种预制构件的加工计划。2.2.3开工前完成测量交接桩及其复核工作,完成施工测量方案的编制和控制网点测设成果报监理审批。现场道路中线、用地红线及现状测量也在开工前完成,为工程开工创造条件。先期施工的工程定位放线要于施工前完成并请业主、监理及设计勘测部门进行验线。2.3设备及物资准备 2.3.1工程开工前,完成各项施工用料的调查落实,经取试验合格后签订供货协议,并分期分批组织进场。2.3.2各种预制构件根据施

13、工进度计划安排,提前与构件厂签定供货协议,并提交构件加工计划。2.3.3彩条地砖、河沙、砂砾混合料的供应要事先与有关单位取得联系并提交供应计划。2.3.4材料进场要做好存放、保管工作,并认真进行标识。2.4临时用电.用水情况 2.4.1临时供水本工程中闭水试验及管道工程施工等用水量均较大。为保证施工用水,沿线拟铺设一条DN100钢管,100m设一截止阀门,在给排水管道流水段施工分界处要安装DN75闸门,作为闭水试验用水源。 施工现场用水使用橡胶管引流。施工用水源要同供水部门协商后就近接入,保证施工用水的需要。2.4.2临时供电 本工程临时用电主要包括生活用电、照明用电和施工用电。电源采用三相五

14、线制, 供电采用树干式引导供电,每隔100m设闸箱。配电要有二级以上保护, 做到一机一闸, 并就近设开关箱。电缆采用350+216的橡胶电缆。配电箱体全部采用玻璃钢体, 酚醛布夹层绝缘板, 单面配线。电线过马路时做穿管绝缘或护套。为防备停电或临时小容量用电,同时准备250KVA柴油发电机一台,满足工程临时用电需要。2.5临时设施布置 在施工围挡内,根据现场需要搭设300m2的办公用房和生活用房。办公用房和生活用房要在进场后一周内搭建,生产用房随工程进展逐步搭设、逐步拆除。另外要根据现场情况设置存料场地和加工场地。2.6劳动力计划2.6.1劳动力实行专业化组织,按流水不同、工种不同、施工部位来划

15、分作业班组,使各作业班组从事性质相同的工作,提高操作的熟练程度 劳动产率,以确保施工质量和施工进度。2.6.2本工程项目部根据工程特点及工程量,作业环境、工期要求、工程进度和现场情况适当调整劳动力计划,保证劳力充足,确保工程按计划工期完成。劳动力计划表某某县给水管道工程 表2.6-2 单位:人工 种级 别按施工阶段投入劳动力05天685天8690天施工队长高级技工333施工组长技工666测量员工程师444机械工中级52010起重工6、5级222管 工中级205020电 工中级222普 工中级308030小 计7213777劳动力配置曲线图验收撤场2.7机械设备配备拟投入的主要施工机械设备表某某县给水管道工程 表2.7

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 化学工业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
