资源描述

《寨子路临时便道施工计划.doc》由会员分享,可在线阅读,更多相关《寨子路临时便道施工计划.doc(7页珍藏版)》请在第壹文秘上搜索。

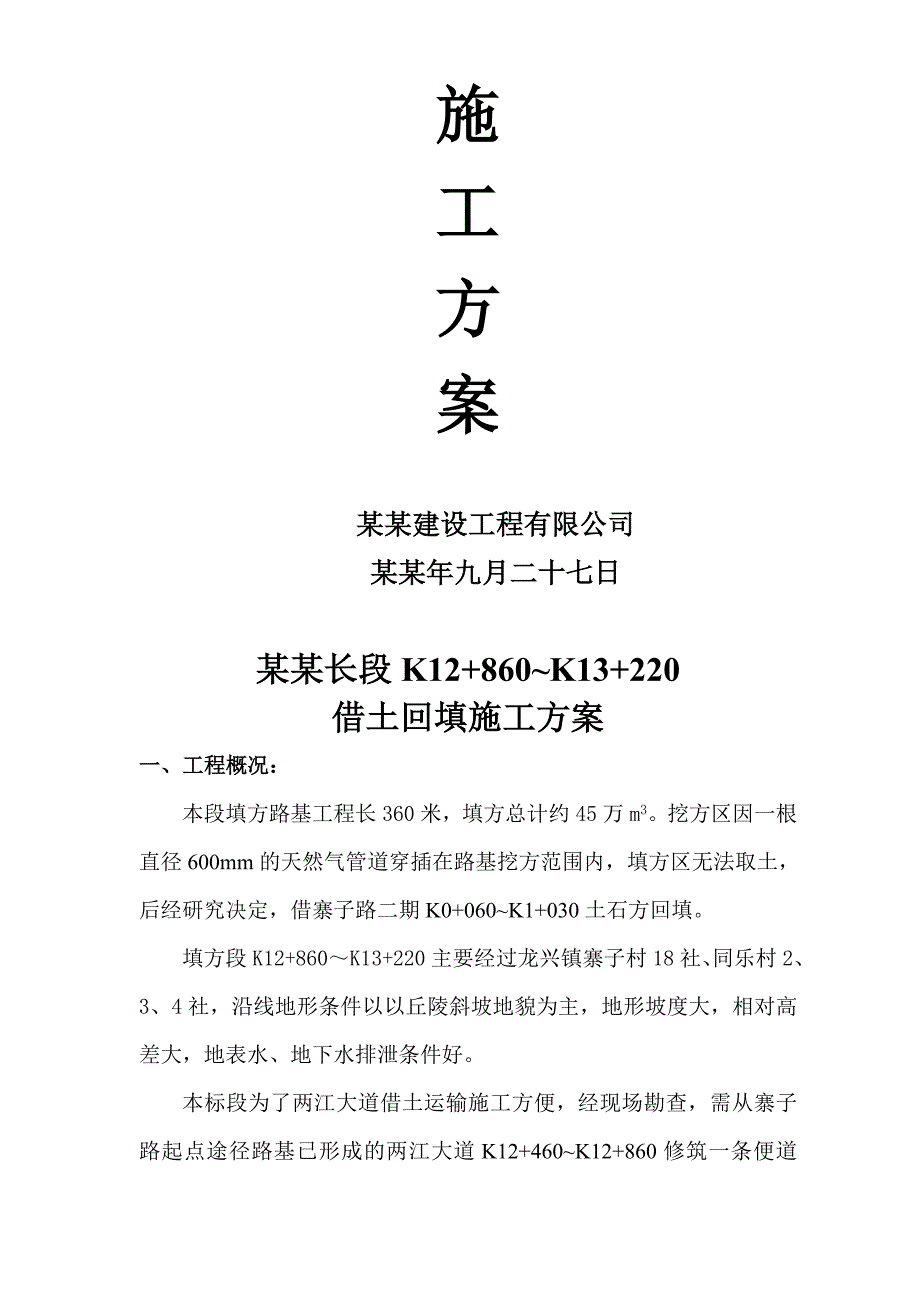

1、某某长段(K12+860K13+220)借土回填施工方案某某建设工程有限公司某某年九月二十七日某某长段K12+860K13+220借土回填施工方案一、工程概况:本段填方路基工程长360米,填方总计约45万m3。挖方区因一根直径600mm的天然气管道穿插在路基挖方范围内,填方区无法取土,后经研究决定,借寨子路二期K0+060K1+030土石方回填。填方段K12+860K13+220主要经过龙兴镇寨子村18社、同乐村2、3、4社,沿线地形条件以以丘陵斜坡地貌为主,地形坡度大,相对高差大,地表水、地下水排泄条件好。本标段为了两江大道借土运输施工方便,经现场勘查,需从寨子路起点途径路基已形成的两江大道

2、K12+460K12+860修筑一条便道通往K12+860K13+220回填,便道长约1.5公里。二、编制说明1、科学合理,结合本标段的实际情况,施工方便,减少用地,节约成本。2、据现场勘察,寨子路石方量比例较大,主要由细粒砂岩、砂质泥岩、碎石土、粉质粘土等组成,石质较好。三、施工原则:1、尽量少征土地、坚持不破坏就是最大环保的原则;2、施工前把各方面手续落实到位、避免和当地百姓发生冲突;3、尽量做到挖填平衡;4、施工便道坚持“安全适用、经济合理、便于维护”的原则。四、施工措施:,我们根据设计图纸并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案

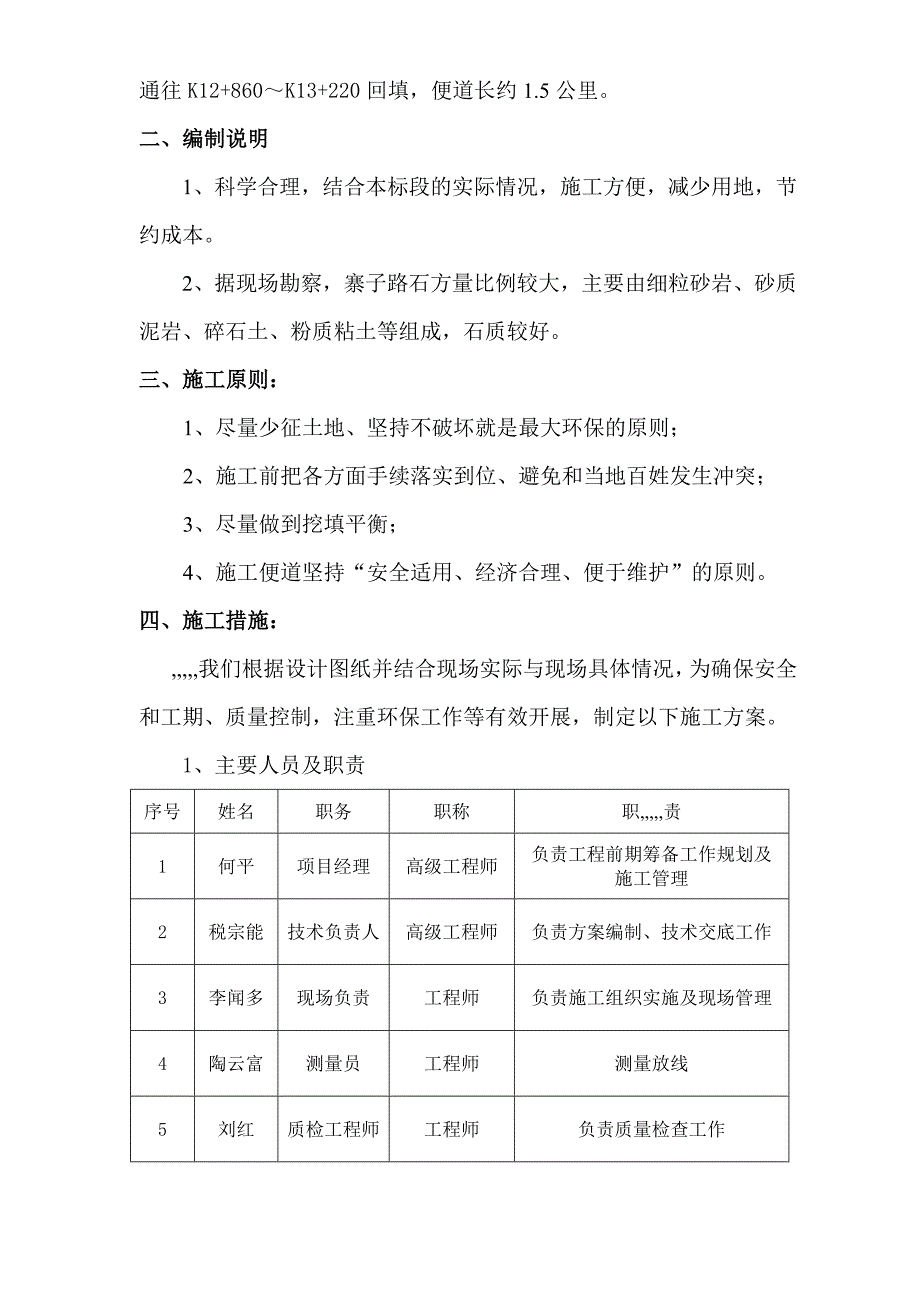

3、。1、主要人员及职责序号姓名职务职称职,责1何平项目经理高级工程师负责工程前期筹备工作规划及施工管理2税宗能技术负责人高级工程师负责方案编制、技术交底工作3李闻多现场负责工程师负责施工组织实施及现场管理4陶云富测量员工程师测量放线5刘红质检工程师工程师负责质量检查工作2、机械、设备、劳力组织根据该工程的工程内容、实际情况和施工进度要求,拟定机械、设备与现场劳动力安排见下表:施工机械及测量设备数量表序号名,称单,位型,号数,量1推,土,机台ZL3022挖,掘,机台CAT32044压路机台Y2015自卸汽车台20T166全站仪台尼康-3521,3、施工措施:1)在回填前,将两江大道K12+460与

4、寨子路的平交路口,用2cm钢板铺设,避免压坏地面以下管网。因寨子路K12+460K12+860路基已成。在运输时,用钢管在人行道往车行道10米位置做围挡,避免运输车辆破坏路基。K12+860后先清除施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下100-300mm内的草皮和表土。对妨碍视线、影响行车的树木、灌木丛等,在施工前进行砍伐或移植及清理。清除下来的垃圾、废料及不适用材料和树木等,堆放在监理工程师指定的地点。2)填前碾压与基底处理:填筑路堤不应含有腐殖土、树根、草泥或其它有机物质;路堤施工填筑采用分层填筑,装机整平摊铺,洒水车洒水,压路机碾压密实。3)土方开挖,根据路堑深度、长度以及

5、地形、土质、土方调配情况和开挖设备条件确定开挖方式,当路堑较浅时,采用单层横向全宽挖掘法;当路堑较深时,横向分成几个台阶进行开挖;路堑既长又深时,纵向分段分层开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施;对风化破碎岩体,为保证施工中边坡的稳定和边坡防护的施工,土方开挖采用挖掘机按设计图纸要求自上而下的进行。开挖过程中要采取有效措施,以保护周围环境,防止破坏;如有弃方,必须弃在指定的弃土场。五、安全保证措施1、安全方针安全第一,预防为主。2、安全目标确保无职工伤亡事故,创造安全、文明、有序的施工环境,确保施工及运输的安全。3、具体措施1)抓好安全教育,正确处理安全与

6、施工生产和经济效益的关系,,2)参加施工人员,要做到遵章守纪,作业标准,行为规范,安全意识和防护能力增强,现场施工有序,作业流程顺畅。3)按规定给职工配齐劳动护用品和现场防护设施。4)加强与建设单位和地方政府部门及驻地群众的配合协作。5)土石方施工安全措施(1)土石方施工时,光电缆区域根据产权单位提供的具体位置、埋深和走向,设立醒目标志,并在现场与有关施工人员进行交底,在标志线范围内,严禁使用机械开挖,采用人工小心开挖。,(2)运输车辆及施工机械要严加管理,经常检查检修制动、装载等安全部位技术状况,不可松懈和疲劳作业,必要时设置防护栏,防止意外事故发生。,(3)采用机械填筑应符合下列规定:在填

7、土区边缘应设置安全标志;土方机械作业时,无关作业人员不得靠近机械;在挖掘机土斗的回转半径范围内,人员不得停留或通过;六、环保措施,施工进场后做好全面规划,对环保工作综合治理,并与地方环保部门取得联系,按环保规定,做好施工现场的环境保护工作。1、成立环保小组,建立环保措施,项目经理部、队分级管理,负责检查、监督各项环保工作的落实。2、对职工进行环保知识教育,使人人心中都明确环保工作的重大意义,积极主动地参与环保工作,自觉遵守环保的各项规章制度。3、控制扬尘对施工便道进行定期洒水防尘,以减少起尘量。易于引起粉尘的细料或散料应予遮盖或适当洒水,运输时应用帆布、盖套及类似物品遮盖。4、噪声在居民区附近,夜间不安排噪声很大的机械施工,若施工,则对施工机械和施工作业予以控制。施工运输及交通车辆车况要保持正常,并安装有效的消音器。5、废弃物开挖土、石方的弃土、杂物等应统一运至指定弃土场、弃土场应堆置整齐、稳定、排水畅通、避免对土堆周围的建筑物,排水及其它任何设施产生干扰或损坏,避免对环境造成污染。6、机动车在工地内行驶通过限速等措施避免产生灰尘,经常对工地洒水清洗道路。禁止在工地点火烧残留的废物或其它东西。时刻维护工地范围内的排水系统,防止污水、废水到处流淌。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
