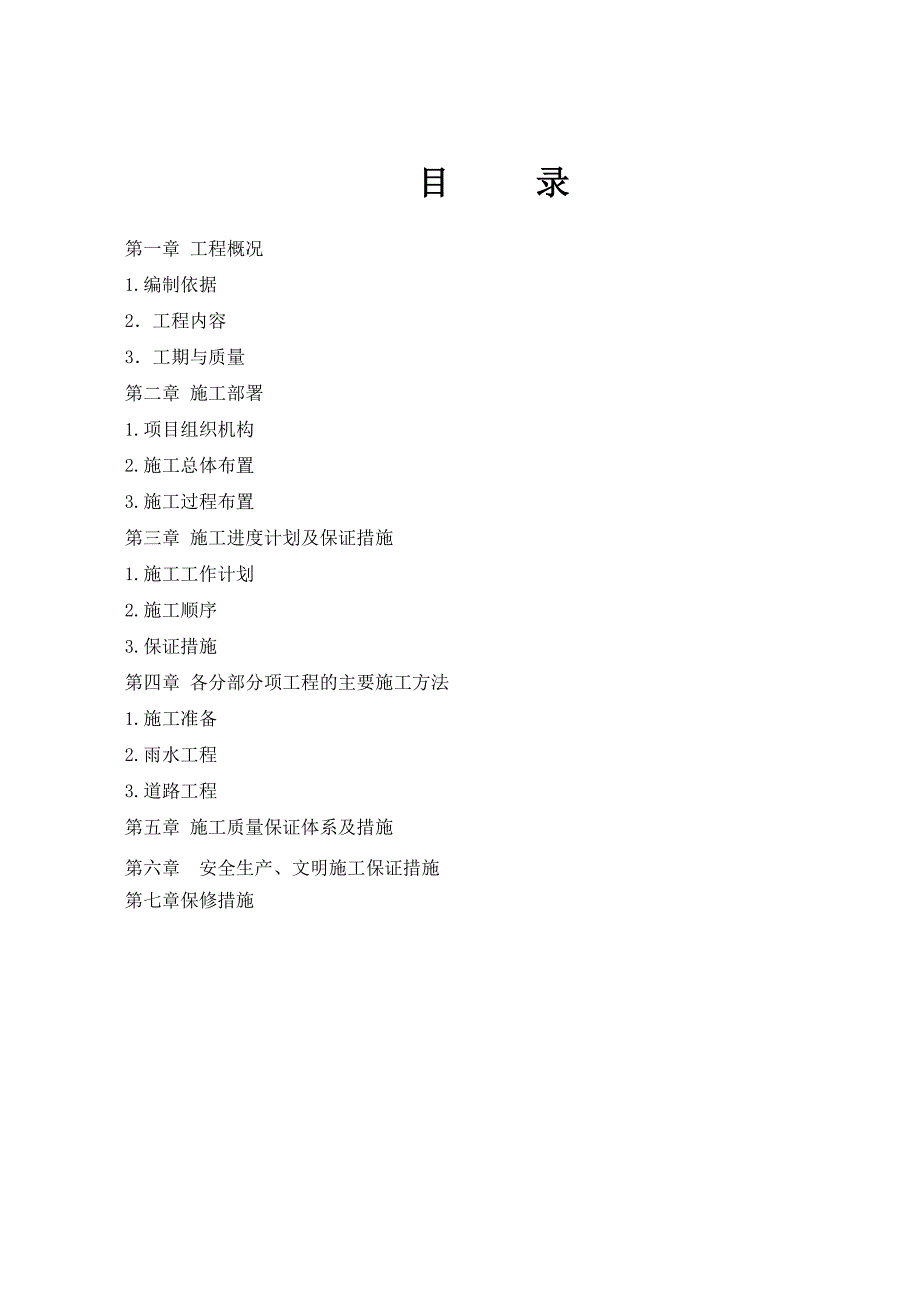

《小区道路施工方案.doc》由会员分享,可在线阅读,更多相关《小区道路施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

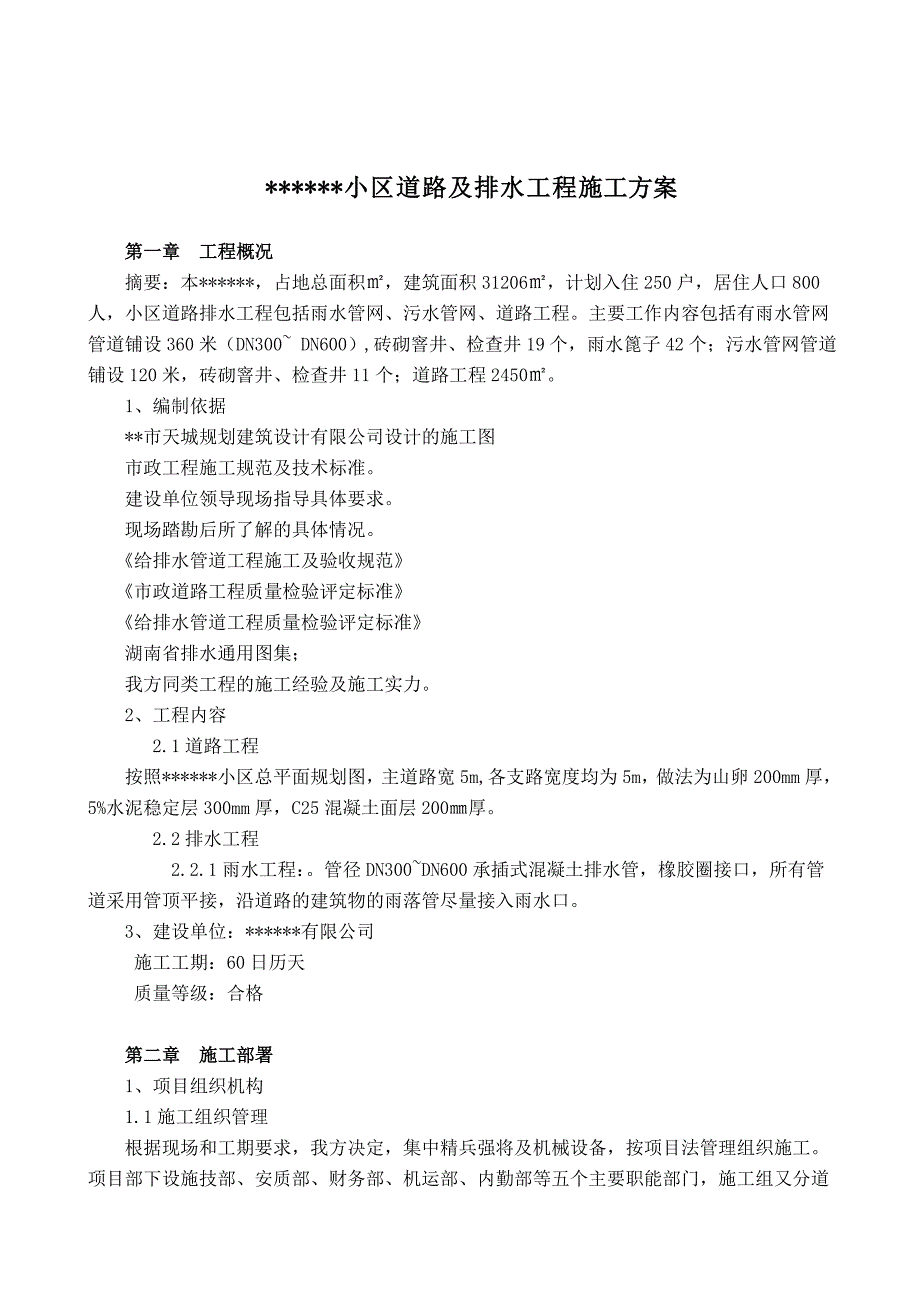

1、目 录第一章 工程概况1.编制依据2工程内容3工期与质量第二章 施工部署1.项目组织机构2.施工总体布置3.施工过程布置第三章 施工进度计划及保证措施1.施工工作计划2.施工顺序3.保证措施第四章 各分部分项工程的主要施工方法1.施工准备2.雨水工程3.道路工程第五章 施工质量保证体系及措施第六章 安全生产、文明施工保证措施第七章保修措施*小区道路及排水工程施工方案第一章 工程概况摘要:本*,占地总面积,建筑面积31206,计划入住250户,居住人口800人,小区道路排水工程包括雨水管网、污水管网、道路工程。主要工作内容包括有雨水管网管道铺设360米(DN300 DN600),砖砌窨井、检查井
2、19个,雨水篦子42个;污水管网管道铺设120米,砖砌窨井、检查井11个;道路工程2450。 1、 编制依据*市天城规划建筑设计有限公司设计的施工图市政工程施工规范及技术标准。建设单位领导现场指导具体要求。现场踏勘后所了解的具体情况。给排水管道工程施工及验收规范市政道路工程质量检验评定标准 给排水管道工程质量检验评定标准湖南省排水通用图集;我方同类工程的施工经验及施工实力。2、工程内容2.1道路工程按照*小区总平面规划图,主道路宽5m,各支路宽度均为5m,做法为山卵200mm厚,5%水泥稳定层300mm厚,C25混凝土面层200厚。2.2排水工程2.2.1雨水工程:。管径DN300DN600承

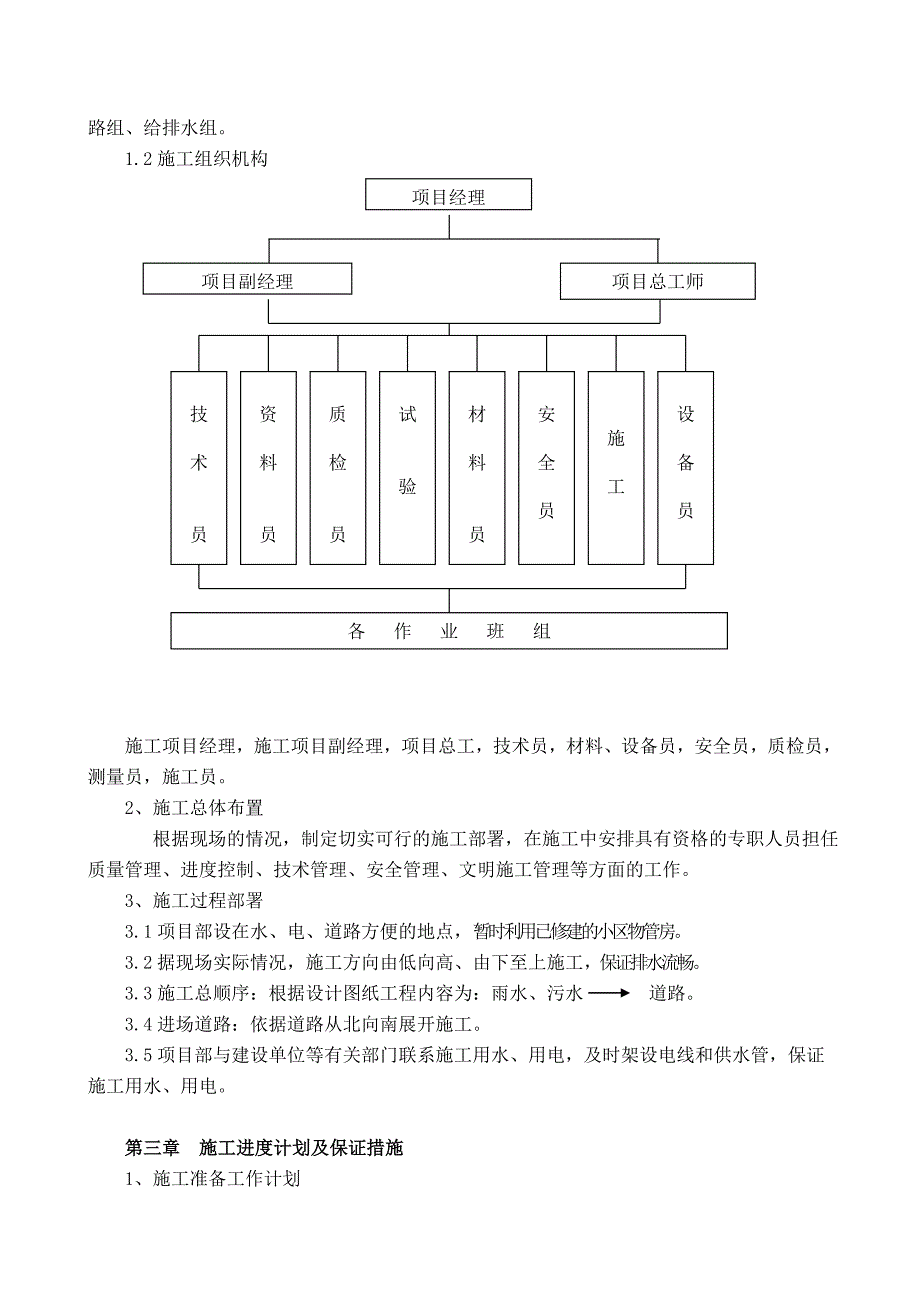

3、插式混凝土排水管,橡胶圈接口,所有管道采用管顶平接,沿道路的建筑物的雨落管尽量接入雨水口。3、建设单位:*有限公司 施工工期:60日历天 质量等级:合格第二章 施工部署1、项目组织机构1.1施工组织管理根据现场和工期要求,我方决定,集中精兵强将及机械设备,按项目法管理组织施工。项目部下设施技部、安质部、财务部、机运部、内勤部等五个主要职能部门,施工组又分道路组、给排水组。1.2施工组织机构项目经理项目副经理项目总工师各 作 业 班 组技术员资料员质检员试验员材料员安全员施工员设备员施工项目经理,施工项目副经理,项目总工,技术员,材 料、设 备员,安全员,质检员,测量员,施工员。2、施工总体布置
4、 根据现场的情况,制定切实可行的施工部署,在施工中安排具有资格的专职人员担任质量管理、进度控制、技术管理、安全管理、文明施工管理等方面的工作。3、施工过程部署3.1项目部设在水、电、道路方便的地点,暂时利用已修建的小区物管房。3.2据现场实际情况,施工方向由低向高、由下至上施工,保证排水流畅。3.3施工总顺序:根据设计图纸工程内容为:雨水、污水 道路。3.4进场道路:依据道路从北向南展开施工。3.5项目部与建设单位等有关部门联系施工用水、用电,及时架设电线和供水管,保证施工用水、用电。第三章 施工进度计划及保证措施1、施工准备工作计划1.1会审图纸。了解设计意图,了解各分项分部工程的质量要求。
5、对不利于工程进度的因素做好仔细分析,确定具体施工方案使不利因素对工程的影响降低到最低限度。同时,将具体施工方案等文字材料上报建设单位、设计单位和监理单位。1.2编制施工组织设计,报监理工程师审核。1.3准备好材料、机械设备以及有关成品、半成品技术资料。1.4复测由建设单位及设计单位提供的原有水准点及路中心坐标点,并通知项目监理现场核实。1.5向监理工程师提供所测现场实际地面高程。1.6做好现场的“三通一平”工作。2、施工顺序场地平整施工放线沟槽开挖管道铺设砌筑检查井回填路槽垫层路面人行便道。3、保证措施3.1定期跟踪进度计划的执行情况,进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采
6、取纠偏措施。为避免项目目标再次发生偏离,仔细分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施。并形成相关文字材料,上报建设单位、设计单位和监理单位。3.2在制定整个工程计划的前提下,详细制定分道工序计划,使每道工序顺序延接。3.3施工期间应切实将责任落实于个人,分工明确,严格保证施工进度。3.4对工程机械,劳力合理安排,以达最佳利用。3.5拟投入的主要机械设备表本工程投入主要施工机械及仪器仪器名称型 号单位数 量经纬仪仪FTS-500N台1水准仪DS3台1砼试模150150150套5砂浆试模7.077.077.07套2环刀200只20台称100kg架2天平1000g
7、、200g架2量筒502000ml套1铝盒只20杠刨床/园锯台3车床/摇臂钻床台2电焊机台2强制式砼搅拌机台1洒水车辆1汽车吊/履带吊辆24.5T自卸车辆615T自卸车辆5压路机辆1振动式压路机辆1振动棒 30根3潜水泵 8NC台2平板振动器台2柴油抽水机台23.6施工人员准备:施工人员的合理配备是工程施工进度、质量的重要保证条件,为按期、保质完成该工程,本工程计划投入的施工人员详见下表:工种、级别按工程施工阶段投入劳动力情况工程测量沟槽开挖管道铺设窨井土方回填路面工程测量工(技术员)22222电工1111普通工人18555钢筋工2瓦工1010修理工1111合计31221819第四章 各分部分
8、项工程的主要施工方法1、施工准备1.1人员准备落实任务分工,搞好职工培训。对参与施工的广大干部职工进行劳动纪律、技能安全等有真对性地进行定期培训,做好班组划分,搞好工具配备,明确职责任务。1.2机械准备按照施工机械计划一览表进行调遣机械设备,施工前做好维修保养,细化机械设备分工,搞好油料供应计划,保障设备按时调入指定工地。1.3技术准备组织人员学习技术标准和施工细则,施工规范进行图纸交底和会审等。对现场进行细致的踏勘调查,包括各项施工条件,如供电、供水、道路、取土场地等,详细了解当地民情、气候、地下水情况。组织有关技术管理人员认真熟悉图纸,并结合现场情况认真校对,编制详细施工作业计划,做好工序
9、施工,技术交底,上道工序不合格不得进入下道工序。办理交接手续,进行中线和高程桩的复测,确认无误立即设置防护桩。然后根据施工需要增设加密布点,在测量过程中,同时确定施工可用范围,各种构造物位置,实测原地面自然标高,为施工调查和设计复核提供准确的依据。2、 雨水工程2.1现场准备2.1.1确定施工范围,在进场之前安排技术负责人和具有资质的测量人员相结合,根据施工图纸做好放线工作。2.1.2详细调查地下水、电、气等管网位置, 结合实际情况,采取迁移或就地保护等措施。2.1.3利用推土机和装载机相结合,做好现场整平工作。2.1.4施工流程:场内抽水、清淤、回填土方调配及平整测量放线机械开挖测量复核管道
10、及检查井施工隐蔽验收下道工序。2.1.5开挖沟槽本施工范围内开挖沟槽,应在场地平整及管道放线完毕之后进行。直径为300、400、500、600mm(内径)的管道,沟槽开挖底宽分别为1200、1200、1500、1500mm,开挖时按由深及浅的原则,按1:0.67进行放坡处理。由于污水管道平均埋深达1.4m,雨水管道埋平均深达1.7m,开挖后如果发现土质较差,根据现场实际情况进行二次放坡处理。根据埋设深度,计算需开挖的宽度和深度,进行放线工作。认真查阅设计图纸文件及工程相关资料,并制定出详细的分部工程施工技术方案。在开工前将有关管材、碎石、水泥等材料进行安排到现场。沟槽在开挖前,负责施工的技术主
11、管组织工程专项例会,向现场的施工员进行技术交底。技术交底内容包括:沟槽断面、堆土位置、每次开挖的深度、宽度、地下构筑物情况。另外,还应及时地测量开挖后的高程及沟槽的宽、深度,以防止超挖。开挖时,清除管线周围的土方及其它障碍物。需要甲方协调的地方,以联系单的方式报给甲方。基槽开挖时,首先应精确放样,放出管道中线,两侧开挖边线及沿途井位,然后开挖按由深及浅的原则,并根据当地的土质结构分析,按1:0.67进行放坡处理,槽底标高误差控制在030mm之间。2.2雨水及污水管道基础2.2.1沟槽中无地下水时,采用200砂基础。用装载机直接放入槽底,由人工铺平。2.2.2沟槽中有地下水时采用20cm碎(卵)
12、石垫层,上铺10cm中砂。由人工铺平。2.2.3如遇软弱地基,制定切实可行的、经济的处理方案,并形成文字材料上报监理工程师,待监理工程师同意后,按制定方案施工。2.3管道铺设2.3.1管道进场时要对管材进行外观检验及合格证件检查。2.3.2管道应在地基,管基质量合格后方可安装,安装时宜自下游开始。2.3.3管材堆放选择使用方便,平整场地后堆放,在管道安装前,宜将管、管件按施工顺序摆放,用起重机下管,人工安装。2.3.4用水准仪控制安管高程,每安一根管子,测其标高与设计无误后方可继续进行下一根管的安装。2.4沟槽回填与压实2.4.1井周围1m范围内采用蛙式夯夯实,由装载机配合挖掘机在地面拌合2:
13、8灰土,由装载机往下送土,人工找平,虚铺厚度200mm,四周同时进行,两侧高差不得超过30cm,回填土不得含有砖头,石块及大于10cm的硬土(冻土块)。2.4.2回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合规定:在管顶上500mm内不得回填大于100mm的石块、砖块等杂物;回填时槽内应无积水,不得回填淤泥、腐殖土、冻土及有机物质。2.4.3根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料。2.4.4管道两侧和管顶以上50 cm,范围内的回填材料,应由沟槽两侧对称运入槽内,不得集中推入。2.4.5需要拌和的回填材料,应在运入槽内前拌和均匀,不得在槽内拌和3.1挖槽沟槽开挖之前,必须弄清与施工相关的地下情况。3.1.1人工开挖的同时与测量人员相结合,准确控制高程,在不影响人、物安全的情况下开挖,严禁超挖。3.1.2随沟槽的开挖应安排专业人员进行指导。3.1.3沟槽开挖质量3.1.3.1不扰动天然地基或地基处理符合设计要求。3.1.3.2槽壁平整,符合施工设计的规定。3.1.3.3沟槽中心线每侧净宽不应小于管道沟槽底部开挖宽度的一半。3.1.3.4槽底高
