大桥合拢段专项施工方案.docx

上传人:p** 文档编号:1007297 上传时间:2024-06-15 格式:DOCX 页数:12 大小:33.19KB
下载 相关 举报
大桥合拢段专项施工方案.docx_第1页
第1页 / 共12页
大桥合拢段专项施工方案.docx_第2页
第2页 / 共12页
大桥合拢段专项施工方案.docx_第3页
第3页 / 共12页
大桥合拢段专项施工方案.docx_第4页
第4页 / 共12页
大桥合拢段专项施工方案.docx_第5页
第5页 / 共12页
大桥合拢段专项施工方案.docx_第6页
第6页 / 共12页
大桥合拢段专项施工方案.docx_第7页
第7页 / 共12页
大桥合拢段专项施工方案.docx_第8页
第8页 / 共12页
大桥合拢段专项施工方案.docx_第9页
第9页 / 共12页
大桥合拢段专项施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大桥合拢段专项施工方案.docx》由会员分享,可在线阅读,更多相关《大桥合拢段专项施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

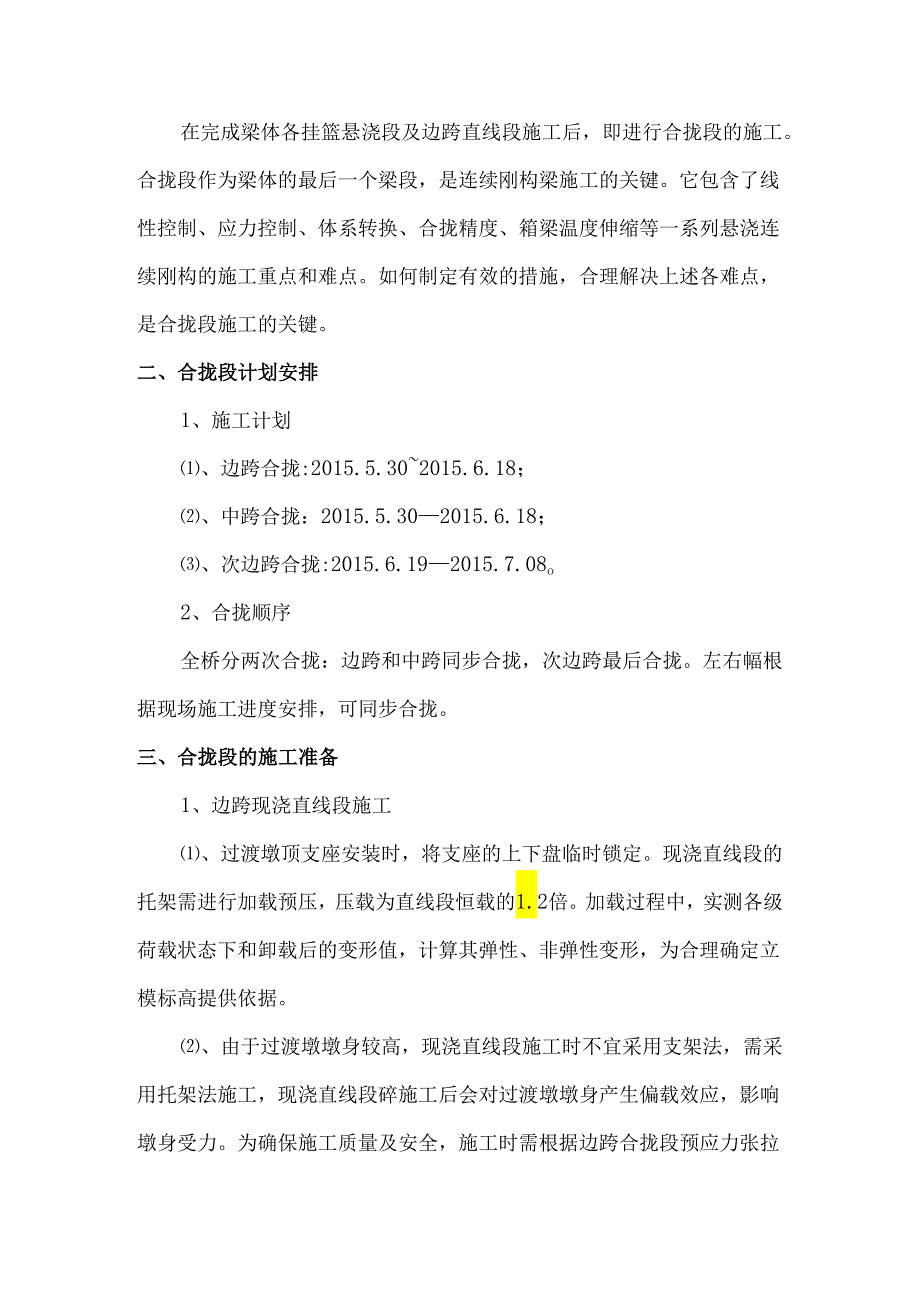

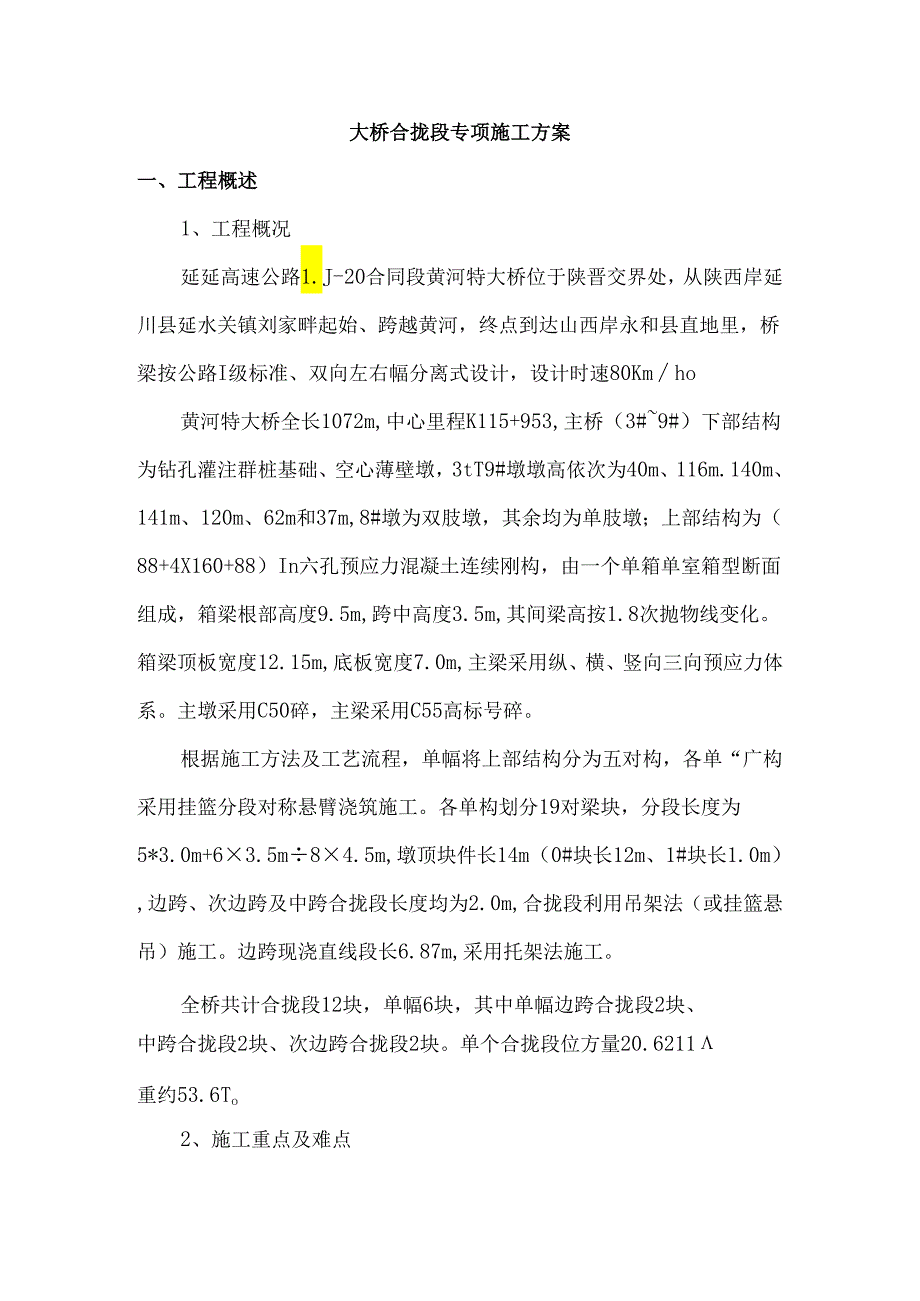

1、大桥合拢段专项施工方案一、工程概述1、工程概况延延高速公路1.J-20合同段黄河特大桥位于陕晋交界处,从陕西岸延川县延水关镇刘家畔起始、跨越黄河,终点到达山西岸永和县直地里,桥梁按公路I级标准、双向左右幅分离式设计,设计时速80Kmho黄河特大桥全长1072m,中心里程K115+953,主桥(3#9#)下部结构为钻孔灌注群桩基础、空心薄壁墩,3tT9#墩墩高依次为40m、116m.140m、141m、120m、62m和37m,8#墩为双肢墩,其余均为单肢墩;上部结构为(88+4X160+88)In六孔预应力混凝土连续刚构,由一个单箱单室箱型断面组成,箱梁根部高度9.5m,跨中高度3.5m,其间

2、梁高按1.8次抛物线变化。箱梁顶板宽度12.15m,底板宽度7.0m,主梁采用纵、横、竖向三向预应力体系。主墩采用C50碎,主梁采用C55高标号碎。根据施工方法及工艺流程,单幅将上部结构分为五对构,各单“广构采用挂篮分段对称悬臂浇筑施工。各单构划分19对梁块,分段长度为5*3.0m+63.5m84.5m,墩顶块件长14m(0#块长12m、1#块长1.0m),边跨、次边跨及中跨合拢段长度均为2.0m,合拢段利用吊架法(或挂篮悬吊)施工。边跨现浇直线段长6.87m,采用托架法施工。全桥共计合拢段12块,单幅6块,其中单幅边跨合拢段2块、中跨合拢段2块、次边跨合拢段2块。单个合拢段位方量20.621

3、1重约53.6To2、施工重点及难点在完成梁体各挂篮悬浇段及边跨直线段施工后,即进行合拢段的施工。合拢段作为梁体的最后一个梁段,是连续刚构梁施工的关键。它包含了线性控制、应力控制、体系转换、合拢精度、箱梁温度伸缩等一系列悬浇连续刚构的施工重点和难点。如何制定有效的措施,合理解决上述各难点,是合拢段施工的关键。二、合拢段计划安排1、施工计划、边跨合拢:2015.5.302015.6.18;、中跨合拢:2015.5.302015.6.18;、次边跨合拢:2015.6.192015.7.08o2、合拢顺序全桥分两次合拢:边跨和中跨同步合拢,次边跨最后合拢。左右幅根据现场施工进度安排,可同步合拢。三、

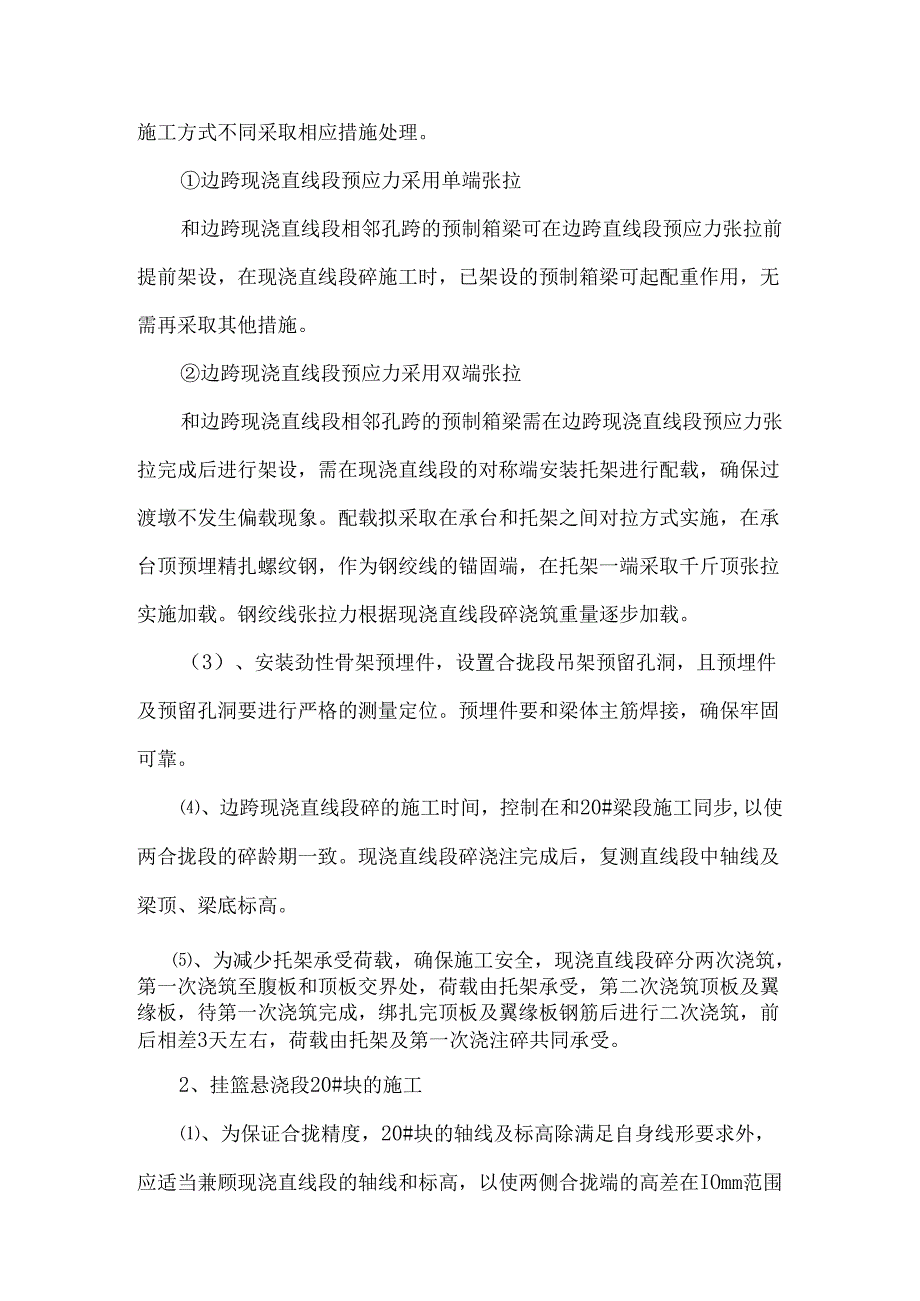

4、合拢段的施工准备1、边跨现浇直线段施工、过渡墩顶支座安装时,将支座的上下盘临时锁定。现浇直线段的托架需进行加载预压,压载为直线段恒载的1.2倍。加载过程中,实测各级荷载状态下和卸载后的变形值,计算其弹性、非弹性变形,为合理确定立模标高提供依据。、由于过渡墩墩身较高,现浇直线段施工时不宜采用支架法,需采用托架法施工,现浇直线段碎施工后会对过渡墩墩身产生偏载效应,影响墩身受力。为确保施工质量及安全,施工时需根据边跨合拢段预应力张拉施工方式不同采取相应措施处理。边跨现浇直线段预应力采用单端张拉和边跨现浇直线段相邻孔跨的预制箱梁可在边跨直线段预应力张拉前提前架设,在现浇直线段碎施工时,已架设的预制箱梁

5、可起配重作用,无需再采取其他措施。边跨现浇直线段预应力采用双端张拉和边跨现浇直线段相邻孔跨的预制箱梁需在边跨现浇直线段预应力张拉完成后进行架设,需在现浇直线段的对称端安装托架进行配载,确保过渡墩不发生偏载现象。配载拟采取在承台和托架之间对拉方式实施,在承台顶预埋精扎螺纹钢,作为钢绞线的锚固端,在托架一端采取千斤顶张拉实施加载。钢绞线张拉力根据现浇直线段碎浇筑重量逐步加载。(3)、安装劲性骨架预埋件,设置合拢段吊架预留孔洞,且预埋件及预留孔洞要进行严格的测量定位。预埋件要和梁体主筋焊接,确保牢固可靠。、边跨现浇直线段碎的施工时间,控制在和20#梁段施工同步,以使两合拢段的碎龄期一致。现浇直线段碎

6、浇注完成后,复测直线段中轴线及梁顶、梁底标高。、为减少托架承受荷载,确保施工安全,现浇直线段碎分两次浇筑,第一次浇筑至腹板和顶板交界处,荷载由托架承受,第二次浇筑顶板及翼缘板,待第一次浇筑完成,绑扎完顶板及翼缘板钢筋后进行二次浇筑,前后相差3天左右,荷载由托架及第一次浇注碎共同承受。2、挂篮悬浇段20#块的施工、为保证合拢精度,20#块的轴线及标高除满足自身线形要求外,应适当兼顾现浇直线段的轴线和标高,以使两侧合拢端的高差在IOmm范围内。、在20#块施工时,预埋合拢段劲性骨架预埋件,设置合拢段吊架预留孔洞,并严格进行测量定位。、实测现浇直线段和已完成20#梁段的劲性骨架预埋件位置和标高,并在

7、预埋件上放出劲性骨架的焊接位置。(4)、修正合拢段吊架的预留孔洞位置,并保证畅通。四、合拢段吊架及模板施工合拢段模板体系施工可采用两种方案,方案一吊架方案施工,方案二利用挂篮方案施工,施工期间根据现场情况选取合适方案。1、吊架方案、吊架及模板组成合拢段吊架由挂蓝底模架、底模架前后横梁、内外模走行梁组成,合拢段模板为挂蓝悬浇模板。吊架模板结构见下图。、吊架及模板就位、20#块施工完成,拆除内模后,再用原有内外模对拉拉杆将外侧模固定在已完成的20#梁段上,吊紧外模走行梁,取消前端和前上横梁间的吊带。悬吊轮轴转换后,用倒链牵引外模走行梁走行至已成直线梁段翼缘板预留孔下方,用预应力粗钢筋拉结。、在底模

8、前后横梁两端各设置两个IOT的倒链,挂于外模走行梁上,取消底模后锚及前吊。、走行前,底模和侧模自重应完全承托于侧模走行梁上,并最终作用于走行梁的滚轴吊点上。在前方牵拉走行梁滚动滑移,走形梁就位后,利用吊架预留孔洞和已成两端碎拉结。合拢段吊架示意图2、挂篮方案按照标准梁段施工工艺操作,挂篮前移,利用挂蓝底模及侧模作为合拢段施工的模板体系,利用挂篮作为合拢段施工的承载结构。五、压配重施工在边跨、中跨及次边跨合拢段碎浇注以前需设置以下两种配重:1、标高调整配重。在边跨直线段和20#梁段之间(边跨合拢时),或20#梁段和20#梁段之间(中跨、次边跨合拢时)的高差超过Iornnl时,应在较高端20#梁段

9、顶堆放沙袋压载,使两端合拢高差控制在IOmm以内。另外,若有一端高程偏低,可采用张拉备用束的方法减少两端高差。2、平衡合拢段碎配重。合拢段碎采用平衡法浇注,在相应的20#梁段堆放合拢段位重量一半的水袋(重量53.6/2=26.8T)。为消除梁体内悬臂两端的不平衡弯矩,单幅单T构两端应同时加载。在合拢段碎浇注过程中,按照合拢段碎的浇注速度分级卸载。六、合拢温度时间的选定原则上应选择温度较低、昼夜温差较小的天气进行箱梁合拢施工。为精确推断合拢的环境温度,在合拢施工前做好以下两项工作:1、根据天气预报情况,提前三天测量每天中最低温度时刻,并作出每天的时间-温度曲线,推出中值曲线(即平均值曲线)。2、

10、根据推断的中值曲线,确定合拢时间的临界点,安排合拢施工的各工序时段,并根据合拢时段的温度确定性初凝时间,进行配合比调整。七、顶推措施根据图纸设计要求,合拢段碎浇筑温度要求为10,根据施工计划,合拢时的实际气温无法满足10要求,同时考虑性收缩徐变效应,在合拢段劲性骨架施工前需采用顶推措施,顶推力及顶推距离根据施工监控和设计提供数据实施。八、劲性骨架施工在20#块和现浇直线段碎、20#块和20#块磅(每一合拢处两端的块段)内预埋8块55CnIX60CmX3cm厚的钢板,钢板钢板下焊接锚固钢板,两块段预埋钢板之间设置劲性骨架,劲性骨架采用2132a双拼工字钢,如下图:在合拢段吊架安装完成后,安装合拢

11、段钢筋及预应力波纹管道,然后将劲性骨架的一端和预埋钢板按设计要求进行焊接,做好合拢前的一切准备工作。待达到合拢时刻,组织四台焊接及四个电焊工同时作业,将劲性骨架的另一端在规定的时间内焊接完成,且所有焊缝高度和长度均应满足设计要求。施焊前应将焊接处梁体用土工布覆盖并洒水湿润,防止焊接过程中烧伤梁体碎。九、合拢段碎施工由于受环境变化的影响,在合拢段碎浇注完成后,强度增长的过程中,要承受来自于自身两侧已成梁段的拉、压作用。为避免合拢段碎在强度增长期间被破坏,需从碎配合比的选配、浇注时环境温度的选择、浇注过程中的施工控制、碎的养护等方面采取有效措施,合理解决。1、碎配比的选配选取级配良好的骨料,用52

12、.5R普硅水泥,适当降低水灰比,选配C55级早强微膨胀碎,山西黄河化工有限公司聚竣酸高性能减水剂。2、环境温度选择根据现场实测数据推断的合拢环境温度,选择在一天温度变化较小的时刻进行合拢段碎浇筑。3、碎的浇注碎的浇注时间控制在3小时以内,碎浇注前应将合拢段两侧梁端碎湿润,以利于新旧碎接合,浇筑顺序按底板一腹板一顶板的顺序,并应左右对称,在施工中加强和梁端碎接缝处的振捣,确保合拢段碎密实。在校施工中,严格控制税的自由下落高度在2.0m以内,避免产生过大的梁体振动,同时控制桥面上机械设备、材料等的吊落或移动,以免影响碎质量。合拢段碎浇筑完成,在碎初凝前需进行二次收面,二次收面方向由合拢段向已施工完

13、成块段方向进行,尽量减少在合拢段新浇筑税和已浇筑梁段碎之间出现收缩裂缝。4、碎的养护碎浇注完成,初凝后立即覆盖土工布,终凝后及时进行洒水养护,洒水派专人进行,避免役表面出现收缩裂缝。在校施工后,其强度增长期间,为减少由于气温变化对合拢梁段碎造成影响,如午间环境温度高于20,在合拢段两侧全跨范围内对0#、20#段梁体全面洒水降温。十、体系转换和预应力束张拉1、边跨合拢焊接边跨劲性骨架,浇注合拢段碎,待合拢段碎达到设计强度的90%后,按下列程序进行预应力施工操作:、首先对称拆除劲性骨架的焊接。(2)、解除3号(9号)墩顶支座的临时锁定夹板。、钢束按照先长束后短束的原则进行张拉,其张拉顺序为2B7f

14、2B6-2B5-2Hb3f4B4-4B3-2B2f2B1-2Hb2f2Hbl。、在张拉钢束过程中,安排专人对张拉束齿板的后端箱梁截面进行观察,观察是否出现张拉微裂缝等异常现象。、待所有边跨钢束张拉完成后,对所有预应力管道进行压浆,拆除吊架及模板,完成边跨合拢。2、中跨、次边合拢中跨、次边跨合拢的所有准备工作完成后,焊接中跨合拢段的劲性骨架,浇注中跨合拢段碎,并达到设计强度的90%后,按下列程序进行预应力施工操作:、对称拆除劲性骨架的焊接。、钢束按照先长束后短束的原则进行张拉,其张拉顺序为2D172D16-2D152D142D12.D13-2D10.Dll-2D8、D9-2D6、D7f2D4、D

15、52D3-2D2-2Dl2Hzo(3)、在张拉钢束过程中,安排专人对张拉束齿板的后端箱梁截面进行观察,观察是否出现张拉微裂缝等异常现象。、待所有中跨、次边跨钢束张拉完成后,对所有预应力管道进行压浆,完成中跨、次边跨合拢,拆除跨中吊架及模板,全桥完成体系转换,形成六跨连续刚构桥。十一、其他注意事项1、控制波纹管安装质量为防止波纹管堵塞,接头处用连接管连接,并用胶布认真缠裹,加密定位钢筋,使间距不超过25cm。2、加强合拢段钢筋安装质量合拢段钢筋安装是刚构桥合拢段施工的关键环节,必须高度重视钢筋安装质量,连接前后两块段的纵向钢筋必须和已浇筑两端纵向钢筋进行焊接,焊接长度及焊接质量满足规范要求。3、规范配重施工悬臂端两侧配重按要求重量加载,配置卸载派专人进行,和碎浇筑重量相对应。4、在张拉边跨正弯矩束的过程中,要注意观测悬臂端高程的变化,比较线形控制间的差异,分析并采取相应措施。5、在钢绞线张拉过程中,应对结构内应力进行监控,防止出现应力突变,提前制定各种预案,确保施工安全。6、在跨中合拢段碎强度未达到设计强度90%U,不得在跨中段范围内堆放重物或运行施工机械。十二、保证措施1、安全保证措施、在施工现场周围配备、架立并维护一切必要而合适的警告、危险、禁止等标志牌。(2)、施工操作人员进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 事务文书

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
