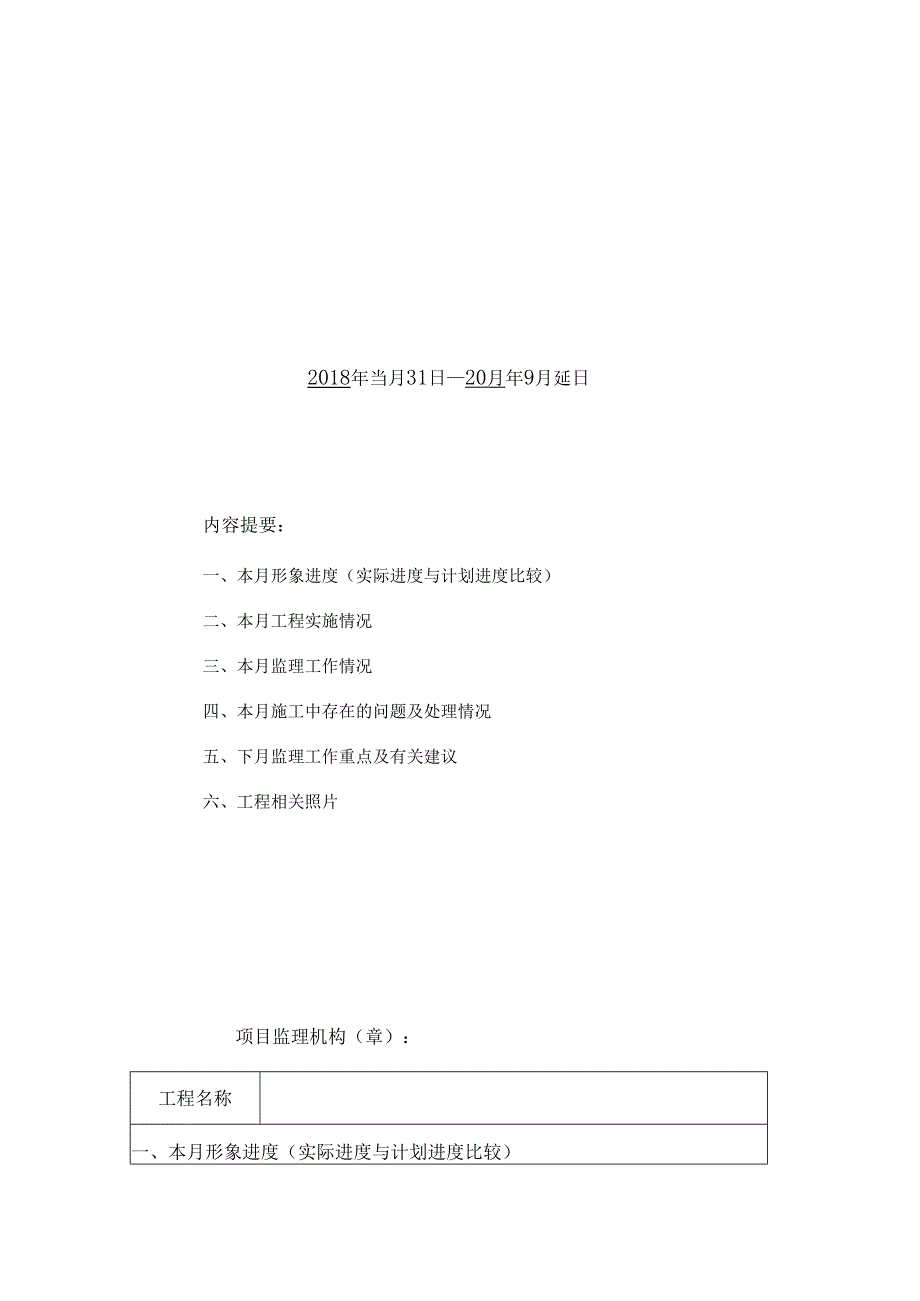

《[监理资料]监理月报(27).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(27).docx(4页珍藏版)》请在第壹文秘上搜索。

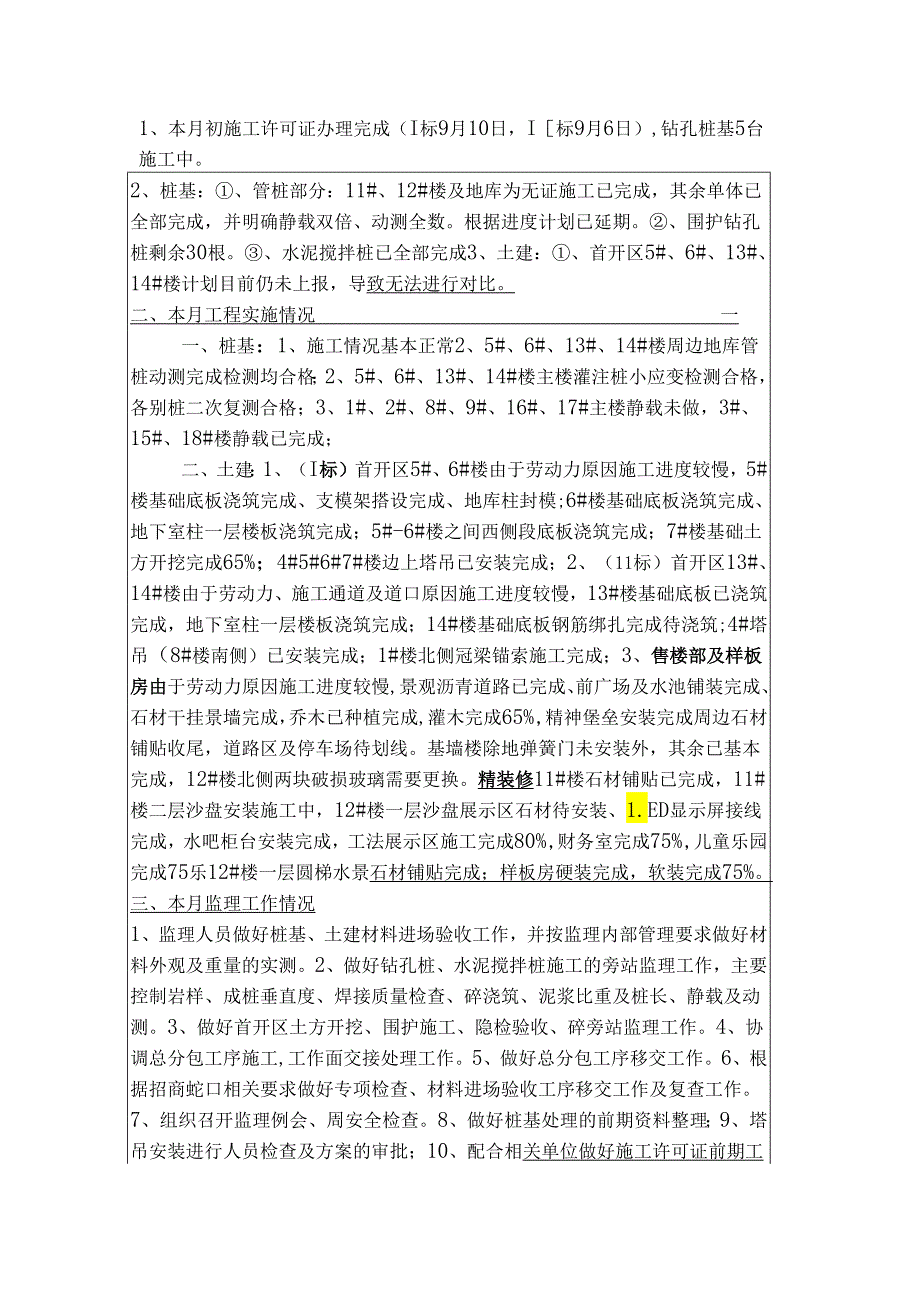

1、2018年当月31日20月年9月延日内容提要:一、本月形象进度(实际进度与计划进度比较)二、本月工程实施情况三、本月监理工作情况四、本月施工中存在的问题及处理情况五、下月监理工作重点及有关建议六、工程相关照片项目监理机构(章):工程名称一、本月形象进度(实际进度与计划进度比较)1、本月初施工许可证办理完成(I标9月10日,I标9月6日),钻孔桩基5台施工中。2、桩基:、管桩部分:11#、12#楼及地库为无证施工已完成,其余单体已全部完成,并明确静载双倍、动测全数。根据进度计划已延期。、围护钻孔桩剩余30根。、水泥搅拌桩已全部完成3、土建:、首开区5#、6#、13#、14#楼计划目前仍未上报,导
2、致无法进行对比。二、本月工程实施情况一一、桩基:1、施工情况基本正常2、5#、6#、13#、14#楼周边地库管桩动测完成检测均合格;2、5#、6#、13#、14#楼主楼灌注桩小应变检测合格,各别桩二次复测合格;3、1#、2#、8#、9#、16#、17#主楼静载未做,3#、15#、18#楼静载已完成;二、土建:1、(I标)首开区5#、6#楼由于劳动力原因施工进度较慢,5#楼基础底板浇筑完成、支模架搭设完成、地库柱封模;6#楼基础底板浇筑完成、地下室柱一层楼板浇筑完成;5#-6#楼之间西侧段底板浇筑完成;7#楼基础土方开挖完成65%;4#5#6#7#楼边上塔吊已安装完成;2、(11标)首开区13#
3、、14#楼由于劳动力、施工通道及道口原因施工进度较慢,13#楼基础底板已浇筑完成,地下室柱一层楼板浇筑完成;14#楼基础底板钢筋绑扎完成待浇筑;4#塔吊(8#楼南侧)已安装完成;1#楼北侧冠梁锚索施工完成;3、售楼部及样板房由于劳动力原因施工进度较慢,景观沥青道路已完成、前广场及水池铺装完成、石材干挂景墙完成,乔木已种植完成,灌木完成65%,精神堡垒安装完成周边石材铺贴收尾,道路区及停车场待划线。基墙楼除地弹簧门未安装外,其余已基本完成,12#楼北侧两块破损玻璃需要更换。精装修11#楼石材铺贴已完成,11#楼二层沙盘安装施工中,12#楼一层沙盘展示区石材待安装、1.ED显示屏接线完成,水吧柜台
4、安装完成,工法展示区施工完成80%,财务室完成75%,儿童乐园完成75乐12#楼一层圆梯水景石材铺贴完成;样板房硬装完成,软装完成75%。三、本月监理工作情况1、监理人员做好桩基、土建材料进场验收工作,并按监理内部管理要求做好材料外观及重量的实测。2、做好钻孔桩、水泥搅拌桩施工的旁站监理工作,主要控制岩样、成桩垂直度、焊接质量检查、碎浇筑、泥浆比重及桩长、静载及动测。3、做好首开区土方开挖、围护施工、隐检验收、碎旁站监理工作。4、协调总分包工序施工,工作面交接处理工作。5、做好总分包工序移交工作。6、根据招商蛇口相关要求做好专项检查、材料进场验收工序移交工作及复查工作。7、组织召开监理例会、周

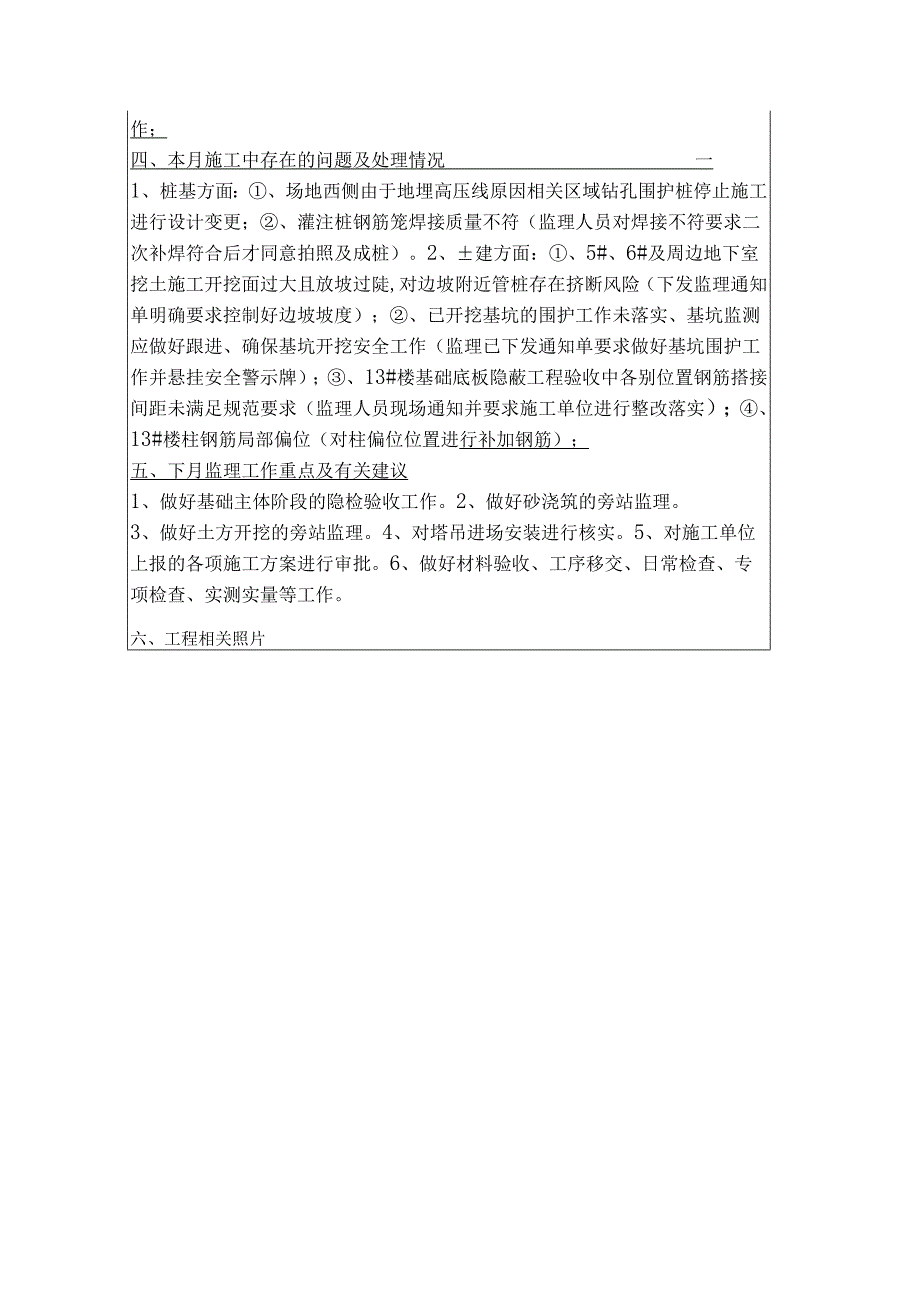

5、安全检查。8、做好桩基处理的前期资料整理;9、塔吊安装进行人员检查及方案的审批;10、配合相关单位做好施工许可证前期工作;四、本月施工中存在的问题及处理情况一1、桩基方面:、场地西侧由于地埋高压线原因相关区域钻孔围护桩停止施工进行设计变更;、灌注桩钢筋笼焊接质量不符(监理人员对焊接不符要求二次补焊符合后才同意拍照及成桩)。2、建方面:、5#、6#及周边地下室挖土施工开挖面过大且放坡过陡,对边坡附近管桩存在挤断风险(下发监理通知单明确要求控制好边坡坡度);、已开挖基坑的围护工作未落实、基坑监测应做好跟进、确保基坑开挖安全工作(监理已下发通知单要求做好基坑围护工作并悬挂安全警示牌);、13#楼基础底板隐蔽工程验收中各别位置钢筋搭接间距未满足规范要求(监理人员现场通知并要求施工单位进行整改落实);、13#楼柱钢筋局部偏位(对柱偏位位置进行补加钢筋);五、下月监理工作重点及有关建议1、做好基础主体阶段的隐检验收工作。2、做好砂浇筑的旁站监理。3、做好土方开挖的旁站监理。4、对塔吊进场安装进行核实。5、对施工单位上报的各项施工方案进行审批。6、做好材料验收、工序移交、日常检查、专项检查、实测实量等工作。六、工程相关照片现场监理员(签字):2018年10月1日总监或总监代表(签字):
