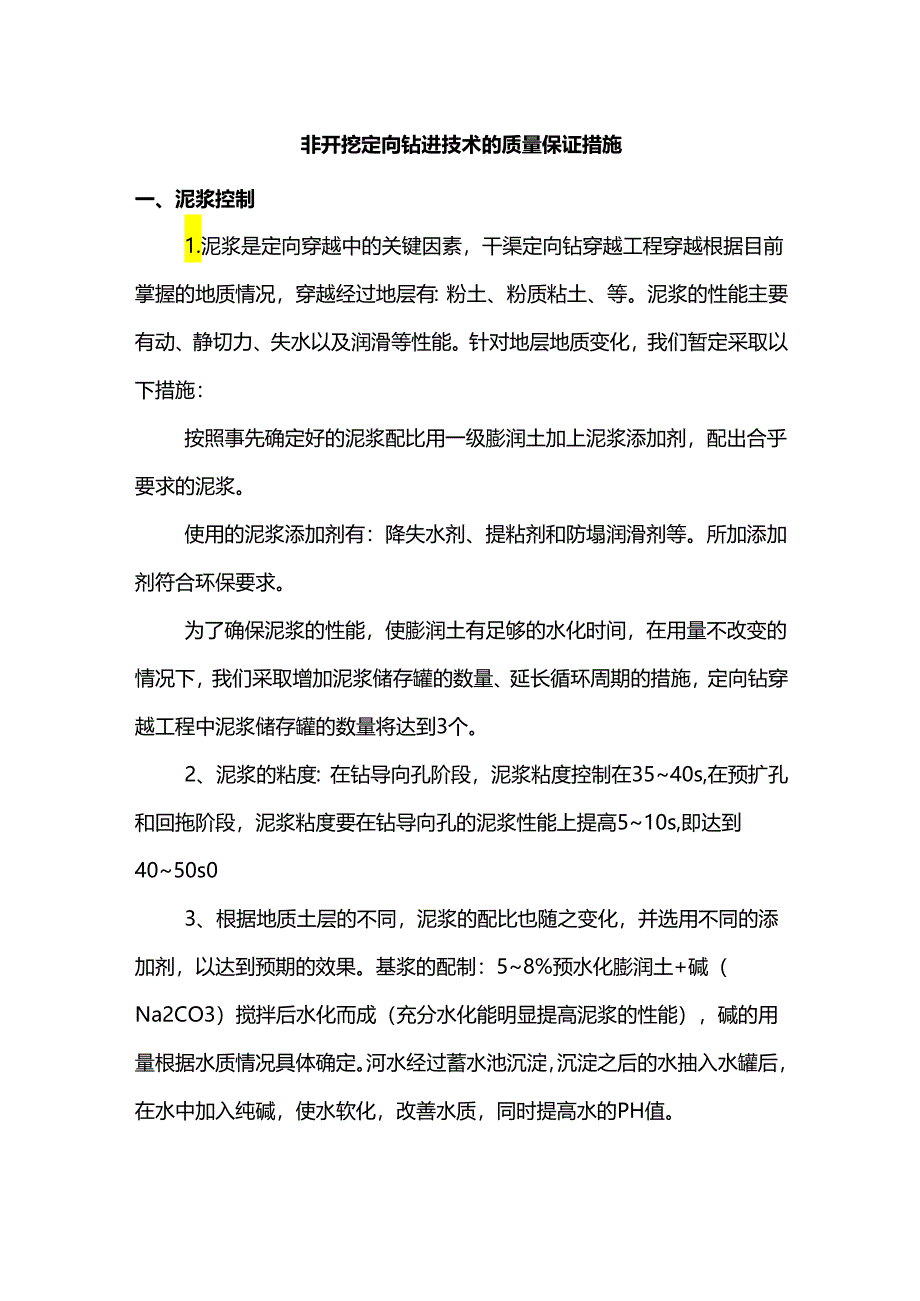

1、非开挖定向钻进技术的质量保证措施一、泥浆控制1.泥浆是定向穿越中的关键因素,干渠定向钻穿越工程穿越根据目前掌握的地质情况,穿越经过地层有:粉土、粉质粘土、等。泥浆的性能主要有动、静切力、失水以及润滑等性能。针对地层地质变化,我们暂定采取以下措施:按照事先确定好的泥浆配比用一级膨润土加上泥浆添加剂,配出合乎要求的泥浆。使用的泥浆添加剂有:降失水剂、提粘剂和防塌润滑剂等。所加添加剂符合环保要求。为了确保泥浆的性能,使膨润土有足够的水化时间,在用量不改变的情况下,我们采取增加泥浆储存罐的数量、延长循环周期的措施,定向钻穿越工程中泥浆储存罐的数量将达到3个。2、泥浆的粘度:在钻导向孔阶段,泥浆粘度控制

2、在3540s,在预扩孔和回拖阶段,泥浆粘度要在钻导向孔的泥浆性能上提高510s,即达到4050s03、根据地质土层的不同,泥浆的配比也随之变化,并选用不同的添加剂,以达到预期的效果。基浆的配制:58%预水化膨润土+碱(Na2CO3)搅拌后水化而成(充分水化能明显提高泥浆的性能),碱的用量根据水质情况具体确定。河水经过蓄水池沉淀,沉淀之后的水抽入水罐后,在水中加入纯碱,使水软化,改善水质,同时提高水的PH值。二.定向钻穿越1.钻导向孔定向钻穿越工程钻机的可靠性是致关重要的,如果在钻进过程中钻机无法工作,将导致工程失败。针对干渠穿越的具体情况我们将采取以下措施:在开钻之前,我们将认真调试和保养钻机

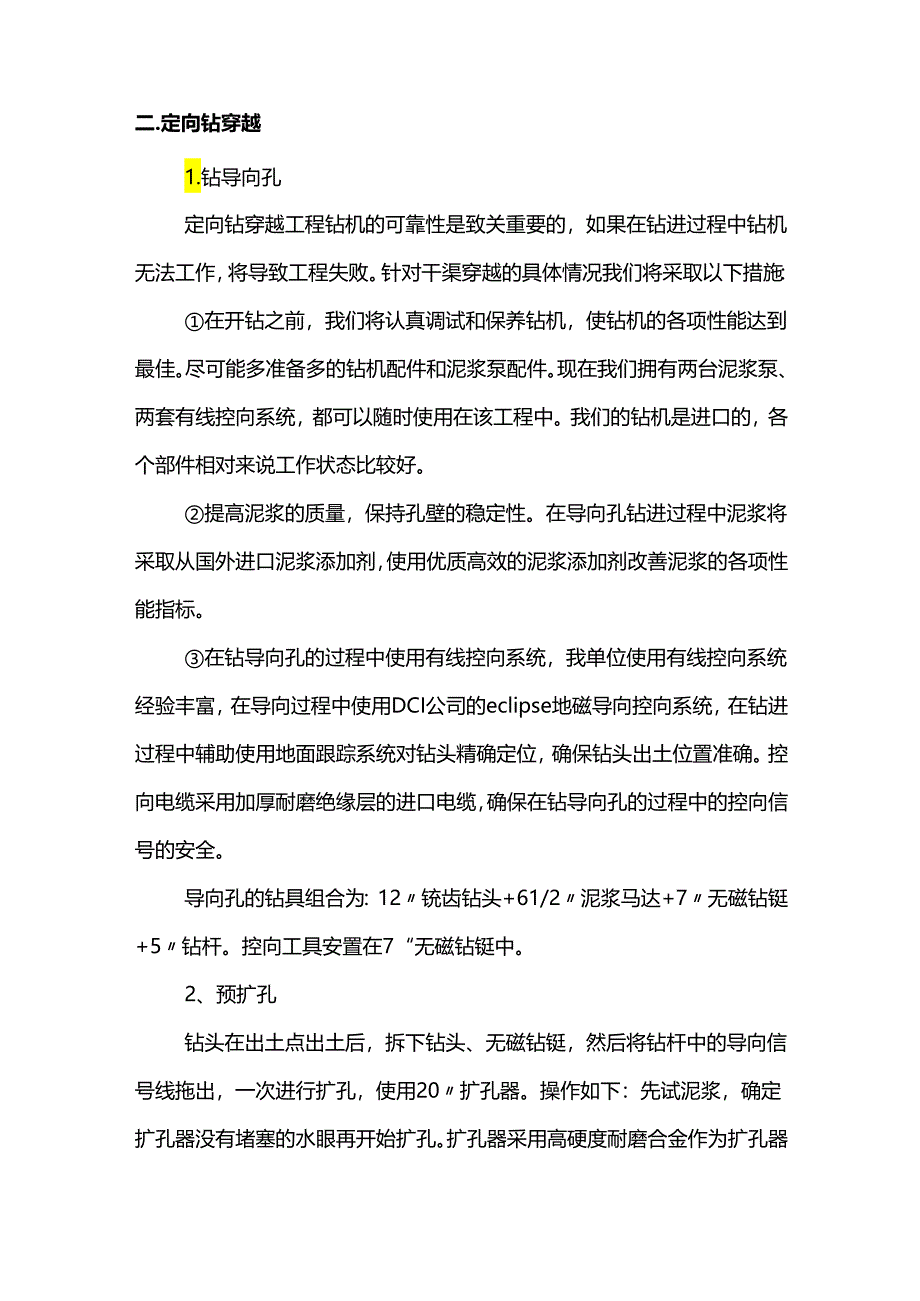

3、,使钻机的各项性能达到最佳。尽可能多准备多的钻机配件和泥浆泵配件。现在我们拥有两台泥浆泵、两套有线控向系统,都可以随时使用在该工程中。我们的钻机是进口的,各个部件相对来说工作状态比较好。提高泥浆的质量,保持孔壁的稳定性。在导向孔钻进过程中泥浆将采取从国外进口泥浆添加剂,使用优质高效的泥浆添加剂改善泥浆的各项性能指标。在钻导向孔的过程中使用有线控向系统,我单位使用有线控向系统经验丰富,在导向过程中使用DCI公司的eclipse地磁导向控向系统,在钻进过程中辅助使用地面跟踪系统对钻头精确定位,确保钻头出土位置准确。控向电缆采用加厚耐磨绝缘层的进口电缆,确保在钻导向孔的过程中的控向信号的安全。导向孔

4、的钻具组合为:12铳齿钻头+61/2泥浆马达+7无磁钻铤+5钻杆。控向工具安置在7“无磁钻铤中。2、预扩孔钻头在出土点出土后,拆下钻头、无磁钻铤,然后将钻杆中的导向信号线拖出,一次进行扩孔,使用20扩孔器。操作如下:先试泥浆,确定扩孔器没有堵塞的水眼再开始扩孔。扩孔器采用高硬度耐磨合金作为扩孔器的切削刀头,扩孔器桶体表面堆焊上耐磨合金,提高整个扩孔器的强度和耐磨性。保证扩孔器能够胜任完成预扩孔作业。3、管线回拖预扩孔完成之后,确认在预扩孔过程完成后,孔内干净,没有不可逾越的障碍后,开始回拖管道,具体步骤如下:管线组装、焊接、清管、试压完成后,在管端焊接上一个回拖封头,回拖耳鼻封头焊缝和回拖耳鼻焊缝都必须进行X射线检查,确认无焊缝缺陷后才能用于管线回拖。就地开挖1.O米深、06米宽的发送沟,在管沟中放水0.8米深,将管道置于沟内水中。把钻杆与卸扣、20扩孔器、回拖万向节、管线依次连接成一体,仔细检查每一个连接螺栓,确保每一个环节牢固,可靠。慢慢转动钻杆,并给泥浆,确定万向节工作良好,扩孔器泥浆孔没有堵塞后开始回拖管道。在回拖过程中,两岸通讯要保持通畅,两岸通过车载电台保持联系,如果车载台有故障时,用手机联系。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
