果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc

上传人:p** 文档编号:1052118 上传时间:2024-06-26 格式:DOC 页数:22 大小:1.09MB
下载 相关 举报
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第1页
第1页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第2页
第2页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第3页
第3页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第4页
第4页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第5页
第5页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第6页
第6页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第7页
第7页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第8页
第8页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第9页
第9页 / 共22页
果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc》由会员分享,可在线阅读,更多相关《果园彭家湾危旧房、棚户区改造项目C19#土方开挖施工方案(修).tmp.doc(22页珍藏版)》请在第壹文秘上搜索。

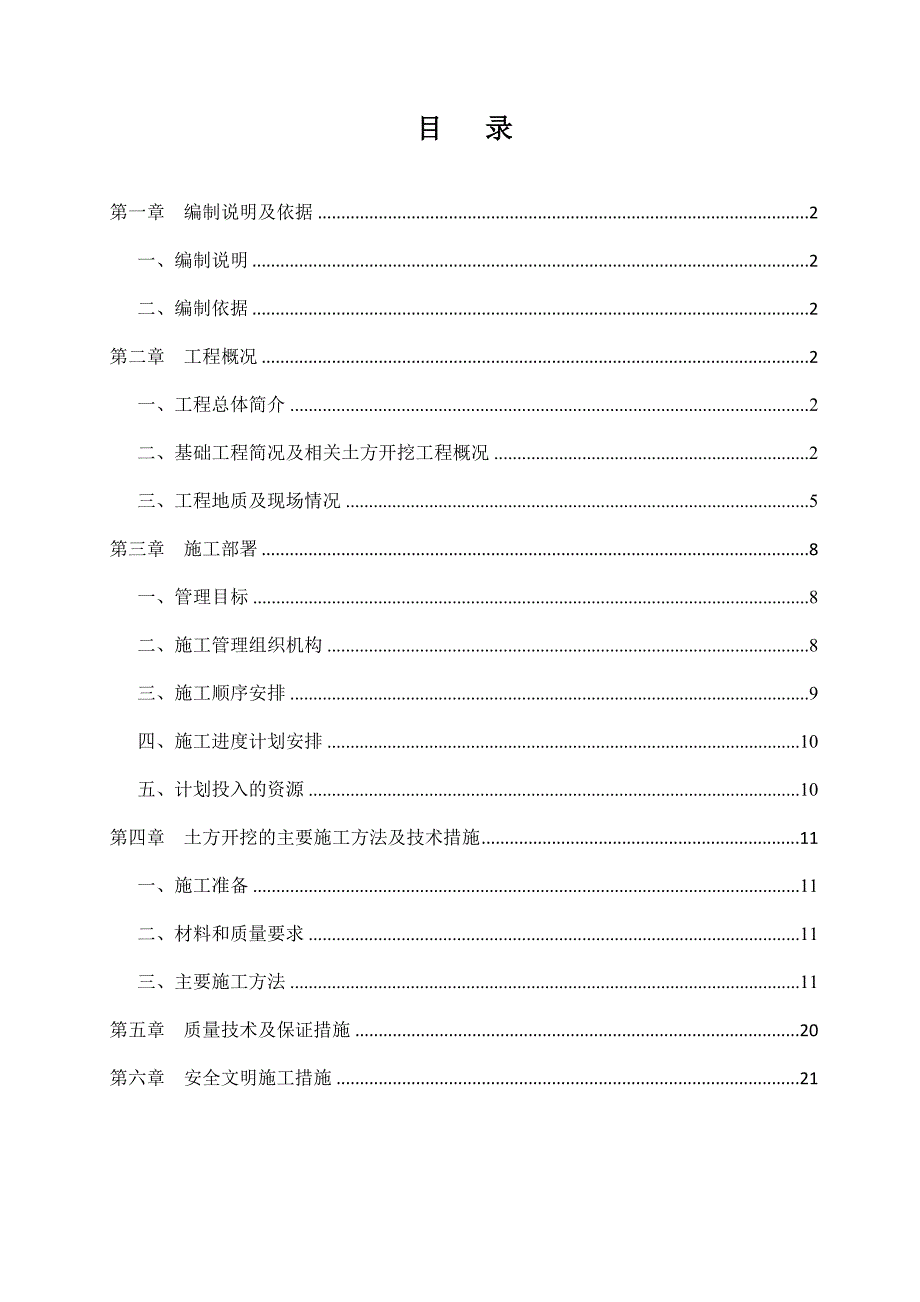

1、目 录第一章 编制说明及依据2一、编制说明2二、编制依据2第二章 工程概况2一、工程总体简介2二、基础工程简况及相关土方开挖工程概况2三、工程地质及现场情况5第三章 施工部署8一、管理目标8二、施工管理组织机构8三、施工顺序安排9四、施工进度计划安排10五、计划投入的资源10第四章 土方开挖的主要施工方法及技术措施11一、施工准备11二、材料和质量要求11三、主要施工方法11第五章 质量技术及保证措施20第六章 安全文明施工措施21第一章 编制说明及依据一、编制说明本方案编制的目的是:为基础土方开挖施工提供完整的纲领性文件,用以指导基础土方开挖的管理,确保基础土方开挖优质、高效、安全、文明地完

2、成本阶段的施工任务。二、编制依据1、贵阳建筑勘察设计有限公司的19#楼工程岩土工程勘察报告;2、19#楼有关基础施工图;3、建筑地基基础工程施工质量验收规范(GB50202-2002);4、砌体工程施工质量验收规范(GB502032002)5、建筑施工质量验收统一标准(503002001)6、建筑施工手册;7、国家、贵州省、贵阳市有关安全文明施工标准;8、施工组织设计及相关合同规定;9、其它相关规定。第二章 工程概况一、工程总体简介 某某园某某湾危旧房、棚户区改造项目C区19#楼由贵阳宏益房地产开发有限公司投资建设,中国华西工程设计建设有限公司设计,贵州省建筑工程勘察院地质勘察,深圳市广厦工程

3、顾问有限公司监理,中国建筑第四工程局有限公司承建。工程位于贵阳市南明区某某园后街某某湾。19#楼建筑物总高度约150.00米,地上共46层,其中地下室二层,裙楼1层,标准层45层,层高为2.85米,结构为框支剪力墙结构,设计使用年限为50年,抗震烈度为6度,耐火等级一级。二、基础工程简况及相关土方开挖工程概况1、本工程位于C区工程的中部,建筑物基础长69.70米,宽38.20米,基础型式有柱下独立基础,条形基础和人工挖孔桩。工程基础设计等级为甲级。2、相关土方开挖工程概况本工程采用桩基础,局部采用天然独立基础,以中风化泥质灰岩作为持力层,地基承载力特征值为5000Kpa,基础嵌入持力层不小于5

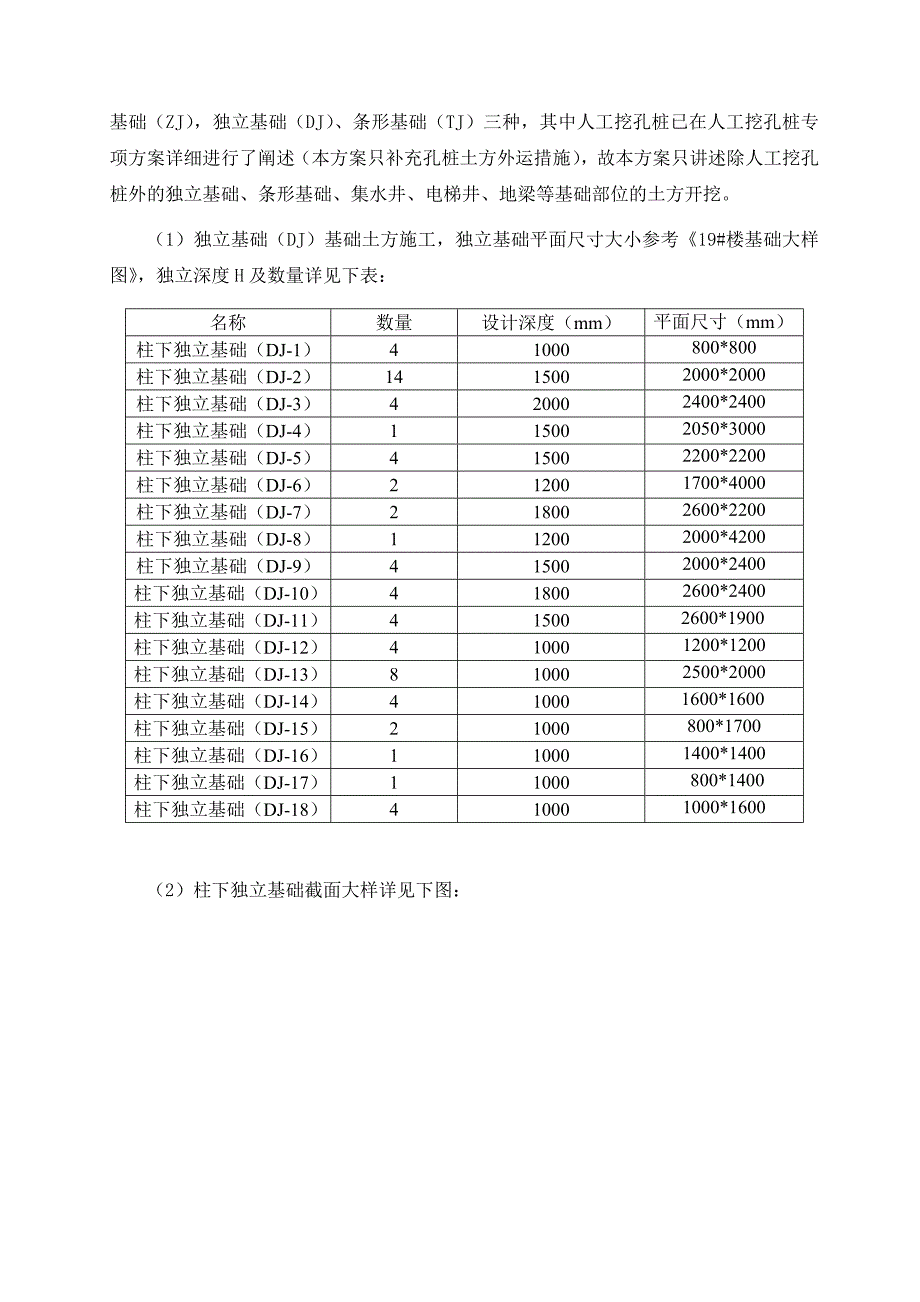

4、00mm。本工程基础形式有人工挖孔桩基础(ZJ),独立基础(DJ)、条形基础(TJ)三种,其中人工挖孔桩已在人工挖孔桩专项方案详细进行了阐述(本方案只补充孔桩土方外运措施),故本方案只讲述除人工挖孔桩外的独立基础、条形基础、集水井、电梯井、地梁等基础部位的土方开挖。(1)独立基础(DJ)基础土方施工,独立基础平面尺寸大小参考19#楼基础大样图,独立深度H及数量详见下表:名称数量设计深度(mm)平面尺寸(mm)柱下独立基础(DJ-1)41000800*800柱下独立基础(DJ-2)1415002000*2000柱下独立基础(DJ-3)420002400*2400柱下独立基础(DJ-4)11500

5、2050*3000柱下独立基础(DJ-5)415002200*2200柱下独立基础(DJ-6)212001700*4000柱下独立基础(DJ-7)218002600*2200柱下独立基础(DJ-8)112002000*4200柱下独立基础(DJ-9)415002000*2400柱下独立基础(DJ-10)418002600*2400柱下独立基础(DJ-11)415002600*1900柱下独立基础(DJ-12)410001200*1200柱下独立基础(DJ-13)810002500*2000柱下独立基础(DJ-14)410001600*1600柱下独立基础(DJ-15)21000800*1700

6、柱下独立基础(DJ-16)110001400*1400柱下独立基础(DJ-17)11000800*1400柱下独立基础(DJ-18)410001000*1600(2)柱下独立基础截面大样详见下图:(3)、柱下独立基础开挖至设计标高后,请地堪现场确认持力层,地基承载力达到设计要求,用C15素混凝土做100mm厚垫层。若柱下独立基础未进入持力层,继续向下开挖,保证嵌岩300mm,使地基承载力达到5000KPa。(4)、条形基础土方施工,条形基础平面尺寸大小参考19#楼基础大样图,深度H及数量详见下表:编号数量宽度(mm)高度(mm)总长度(m)备注TJ161400150043.9条形基础中心线与墙

7、中心线重合。TJ261000150036.8TJ3850080025.8TJ4160080039.5TJ51200012007.3TJ6255080016.2条形基础有六种形式,如下图所示:4、集水井、电梯井、地梁的设计概况(1)集水井、电梯井尺寸及数量(详见地下室底板结构及梁配筋平面图,以设计图纸为准),具体如下:名称数量相对标高尺寸大小(mm)*(mm)集水井1-12.5501800*18001-13.1501800*18001-9.9501300*1300电梯井1-11.05010400*88001-11.65010400*8800注:电梯井板厚500mm;集水井下板厚为250mm。(2

8、)基础地梁主要位于电梯井附近及挡土墙部位,主要基础梁尺寸为200*400、300*600mm等。(3)本工程设计标高为1100.8m,地下室底板面标高为相对标高7.850m,底板厚250mm,电梯井底板为500mm,垫层为大于或等于100mm的C15素混凝土。三、工程地质及现场情况1、工程地质根据业主提供的某某湾地段危旧房改造工程C区19#楼岩土工程勘察中间报告显示,本工程场地平整开挖及钻探揭露,拟建场地所处地貌单元为贵阳岩溶盆地风化溶蚀中低山地貌,拟建物所处地层为三叠系下统安顺组薄中厚层泥质石灰岩。无断层通过,场区内岩体较破碎,产状变化不大,总体呈单斜状产出。通过土芯、岩芯观察、及室内试验鉴

9、别,岩土特征自上而下分述如下:2、土层素填土(Qml),为新近填土,杂色,结构松散,多为场平时回填的碎石粘土,分布于整个场区,厚度在015.40m;3、基岩,(1)强风化泥质灰岩:深灰灰黑色,隐裂隙、裂隙发育,大量裂隙结构面被泥质充填,少量结构面被钙质胶结物充填;岩体极破碎,岩芯呈碎块状、沙土状。(2)中风化泥质灰岩,深灰灰黑色,细晶结构,薄-中厚层,中等风化,岩质较硬,节理裂隙较 发育,岩芯多呈碎块状短柱状。岩体为较破碎岩体 ,岩石较坚硬。4、水文地质条件(1)地表水场地为中低山缓坡地带,地势相对较高,受大气降雨影响,地表水由西北向东南较低处排泄,场地内及场地周边无常年地表水体。(2)地下水

10、根据区域水文地质资料及本次勘察,钻探过程中未发现地下水,终孔24小时后对钻孔水位进行观测,钻孔均为干孔,表明场地内地下水的水位位于钻探深度以下。从区域上看,场地内地下水的主要补给来源为大气降水,补给量非常有限,水量随季节性变化。 5、气候条件本工程所在的贵阳属北亚热带,冬春半干燥夏季湿润型气候,冬无严寒,四季分明,年平均气温在15.3左右。其中,最热的七月下旬,平均气温为24;最冷的一月平均气温是4.9。年平均降水1174.7mm,集中于下半年。年平均风速2.2米/秒,30年一遇大风为21.9m/s.。6、施工现场作业条件(1)本工程位于C区工程中部,施工场地未完全移交,移交部分由建设方约平整

11、至地下室基础底板标高,现场测标高后,多余土方由我方转运出场或甲方外运出场都可,若由我方外运,做好签证手续即可。(2)南侧为拟建的18#楼,西侧为拟建的15#、16#楼,东、北两侧为高出地面的边坡,建设方正在做喷锚加固处理。施工场地狭窄,地下无煤气管、电信缆线等重要设施。(3)施工现场电源由业主提供箱式变压器,由我公司接入施工现场,供水系统由建设方提供水源接驳点,由我公司接入施工现场。现场目前无排水系统,因场地狭小,除施工加工用房外,办公及住宿区在别处集中考虑,给施工带来一定的难度。附现场图如下:C-19#楼基坑 5、因现场地梁数量多,电梯井、集水井开挖深度大,土方量较大,故挖出的土需要外运,建

12、筑平面位置示意图:第三章 施工部署一、管理目标工程名称项 目管 理 目 标某某园某某湾危旧房、棚户区改造项目19#楼质 量确保土方开挖工程一次验收合格率100%工 期工期 20个日历天(2011-5-202011-6-10)安全生产杜绝重大安全事故发生,轻伤发生率保证在5以下文明施工争创“贵州省安全文明施工样板工地”环境管理确保各种污染达到排放标准要求二、施工管理组织机构本工程属特大型的群体工程,是省重点工程,也是中建总公司的重点工程,因此,为了能有效地对整个工程实施全面统一的施工组织管理,达到上述各项管理目标,实行项目法施工管理模式,选派一批技术过硬、管理水平较高、责任心强的工程技术管理人员

13、组建本工程项目经理部,项目部在项目经理的领导下,在我局各职能部门的指导下,对本实施项目法施工管理。施工组织机构如下页所示:项目总经理顾世杰C区项目经理李国江技术部经理李俊施工组王金华质量组李明安全组徐炯技术组郭建明计物资组杨正材商务组杨小禹资机电组熊少飞仓办公室唐兴华后勤组田景荣各专业施工班组三、施工顺序安排1、19#楼根据现场情况,先开挖独立基础,然后进行底板、基础梁、条基等大面积土方开挖。2、根据工程先后施工的情况,以后浇带划分区域,分段进行施工。3、土方开挖时,应先挖集水井、电梯井、独立基础,然后开挖基础梁及条形基础、原槽浇筑砼,砌砖胎模等工序。四、施工进度计划安排土方开挖时间与孔桩成孔

14、、业主移交场地时间,以及边坡影响等因素有关,故基础土方开挖暂定在20天完成(19-1319-20轴无地勘和正式施工图)。五、计划投入的资源1、劳动力计划根据工期计划和日工程量的安排,机械挖土每天完成50m3,每天浇筑砼垫层20m3,每天完成砖模25m3。计划投入挖土工10人,砼工15人,特殊工种5人,杂工20人等,合计50人。2、机械设备配置计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施工生产顺利进行的保障之一。本工程机械设备供应计划是根据施工进度计划、施工顺序安排、施工工艺编制。机械名称规格型号额定功率KW容量(m3)吨位(t)数量(台)备注塔吊QTZ8053KW2台空压机3m35台自卸土方运输车8m34台潜水泵(小型)IS50-32-1603KW2台反铲挖土机820i单斗量1.5m3(臂长9m)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
