静压管桩监理实施细则.docx

上传人:p** 文档编号:1104421 上传时间:2024-07-24 格式:DOCX 页数:16 大小:19.94KB
下载 相关 举报
静压管桩监理实施细则.docx_第1页
第1页 / 共16页
静压管桩监理实施细则.docx_第2页
第2页 / 共16页
静压管桩监理实施细则.docx_第3页
第3页 / 共16页
静压管桩监理实施细则.docx_第4页
第4页 / 共16页
静压管桩监理实施细则.docx_第5页
第5页 / 共16页
静压管桩监理实施细则.docx_第6页
第6页 / 共16页
静压管桩监理实施细则.docx_第7页
第7页 / 共16页
静压管桩监理实施细则.docx_第8页
第8页 / 共16页
静压管桩监理实施细则.docx_第9页
第9页 / 共16页
静压管桩监理实施细则.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《静压管桩监理实施细则.docx》由会员分享,可在线阅读,更多相关《静压管桩监理实施细则.docx(16页珍藏版)》请在第壹文秘上搜索。

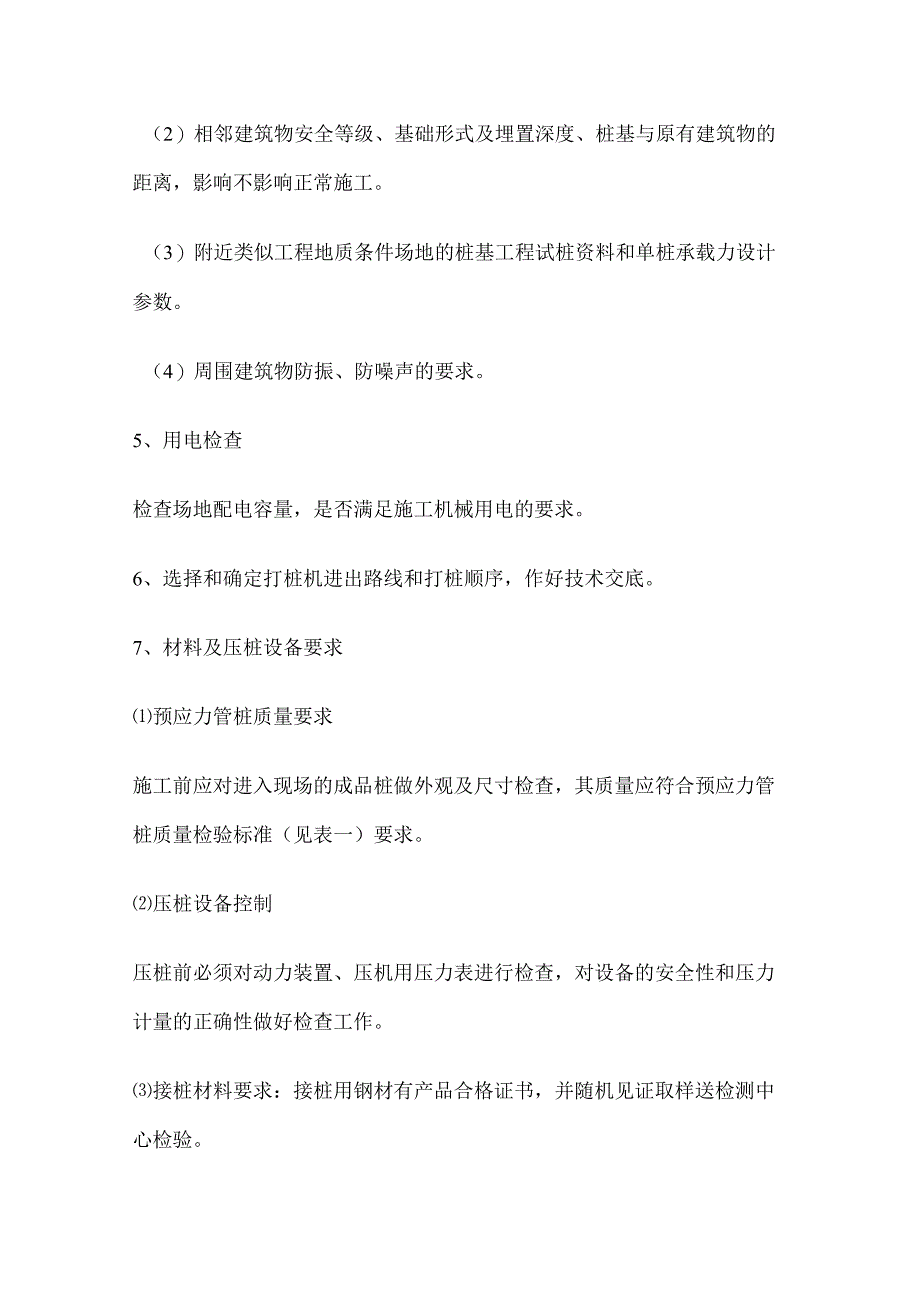

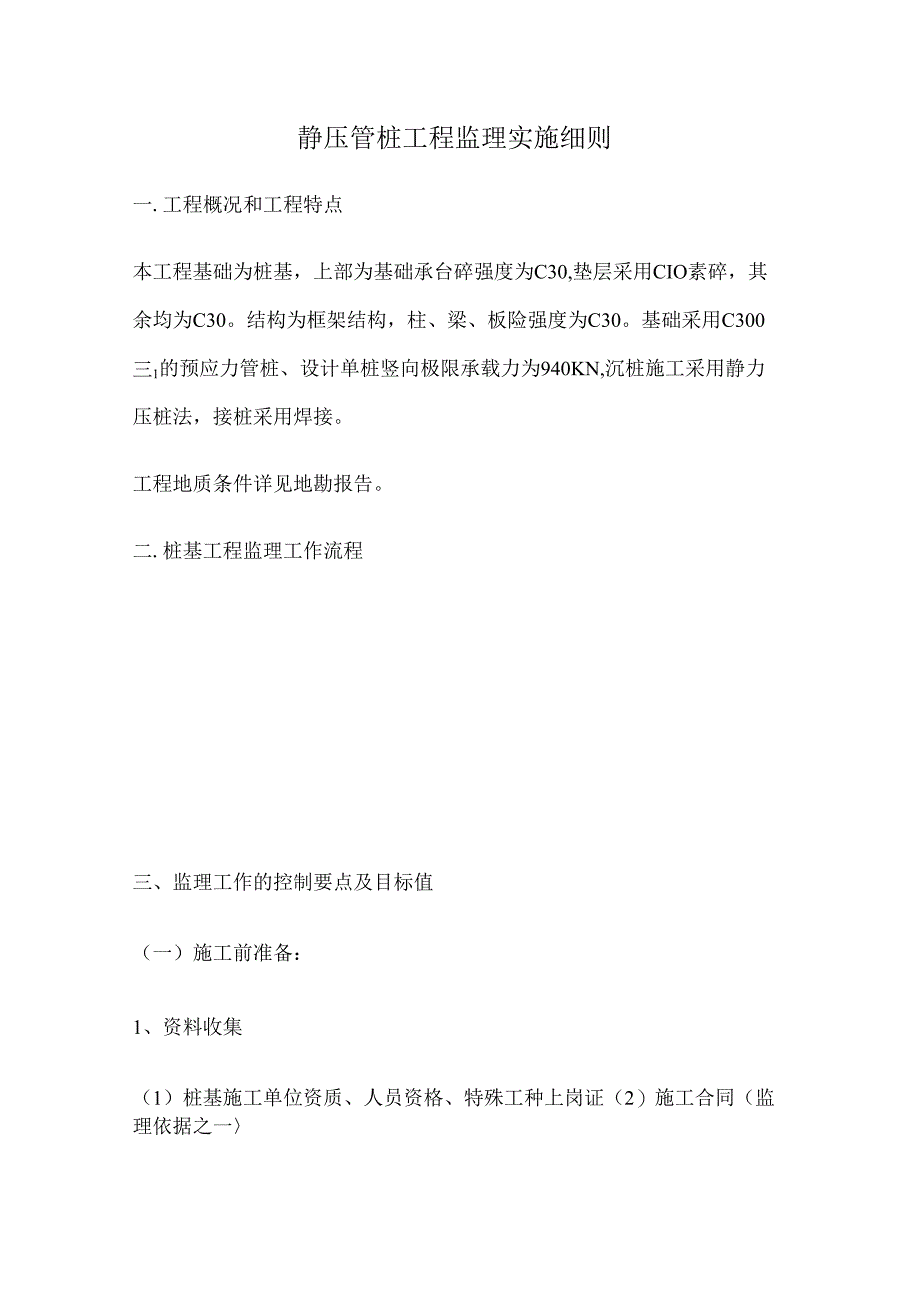

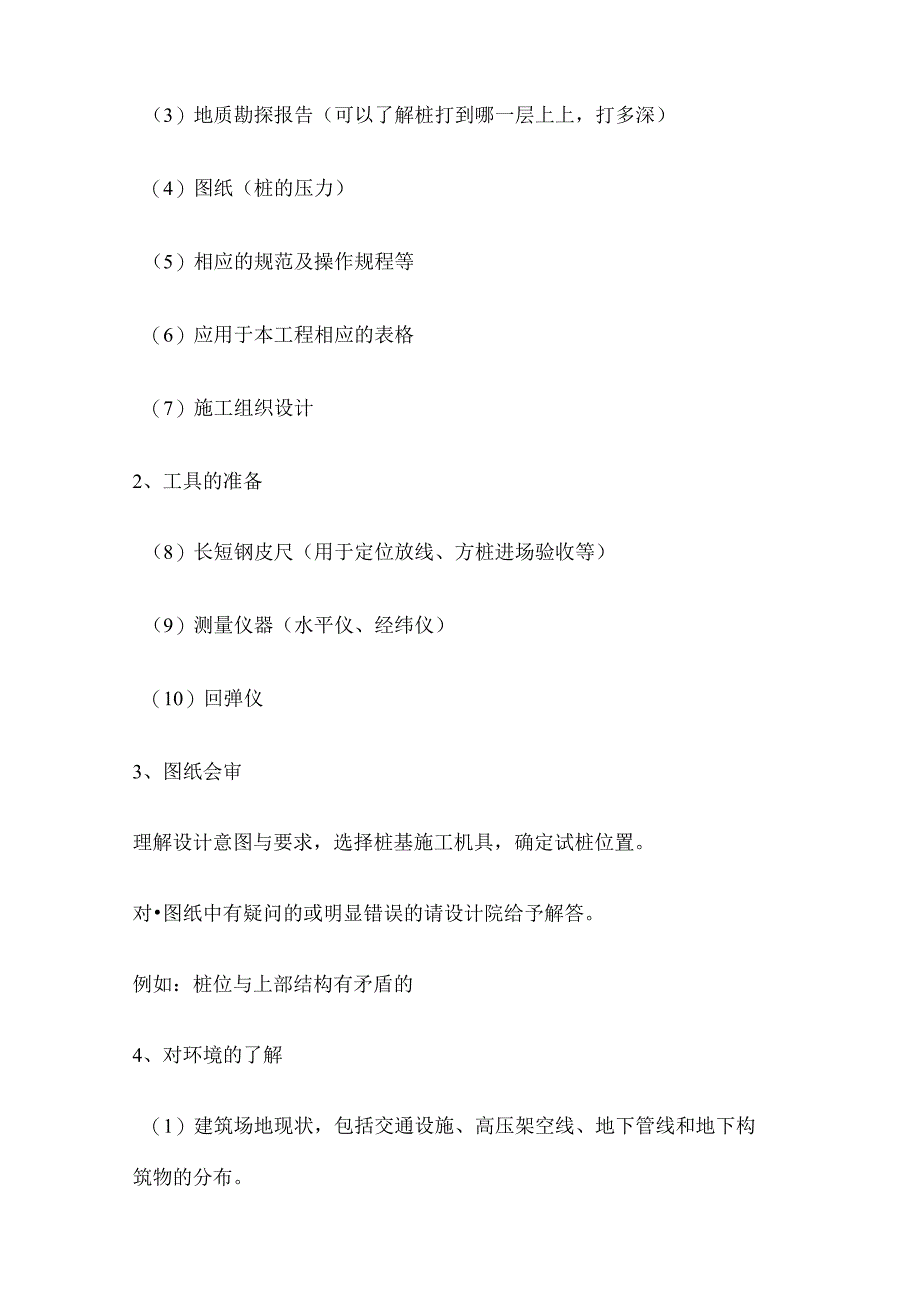

1、静压管桩工程监理实施细则一.工程概况和工程特点本工程基础为桩基,上部为基础承台碎强度为C30,垫层采用CIO素碎,其余均为C30。结构为框架结构,柱、梁、板险强度为C30。基础采用C300三1的预应力管桩、设计单桩竖向极限承载力为940KN,沉桩施工采用静力压桩法,接桩采用焊接。工程地质条件详见地勘报告。二.桩基工程监理工作流程三、监理工作的控制要点及目标值(一)施工前准备:1、资料收集(1)桩基施工单位资质、人员资格、特殊工种上岗证(2)施工合同(监理依据之一(3)地质勘探报告(可以了解桩打到哪一层上上,打多深)(4)图纸(桩的压力)(5)相应的规范及操作规程等(6)应用于本工程相应的表格(

2、7)施工组织设计2、工具的准备(8)长短钢皮尺(用于定位放线、方桩进场验收等)(9)测量仪器(水平仪、经纬仪)(10)回弹仪3、图纸会审理解设计意图与要求,选择桩基施工机具,确定试桩位置。对图纸中有疑问的或明显错误的请设计院给予解答。例如:桩位与上部结构有矛盾的4、对环境的了解(1)建筑场地现状,包括交通设施、高压架空线、地下管线和地下构筑物的分布。(2)相邻建筑物安全等级、基础形式及埋置深度、桩基与原有建筑物的距离,影响不影响正常施工。(3)附近类似工程地质条件场地的桩基工程试桩资料和单桩承载力设计参数。(4)周围建筑物防振、防噪声的要求。5、用电检查检查场地配电容量,是否满足施工机械用电的

3、要求。6、选择和确定打桩机进出路线和打桩顺序,作好技术交底。7、材料及压桩设备要求预应力管桩质量要求施工前应对进入现场的成品桩做外观及尺寸检查,其质量应符合预应力管桩质量检验标准(见表一)要求。压桩设备控制压桩前必须对动力装置、压机用压力表进行检查,对设备的安全性和压力计量的正确性做好检查工作。接桩材料要求:接桩用钢材有产品合格证书,并随机见证取样送检测中心检验。管桩质量检验标准表(一)序号检查项目允许偏差或允许值检查方法单位I数值表面平整,颜色均匀,抻角1成品桩外形深度10mm,蜂窝面积小于总直观面积0.5%成品桩裂缝(收裂缝测定仪,该项缩裂或起吊、深度20mm,宽度0.25mm,在地下水有

4、侵蚀地2装运堆放引起的横向裂缝不超过边长的一半区及锤击数超过500裂缝)击的长桩不适用横截面边长+5用钢尺量桩顶对(nm)10用钢尺量成品桩角线差(n11)3尺寸班尖中(mm)10用钢尺量心线(nn)1.10001.用钢尺量,1.为桩长桩身弯2用水平尺量曲矢高桩顶平整度查产品合格证书或4桩身强度满足设计要求钻芯试压、回弹仪回弹(二)施工过程质量控制压桩过程中应检杳压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。1、定位放线的复核:首先,监理要对图纸桩位尺寸或坐标点进行第核,消除由于图纸设计错误或计算错误而引起的定位不准,造成不必要的补桩或返工。其次,定位放线时要严格按照业主提供的基准点和

5、红线图为依据,不能随意变更。压桩前对已放线定位的桩位按施工图进行系统的轴线复核,桩位的放样,群桩控制在20mm偏差之内,单排桩控制在IOmn1.偏差内。做好定位放线第核记录,压桩过程应对每根桩位复核,防止压桩后引起桩位的位移。最后,定位放线兜核后,要及时督促施工单位完善资料签证。特别是需要业主答字的,一定要签字到位。我们在监理过程中经常会遇到放线时业主确定的事情,时间长了、或者由于其他原因,业主不承认r.到最后受害者是我们监理。2、检查桩基配载是否符合规范要求根据设计单桩极限承载力的1.2倍配载,包括桩机自身重量加配载。检查时一定要认真,桩机自身隶量可以看桩机的出厂合格证,配载要计克(一般配载

6、是断桩或不合格的桩,耍量体积计算。如果是其他配我根据其体积和比玳计算)。3、试桩首先,要请相关人员到场(设计院、勘察、质监站、业主、施工、监理)。其次,根据图纸设计桩数和勘探资料确定:试桩数量和试桩位置。再次,根据勘探及设计要求桩长配桩,配桩时桩长要比设计桩长稍微长一点,因为现场实际试桩,都打在工程桩位置,作为工程桩使用,免得桩长不够,压力达不到要接桩。最后,根据试桩结果确定施工桩长。假如试桩过程中遇有特殊情况,请设计院重新调整设计。4、方桩进场验收4.1、桩出厂合格证、原材料(水泥、砂石、钢筋、焊条、钢板)检测报告。4.2进场的方桃要刻有合格字样,并且注明生产日期。才能确定桩是否达到保养期。

7、4.3桩身检杳,桩几何尺寸是否符合设计要求,是否布T裂健、断裂现象。混凝土强度用回弹仪检查是否达到设计要求。破桩检查钢筋是否与设计相符符合(桩帽网片、主筋直径、箍筋间距等)。5、桩位过程检验对压入桩可在每根桩桩顶沉至场地标高时,在送桩前对每根桩顶的轴线位置进行中间验收,符合允许偏差范围,方可送桩到位。待全部桩压入后,承台或基础梁开挖至设计标高时,再做桩的轴线位置最终验收。6、压桩顺序根据桩的密集程度可采用自中间向两个方向对称进行:自中间向四周进行;及山一侧向单一方向进行。7、桩身垂直控制7.1场地应平整,有足够的承载力,保证桩架稳定垂直。7.2桩插入时的垂直度偏差不得超过O.5%o8、接桩的节

8、点要求选用焊接接桩;9、打桩过程中常见的质量问题9.1桩头打坏或压坏:产生原因:碎强度不够;桩顶不平;桩头部分砂浆多,石子少;桩顶平面与桩身不垂直:桩身断面不规则:预防措施:加强对制桩时的质量控制,对有以上缺陷的桩进行调换。补救措施:加衬垫或可加工一个钢套在桩顶:减少油门,采用重锤轻打的方法打(压)到桩标高。9.2桩身损坏或打断:产生原因:碎强度不够:有较硬的地质层:油门较大重锤高击:桩斜、桩身I(T异物;预防措施:仔细分析地质报告,提出预控措施,对预制桩的材料与生产质量加强监督,打压桩开始后,不得调整桩及导杆。补救措施:断桩如离地较近,可扬出后在断桩处进行接桩,如较深或贯入度较大,应研究后进

9、行补妆。9.3机位偏异超过规范:产生原因:打压过程中桩机本身未调平,导致导杆不垂直:地质情况:软硬差异较大:地下有硬物;桩定位不准确:接桩不正:桩身本身桩尖制作时有偏差:预防措施:移动桩机时,一定要垫平:对地质报告要进行详细了解,提出预控措施;接桩时一定要平整;预制桩生产时加强监管;定位放线时一定要第核补救措施:与设计商量采取补桩或其他方法,如加大承台等9.4入桩和试桩相比贯入度与入速率不符:产生原因:地质报告与实际有出入,预防措施:与有经验的在当地施工过的单位了解地质情况,增加补勘工作补救措施:增加试桩,补桩;在确定确是地质报告有异时向业主反映与设计商讨处理方法。10、压桩过程应进行压力和桃

10、长双控,有的旁站人员只注意压力,在遇到夹砂层时,桩长与设计相差一节长,有4m左右。假如等房屋建好后桩穿过夹砂层下沉,房屋会出现下沉裂缝现象,严重影响工程质量。11、桩顶标高控制:认真参考地质勘探报告,及时调整桩长,确保承载力的同时,使机顶高程控制与设计悬程相对吻合。正常地质情况下,桩顶高程偏差但必须严格控制在规范允许偏差范围内50mm现场实际操作时,有些工程的桩长短不一,长的超出设计桩顶标高2m,浪费成本,短的低于设计标高要接桩。(三)事后质量控制事后质量控制检查主要包括桩身完整性检测、承载力试验和桩位的偏差检杳、资料整理。组织各方对桩基工程进行验收,签认打桩工程交工验收记录、桩基分项工程质量

11、验收备案表。本分项工程经验收合格后,建设各方即时答署打桩工程交工验收记泉、桩基分项工程质量验收备案表,报送工程质量监督站备案。(四)监理工作的目标值按照监理规划制定的本工程监理工作总目标的要求,本分项工程监理工作目标如下:质量目标:施工质量验收合格:进度目标:合同约定范围内:投资目标:不突破施工合同及附件关于本分项工程的预算:安全目标:安全无事故:四、监理工作的方法及措施以“坚持以预防为主,玳点进行事前控制;支持质量标准,严格检查”为原则,以审查承包单位报来的技术文件、施工方案和直接进行现场检查、旁站等方法实现本分项工程的监理目标(一)监理工作的方法1.把好开工审查关开工前各项准备工作一定要全

12、部就绪。施工组织设计应全面、完整、切实可行。场地、交通、水电、临时工棚是否具备条件,各项证照是否齐全,生产必须的设备、材料、人员是否到位,都要检查。条件不具备,不能仓促开工。监理部应重点审查以下内容:(1)审核承包单位报来的技术文件、施工方案。(2)审核签认施工测量报验申请表。承包单位完成建筑物轴线放样工作后,填写施工测量报验申请表,并附相关的施工测量方案、线桩的校核成果、水准点的引测成果报监理机构,经专业监理工程师曳核签认后,承包单位进行下一步桩位放样:承包单位完成班位放样后,经自查符合现行施工质量验收规范要求后,填写施工测量报验申请表,并附相关工程测量放线记录,上报监理机构,经专业监理工程

13、师复核,达到监理工作目标的,予以签认。未经监理机构签认,承包单位不得进行下道工序作业。(3)审核签认材料(构配件)、设备进场使用报验单,预制桩、硫磺胶泥等进场后承包单位须提供出厂质量合格证,并按规定对硫磺胶泥进行抽样梵试,填写材料(构配件)、设备进场使用报验单,报监理机构:监理机构按要求进行审核,合格后予以签认。(4)审核签认桩机进场报审表。承包单位的桩机进场并调试合格后,填写施工用大型机械设备(A3.14),并附该机械的备案证书、操作人员的上岗证上报监理机构,专业监理工程师审查桩机安全性符合要求后予以答认;未经监理机构签认,桩机不得投入使用。(5)审核答认试桩记录。试桩时,建设单位、设计单位

14、、勘察单位、监理单位及承包单位相关人员均应到场:同时邀请质量监督部门进行监督;试桩时必须有专职记业员做好施工记聚,施工记录包括:预制桩的入土深度,最终压力表读数等一系列数据,并整理成书面资料以做为正式压桩时的标准参数:建设单位、设计单位、勘察单位、监理单位、承包单位均需在试桩记录上签字认可。(6)审查工程开工报审表.在各项准备工作全面就绪,承包单位项目经理部提前48小时向项目监理机构提出工程开工报审表。总监理工程师审查符合要求后予以签认。2、建立有效的施工质保体系施工质量管理,主要依靠施工单位自身的力量,要求有组织、有措施、有资料。班组一级要有质检员,随班自检:工程队一级要有质检组,按时进行统

15、检:公司一级要有质检部,定期巡检抽查。监理工程师对施工质保体系要进行经常督促检查,检查各类人员是否到岗,特殊工种持证上岗情况,质量标准控制是杳得当,施工记录是否完整,发现问题汇报是否及时。3、及时签发监理通知书、监理备忘录和停工令对出现的质量问题、事故苗头,经现场口头批示未采取措施或措施不力的,及未经监理质量签证即擅自进入下道工序的,监理工程师可发给书面通知书,限期无条件整改。必要时,发监理备忘录。对施工中存在严币:弄虚作假情况或对已有质量问题未能采取布力措施控制的,可以报请总监理工程师下达停工令。对错误没有足够认识,对侦量问题没有有效措施的,不得复工。4、现场检查(1)量测法:量测桩位误差;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
