1、第十三章工程施工安全管理第一节安全生产方针及目标在某某沃尔玛配送中心一期工程施工过程中,我公司将严格遵守工程建设安全生产有关管理规定,按照安全施工标准组织施工,并随时接受行业安全检查人员依法实施的监督检查,同时采取必要的安全防护措施,消除事故隐患。1、安全生产方针:安全第一,侦防为主。建立健全的安全生产贲任制和群防群治制度。2、安全生产目标:杜绝死亡,消灭重伤,轻伤月平均负伤频率低于1%。,年负伤率05%。以内。达到某某市安全文明双优工地。第二节安全保证体系在本工程施工中,成立以项目经理为核心,以项目班子主要成员为骨干的安全管理组织体系,并将分包单位纳入本项目安全管理体系范围内,明确项目经理为

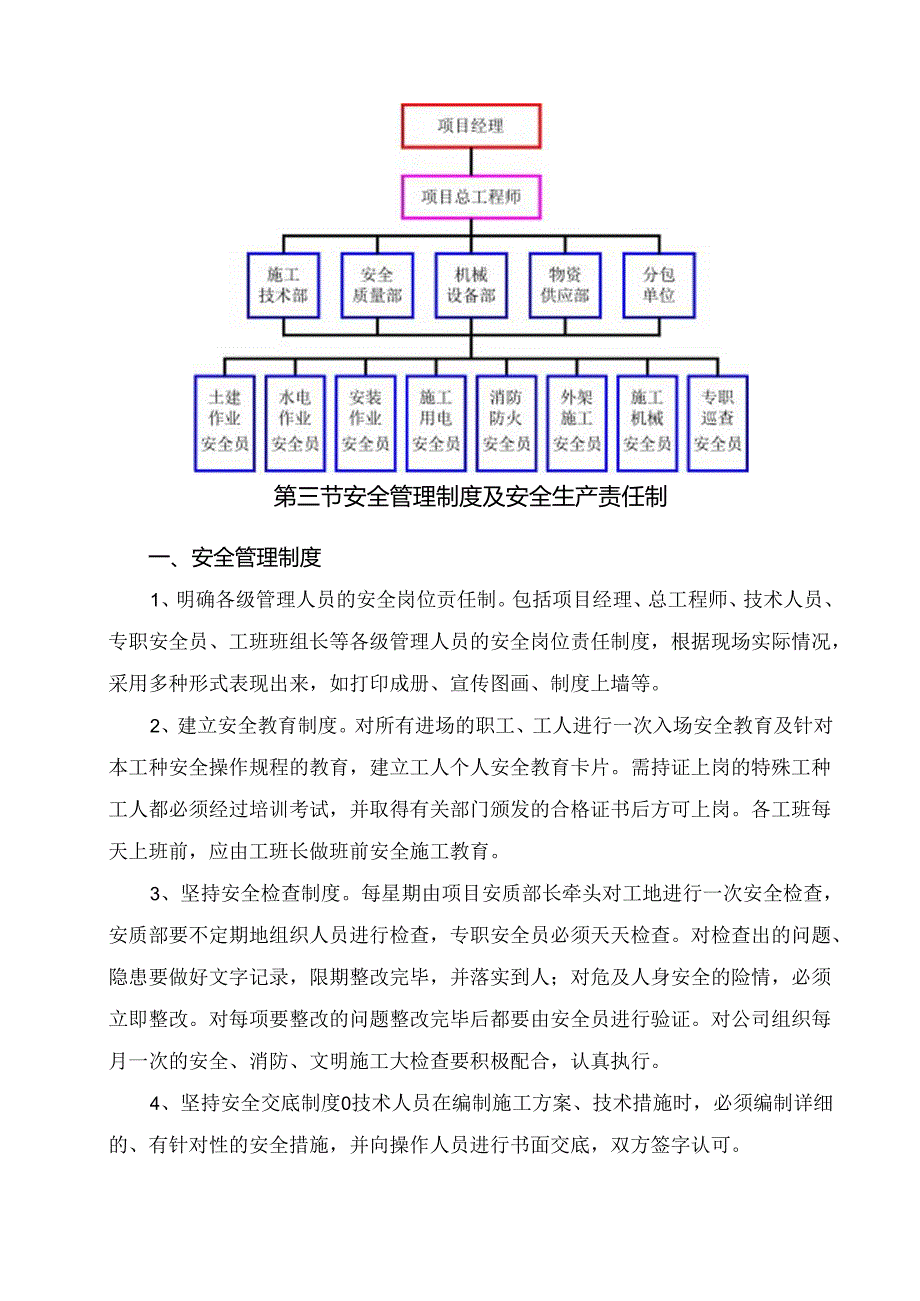

2、工程安全的第一责任人。本工程安全管理组织体系如下:第三节安全管理制度及安全生产责任制一、安全管理制度1、明确各级管理人员的安全岗位贡任制。包括项目经理、总工程师、技术人员、专职安全员、工班班组长等各级管理人员的安全岗位责任制度,根据现场实际情况,采用多种形式表现出来,如打印成册、宣传图画、制度上墙等。2、建立安全教育制度。对所有进场的职工、工人进行一次入场安全教育及针对本工种安全操作规程的教育,建立工人个人安全教育卡片。需持证上岗的特殊工种工人都必须经过培训考试,并取得有关部门颁发的合格证书后方可上岗。各工班每天上班前,应由工班长做班前安全施工教育。3、坚持安全检查制度。每星期由项目安质部长牵
3、头对工地进行一次安全检查,安质部要不定期地组织人员进行检查,专职安全员必须天天检查。对检查出的问题、隐患要做好文字记录,限期整改完毕,并落实到人;对危及人身安全的险情,必须立即整改。对每项要整改的问题整改完毕后都要由安全员进行验证。对公司组织每月一次的安全、消防、文明施工大检查要积极配合,认真执行。4、坚持安全交底制度0技术人员在编制施工方案、技术措施时,必须编制详细的、有针对性的安全措施,并向操作人员进行书面交底,双方签字认可。5、坚持安全例会制度。每星期由项目安质部主持,各作业队专兼职安全员参加,总结本周安全情况,安排下周安全工作。6、安全事故处理制度O现场发生的安全事故,都要本着“三不放
4、过”的原则进行处理,查明原因,教育大家,并落实整改措施。大、重大事故必须及时地向上级部门及地方有关部门汇报,积极配合和接受有关部门的调查和处理。二、项目经理部安全生产责任制1、经理安全生产责任制:1.1 对本项目的安全生产工作全面负责。1.2 认真实施上级部门关于安全生产的目标、规划及规定。1.3 针对项目特点,制定和实施安全技术措施。1.4 督促项目的各项安全检查,掌握安全生产情况。1.5 积极支持安全专职人员的工作。1.6 主持轻伤事故的调查、分析和处理结案。1.7 定期对职工(含劳务工、分包队工人),尤其是特殊工种职工进行遵章守纪的安全教育。1.8 改善作业环境,注意劳逸结合,保护职工的
5、身体健康。1.9 对选用的劳务工、分包队要检查资质情况及安全素质情况,把好人员进场关。2、项目总工安全生产责任制:2.1 对项目的安全生产和劳动保护技术工作负责。2.2 在编制施工组织设计和采用新技术、新工艺、新设备时,要制定相应的安全技术措施。2.3 分项工程必须进行可操作性技术交底、安全交底。2.4 负责项目职工的安全技术教育工作。2.5 参加轻伤事故的调查、分析,提出改进措施,并督促落实。2.6 目安全质量部安全生产责任制:3.1 认真执行上级颁发的规章制度、办法等,制订控制安全生产的措施及实施细则,并贯彻执行。3.2 负贡该工程项目安全生产的管理和检查。3.3 组织该工程项目定期不定期
6、的安全检查,提出改进措施,并将检查结果书面报告上级主管部门。3.4 负贲本项目的安全工作总结和统计报表,建立该项目各类安全台帐、记录等。3.5 参加工程设计图纸的会审。3.6 及时上报该工程项目安全月、季、年报表。4、项目施工技术部安全生产责任制:4.1 在编写施工组织设计或施工方案的过程中,要在每个环节中贯穿安全技术措施和实施方案,若有变更,应及时组织修定。4.2 执行安全生产各项管理制度,合理组织生产,建立文明施工秩序。4.3 参加伤亡事故及未遂事故的技术性调查,分析事故原因,提出技术性防范措施。4.4 目机械设备部安全生产贲任制:5.1 及时维修机械设备,防止野蛮使用,做好维修保养工作。
7、5.2 定期进行机械设备安全检查,开展评比竞赛活动。5.3 贯彻执行机械安全操作规定,检查操作人员遵章守纪情况。5.4 参与机械事故的调杳、分析、处理。5.5 组长安全生产责任制:6.1 组织班组安全作业,模范遵守安全生产规章制度。6.2 安排生产任务时,认真进行安全技术交底,严格执行本工种安全操作规程,有权拒绝违章指挥。6.3 上工前对所使用的机具、设备、防护用具及环境进行安全检查,发现问题立即提出整改措施,及时消除事故隐患。6.4 组织好班组安全活动,开好班前安全生产会,井根据作业环境和职工的思想、体质、技术状况合理分配任务。6.5 发生工伤事故时,立即抢救,及时上报并保护好现场。7、工人
8、安全生产责任制:7.1 自觉遵守劳动纪律和安全生产规章制度,不违章作业,有权拒绝违章指挥。7.2 正确使用劳动防护用品和安全防护装置,注意爱护、保养好工具、设备。7.3 参加安全活动,提出改进安全管理,预防事故隐患的建议。7.4 认真学习工种安全操作规程和技术。7.5 发生工伤事故,及时抢救和向上级上报。第四节安全保证措施根据以往施工经验,结合本工程特点,将施工用电安全、临边防护、洞防护、防高空基落、防止物体打击、机械伤害、强夯工程、钢结构工程等作为现场安全管理的重点。一、一般规定五个必须:进入施工现场必须正确佩戴安全帽:高空作业人员必须进行定期的体格检查:高空作业必须系好安全绳、安全带、穿防
9、滑鞋;特殊工种必须有操作合格证:必须按照规定搭设安全。七个不许:施工作业的现场不许打闹、嬉戏;不许穿拖鞋、高跟鞋上班:不许不戴工作帽披长发进入施工现场:不许非司机启动机械:不许酒后进入施工现场;不许在非指定地点吸烟和点明火;不许无措施或交底不清作业。二、施工用电安全措施I、所有电力线路和用电设备,必须由持证电工安装,并负责日常检查和维修保养,其他人员不得私臼乱接、拉电线。2、现场使用的用电线路,一律采用绝缘导线,移动线路必须使用胶皮电线,不得有裸露。导线要架空设置,以绝缘子固定,不得捆绑在脚手架上。3、在潮湿场所及高度低于2.4m的房间、以及各种通道内作业时应使用36V的安全电压做照明;油料及
10、易燃易爆品仓库内使用防爆灯具:严禁使用移动式碘铝灯。4、室外的配电箱必须做防雨罩,并上锁,钥匙由值班电工统一管理。总配电箱和分配电箱均设漏电开关,开关箱内的漏电开关动作电流不大于30mA,所有用电设备均采用“一机一闸一漏电”。5、配电系统采用TN-S接零保护系统,PE线截面不小于1/2相线。所有出线电缆末端均做重复接地,接地电阻不大于10欧姆。电力设备的外壳及所有金属工作平台均与PE线相接。三、防高空坠落和物体打击措施1、地面操作人员,应尽量避免在高空作业面的正下方停留或通过,也不得在起重机的起重耨或正在安装的构件下停留或通过。2、高处操作人员使用的工具、零配件等,应放在随身佩带的工具袋内,不
11、可随意向下丢掷。3、构件安装后,必须检查连接质量,只有连接确实安全可靠,才能松钩或拆除临时固定工具。4、钢筋、脚手管等材料的垂直运输,必须按类别,长度成捆吊运,一般吊索成三角式,两点起吊。5、零星物件必须装箱或装袋吊运,防止散落。四、机械设备的使用、维修和保养1、施工现场机械设备的安装,应严格执行验收制度,快速提升架等大型机械设备必须待验收合格后挂牌才能使用,并由持有操作证的人员操作,实行定机定人。2、各类施工机械的安全防护和安全措施,必须严格按照有关的安全技术规程配制,并保持齐全有效,严禁拆除机械设备上的各种安全防护设施。3、所有施工现场的机械保管、修理、操作人员必须严格执行机械设备的保养规
12、程和安全操作规程,必须严格执行设备定期保养制度、定期维修制度,做好机械设备的清洁、紧固、润滑、调整和防腐工作,严禁机械超负荷使用、带病运转和在作业中进行维修。4、所有机械设备必须醒目处悬挂操作规程及注意事项。五、外脚手架防护外脚手架设置架体与建筑结构拉结,井顶拉结保证坚固,里杆与墙的缝隙不大于300mm。施工层的脚手板设置1.2米高防护栏和挡脚板,且挡脚板上的杂物、垃圾做到及时清理。脚手架外侧满罩密目式安全立,以防杂物高空掉落伤人。六、高处作业的安全措施1、临边防护:建筑物各层的四周,设置一道防护栏杆并加立全封闭(用648钢管刷红白相间警示色做临时防护栏杆加密目安全封挡)。楼梯口、踏步两侧,沿
13、梯段方向通长设置临时钢筋防护栏杆,钢筋直径不小于中20。顶层楼梯口应随工程进度安装正式防护栏杆。2、洞口防护:管道并在未砌筑安装前设1.2m高的钢筋防护门,井内每隔一层设一道水平安全,并悬挂安全标志;水平洞口边长大于1.5m的设钢管防护栏杆,下面挂水平安全,边长小于1.5m的用打膨胀螺栓固定钢筋的方法,钢筋直径不小于616mm,间距不大于150mm。边长在30Omm以下的小洞,用盖九夹板抹砂浆的办法封闭。各种通道的入口、上料口处,必须搭设护头棚,并挂有关的警示牌。3、高空作业安全措施:高空作业人员及搭设高空作业安全设施的人员,必须经过技术培训及考试合格后持证上岗,并定期进行身体检查。高空作业必
14、须有安全技术措施及交底,落实所有安全技术措施和人身防护用品。高空作业中所有的材料均应时方平稳,不得妨碍通行和其它作业,传递物件时禁止抛掷。雨天和雾天不安排高空作业,必须进行时一定要采取可靠的防滑、防坠措施:遇到六级及以上大风时,必须停止高空作业。恶劣天气后要对高空作业设施进行全面的检查、修复和完善。高空绑扎钢筋、安装钢结构时,搭设操作台架并某挂安全,绑扎悬空大梁钢筋时,在满铺脚手板的支架或操作平台上进行。4、立体交叉作业安全措施:支模、砌筑、抹灰等各工序进行上下立体交叉作业时,不得在同一垂直方向上进行,避让不开时,搭设按防护大面积模板、脚手架及防护棚的拆除,设置警戒区,悬挂明显的警示标志,同时
15、派专人监护,严禁同时上下拆除。拆除的模板、脚了架等部件,临时堆放处距离楼层边缘不小于1米,堆放高度不得超过1米,楼梯边口、通道口、脚手架边缘等处,严禁堆放各种拆除后物件。5、悬空作业的安全措施:支设高度超过3米的柱子、墙模板时,四周应设斜撑,必要时搭设操作平台,低于3米的可使用马凳进行操作。拆除高空模板时,配制登高工具或搭设支架。绑扎3米以上的柱子或墙钢筋时,必须搭设操作平台,3米以下的柱子或墙体钢筋可在地面或楼面上预先绑扎,然后整体竖立。浇筑距离地面(楼面)2米以上的框架梁、雨棚等构件时,不得站在模板支撑件上。装修阶段,严禁操作人员站在橙子或阳台栏杆上进行操作。外墙装修时,若无脚手架,应搭设安全,操作人员还必须系好安全带。七、强夯工程的安全措施,I、强夯前应对起重设备、所用索具卡环等进行全面检查,并进行试吊、试夯,检查各部位受力情况,一切正常后方可进行强夯。每天开机前,应检查吊锤机械各部位是否正常及钢丝绳有无磨损等情况,发现问题应及时处理。2、对桅杆等强夯机具应经常检查是否平稳和地面有无沉陷,桅杆底部应垫80100mm木板。3、吊锤机械停稳并先对好坑位后,方可进行强夯作业。起吊重锤吊索应保持垂直;起吊重锤或挂钩不得碰冲吊臂,应在适当位置挂废汽车轮胎加以保护。4、夯锤
