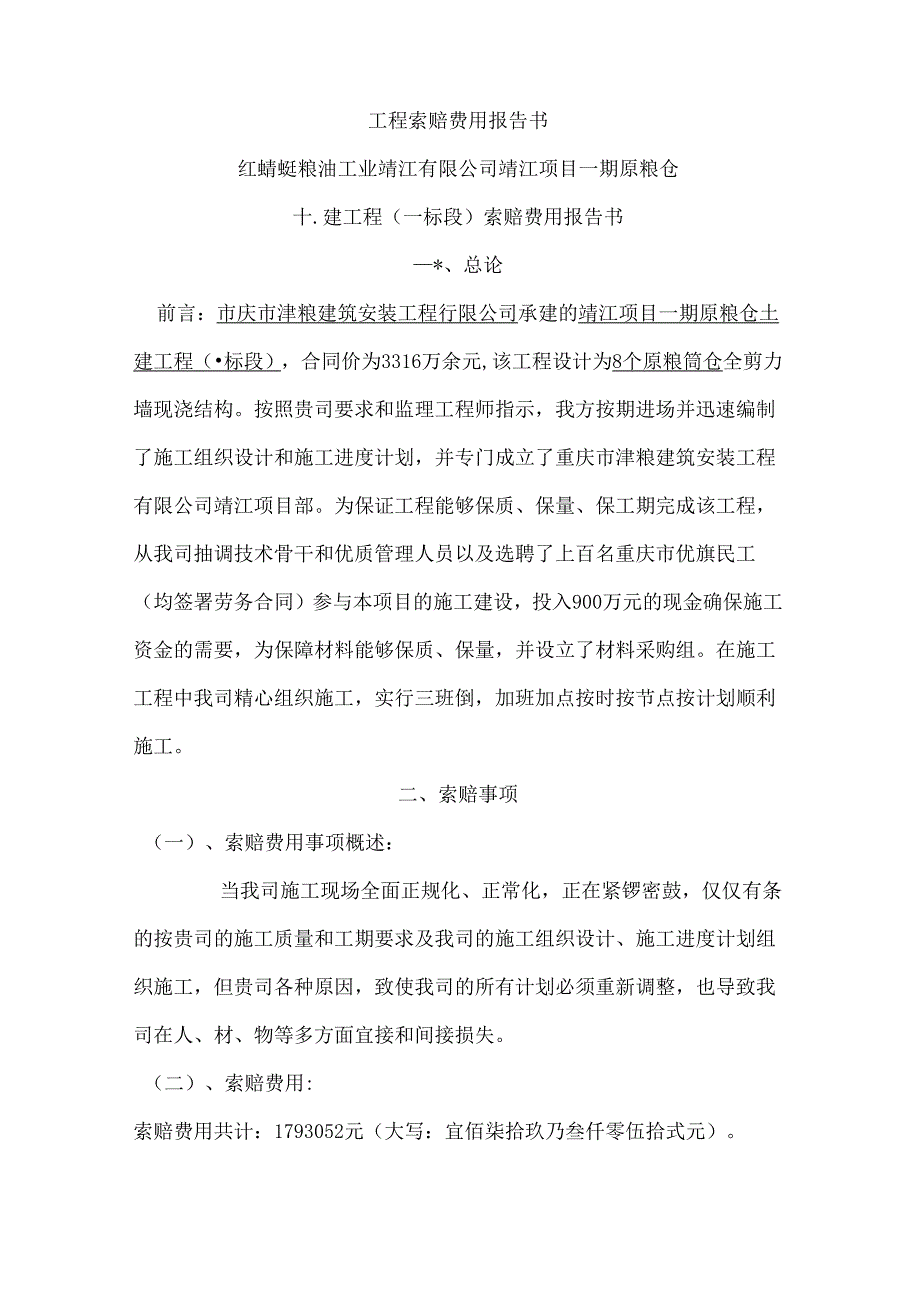

1、工程索赔费用报告书红蜻蜓粮油工业靖江有限公司靖江项目一期原粮仓十.建工程(一标段)索赔费用报告书*、总论前言:市庆市津粮建筑安装工程行限公司承建的靖江项目一期原粮仓土建工程(标段),合同价为3316万余元,该工程设计为8个原粮筒仓全剪力墙现浇结构。按照贵司要求和监理工程师指示,我方按期进场并迅速编制了施工组织设计和施工进度计划,并专门成立了重庆市津粮建筑安装工程有限公司靖江项目部。为保证工程能够保质、保量、保工期完成该工程,从我司抽调技术骨干和优质管理人员以及选聘了上百名重庆市优旗民工(均签署劳务合同)参与本项目的施工建设,投入900万元的现金确保施工资金的需要,为保障材料能够保质、保量,并设
2、立了材料采购组。在施工工程中我司精心组织施工,实行三班倒,加班加点按时按节点按计划顺利施工。二、索赔事项(一)、索赔费用事项概述:当我司施工现场全面正规化、正常化,正在紧锣密鼓,仅仅有条的按贵司的施工质量和工期要求及我司的施工组织设计、施工进度计划组织施工,但贵司各种原因,致使我司的所有计划必须重新调整,也导致我司在人、材、物等多方面宜接和间接损失。(二)、索赔费用:索赔费用共计:1793052元(大写:宜佰柒拾玖乃叁仟零伍拾式元)。其中:工人窝工费684668元:管理人员工资:703500元:材料费用:281340元:税金:123544元(三)索赔计算书1、人工费:A、在停工、窝工期间合计产

3、生窝工11411个工日(详附页)窝工费:11411工日x60元/工日=684668元B、在停工、窝工期间现场管理人员平均每天费用3500元。(详附页)管理人员工资:3500元/工日x20110=703500元2、停工、窝工周转材料:、2013年9月30月份架管租赁费:881OmXO.012元/天月x55天=5814.6元扣件租赁费:9878个x.01元天/个x55天=5432.9元、2013年11月-2014年3月份架管租赁费:13010InXO.012元/天mx75天=11709元(详附页)。扣件租赁费:17618个x.01元天/个x75天=13213.5元。(数据详附页)、2014年7月份

4、架管租赁费:20621.8InXo.012元/天mx1.3天=3217元。扣件租赁费:8110个x.01元天/个x1.3天=1054元。碗口钢管租赁费:72249.6mx.016元/天/mx1.3天=15027元.顶托租赁费:7118只*0.035元/天/加13夭=3238.0.3米立杆赁费:1152支x0.015元/天mx13天=224。(数据详附页)、2014年8月份架管租赁费:20621.8mx0.012元/天mx1.5天=3217元。扣件租赁班:8110个x.01元天/个x1.5天=1054元。碗口钢管租赁费:100177.2mx.016元/天mx1.5天=24042元.顶托租赁费:9
5、330只x0.035元/天mx1.5天=4898.0.3米立杆赁费:1152支x天15元/天mx15天=259。(数据详附页)3、机械租免费:2013年8月-2014年月份塔吊租凭费:2台x470元/天mx201天=188940元(数据详附页)4、以上费用税金:(684668+703500+281340)*7.4%=123544元综上所述,我司按照贵司的要求组织工程施工,服从货司工程的要求;但因贵方原因造成的工期延长等而导致的我方的损失应由贵公司承担,且我司在计算索赔费用时,充分考虑主客观因素,仅计算了我司因此而受到的宜接损失。尚没有将(1)利涧损失、信誉损失:(2)为了本工程而放弃其他工程的利润损失:(3)为了减少索赔事件影响造成其他损失而支出的步用列入索赔费用范畴。我司认为计算是实事求是的,本着既不穿大,也不添项,更不虚构的态度向贵司提出本内容,我司的态度是诚恳的,数据是客观的,要求是合理的,希望贵司在接本报告书后,立即着手研究解决。我司为了明确责任,减少我司在施工中的损失,也为了顺利完成尚没有完成的后续相关事情,保护双方共同利益,我司将送本索赔费用书,望贵司予以审查并尽快答第。此致重庆市津粮建筑安装工程有限公司2014年11月3日
