《会议纪要.docx》由会员分享,可在线阅读,更多相关《会议纪要.docx(3页珍藏版)》请在第壹文秘上搜索。

1、同心县卫生健康局关于中医医院门诊医技综合楼项目建设协调会会议纪要编号:日期2022.3.21地点更生健康局三楼会议室召集部门同心县卫生健康局主持人马汉俊记录人马彪应参加人数/实际参加人数20人参加单位及人员同心县卫生健康局:马汉俊局长、马正录副同长、苏厚波同心县中医医院:1.俊副院长、马诚主任、铁勇银川市规划建筑设计研究院:徐万忠高工、张*德高工、汪*高工、张博文、郑直宁夏建筑设计研究院:王英杰高工宁夏慈源项目管理有限公司:陈世永、马成义、李砚辉、余利明宁夏第二建筑有限公司:安自强、夏玮、马彪、余永国宁夏强夯机械工程有限公司:马海发主要议题灌注桩基工程出现地卜水,干硬性混凝土无法扩底施工的问题

2、一、施工单位夏玮汇报施工现场情况:首先我代表宁夏第二建筑有限公司同心中医医院医技综合楼丽F1.部全体管理人员感谢建设单位、勘察设计单位、监理单位的各位领导和各位专家组织和讨论解决本工程桩基施工难点问题.下面我就本工程戕基施工情况汇报如下:1、根据地勘报告描述:“本次勘察采用G-2型工程钻机四台,采用螺旋钻进(干钻法)。通过钻探配合标准贯入试瞬对地基上进行评价,采用探井内采取土块现场采用环刀切取原状土样(1级试样)进行室内压缩试验以判定场地土的湿陷性等级。扰动土样采用管式贯入器采集。通过体探、取样可划分钻探深度内的地基土层分布情况。地勘报告第四页:本工程勘察深度内未见地下水二地勘报告第十一页:地
3、质剖面图中没有描述地下水位且无数据描述,2、根据结施-04。设计中采用灌注桩穿透湿陷性土层,端桩持力层为砂砾.濯注桩直径为500mm,桩卜端扩低直径为100Omm,桩端进入砂砾层不小于1.5米,桩长暂定24.5米,实际桩长以现场试桩为准,扩低采用干硬性混凝土,单桩承载力为850KN(扣除负阻力)忒验桩要求单桩极限承载力不低于2000KN。桩身采用C35,P8钢筋混凝土。3、投标时,根据地勘报告在无水状态卜填报的投标报价(灌注桩成孔),清单描述项目特征描述采用螺旋钻机,此种工艺适用于无地下水的情况。4,现场实际情况施工单位于2022年3月8日进场施工,根据地勘报告和设计图纸制定了桩基础专项施工方
4、案h经监理单位、建设单位审批通过,3月11日进行1号试救桩施工,1号试验桩钻孔到持力U1.5米后,拔出钻杆,孔内出现大量地下水.经测量地下水位,短时间内地下水位迅速从孔底上升5-6米。3月12日进行2号、3号试验桩施工,钻到持力层依然有地卜.水存在。经设计、勘察、建设、监理与施工5家单位现场共同勘查后,协商采用预埋护筒的形式进行扩低成桩。3月13日进行4号试验桩施工,孔内仍出现大量地卜冰,依旧无法完成扩底。随后施工单位及时与监理、建设、勘察、设计4家堆位人员共同协商,调整施工方法,决定护筒底部采取直径大于500mm,厚度IOiiun的钢板封口的形式进行5号试验桩施工。3月17日施工雎位组织设计
5、、勘察、建设、监理4家单位到现场进行5号试验桩施工,施工过程中发现,方案仍未能有效解决地下水的问巡。无法保证扩底达到设计要求以及桩身完整性.5、通过7次试验桩试验,根据试验桩施工过程现场测量记录,在钻头提升的过程中,由于地卜水丰富,忒验批钻孔到持力层1.5米后,拔出钻杆,孔内出现大量地卜冰,经测凡地下水位,短时间内地下水迅速从孔底上升5-6米,侧壁塌孔严重且迅速。根本来不及护简下设就已经羯孔,无法完成扩底的尺寸和深度,水中干硬性混凝土起不了扩底承载作用,桩身完整性和承载力无法得不到保证。二、监理单位陈世永发言:地勘报告无地下水与现场实际怙况不符,对于原设计的施工方法由施工单位施工,监理单位不予

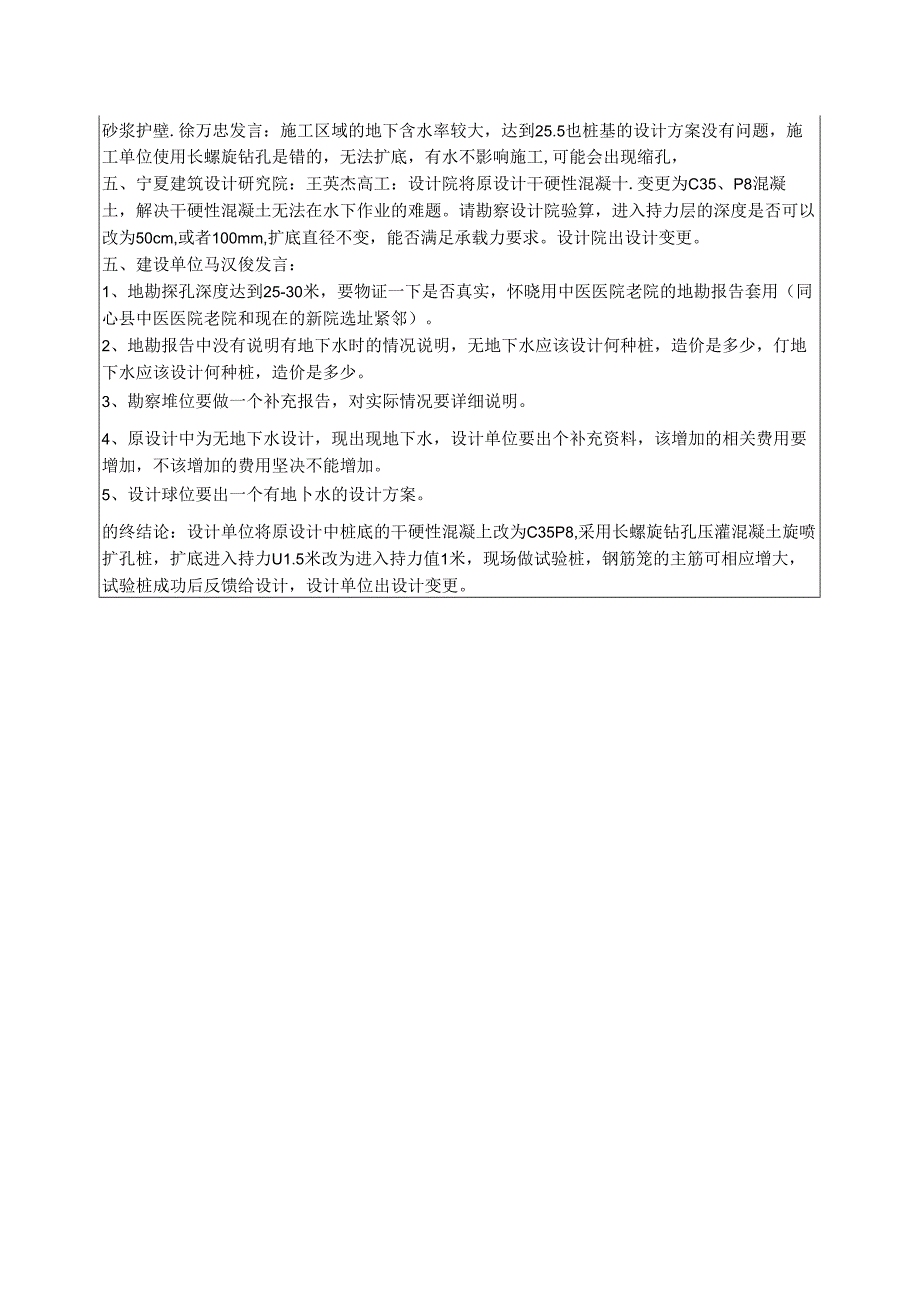

6、认可,勘察单位应该将第二次补勘资料及时反馈给设计单位,设计单位根据补勘资料和现场实际情况对原设计桩基该变更的务必变更,设计变更反馈给建设单位、监理单位和施工单位后,对于施工单位的施工予以认可.三、勘察单位张*馆发言:当时勘察时钻孔按照15米深度计算,并且使用水钻钻孔,造成地勘报告与实际不符,3月18、19日已经补助,塌孔是由于土质黏性大。四:设计维位汪*发言:地勘报告上面显示无地卜.水这是一个问题,有无地卜.水对桩基的原设计无影响,钻孔后应先下混凝上,再倒插钢筋笼施工,坚决不能使用泥浆护壁的方法,要用水泥砂浆护壁.徐万忠发言:施工区域的地下含水率较大,达到25.5也桩基的设计方案没有问题,施工
7、单位使用长螺旋钻孔是错的,无法扩底,有水不影响施工,可能会出现缩孔,五、宁夏建筑设计研究院:王英杰高工:设计院将原设计干硬性混凝十.变更为C35、P8混凝土,解决干硬性混凝土无法在水下作业的难题。请勘察设计院验算,进入持力层的深度是否可以改为50cm,或者100mm,扩底直径不变,能否满足承载力要求。设计院出设计变更。五、建设单位马汉俊发言:1、地勘探孔深度达到25-30米,要物证一下是否真实,怀晓用中医医院老院的地勘报告套用(同心县中医医院老院和现在的新院选址紧邻)。2、地勘报告中没有说明有地下水时的情况说明,无地下水应该设计何种桩,造价是多少,仃地下水应该设计何种桩,造价是多少。3、勘察堆位要做一个补充报告,对实际情况要详细说明。4、原设计中为无地下水设计,现出现地下水,设计单位要出个补充资料,该增加的相关费用要增加,不该增加的费用坚决不能增加。5、设计球位要出一个有地卜水的设计方案。的终结论:设计单位将原设计中桩底的干硬性混凝上改为C35P8,采用长螺旋钻孔压灌混凝土旋喷扩孔桩,扩底进入持力U1.5米改为进入持力值1米,现场做试验桩,钢筋笼的主筋可相应增大,试验桩成功后反馈给设计,设计单位出设计变更。
