《延期情况说明.docx》由会员分享,可在线阅读,更多相关《延期情况说明.docx(2页珍藏版)》请在第壹文秘上搜索。

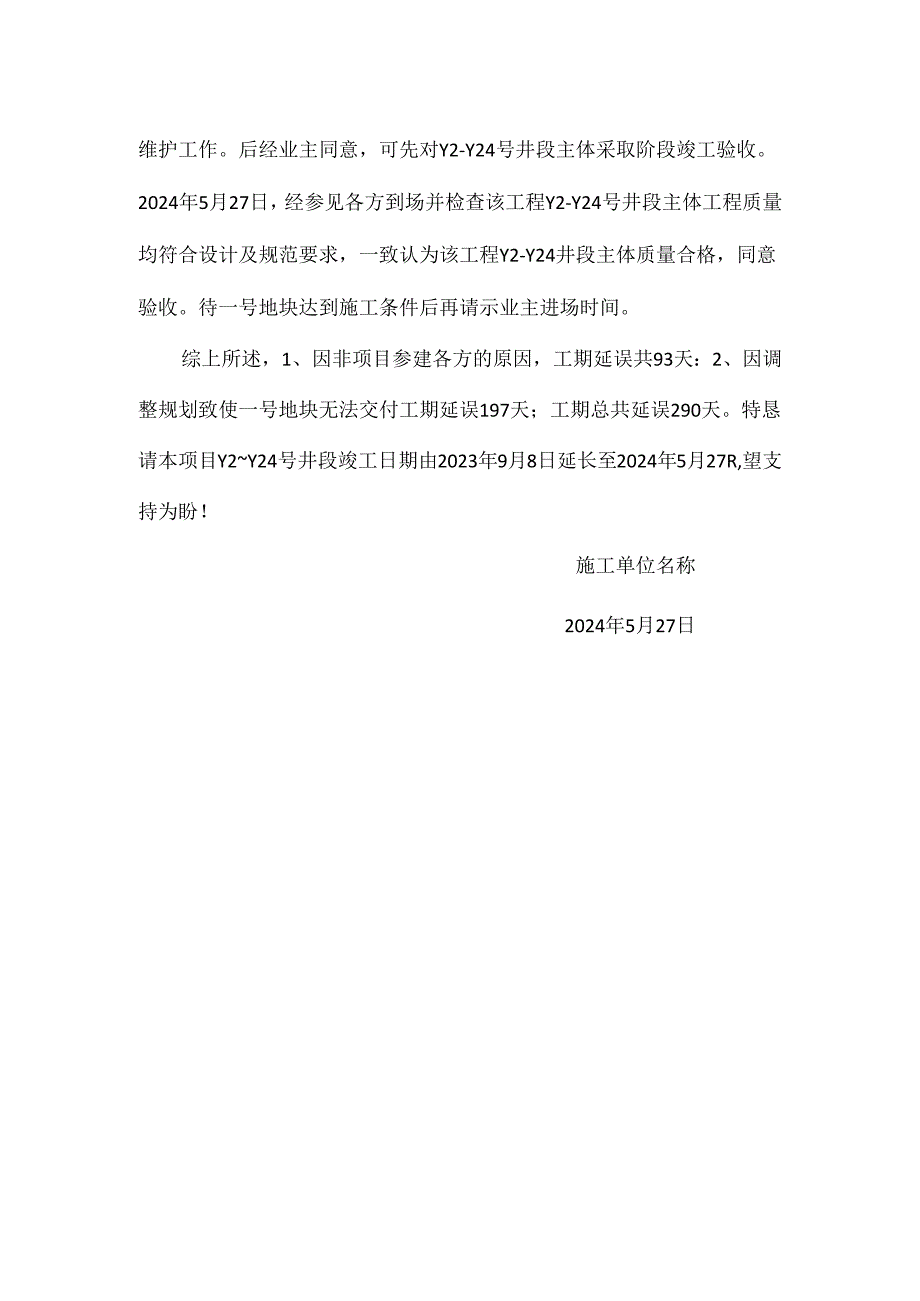

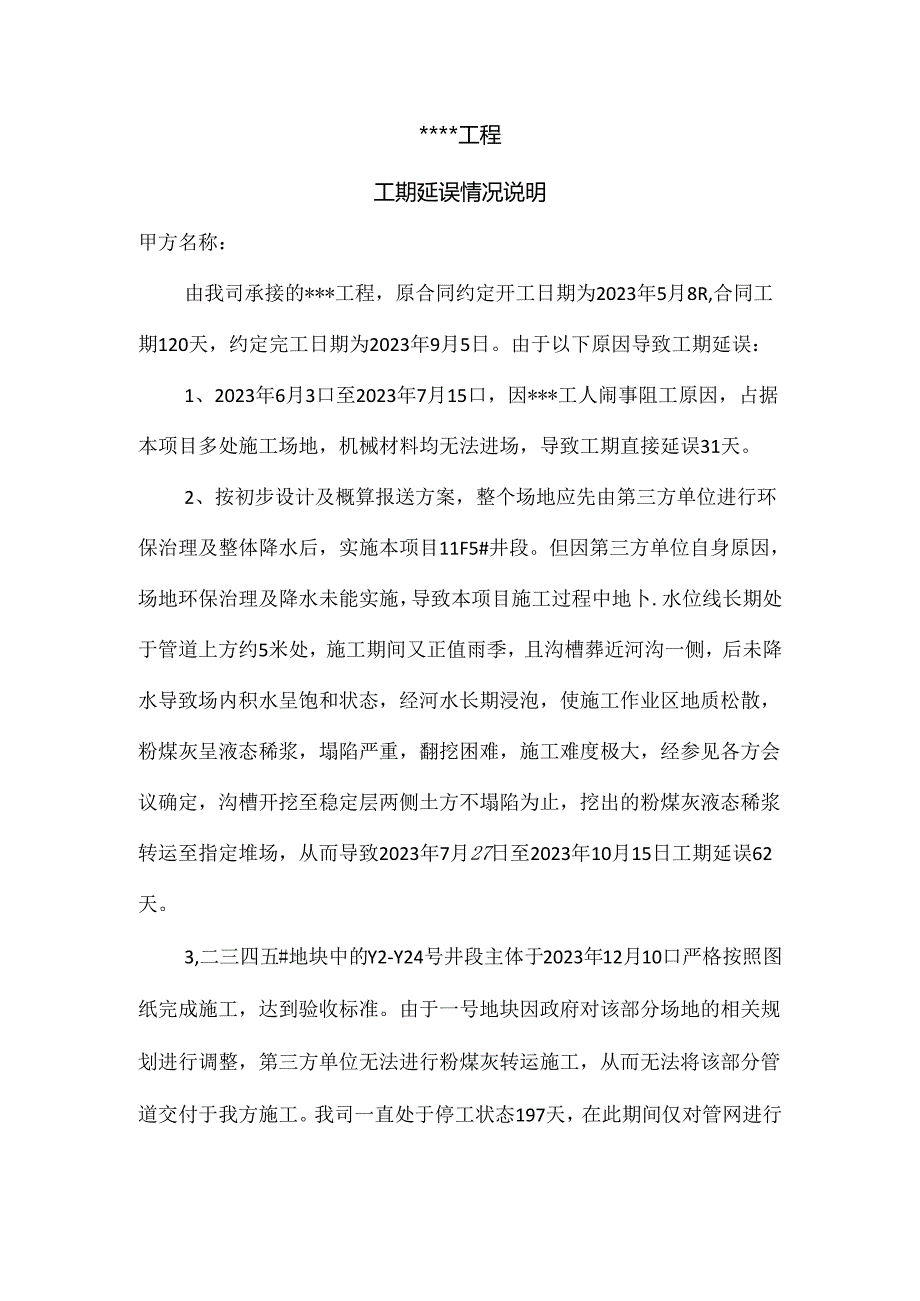

1、*工程工期延误情况说明甲方名称:由我司承接的*工程,原合同约定开工日期为2023年5月8R,合同工期120天,约定完工日期为2023年9月5日。由于以下原因导致工期延误:1、2023年6月3口至2023年7月15口,因*工人闹事阻工原因,占据本项目多处施工场地,机械材料均无法进场,导致工期直接延误31天。2、按初步设计及概算报送方案,整个场地应先由第三方单位进行环保治理及整体降水后,实施本项目11F5#井段。但因第三方单位自身原因,场地环保治理及降水未能实施,导致本项目施工过程中地卜.水位线长期处于管道上方约5米处,施工期间又正值雨季,且沟槽葬近河沟一侧,后未降水导致场内积水呈饱和状态,经河水
2、长期浸泡,使施工作业区地质松散,粉煤灰呈液态稀浆,塌陷严重,翻挖困难,施工难度极大,经参见各方会议确定,沟槽开挖至稳定层两侧土方不塌陷为止,挖出的粉煤灰液态稀浆转运至指定堆场,从而导致2023年7月27日至2023年10月15日工期延误62天。3,二三四五#地块中的Y2-Y24号井段主体于2023年12月10口严格按照图纸完成施工,达到验收标准。由于一号地块因政府对该部分场地的相关规划进行调整,第三方单位无法进行粉煤灰转运施工,从而无法将该部分管道交付于我方施工。我司一直处于停工状态197天,在此期间仅对管网进行维护工作。后经业主同意,可先对Y2-Y24号井段主体采取阶段竣工验收。2024年5月27日,经参见各方到场并检查该工程Y2-Y24号井段主体工程质量均符合设计及规范要求,一致认为该工程Y2-Y24井段主体质量合格,同意验收。待一号地块达到施工条件后再请示业主进场时间。综上所述,1、因非项目参建各方的原因,工期延误共93天:2、因调整规划致使一号地块无法交付工期延误197天;工期总共延误290天。特恳请本项目Y2Y24号井段竣工日期由2023年9月8日延长至2024年5月27R,望支持为盼!施工单位名称2024年5月27日
