《雨季施工方案.docx》由会员分享,可在线阅读,更多相关《雨季施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

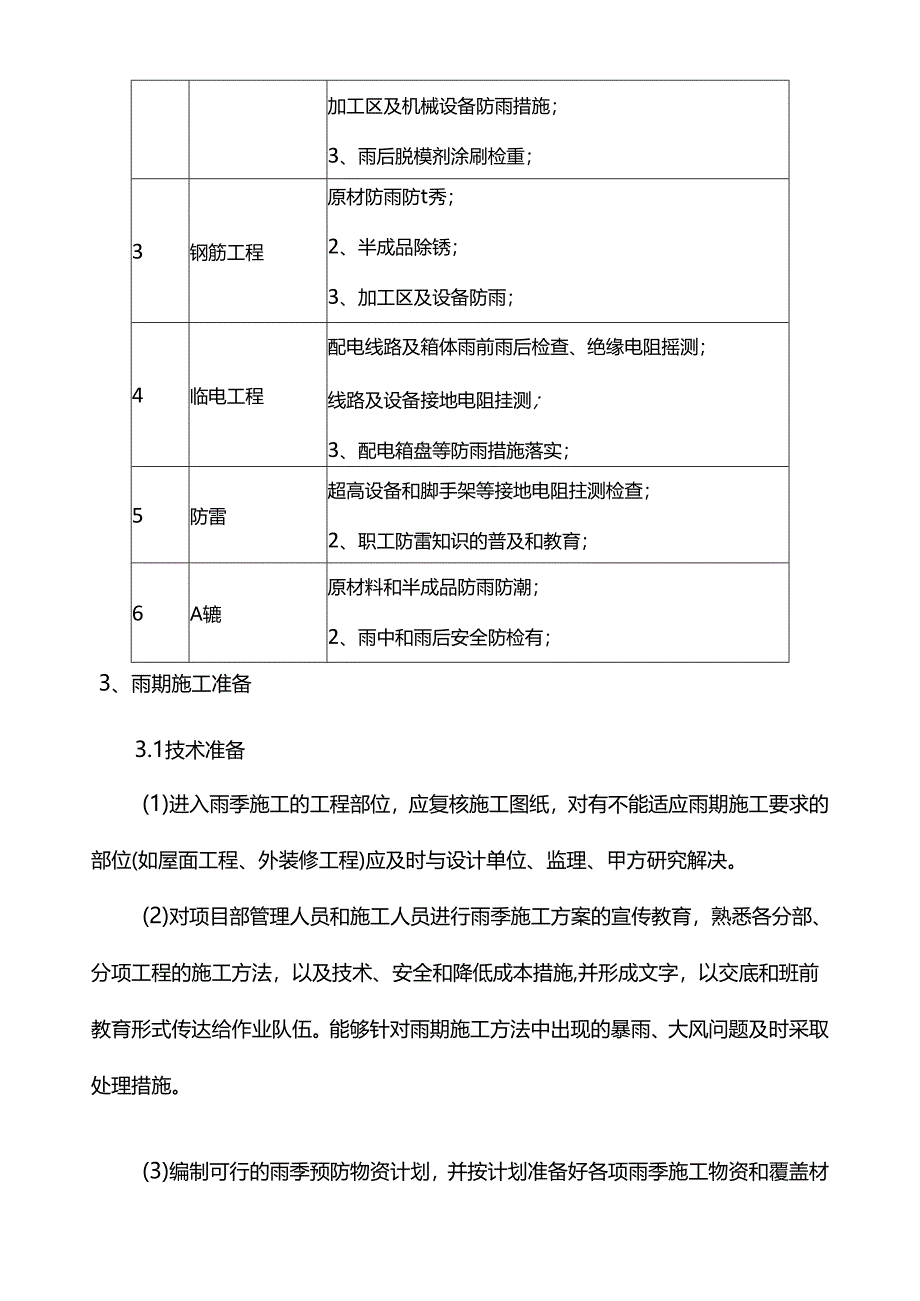

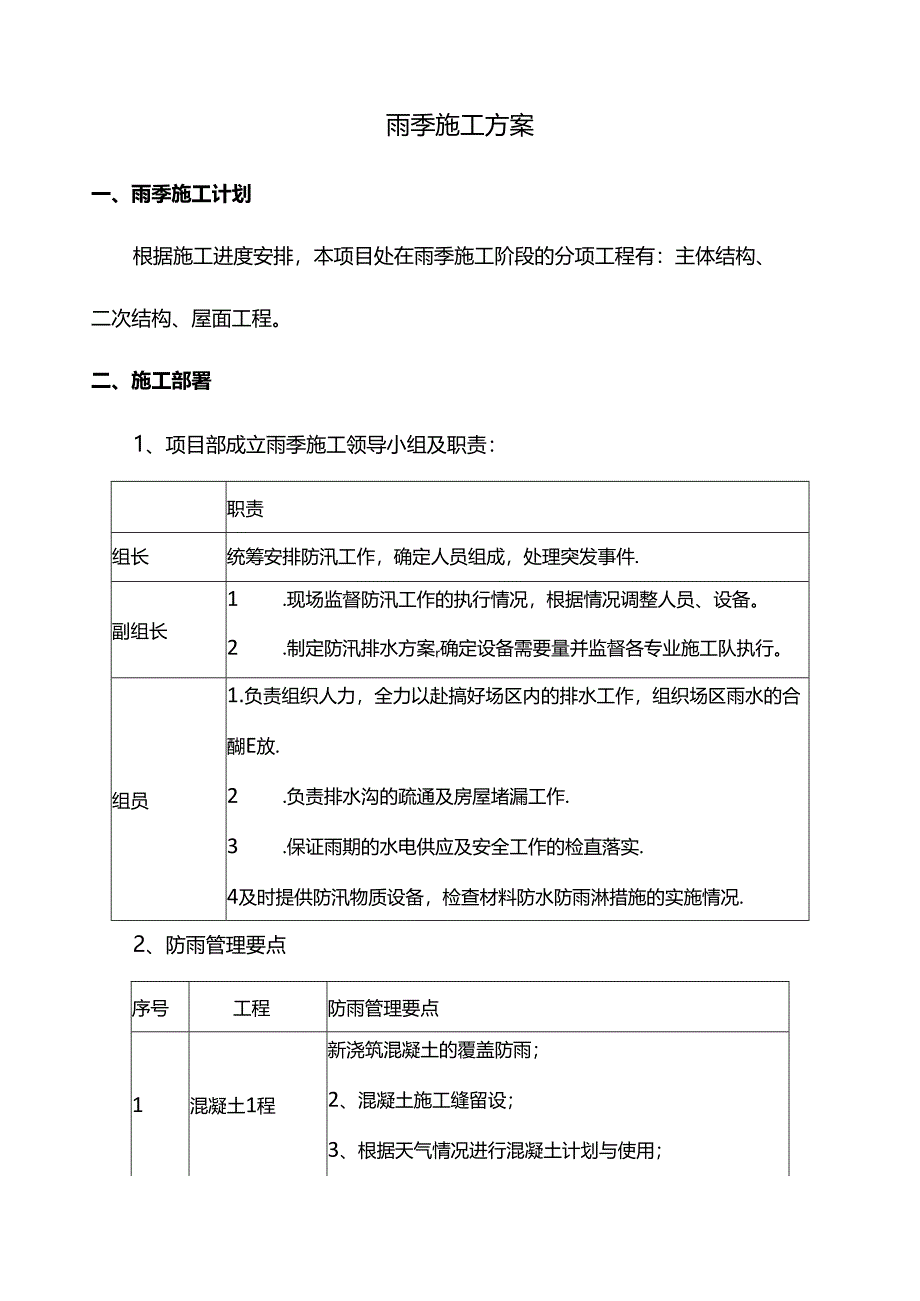

1、雨季施工方案一、雨季施工计划根据施工进度安排,本项目处在雨季施工阶段的分项工程有:主体结构、二次结构、屋面工程。二、施工部署1、项目部成立雨季施工领导小组及职责:职责组长统筹安排防汛工作,确定人员组成,处理突发事件.副组长1 .现场监督防汛工作的执行情况,根据情况调整人员、设备。2 .制定防汛排水方案r确定设备需要量并监督各专业施工队执行。组员1.负责组织人力,全力以赴搞好场区内的排水工作,组织场区雨水的合醐E放.2 .负责排水沟的疏通及房屋堵漏工作.3 .保证雨期的水电供应及安全工作的检直落实.4及时提供防汛物质设备,检查材料防水防雨淋措施的实施情况.2、防雨管理要点序号工程防雨管理要点1混

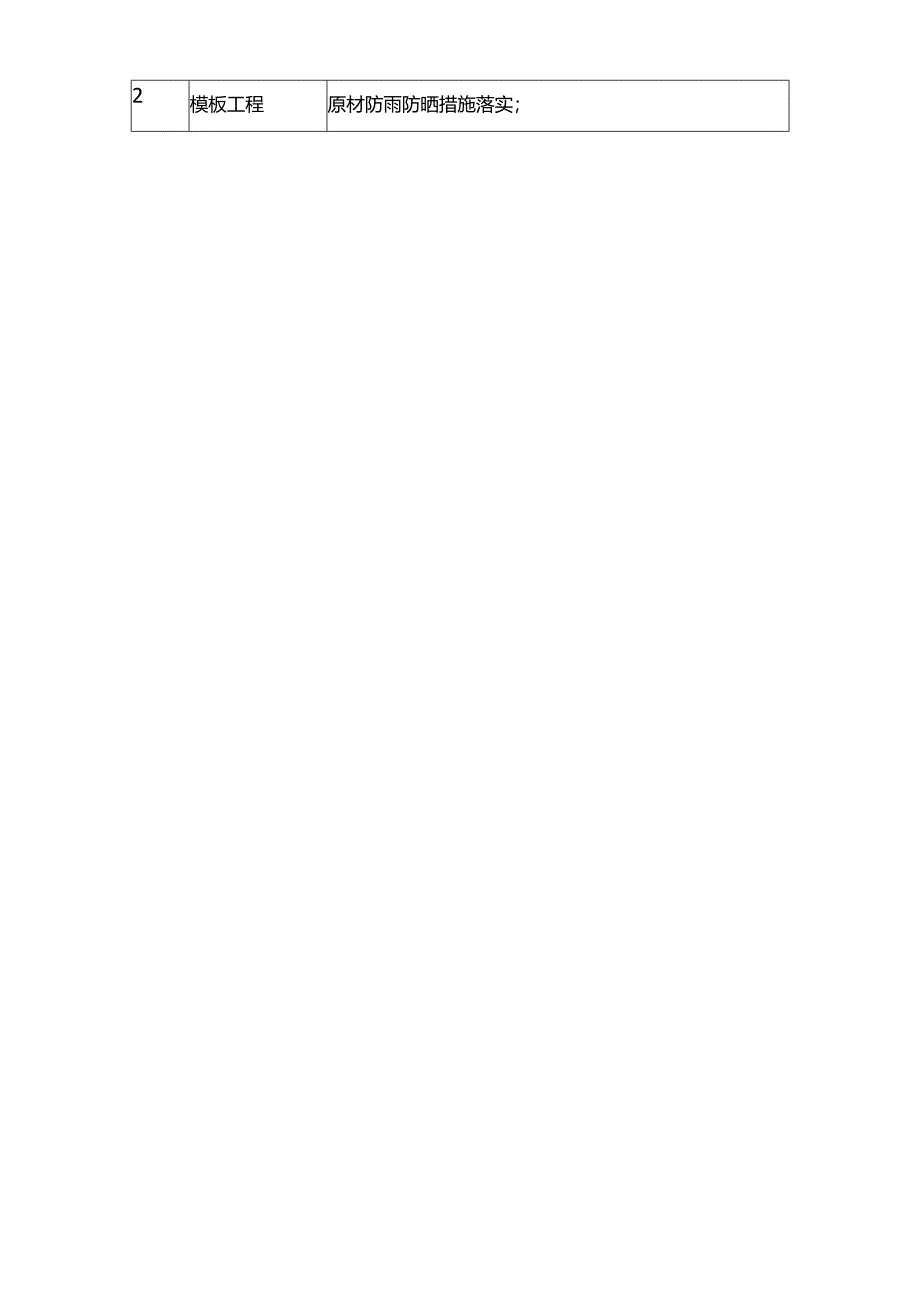

2、凝土1程新浇筑混凝土的覆盖防雨;2、混凝土施工缝留设;3、根据天气情况进行混凝土计划与使用;2模板工程原材防雨防晒措施落实;加工区及机械设备防雨措施;3、雨后脱模剂涂刷检重;3钢筋工程原材防雨防t秀;2、半成品除锈;3、加工区及设备防雨;4临电工程配电线路及箱体雨前雨后检查、绝缘电阻摇测;线路及设备接地电阻挂测;3、配电箱盘等防雨措施落实;5防雷超高设备和脚手架等接地电阻拄测检查;2、职工防雷知识的普及和教育;6A辘原材料和半成品防雨防潮;2、雨中和雨后安全防检有;3、雨期施工准备3.1技术准备(1)进入雨季施工的工程部位,应复核施工图纸,对有不能适应雨期施工要求的部位(如屋面工程、外装修工程
3、)应及时与设计单位、监理、甲方研究解决。(2)对项目部管理人员和施工人员进行雨季施工方案的宣传教育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本措施,并形成文字,以交底和班前教育形式传达给作业队伍。能够针对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。(3)编制可行的雨季预防物资计划,并按计划准备好各项雨季施工物资和覆盖材料,并尽量减少能源消耗。施工中勤艮据天气变化及时发放生活防雨用品。(4)对道路、基坑、外架、塔吊基础、大型机械设备等都应结合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使用。(5)及时了解近期天气预报,为施工安排提供准确的气象信息。并做好每日天气
4、记录。3.2施工现场准备(1)进场时考虑雨季的影响,凡有可能积水的区域,应事先填筑平整。防止雨季来临,导致场地内积水,场地泥泞。各种构件、材料、机具等的存放场地,应分层碾压密实,混凝土硬化,严禁积水,防止雨季下沉。(2)为防止雨水进入基坑,基坑周边挡水墙高出自然地面20011三,外侧抹灰,用来挡水。(3)场地硬化并从挡水墙边向外找坡。施工现场的主要道路路基应碾压坚实,做好路拱、路面用混凝土硬化,并做排水沟,内侧抹灰,确保雨季道路循环畅通,不淹不冲不积水,不陷不滑。(4)如场内排水口不能直通场外泄水处,则应在合适的位置挖集水坑,准备抽水设备,防止场内积水.(5)要重点防范预留洞口处,每层施工完应
5、将所有的出入口、洞口、管口等封堵好。33机械设备防护(1)现场机械操作棚(如搅拌机、卷扬机、提升机、电焊机、木工机械、钢筋机械等),必须搭设牢固,防止漏雨、涌雨和积水。(2)现场机械设备,要采取防雨、防潮、防淹等措施。用电的机械设备要按相应规定做好接地或接零保护装置,并应经常检查测试其可靠性。保护接零应不大于4欧姆,防雷接地应不大于4欧姆。(3)电动机械设备和手持电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械相符,并要单机专用.(4)塔吊基础要做专业设计,并做好排水管道防止积水下沉,要经常检三,做好保养维护工作,随时加固和调平。(5)塔吊的接地装置要进行全面检查,接地体的深度、距离
6、、棒径、地线截面均应符合规范要求,并应经常检杳检测,确保接地电阻不大于4欧姆。3.4 原材料及半成品的保护(1)对于怕雨淋的材料如模板、木方、水泥等要采取防雨措施,应在上部覆盖塑木斗布,其下部要垫高码放并要通风良好。(2)钢筋堆放场地应设置一定的排水坡度,钢筋堆放应高出地面20cm以上。(3)钢管周转架料堆放应搭设架子,并做好防锈蚀的保护措施.(4)装修用粉刷石膏和其它有防水防潮要求的材料,要放置在干燥环境的料棚内,严防雨淋受潮.3.5 防雨物资准备物资部门应提前准备好雨季施工的防雨材料,如排水泵、自吸泵、彩条布、雨衣雨鞋等。3.6 大、小型设施检修及维护(1)临时设施检修:对现场临时设施,如
7、办公室、仓库及场外职工宿舍等应进行全面检杳,对危险建筑物应进行全面翻修加固或拆除。对屋面渗漏处提前进行防水处理,临设周边应垫高,防止雨水倒灌。(2)现场应保证及时将积存的水排走,做到雨后及时开工,室内积水通过水泵抽至排水设施内排至市政雨水系统。(3)对马道、作业架子等设施要钉防滑条,设挡脚板;并作全寸闭围护.(4)雨季施工中经常发生外脚手架架体下沉现象。重点检查地基有无沉陷等现象,必须对主楼的外脚手架进行系统检查,重新核算地基承载力,保证立杆落在坚实的基础上,并保证落地架每根立杆底部设置有底座或通长垫板,有足够支撑,发生歪斜或者下沉现象必须立即整改和加固.(5)在机电设备方面经常发生接地装置不
8、好,发生漏电事故,因此应重视安全工作。故每周进行一次全面检查,对于安全事故隐患及时消除,保障雨季施工的顺利实施。三、主要工序施工注意事项(一)办公区排水1、检有办公室、宿舍及料库屋面有无漏雨现象,对漏雨的部位及时修理完好。办公区前侧场地硬化。检查食堂、厕所等的排水沟,及时疏通污水管道.大雨来临前要清理化粪池,避免化粪池因大雨袭击而溢出。室内地面应高出室外100mm以上,防止雨水等浸入。(二)施工现场排水1、在办公区西北角、现场工人厕所西侧各设置一个化粪池,沿西侧围挡设置排水管线经化粪池沉淀后流入市政管网,施工现场排水平面布置图见附件。2、为保证道路通畅,不集水,在道路一根M修筑排水沟,经大门口
9、沉淀池处理后流入市政管网。3、雨季来临前,现场基坑土方回填完毕,现场在地势较低位置设置集水坑,初步设计集水坑1.5立方,共4处,下雨时配备水泵进行集水坑排水(其中配两台作为备用I4、整理施工现场,保证排水畅通。将现场施工、运输破坏的现场排水坡度重新修好,上鹊施工现场道路两侧排水沟,保证排水畅通。检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。根据实际情况,利用施工现场的集水井就近为原则作为现场排水集中点。5、施工现场围墙等的基础应高出自然地面200mm以上,以保证该部分结构的安全。(三)生活区准备雨期来临之前项目后勤人员应对生活区的临时房屋进行检查,检查内容主要包括
10、:是否存在漏雨、稳固、雷击等隐患,发现问题及时进行整改。生活区排水通过化粪池定时清抽.现场设副E水沟、集水坑。(四)回填土工程本工程要求在进入雨季之前将现场所有土方回填完毕,避免基坑积水。(五)混凝土工程1、混凝土工长及时收集天气情况,确定验浇注时间,避免在浇筑混凝土过程中下雨,影响,蹒土收面.2、为把好混凝土质量关,雨期施工期间,要求混凝土搅拌厂家根据砂、石的实际含水率及时调整混凝土的用水量,保证混凝土的质量。并定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。严禁将含泥量超标的砂、石和失效的水泥用于工程中.3、混凝土施工尽量避免在雨天进行。混凝土浇筑过程中遇
11、到大雨时,将已浇筑的混凝土振捣空实并根据规范要求在合适位置留置施工缝后立即停止浇筑,并用塑料布莅盖,将塑料布与钢筋绑牢固,防止被风吹走。雨后对临时施工缝加强处理,将留浆、薄弱处剔除,将梁、板、墙中的污物、积水清理干净经过验收后方可继续浇筑;昆凝土。4、浇筑梁、板、墙、柱混凝土时,如遇小雨天气,可根据实际情况要求搅拌站适当调整坍落度,及时振捣抹压和覆盖,保证水泥浆不流失。5、浇注梁板时,必须清除表面积水,防止水灰比的变化.(六)砌筑工程1、雨季期间砌筑前,要检测各种砖或砌块的含水率。既不要干砖上墙,又要防止过量吸水。要防止砌块被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(砖)覆盖,含水量较
12、多的砌块(砖)应待适当晾干后再用。2、砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。3、水泥、砌筑砂浆应入库存放,库内地面应砌筑高于室外地面300mm的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。4、砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内.5、砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨盖以防雨水进入砂浆内。6、下雨时,禁止露天砌筑作业。在零星小雨中必须砌筑时,应适当减少砂浆稠度。(七)屋面工程1、本工程屋面工程施工赶在雨季,要密切注意当
13、地近期天气预报,抢晴天施工,严禁在雨中进行防水施工作业。对已施工部位用塑料布进行覆盖;雨后发现防水层被雨水冲刷破坏时,应返工重做.2、屋面保温材料在运输存施过程中,严禁雨淋并防止受潮。3、穿越保温层、找平层的孔洞以及预留锚钩等细部节点,应随时做好临时封闭遮盖,防止雨水侵入。4、雨水水落管等应争取及早安装,以防止屋面雨水顺外墙面冲刷,污染外装修。内排水的雨水管安装前,应先做好临时排水道路,防止雨水不能通畅排除而积存在管内。(八)装饰工程1、室内装修最好应在屋面楼地面工程完成后再做,或采取先做地面,堵严各种孔洞、板缝,防止上层向下漏水。并封好窗井口及电梯井口,各层楼梯间作好挡水填。2、安装好的门窗
14、,应有人负责管理,降雨时应及时关闭并应插销,以防止风雨损坏。3、各种门窗及装饰材料、玻璃、配件等,在运输、存放过程中要严禁雨淋和受潮,以防止粘接、变形或生锈。4、外墙涂料应在晴天组织施工。施工前,应根据所有材料的技术工艺要求,认真测定基层的含水率,符合标准时方可进行涂料施工,以放质量隐患.(九)临电安全措施1、雨季期间应定期、定人检杳临电设施的绝缘状况,检杳电源线是否有破损现象,发现问题及时处理。2、现场临时供电线中采用三相五线制配线,机电设备闸箱、灯具、设有防雨淋设施。所有机电设备必须设单一开关,严禁一闸多用,并安装漏电保护器,停工时应拉闸停电,闸箱应加锁,在使用前,应检查和测试。3、配电箱
15、内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。4、从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。5、电气焊时,先检查线路,潮湿部位是否漏电,并采取措施以防触电、漏电、氧气瓶、乙块瓶距施焊点IOM以外,并防止暴晒。6、现场停电保障措施(1)现场置备1台小型柴油发电机,满足停电期间,混凝土浇筑过程中能够保证每栋楼能正常使用振捣棒、夜间照明、排水泵使用。(2与发电机租赁单位签订协议,保证停电期间能够及时到达施工现场,停电期间计划租赁一台400KW柴油机。四、雨季施工管理措施1、雨期期间现场平面布置进入雨期施工前认真查看现场布置情况、临水临电布置情况,作好现场临时排水沟,保证现场雨水的顺利排除。根据现场施工的实际情况,以方便施工为原则,对雨季施工期间进行合理布置2、雨期施工前检查雨期施工前现场经理组织工程部、安全部、物资部等部门对雨期施工准备情况及现场场地条件进行检查,检查排水管、集水井是否畅通,发现堵塞及时清理,保证排水管和集水井能够正常使用.检查内容还包括:各种场地的排水状况;雨期施工用各种机械设备(包括电焊机、电缆)等进行详细检查。对于在检查过程中发现
