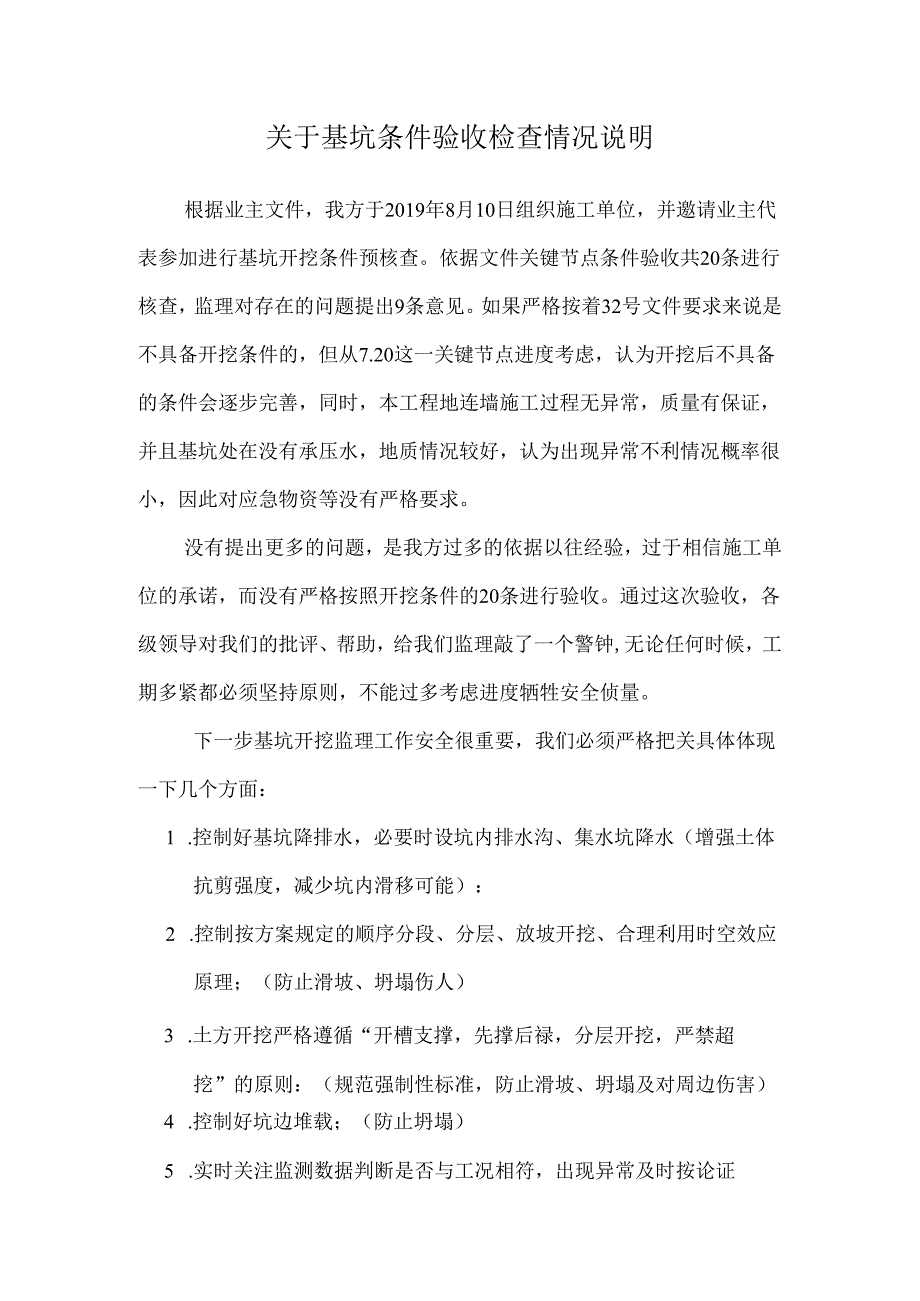

《[监理资料]基坑验收情况说明.docx》由会员分享,可在线阅读,更多相关《[监理资料]基坑验收情况说明.docx(2页珍藏版)》请在第壹文秘上搜索。

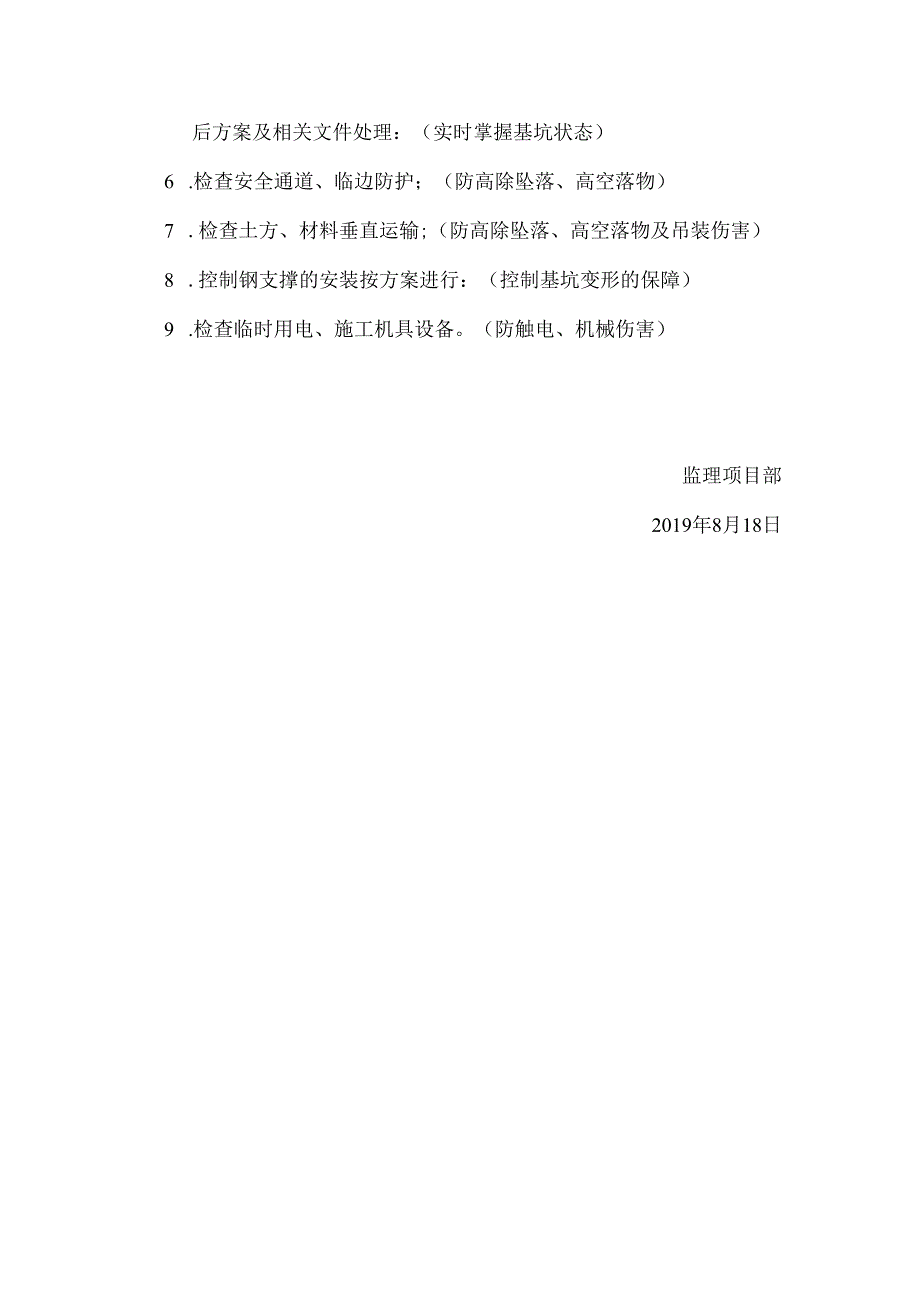

1、关于基坑条件验收检查情况说明根据业主文件,我方于2019年8月10日组织施工单位,并邀请业主代表参加进行基坑开挖条件预核查。依据文件关键节点条件验收共20条进行核查,监理对存在的问题提出9条意见。如果严格按着32号文件要求来说是不具备开挖条件的,但从7.20这一关键节点进度考虑,认为开挖后不具备的条件会逐步完善,同时,本工程地连墙施工过程无异常,质量有保证,并且基坑处在没有承压水,地质情况较好,认为出现异常不利情况概率很小,因此对应急物资等没有严格要求。没有提出更多的问题,是我方过多的依据以往经验,过于相信施工单位的承诺,而没有严格按照开挖条件的20条进行验收。通过这次验收,各级领导对我们的批
2、评、帮助,给我们监理敲了一个警钟,无论任何时候,工期多紧都必须坚持原则,不能过多考虑进度牺牲安全侦量。下一步基坑开挖监理工作安全很重要,我们必须严格把关具体体现一下几个方面:1 .控制好基坑降排水,必要时设坑内排水沟、集水坑降水(增强土体抗剪强度,减少坑内滑移可能):2 .控制按方案规定的顺序分段、分层、放坡开挖、合理利用时空效应原理;(防止滑坡、坍塌伤人)3 .土方开挖严格遵循“开槽支撑,先撑后禄,分层开挖,严禁超挖”的原则:(规范强制性标准,防止滑坡、坍塌及对周边伤害)4 .控制好坑边堆载;(防止坍塌)5 .实时关注监测数据判断是否与工况相符,出现异常及时按论证后方案及相关文件处理:(实时掌握基坑状态)6 .检查安全通道、临边防护;(防高除坠落、高空落物)7 .检查土方、材料垂直运输;(防高除坠落、高空落物及吊装伤害)8 .控制钢支撑的安装按方案进行:(控制基坑变形的保障)9 .检查临时用电、施工机具设备。(防触电、机械伤害)监理项目部2019年8月18日
