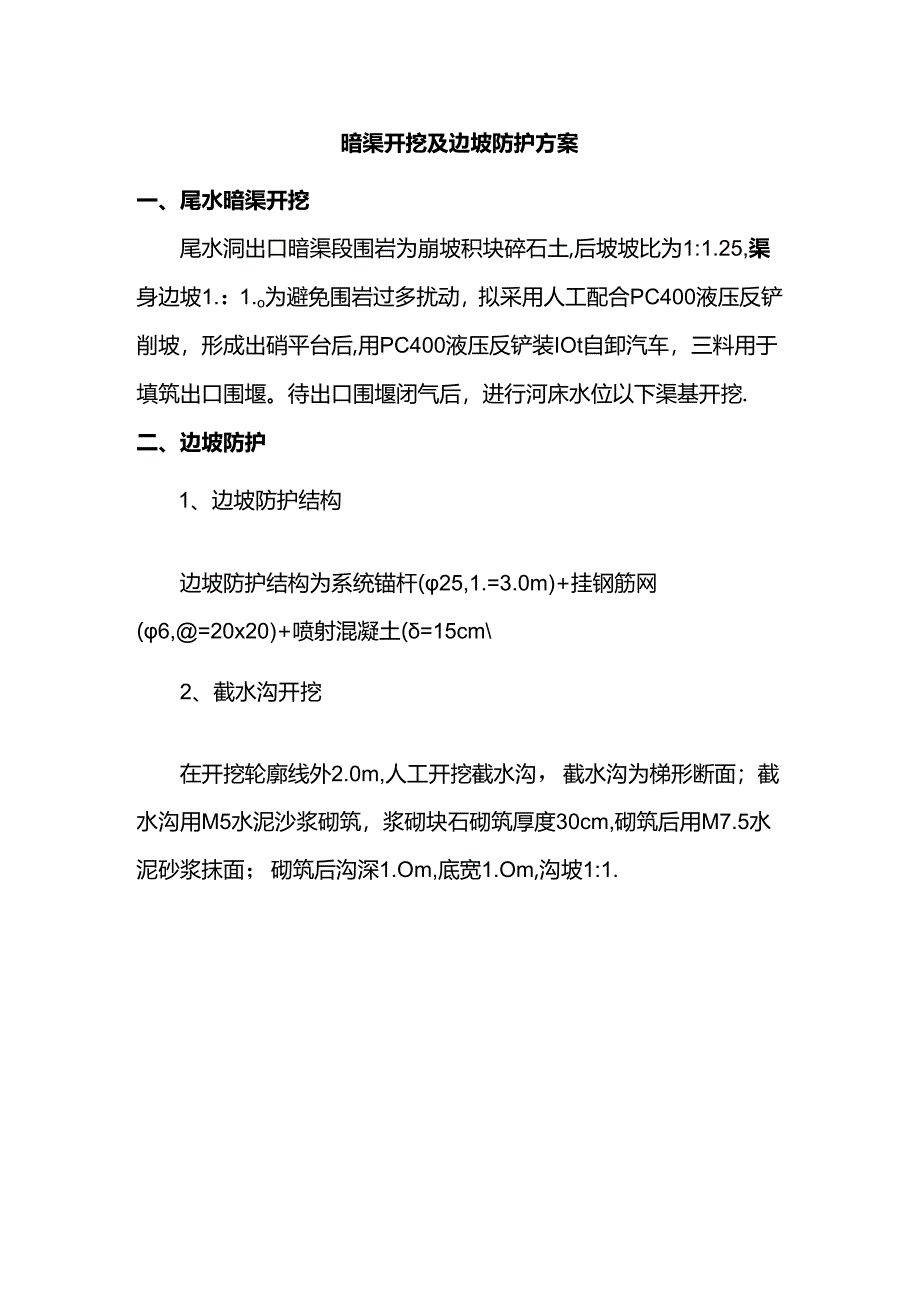

暗渠开挖及边坡防护方案一、尾水暗渠开挖尾水洞出口暗渠段围岩为崩坡积块碎石土,后坡坡比为1:1.25,渠身边坡1.:1.o为避免围岩过多扰动,拟采用人工配合PC400液压反铲削坡,形成出硝平台后,用PC400液压反铲装IOt自卸汽车,三料用于填筑出口围堰。待出口围堰闭气后,进行河床水位以下渠基开挖.二、边坡防护1、边坡防护结构边坡防护结构为系统锚杆(25,1.=3.0m)+挂钢筋网(6,=20x20)+喷射混凝土(=15cm2、截水沟开挖在开挖轮廓线外2.0m,人工开挖截水沟,截水沟为梯形断面;截水沟用M5水泥沙浆砌筑,浆砌块石砌筑厚度30cm,砌筑后用M7.5水泥砂浆抹面;砌筑后沟深1.Om,底宽1.Om,沟坡1:1.
