第六章土石方工程.ppt

上传人:p** 文档编号:151353 上传时间:2023-02-21 格式:PPT 页数:58 大小:1.28MB
下载 相关 举报
第六章土石方工程.ppt_第1页
第1页 / 共58页
第六章土石方工程.ppt_第2页
第2页 / 共58页
第六章土石方工程.ppt_第3页
第3页 / 共58页
第六章土石方工程.ppt_第4页
第4页 / 共58页
第六章土石方工程.ppt_第5页
第5页 / 共58页
第六章土石方工程.ppt_第6页
第6页 / 共58页
第六章土石方工程.ppt_第7页
第7页 / 共58页
第六章土石方工程.ppt_第8页
第8页 / 共58页
第六章土石方工程.ppt_第9页
第9页 / 共58页
第六章土石方工程.ppt_第10页
第10页 / 共58页
亲,该文档总共58页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《第六章土石方工程.ppt》由会员分享,可在线阅读,更多相关《第六章土石方工程.ppt(58页珍藏版)》请在第壹文秘上搜索。

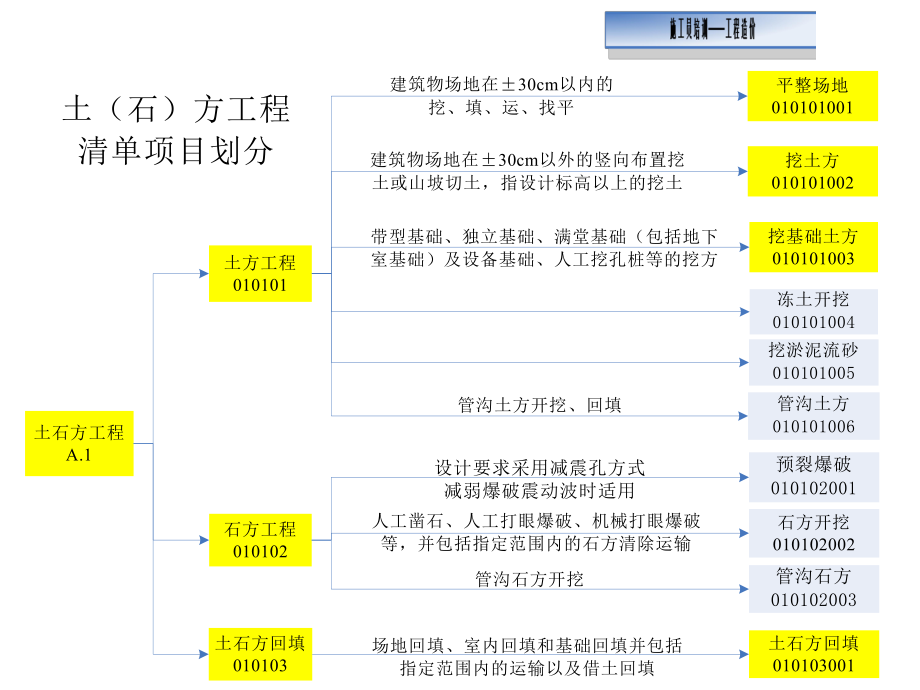

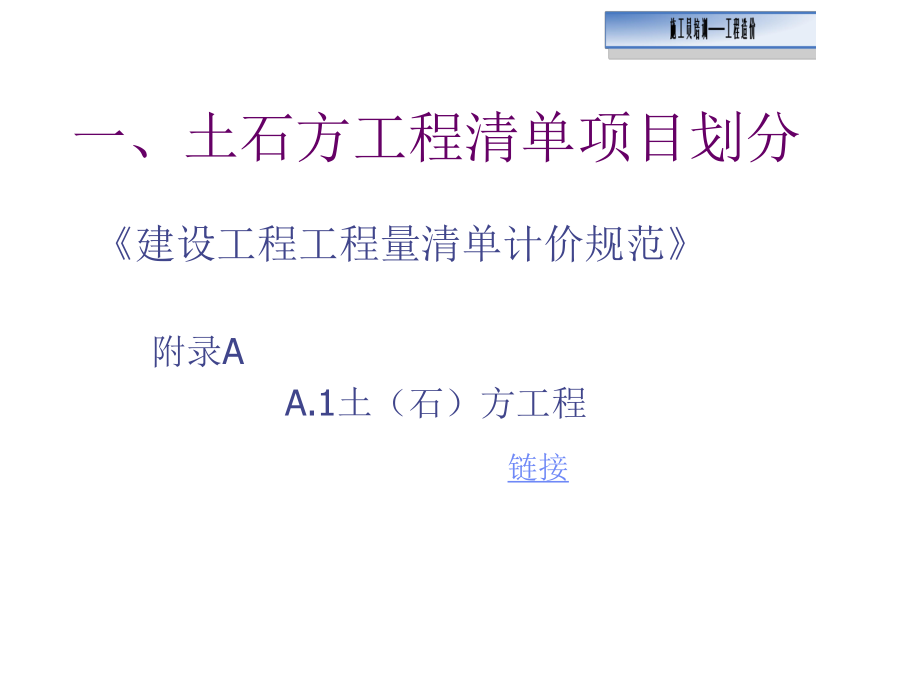

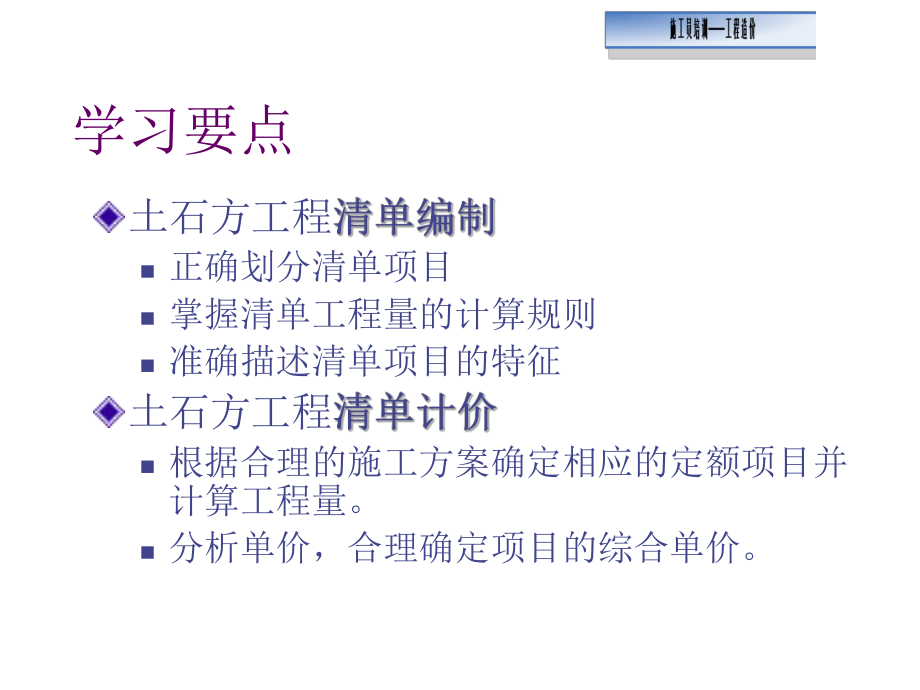

1、学习要点土石方工程n正确划分清单项目n掌握清单工程量的计算规则n准确描述清单项目的特征土石方工程n根据合理的施工方案确定相应的定额项目并计算工程量。n分析单价,合理确定项目的综合单价。一、土石方工程清单项目划分建设工程工程量清单计价规范 附录A A.1土(石)方工程链接土石方工程A.1平整场地 010101001挖土方010101002挖基础土方010101003冻土开挖010101004挖淤泥流砂010101005管沟土方010101006石方工程010102土石方回填010103土(石)方工程清单项目划分预裂爆破010102001石方开挖010102002管沟石方010102003土石方回

2、填010103001土方工程010101建筑物场地在30cm以内的挖、填、运、找平建筑物场地在30cm以外的竖向布置挖土或山坡切土,指设计标高以上的挖土带型基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方设计要求采用减震孔方式减弱爆破震动波时适用人工凿石、人工打眼爆破、机械打眼爆破等,并包括指定范围内的石方清除运输管沟土方开挖、回填管沟石方开挖场地回填、室内回填和基础回填并包括指定范围内的运输以及借土回填二、平整场地、挖土方主要内容:(一)平整场地、挖土方(二)平整场地、挖土方(一)平整场地、挖土方清单编制注:1、弃土、取土运距有指定弃土、取土地点时需描述运距。2、挖土

3、平均厚度按自然地面测量标高至设计地坪标高间的平均厚度确定,由于地形起伏变化大,不能提供平均挖土厚度时应提供方格网法或断面法施工的设计文件。平整场地挖土方工程量计算规则按设计图示尺寸以建筑物首层面积计算。按设计图示尺寸以体积计算。计量单位m2m3需要描述的项目特征(1)土壤类别(2)弃土运距(3)取土运距(1)土壤类别(2)挖土平均厚度(3)弃土运距链接(二)平整场地、挖土方清单计价平整场地挖土方工程量清单项目对应消耗量定额的主要项目平整场地山坡切土、挖土方消耗量定额项目的工程量计算规则同清单同清单相关计价说明(1)平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。(2)套用土石方定

4、额应根据合理的施工方案,选择合理的开挖方式和施工机械。(3)推土机推土或铲运机铲土的土层平均厚度30cm时,相应定额推土机台班数量乘以系数1.25,铲运机台班数量乘以系数1.17。三、挖基础土方主要内容:(一)土方相关问题解释土壤类别、干湿土划分、挖土方式、基础施工工作面、土方体积换算、放坡(二)挖基础土方的及实例项目划分、工程量计算、项目特征描述、编制实例(三)挖基础土方的及实例适用定额项目的划分、相应工程量的计算(基坑、土方、沟槽)、清单计价说明、计价实例(一)土方相关问题 11、土壤类别n土壤及岩石的分类 w土壤分一二类土、三类土、四类土 w岩石分松石、次坚石、普坚石 w详见规范链接(一

5、)土方相关问题 22、干、湿土n干湿土的划分首先以地质勘察资料为准,含水率25%为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土。n在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。n定额未考虑挖湿土时所发生的排水费用,有发生时另行计算。 (一)土方相关问题 33、挖土方式 一般优先考虑采用机械施工,只有在因场地限制机械难以进场时采用人工施工。机械挖沟槽(基坑)土方(淤泥)如需人工辅助开挖(如清底、切边、修整底边等),人工开挖程量一般不超过总开挖工程量的10%。在支撑下开挖,人工开挖与机械开挖的工程量比例根据实际支撑情况确定。施工方案的

6、选择人工机械自卸汽车运土、石方反铲挖掘机抓铲挖掘机(一)土方相关问题 44、基础施工工作面 土方开挖需要预留工作面宽度的,应根据工程地质情况确定,计算土方开挖工程量时应依据合理的施工组织设计确定基础施工所需工作面宽度,施工组织设计未明确的可以参考下表。基 础 材 料每边各增加工作面宽度(mm)砖基础200浆砌毛石、条石基础150混凝土基础垫层支模板300混凝土基础支模板300基础垂直面做防水层800(防水层面)(一)土方相关问题 55、土方体积换算 土方运输工程量按天然密实度体积计算,剩余土方外运的工程量应扣除折算为天然密实度体积的回填工程量。天然密实度体积虚方体积夯实后体积松填体积1.001

7、.300.871.080.771.000.670.831.151.491.001.240.931.200.811.00(一)土方相关问题 66、放坡(1)无需边坡处理:直接开挖(2)需要边坡处理图6-1-8 双面支挡土板挡土板图6-1-9 双面放坡支挡土板放坡放坡系数挖土的深基础的支护结构挖土边坡处理(3)放坡系数 土方开挖需要放坡的,应根据工程地质情况确定,计算土方开挖工程量时应依据合理的施工组织设计确定放坡系数,施工组织设计未明确的可以参考下表。土壤类别 放坡起点(m) 人工挖土 机械挖土 在坑内作业 在坑上作业一、二类土1.2010.5010.3310.75三 类 土1.5010.331

8、0.2510.67四 类 土2.0010.2510.1010.33 当土类为混合土质时,土方的放坡系数应按照不同土质厚度的加权平均计算。深度范围内不同土类的厚度分别为h1、h2、h3,相应的土壤放坡系数分别为k1、k2、k3,则综合放坡系数为图6-1-4 综合放坡系数hhkhkhkk332211(二)挖基础土方项目划分(1)根据基础类型划分(2)根据基础深度划分(3)根据垫层底面积、底宽划分挖基础土方010101003独立基础挖土方带型基础挖土方满堂基础挖土方区分:垫层底宽、挖土深度区分:垫层底面积、挖土深度区分:垫层底面积、挖土深度010101003*010101003*010101003*

9、010101003*010101003*010101003*分别列项分别列项分别列项(二)挖基础土方挖基础土方备注工程量计算规则按设计图示尺寸以基础垫层底面积乘挖土深度计算。清单工程量与实际施工的挖土工程量不同,它与具体的施工方案无关。计量单位m3需要描述的项目特征(1)土壤类别(2)基础类型区分带型基础、独立基础、满堂基础等。(3)垫层底宽、底面积带型基础应按底宽分别列项,独立基础和满堂基础应按底面积分别列项。(4)挖土深度带型基础、独立基础和满堂基础均应按不同深度分别列项。(5)弃土运距指由招标人指定的弃土地点的运距;若招标文件规定由投标人确定弃土地点时,则此条件不必在工程量清单中进行描述

10、。链接挖基础土方应注意的问题(1)群桩间挖土方工程量不扣除桩所占体积。(2)因地质情况变化或设计变更,引起的土(石)方工程量的变更,由业主与承包人双方现场认证,依据合同条件进行调整。(3)挖土深度规定如下:一般按基础垫层底表面标高至交付施工场地标高确定 。(4)招标人编制工程量清单无需说明施工方法(有特殊要求的除外),投标人应根据施工方案确定施工方法进行投标报价。土方开挖,招标人可根据基础形式和设计尺寸计量。开挖方式,应由投标人做出的施工方案来确定,投标人应根据拟定的施工方法投标报价。如招标文件对土石方开挖有特殊要求,在编制工程量清单时,可规定施工方法。 (二)挖基础土方的3实例 某工程基础平

11、面如图6-1-10,沟槽断面如图6-1-11,独立基础断面如图6-1-12,施工场地标高0.30m,垫层底标高1.80m,土壤类别为二类,要求弃土地点运距5km。试根据清单规范和现行福建省消耗量定额及2008年6月福州市预算价格编制挖基础土方项目的工程量清单并对此清单项目报价。 图6-1-10 基础平面图图6-1-12 砼独立基础断面图-0.300-1.800砼柱厚水泥砂浆面层厚素砼垫层素土夯实-0.300-1.800图6-1-11 砼带型基础断面图解:1)计算挖基础(独立基础)土方工程量2)计算挖基础(带型基础)土方工程量344.6145 . 12 . 32 . 3m挖土深度垫层底面积323

12、17 .1190 . 23 . 6226 . 16 .120 . 24 . 8226 . 14 . 85 . 10 . 2mBCAS)()(轴轴、轴轴、断3)编制挖基础土方工程量清单序号项目编码项目名称项目特征描述计量单位工程量金额综合单价合价暂估价1010101003001挖基础土方 1)土壤类别:二类土2)弃土运距:5km3)基础类型:独立基础4)垫层底面积:10.24m25)挖土深度:2m以内 m361.442010101003002挖基础土方 1)土壤类别:二类土2)弃土运距:5km3)基础类型:带形基础4)垫层底宽:2m5)挖土深度:2m以内 m3119.7报价(三)挖基础土方清单计

13、价 11、根据清单描述的项目特征及工程内容开列计价的相关项目(1)土方开挖:(2)若需要排地表水则相关的定额项目还有轻型井点降水等。(3)若采用支挡土板则相关的定额项目还有挡土板的支拆。(4)若需要截桩头则相关的定额项目还有砍(切割)桩头。挖基础土方010101003*判断适用的定额项目挖基槽挖基坑挖土方底宽3m以内,底长大于底宽3倍以上底面积在20m2内超上述范围的土方(三)挖基础土方清单计价 22、根据适用的定额项目计算相应的土方工程量适用的定额项目工程量计算规则根据不同的施工方案划分备注挖基础土方挖基坑 挖基坑土方的工程量按挖方尺寸以体积计算,修建机械上下坡的便道土方量并入土方工程内。无

14、需放坡详挖基坑、土方工程量计算(一)、(二)支挡土板四面放坡挖沟槽 挖沟槽土方工程量按沟槽断面积乘以沟槽中心线长度以体积计算。无需放坡详挖沟槽土方工程量计算(一)、(二)支挡土板双面放坡挖土方同挖基坑链接链接(三)挖基础土方清单计价 33、计算土方运输工程量(1)土方运输工程量应根据场地情况和当地有关规定确定,开挖的土方可以利用作为回填料、且现场可以堆放的,土方弃运工程量应扣除回填工程量。(2)土方运输工程量按天然密实度体积计算,剩余土方外运的工程量应扣除折算为天然密实度体积的回填工程量。(3)采用原土回填施工方案时: 松填: 夯填: (V运0,则余土外运;V运0,则为取土回填。)4、计算挡土

15、板工程量 根据施工组织设计确定的方法按所需支撑的支撑面尺寸以面积计算,如上层放坡下层支撑则按实际支撑面积计算。08. 1填挖运VVV87. 0填挖运VVV(三)挖基础土方清单计价 4计价说明1、定额未考虑挖湿土时所发生的排水费用,有发生时另行计算。 2、人工在群桩间挖土的,挖土定额人工乘以系数1.25,工程量计算时桩身所占体积不扣除。 3、人工配合机械挖土,且人工挖土工程量小于总挖方工程量的10%的,人工挖土套用相应定额乘以系数1.5。 4、人工挖土方需要人工垂直提升土方超过1.5m的,超出部分工程量应计算土方垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土定额的每增项目。 5、其

16、余详定额说明例题例题1 1:基坑土方:基坑土方如图独立桩承台,自然地坪标高如图独立桩承台,自然地坪标高-0.15-0.15米,承台顶米,承台顶面标高面标高-0.8-0.8米,土壤类别为二类土,人工开挖,米,土壤类别为二类土,人工开挖,试计算土方工程量并套定额。试计算土方工程量并套定额。 例题例题1 1:基坑土方:基坑土方解:解:(1 1)挖土深度:)挖土深度:h=0.8-0.15+0.65=1.3h=0.8-0.15+0.65=1.3米米1.21.2米,应放米,应放坡。放坡系数坡。放坡系数K=0.5K=0.5(2 2)工作面每边各增加工作面宽度)工作面每边各增加工作面宽度300mm300mm(3 3)01022 01022 基坑土方开挖基坑土方开挖例题例题2 2:基槽土方:基槽土方某工程的基础平面某工程的基础平面图和剖面图如下所图和剖面图如下所示,基础顶面标高示,基础顶面标高- -0.450.45,室外地坪标,室外地坪标高高-0.15-0.15。试采用定。试采用定额计价模式,计算额计价模式,计算基础的土方开挖工基础的土方开挖工程的工程量,并写程的工程量,并写出相应项目得定额出相应项目得

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
