《逆作法施工技术.ppt》由会员分享,可在线阅读,更多相关《逆作法施工技术.ppt(28页珍藏版)》请在第壹文秘上搜索。

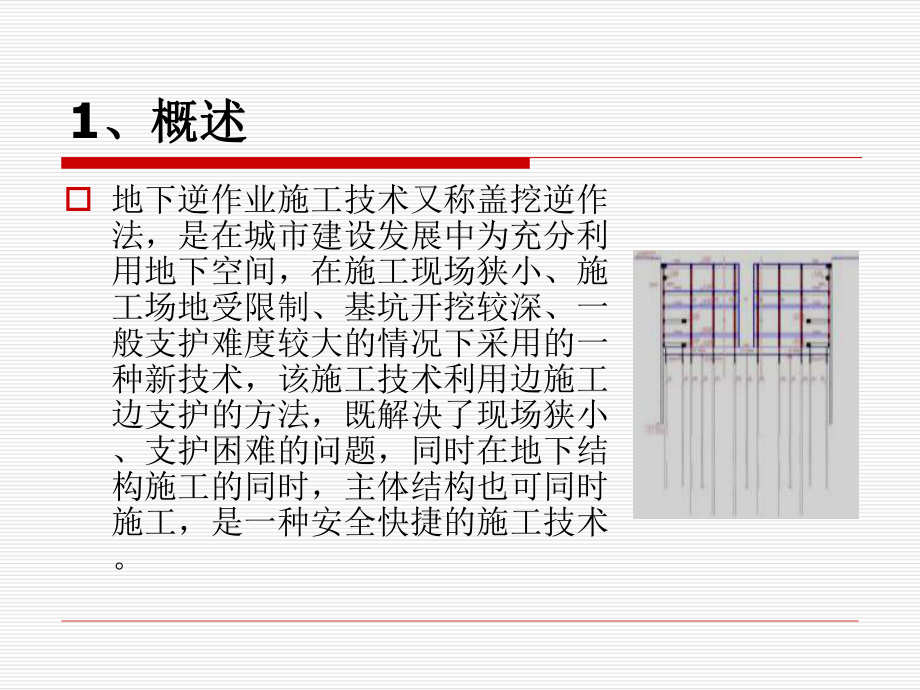

1、逆作法施工技术逆作法施工技术 1、概述、概述o 地下逆作业施工技术又称盖挖逆作法,是在城市建设发展中为充分利用地下空间,在施工现场狭小、施工场地受限制、基坑开挖较深、一般支护难度较大的情况下采用的一种新技术,该施工技术利用边施工边支护的方法,既解决了现场狭小、支护困难的问题,同时在地下结构施工的同时,主体结构也可同时施工,是一种安全快捷的施工技术。2、地下逆作业施工原理、地下逆作业施工原理 原理:由地下连续墙构成围护结构,在基坑内土方开挖前先施工结构柱网(钢管桩),使其首先形成竖向荷载传递体系,再利用钢管桩作为各层梁板结构的支撑点,利用各层水平结构与连续墙形成支撑体系。其施工顺序为:一般以首层
2、楼板作为水平分界线,同时向上、下各层平行施工。在地下各层结构施工时,再把钢管桩完善成结构柱,直至施工到基础筏板。3、工程概况工程概况 o 山西煤炭中心医院综合门诊楼工程位于学府街山西煤炭中心医院西侧,平面形状为矩形,南北长115.1米,东西宽105.6米,地下结构共地下四层,地下一层层高4.15m,地下二、三、四层层高均为3.30m,筏板基础,基底标高-17.4m。本工程地下单层建筑面积12154.56平方米,地下总建筑面积48618.24平方米。本工程高层部分34层,地上地下均为剪力墙结构,地下车库部分为框架结构,建筑四周紧邻原有建筑及城市主要道路。地下围护结构采用地下连续墙,支撑结构采用钢
3、管桩。地下水位稳定位于-2.9-3.9m左右,采用管井降水施工方法。 一一 区区建筑平面布局地下结构剖面图原有建筑原有高层建筑原有高层建筑学 府 街医院停车场原有建筑4、施工方法选择施工方法选择 受现场地形以及周边环境的约束,根据建筑布局情况,地下结构施工采用部分逆作法、部分正做法的施工工艺进行施工,以达到最佳施工程序和施工进度的要求。 首先将本工程划分为三个大的施工区,再将一区分为两段、四区分为四段,各区分段流水作业。各区施工方法:一、二、三区地下一层均采用正做法施工,二区地下二四层采用正做法施工,一区、三区地下二四层采用逆做法施工。(一一区区二二段段)(一一区区一一段段)(三三区区一一段段
4、)(三三区区二二段段)(三三区区三三段段)(三三区区四四段段)(阴阴影影为为高高层层位位置置)5、地下逆作业出土方法及现场布置地下逆作业出土方法及现场布置 为加快地下土方的开挖及运输进度,我们根据本工程特点,改变以往地下逆作业采用的垂直挖运土方的方式,而利用工程本身西侧1#坡道,用汽车将土方直接从基坑底部直接运至场外。 根据工程设计布局实际情况,由于本施工工程周围没有可利用的施工现场,而且北侧紧邻原有建筑16#、17#高层住宅,其它东、西、南侧三面紧邻原有建筑或道路,为解决各部分施工现场问题,拟先施工无地上结构的1区, 1区施工完成后,利用1区一层底板作为临时施工现场,该方法既不影响下部结构施
5、工,又可同时施工上部结构。南方软土地基传统逆作法出土方式示意图一一 区区一一区区地地下下一一层层出出土土路路线线土方运输路线平面示意图本工程竖向出土方式示意图三三 区区 地地 下下 一一 层层三三 区区 地地 下下 二二 层层一一 区区 地地 下下 二二 层层一一 区区 地地 下下 一一 层层- - 9 9 . . 7 7 0 0 0 0D-8D-16 ND-Y6、地下各层土方开挖方法、地下各层土方开挖方法o 测量放线地下一层土方开挖地下二层顶板梁施工地下一层结构施工地下二层土方掏挖地下三层顶板梁施工地下二层墙柱施工地下三层土方掏挖地下四层顶板梁施工地下三层墙柱施工地下四层土方掏挖破桩头基础施
6、工地下四层墙柱施工。7、地下各层土方开挖方法、地下各层土方开挖方法三三 区区 地地 下下 一一 层层三三 区区 地地 下下 二二 层层一一 区区 地地 下下 二二 层层一一 区区 地地 下下 一一 层层- - 9 9 . . 7 7 0 0 0 0三三区区地地下下一一层层开开挖挖底底标标高高标标高高- -6 6. .5 5 - -8 8. .2 2m m三三区区地地下下二二层层开开挖挖底底标标高高标标高高- -1 11 1. .5 5m m三三区区地地下下三三层层开开挖挖底底标标高高标标高高- -1 14 4. .8 8m m三三区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17
7、7. .5 5m m一一区区地地下下一一层层开开挖挖底底标标高高标标高高- -7 7. .3 3m m一一区区地地下下二二层层开开挖挖底底标标高高标标高高- -1 11 1. .5 5m m一一区区地地下下三三层层开开挖挖底底标标高高标标高高- -1 14 4. .8 8m m一一区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17 7. .5 5m m二二区区地地下下一一层层开开挖挖底底标标高高标标高高- -7 7. .3 3 - -8 8. .2 2m m二二区区地地下下二二层层开开挖挖底底标标高高标标高高- -1 11 1. .5 5m m二二区区地地下下三三层层开开挖挖底底标
8、标高高标标高高- -1 14 4. .8 8m m二二区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17 7. .5 5m m变变形形缝缝施施工工缝缝施施工工缝缝逆逆作作业业施施工工时时二二区区与与一一三三区区开开挖挖线线位位置置示示意意图图二二区区三三区区一一区区开开挖挖放放坡坡1 1: :1 1三三区区地地下下一一层层开开挖挖底底标标高高标标高高- -6 6. .5 5 - -8 8. .2 2m m三三区区地地下下二二层层开开挖挖底底标标高高标标高高- -1 11 1. .5 5m m三三区区地地下下三三层层开开挖挖底底标标高高标标高高- -1 14 4. .8 8m m三三
9、区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17 7. .5 5m m一一区区地地下下一一层层开开挖挖底底标标高高标标高高- -7 7. .3 3m m一一区区地地下下二二层层开开挖挖底底标标高高标标高高- -1 11 1. .5 5m m一一区区地地下下三三层层开开挖挖底底标标高高标标高高- -1 14 4. .8 8m m一一区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17 7. .5 5m m二二区区地地下下一一层层开开挖挖底底标标高高标标高高- -7 7. .3 3 - -8 8. .2 2m m二二区区地地下下二二层层开开挖挖底底标标高高标标高高- -1
10、11 1. .5 5m m二二区区地地下下三三层层开开挖挖底底标标高高标标高高- -1 14 4. .8 8m m二二区区地地下下四四层层开开挖挖底底标标高高标标高高- -1 17 7. .5 5m m变变形形缝缝施施工工缝缝施施工工缝缝逆逆作作业业施施工工时时二二区区与与一一三三区区开开挖挖线线位位置置示示意意图图二二区区三三区区一一区区开开挖挖放放坡坡1 1: :1 1开开挖挖放放坡坡1 1: :1 1逆逆作作业业施施工工时时施施工工缝缝、变变形形缝缝处处 开开挖挖线线位位置置示示意意图图变变形形缝缝施施工工缝缝上上层层结结构构下下层层结结构构钢钢管管桩桩预预留留墙墙柱柱钢钢筋筋下下层层土
11、土方方开开挖挖线线上上层层土土方方开开挖挖线线8、逆作法结构施工流程逆作法结构施工流程 地下每层土方开挖完成后,即按照正常逆工序施工做法,先施工下一层结构的顶板、梁模板、绑扎钢筋、浇筑下一层楼板梁砼,然后完成本层柱子结构的成型。 4、柱筋安装、浇筑砼3、绑扎梁板钢筋、浇筑砼2、安装模板支撑体系1、逆作业土方开挖完毕后,浇筑150厚砼垫层钢管桩连续墙上层底板标高逆作法结构施工工艺流程图梁柱节点 逆作法土方掏挖示意图: 下层底板、梁施工示意图: 结构柱施工示意图:楼楼 板板上上层层墙墙柱柱待待浇浇筑筑的的下下层层墙墙柱柱预预留留D DN N1 10 00 0钢钢管管浇浇注注孔孔柱柱 帽帽9、逆作法施工主要质量控制点、逆作法施工主要质量控制点 逆作法除常规材料、工艺、施工质量控制要求外,还应注意以下几方面:o1)桩与结构定位统一控制o2)钢管桩垂直度、标高控制o3)地下连续墙施工质量控制(成孔质量、沉渣厚度、混凝土浇筑质量、锚板标高位置、连续墙分段接缝控制等)o4)土方开挖标高控制o5)结构节点钢筋连接质量控制、防水内衬墙混凝土浇筑与接缝质量控制o6)节点混凝土浇筑控制o7)降水与沉降差异质量控制o8)基础底板防水施工质量控制
