安徐庄2#楼填充墙砌体施工方案.doc

上传人:p** 文档编号:995816 上传时间:2024-06-11 格式:DOC 页数:4 大小:1.19MB
下载 相关 举报
安徐庄2#楼填充墙砌体施工方案.doc_第1页
第1页 / 共4页
安徐庄2#楼填充墙砌体施工方案.doc_第2页
第2页 / 共4页
安徐庄2#楼填充墙砌体施工方案.doc_第3页
第3页 / 共4页
安徐庄2#楼填充墙砌体施工方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《安徐庄2#楼填充墙砌体施工方案.doc》由会员分享,可在线阅读,更多相关《安徐庄2#楼填充墙砌体施工方案.doc(4页珍藏版)》请在第壹文秘上搜索。

1、某某公馆A地块2#住宅楼填充墙砌体施工方案一、编制依据:1、本工程的设计图纸、会审纪要及工程变更2、砌体工程施工及验收规范GB50203-20023、河南省工程建设标准设计05YJ3-44、多层砖房钢筋混凝土构造柱抗震节点详图03G363二、工程概况某某公馆A地块2#住宅楼位于七里河路与果园南路交叉口西北角,建筑结构形式为剪力墙结构,填充墙砌体的施工范围为剪力墙间墙洞及分隔房间的隔墙,作用为通过填充墙砌体满足建筑需要的各房间使用功能,通过填充墙砌体及构造柱、门窗过梁、压顶构件等组合成门窗洞口及建筑的各种造型。本工程抗震设防烈度为七度,结构安全等级为一级。填充墙砌体设计采用干体积密度B06级、抗

2、压强度A3.5级的加气混凝土砌块。墙厚为200mm、100mm。图纸设计加气混凝土墙体构造采用河南省工程建设标准设计05YJ3-4要求施工,0.00以下采用M5水泥砂浆砌240厚灰沙实心免烧砖(原设计为M10水泥砂浆,补充图纸会审第三条改为M5水泥砂浆),0.00以上采用M5混合砂浆砌。构造柱预留及设置按照构造柱设计图纸位置及数量施工;楼层砌体未设计圈梁。按照砌体施工及验收规范,填充墙砌体下应砌不小于200高的实心砖砌体,并考虑实心免烧砖的模数,故下部设置250高的免烧砖砌体,两平一竖分别砌两层,拉开砌成190mm厚。卫生间等有水房间设计采用150高C20细石混凝土台,考虑填充墙下实心砖砌体高

3、度,在混凝土台上再砌10cm小砖砌体。填充墙体与混凝土墙柱拉结筋采用植筋的方法植入。门窗洞口过梁采用05YJ3-4中过梁配筋及要求。三、施工部署1、人员准备:选用施工经验丰富、同施工单位经常合作的劳务班组进场施工,初期进场15人左右,高峰期保持40人左右。2、进度要求:按照总进度要求34天完成一层墙体砌筑。3、材料要求:(1)蒸压加气混凝土砌块,厚度为100mm、200mm,主要规格为600(长)300(高)占墙体的80,墙高模数不符时采用600250、600200(mm)调缝。强度等级:0.00以下采用M5水泥砂浆砌240厚灰沙实心免烧砖;0.00以上采用M5混合砂浆砌(200mm或100m

4、m)加气混凝土砌块,加气混凝土砌块的干体积密度B06级、抗压强度A3.5级。(2)水泥:PC32.5复合硅酸盐水泥。砂子:中砂,含泥量不超过5,过5mm孔径筛。人工砂、山砂及特细砂,应经试配能满足砌筑砂浆技术条件要求。石子:20-40碎石,含泥量不超过3,不含有风化石子。石灰膏或水泥塑化剂:先做配合比实验,确定石灰膏或水泥塑化剂掺量,砂浆强度合格后进行施工。再施工过程中监督和要求工人按标准施工,以防止造成砂浆凝结不稳定,影响工程质量。(3)砌筑砂浆及混凝土配合比:均采用实验室提供的配合比(重量比),试配砂浆按设计标号提高15%。每一楼层或250立方米砌体中的各种标号的砂浆,至少制作一组试块(每

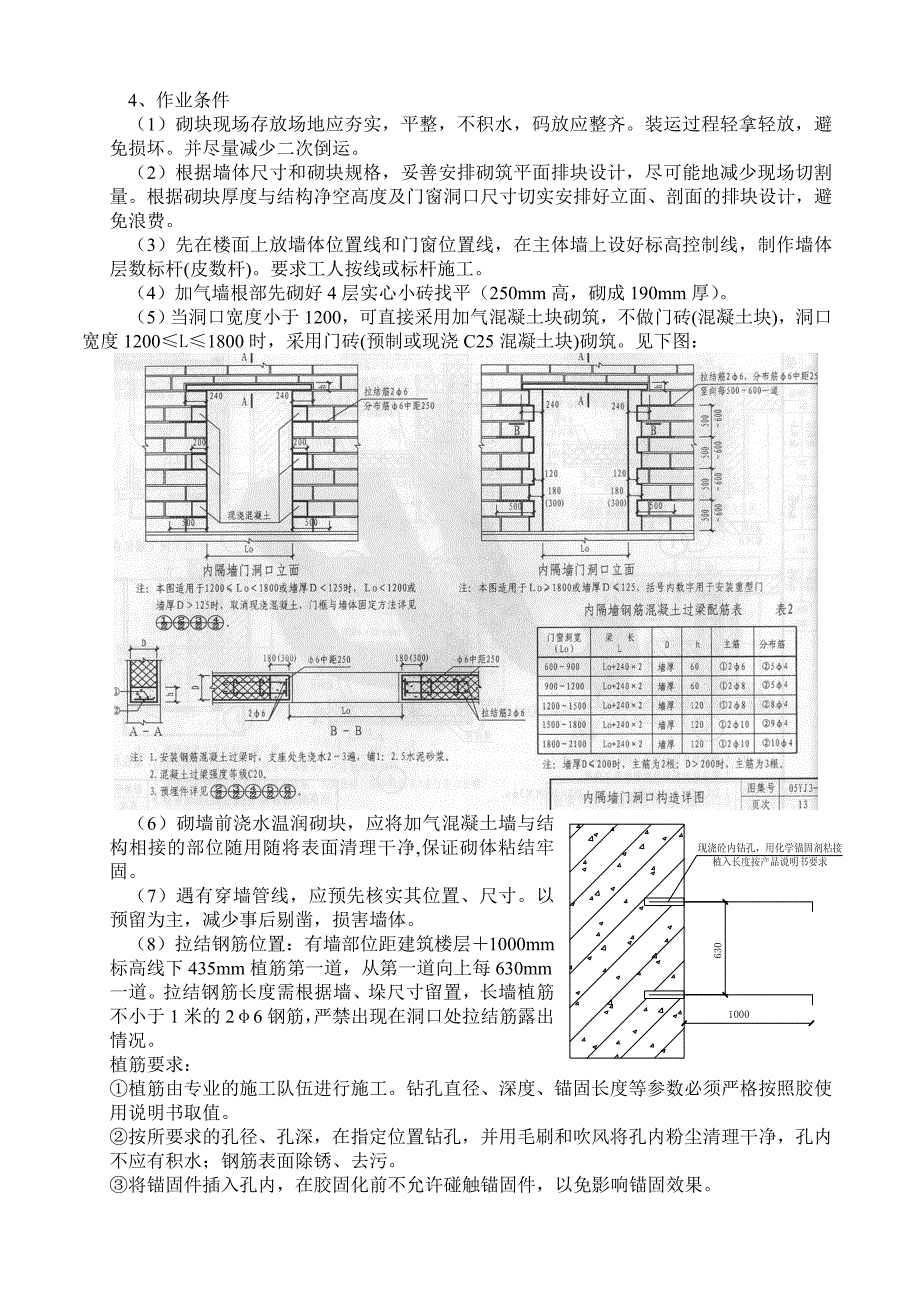

5、组6块)。严格按照配合比施工,防止浪费或影响工程质量。4、作业条件(1)砌块现场存放场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏。并尽量减少二次倒运。(2)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。(3)先在楼面上放墙体位置线和门窗位置线,在主体墙上设好标高控制线,制作墙体层数标杆(皮数杆)。要求工人按线或标杆施工。(4)加气墙根部先砌好4层实心小砖找平(250mm高,砌成190mm厚)。(5)当洞口宽度小于1200,可直接采用加气混凝土块砌筑,不做门砖(混凝土

6、块),洞口宽度1200L1800时,采用门砖(预制或现浇C25混凝土块)砌筑。见下图:(6)砌墙前浇水温润砌块,应将加气混凝土墙与结构相接的部位随用随将表面清理干净,保证砌体粘结牢固。(7)遇有穿墙管线,应预先核实其位置、尺寸。以预留为主,减少事后剔凿,损害墙体。(8)拉结钢筋位置:有墙部位距建筑楼层1000mm标高线下435mm植筋第一道,从第一道向上每630mm一道。拉结钢筋长度需根据墙、垛尺寸留置,长墙植筋不小于1米的26钢筋,严禁出现在洞口处拉结筋露出情况。植筋要求:植筋由专业的施工队伍进行施工。钻孔直径、深度、锚固长度等参数必须严格按照胶使用说明书取值。按所要求的孔径、孔深,在指定位

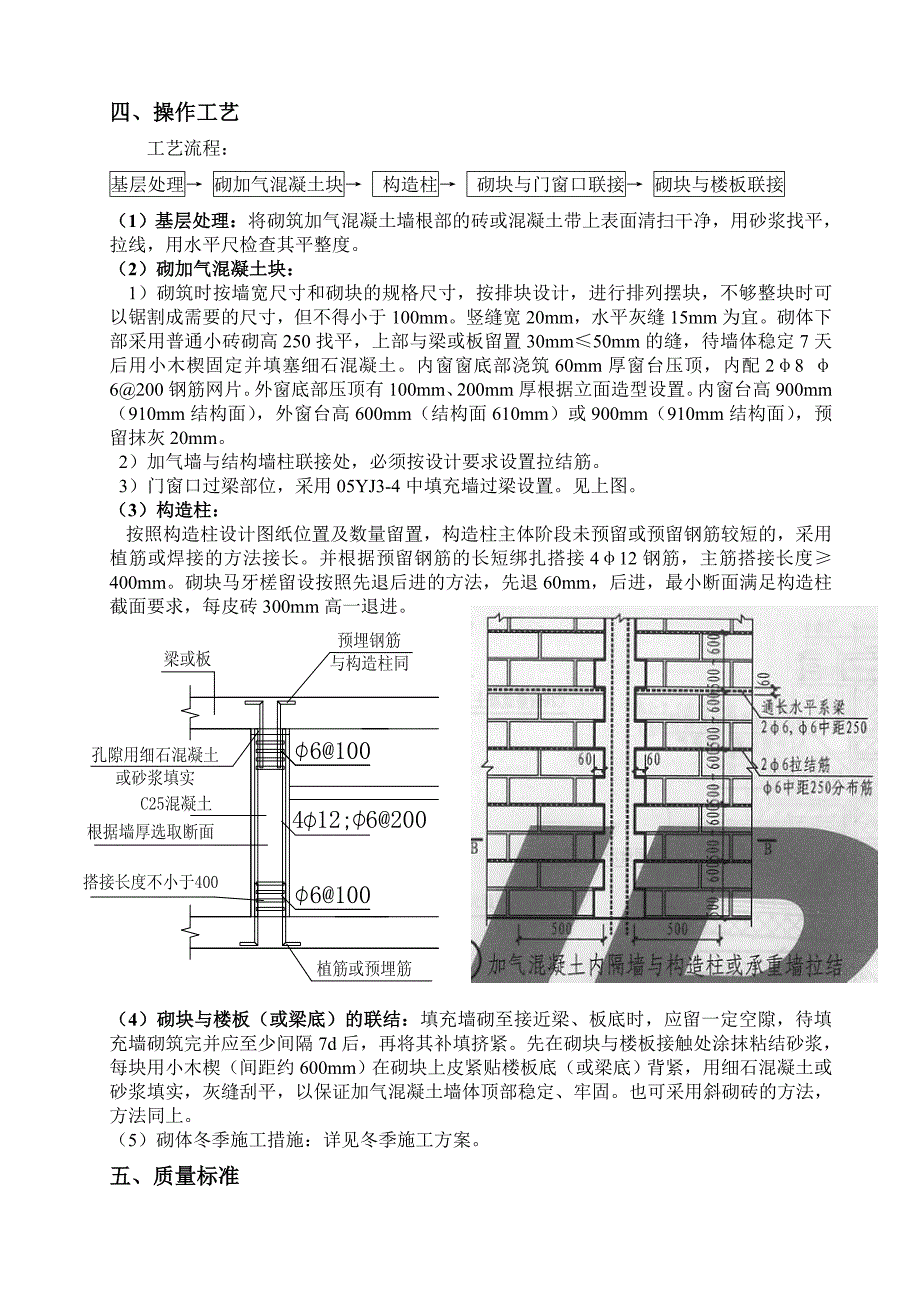

7、置钻孔,并用毛刷和吹风将孔内粉尘 清理干净,孔内不应有积水;钢筋表面除锈、去污。将锚固件插入孔内,在胶固化前不允许碰触锚固件,以免影响锚固效果。四、操作工艺工艺流程:基层处理 砌加气混凝土块 构造柱 砌块与门窗口联接 砌块与楼板联接(1)基层处理:将砌筑加气混凝土墙根部的砖或混凝土带上表面清扫干净,用砂浆找平,拉线,用水平尺检查其平整度。(2)砌加气混凝土块:1)砌筑时按墙宽尺寸和砌块的规格尺寸,按排块设计,进行排列摆块,不够整块时可以锯割成需要的尺寸,但不得小于100mm。竖缝宽20mm,水平灰缝15mm为宜。砌体下部采用普通小砖砌高250找平,上部与梁或板留置30mm50mm的缝,待墙体稳

8、定7天后用小木楔固定并填塞细石混凝土。内窗窗底部浇筑60mm厚窗台压顶,内配28 6200钢筋网片。外窗底部压顶有100mm、200mm厚根据立面造型设置。内窗台高900mm(910mm结构面),外窗台高600mm(结构面610mm)或900mm(910mm结构面),预留抹灰20mm。2)加气墙与结构墙柱联接处,必须按设计要求设置拉结筋。3)门窗口过梁部位,采用05YJ3-4中填充墙过梁设置。见上图。(3)构造柱:按照构造柱设计图纸位置及数量留置,构造柱主体阶段未预留或预留钢筋较短的,采用植筋或焊接的方法接长。并根据预留钢筋的长短绑扎搭接412钢筋,主筋搭接长度400mm。砌块马牙槎留设按照先

9、退后进的方法,先退60mm,后进,最小断面满足构造柱截面要求,每皮砖300mm高一退进。(4)砌块与楼板(或梁底)的联结:填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d后,再将其补填挤紧。先在砌块与楼板接触处涂抹粘结砂浆,每块用小木楔(间距约600mm)在砌块上皮紧贴楼板底(或梁底)背紧,用细石混凝土或砂浆填实,灰缝刮平,以保证加气混凝土墙体顶部稳定、牢固。也可采用斜砌砖的方法,方法同上。(5)砌体冬季施工措施:详见冬季施工方案。五、质量标准(1)保证项目:1)使用的原材料和加气混凝土块品种,强度必须符合设计要求,标准的各项技术性能指标,并有出厂合格证。2)砂浆的品种标

10、号必须符合设计要求。砌块接缝砂浆必须饱满,按规定制作砂浆试块,试块的平均抗压强度不得低于设计强度,其中任意一组的最小抗压强度不得小于设计强度的75。3)转角处必须同时砌筑,严禁留直槎,交接处应留斜槎。(2)一般项目1)通缝:每道墙3皮砌块的通缝不得超过3处,不得出现四皮砌块及四皮砌块高度以上的通缝。灰缝均匀一致。2)接槎:砂浆要密实,砌块要平顺,不得出现破槎、松动,做到接槎部位严实。3)拉结筋(或钢筋混凝土拉结带):间距、位置、长度及配筋的规格、根数符合设计要求。位置、间距的偏差不得超过一皮砌块,在灰缝中设置,视砌块的厚度而调整。4)水平及垂直灰缝砂浆饱满度80%,抽检数量:每处不应少于3块。

11、(3)允许偏差项目:见表 加气混凝土砌体允许偏差表 项次项目允许偏差(mm)检验方法1墙面垂直5用靠尺及线坠检查2墙面平整度8用2m靠尺塞尺检查3轴线位移10尺量4水平灰缝平直(10m以内)10拉通长线用尺量5门窗洞口宽度5尺量6门口高度15 5尺量7外墙窗口上下偏移20以底层为准用经纬仪或吊线检查六、成品保护(1)砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐。搭拆脚手架时不要碰坏已砌墙体和门窗口角。(2)落地砂浆及时清除,收集再用。以免与地面粘结,影响下道工序施工。(3)设备槽孔以预留为主,尽量减少剔凿,必要时剔凿设备孔槽不得乱剔硬凿损坏,可划准尺寸用刀刃镂划。如造成墙体砌块松动,必须进行补强处理。七、安全文明施工(1)工人进场前三级教育必须搞好,并作好安全活动记录,工人须经安全培训和考试合格后方可作业施工,各道工序施工之前,工长要做好书面安全技术交底,认真执行上级颁发的安全操作规范及安全岗位责任条例。(2)做好现场“四口五临边”防护,楼梯间的护身栏杆必须及时用钢管安装好,并设临时电灯照明。(3)进入现场必须戴好安全帽,高空作业必须系安全带。(4)严禁从楼上向下倾倒垃圾等物,垃圾装入灰槽内或小车由外用电梯运下。(5)砂浆搅拌机旁设清洗沉淀池,经二次沉淀的水用于现场洒水进行二次利用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑图集

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
