#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx

上传人:p** 文档编号:198155 上传时间:2023-04-16 格式:DOCX 页数:13 大小:44.45KB
下载 相关 举报
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第1页
第1页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第2页
第2页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第3页
第3页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第4页
第4页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第5页
第5页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第6页
第6页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第7页
第7页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第8页
第8页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第9页
第9页 / 共13页
#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx》由会员分享,可在线阅读,更多相关《#2机组火电工程机组整套启动试运前质量监督检查记录(2014).docx(13页珍藏版)》请在第壹文秘上搜索。

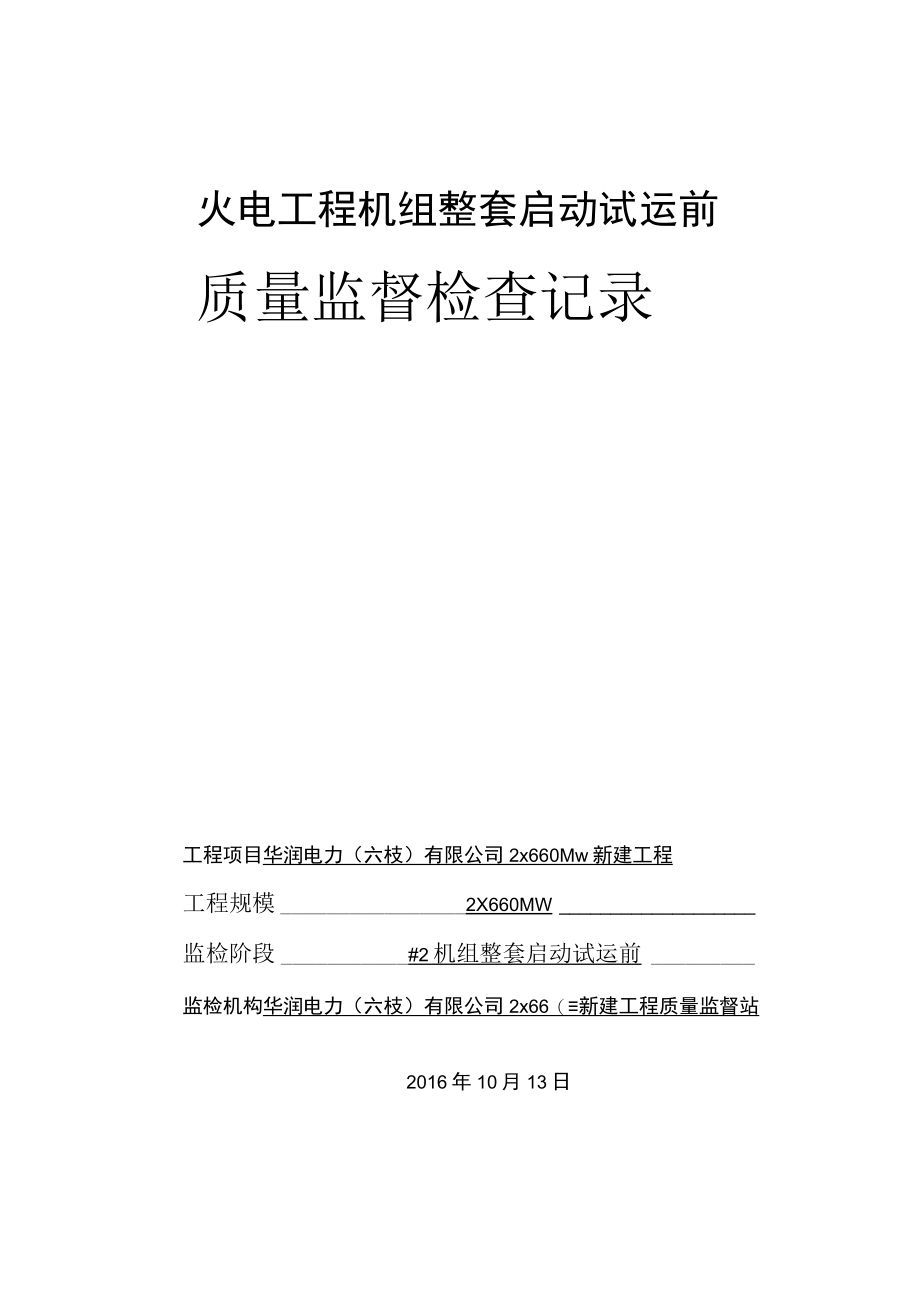

1、火电工程机组整套启动试运前质量监督检查记录工程项目华润电力(六枝)有限公司2x660Mw新建工程工程规模2X660MW监检阶段#2机组整套启动试运前监检机构华润电力(六枝)有限公司2x66(新建工程质量监督站2016年10月13日火电工程机组整套启动试运前质量监督检查记录质量监督检查应具备的条件序号检查项目检查结果1.1机组整套启动试运应投入的设备和工艺系统及相应的建筑工程已按设计完成施工,并验收合格完成。1.2机组启动调试接入系统和机组进入空负荷调试阶段前的调试项目已全部完成,且验收合格完成。1.3启动验收委员会验收组开展工作,按规定完成相关项目的检查与核查进行中,1.4消防、环保及电梯等项

2、目取得了相关部门同意使用的书面意见电梯已投用,1.5生产准备工作已就绪生产准备已就绪。二.责任主体质量行为的监督检查序号核查内容检查结果2.1建设单位质量行为的监督检查2.1.1启动验收委员会已成立,试运指挥部及各专业组职责明确,并正常开展工作后动验收委员会已成立,试运指挥部及专业职责明确,工作正常开展。2.1.2验收组完成机组整套启动试运前的施工和调试项目质量验收进行中2.1.3取得了消防、环保等项目相关部门同意使用的书面意见内部验收完成。2.1.4各阶段质量监督检查提出的整改意见已落实闭环完成。2.1.5对工程建设标准强制性条文执行情况进行汇总已汇总执行。2.2设计单位质量行为的监督检查2

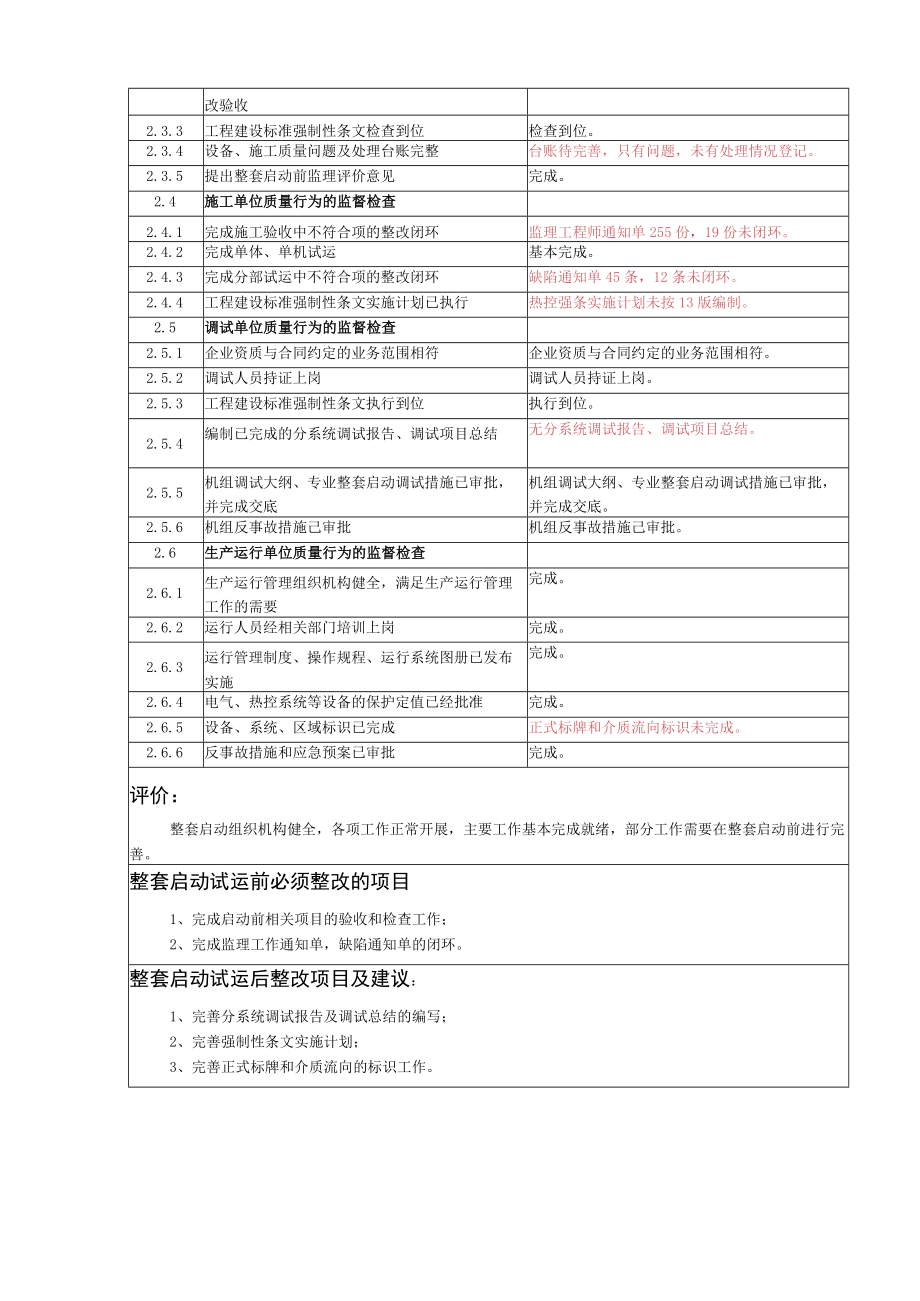

3、.2.1参加并完成规定项目的质量验收工作按时参加了规定的质量验收工作。2.2.2设计更改、技术洽商等文件完整、手续齐全设计变更资料完整、手续齐全。2.2.3工程建设标准强制性条文落实到位工程建设强制性条文落实到位。2.2.4对启动前完成项目与设计的符合性进行确认对启动前完成的项目与设计符合进行了确认。2.3监理单位质量行为的监督检查2.3.1完成相关施工项目和分部试运项目质量验收并汇总完成。2.3.2完成施工和分部试运过程中不符合项的整进行中改验收2.3.3工程建设标准强制性条文检查到位检查到位。2.3.4设备、施工质量问题及处理台账完整台账待完善,只有问题,未有处理情况登记。2.3.5提出整

4、套启动前监理评价意见完成。2.4施工单位质量行为的监督检查2.4.1完成施工验收中不符合项的整改闭环监理工程师通知单255份,19份未闭环。2.4.2完成单体、单机试运基本完成。2.4.3完成分部试运中不符合项的整改闭环缺陷通知单45条,12条未闭环。2.4.4工程建设标准强制性条文实施计划已执行热控强条实施计划未按13版编制。2.5调试单位质量行为的监督检查2.5.1企业资质与合同约定的业务范围相符企业资质与合同约定的业务范围相符。2.5.2调试人员持证上岗调试人员持证上岗。2.5.3工程建设标准强制性条文执行到位执行到位。2.5.4编制已完成的分系统调试报告、调试项目总结无分系统调试报告、

5、调试项目总结。2.5.5机组调试大纲、专业整套启动调试措施已审批,并完成交底机组调试大纲、专业整套启动调试措施已审批,并完成交底。2.5.6机组反事故措施己审批机组反事故措施己审批。2.6生产运行单位质量行为的监督检查2.6.1生产运行管理组织机构健全,满足生产运行管理工作的需要完成。2.6.2运行人员经相关部门培训上岗完成。2.6.3运行管理制度、操作规程、运行系统图册已发布实施完成。2.6.4电气、热控系统等设备的保护定值已经批准完成。2.6.5设备、系统、区域标识已完成正式标牌和介质流向标识未完成。2.6.6反事故措施和应急预案已审批完成。评价:整套启动组织机构健全,各项工作正常开展,主

6、要工作基本完成就绪,部分工作需要在整套启动前进行完善。整套启动试运前必须整改的项目1、完成启动前相关项目的验收和检查工作;2、完成监理工作通知单,缺陷通知单的闭环。整套启动试运后整改项目及建议:1、完善分系统调试报告及调试总结的编写;2、完善强制性条文实施计划;3、完善正式标牌和介质流向的标识工作。三.工程实体质量的监督检查序号抽测内容检查结果3.1土建专业和试运环境的监督检查3.1.1启动范围内建(构)筑工程验收签证齐全。参照第8部分建筑工程交付使用前监督检查2#机汽机房13.7条形窗未安装完;A排主厂房大门未安装。其它各个房间已经交付使用。3.1.2主控室室内环境监测合格合格。3.1.3主

7、、辅厂房屋面防水验收合格,无渗漏合格。3.1.4主、辅厂房区域内的沟道、孔洞盖板或围栏齐全、可靠2#机汽机间O米地面15-16轴沟盖板未盖;6.9米层伸缩缝盖板未;穿楼板管道处盖板未盖。3.1.5试运区域的平台、梯子、栏杆已安装完毕,并验收合格2#A排外变压器围栏跨接线未安装。其它安装完毕,合格。3.1.6试运区域正式照明已投运,应急照明电源切换正常完整、正常使用。3.1.7试运区域上下水通畅,暖通投运正常完整、正常使用。3.1.8试运区域的厂区道路畅通扩建端大门通主路的便道未施工;2#机炉后路未接通。3.1.9试运区域内的施工机械及临时设施已拆除干净2#机汽机房O米、6.9米、13.7米层各

8、层脚手架管未拆除;保温材料未清理;楼面卫生未清理。评价:土建工程基本完工,具备交付使用条件,但部分工程需要继续完善。整套启动试运前必须整改的项目:1、完成#2机组各层孔洞盖板安装;2、完成#2机组13.7m窗户安装;3、完成变压器围栏跨接线安装;4、完成主厂房扩建端,炉后道路连通;5、完成#2机组各层地面材料清除。整套启动试运后整改项目及建议:完成A排外大门安装。三.工程实体质量的监督检查序号抽测内容检查结果3.2锅炉专业的监督检查3.2.1锅炉木体、附属机械、燃料供应系统验收合格锅炉本体冲管后割管检查恢复工作未完成;密封风机无安装记录,火检风机无安装及试运记录,无杂项及取样管道安装记录。3.

9、2.2炉顶吊挂装置受力均匀,锁紧销已拆除炉顶吊挂部分吊杆受力不均匀,需调整:锁紧销已拔除。3.2.3受热面设备膨胀间隙验收合格炉左右K3靠炉前吊杆与梁相碰:部分脚手架搭设在吊杆上;炉左分离器下降管与平台相碰:有膨胀指示器安装记录及检验批验收记录,缺少监理签字。3.2.4安全阀安装验收合格有安全阀验收记录,缺少监理签字。3.2.5平台、扶梯、栏杆验收合格,各层平台标高、载荷标识齐全全炉格栅松动较多,部分位置踢脚板未安装,载荷标示未悬挂。3.2.6除尘设备安装验收合格,电除尘振打装置、气流分布试验合格,布袋除尘涂装工作完成电除尘振打装置及分部试运验收记录齐全。3.2.7输煤、灰、渣系统安装完毕,验

10、收合格,分部试运完成无捞渣机安装记录。3.2.8脱硫、脱硝装置及其系统安装验收合格,冷态调试完成脱硫制浆系统还未完成,脱硝催化剂还未安装完3.2.9循环流化床(CFB)锅炉炉墙砌筑、耐磨耐火炉衬浇注施工、低温及高温烘炉验收合格炉内集箱浇筑整改工作未完。3.2.10整套启动投入的热力设备及管道系统保温和罩壳施工验收合格部分保温工作未完,阀门保温罩壳未安装;检验批和分项验收记录签字中。3.2.11燃油罐区和油泵房设备及其管道系统安装、冲洗验收合格,分部试运合格;防雷、防静电接地经测试合格,消防灭火器材配备符合规定公用系统,已完成。3.2.12液氨罐区和设备及其管道系统安装验收合格,分部试运合格;防

11、雷接地经测试合格,消防灭火器材配备符合规定3.2.13锅炉附属系统、脱硫、脱硝装置及其系统焊接质量检测、验收合格,记录齐全割管检查恢复工作未完成,脱硝密封焊接未完成。评价:通过对锅炉区域检查,各项安装工作基本完成。冲管完成后相关检查恢复工作正在施工过程中,在完成整套启动前必须整改项目后机组具备启动条件。整套启动试运前必须整改的项目:1、全炉格栅松动整改,未安装踢脚板位置继续安装完善;2、炉顶吊杆受力调整均匀;3、膨胀受阻点缺陷处理;4、炉顶大包恢复;5、影响膨胀脚手架拆除(炉前左角脚手架、过渡段左右脚手架;361法处脚手架);6、大包内部脚手架拆除,保温恢复;7、炉顶大包、省煤器输灰仓泵、阀门

12、、燃烧器保温未完;8、集箱浇筑未完成;9、炉后煤粉取样装置平台扶梯未做;10、完善验收记录、签字;11、完成脱硫、脱硝系统剩余尾工及调试工作。整套启动试运后整改项目及建议:1、炉顶卷扬机、全炉钢架防腐未完成;2、堵板阀热紧后保温;3、全炉卫生清理。三.工程实体质量的监督检查序号抽测内容检查结果3.3汽机专业的监督检查3.3.1汽轮发电机组及附属机械和辅助没备安装验收合格;附属机械和辅助设备系统分部试运合格发电机定子严密性签证表及检验批无建设单位签字;附属机械和辅助设备系统分部试运:顶轴油交流润滑油泵检查确认表(无签字)。辅助设备试运验收检验批填写不规范,质量报验表不齐全。抽汽回热系统、高低旁系

13、统、本体疏水系统、调节保安系统调试未完成。3.3.2主(再热)蒸汽、高低压旁路、轴封送气管道蒸汽吹扫和低压给水管道水冲洗合格,签证记录齐全主(再热)蒸汽、高低压旁路、轴封送气管道蒸汽吹扫和低压给水管道水冲洗合格,签证记录齐全。3.3.3汽轮机低压缸真空严密性试验合格汽轮机低压缸真空严密性试验合格。3.3.4发电机整体严密性试验合格发电机整体严密性试验合格,签证记录齐全,但检验批无建设单位签字。3.3.5发电机内冷水系统循环冲洗结束,水质合格发电机内冷水系统循环冲洗结束,签证齐全,未见水质报告。3.3.6主、附机油系统安装验收合格,冲洗完毕,油质检验合格主、附机油系统安装验收合格,冲洗完毕,油质

14、检验合格。但主机EH油未见纸质油质报告。3.3.7顶轴油泵及其系统安装验收合格;顶轴油泵出口油压和轴颈顶起高度调整完毕完成3.3.8盘车装置试运合格,啮合及脱开灵活可靠盘车装置试运合格,试运资料齐全。3.3.9管道支吊架安装、调整验收合格四大管道支吊架安装、调整记录无建设单位签字。3.3.10辅助设备安全阀冷态校验合格辅助设备安全阀冷态校验合格,验收报告齐全。3.3.11事故放油门安装位置符合强制性条文的规定小机油箱事故放油门不符合强制性条文的规定。3.3.12燃气轮机燃料供应系统安装验收合格3.3.12.1燃气管道压力试验或严密性试验验收合格3.3.12.2燃气管道吹扫验收合格3.3.13燃机辅助系统分部试运验收合格3.3.14燃机进风系统清洁度检查合格3.3.15燃机罩壳严密性试验验收合格3.3.16燃机灭火系统、防爆系统调试验收合格3.3.17汽轮机焊接工程焊接及检验一览表的内容齐全,压力管道焊接分项工程验收评定表、焊接记录齐全汽轮机焊接工程焊

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
