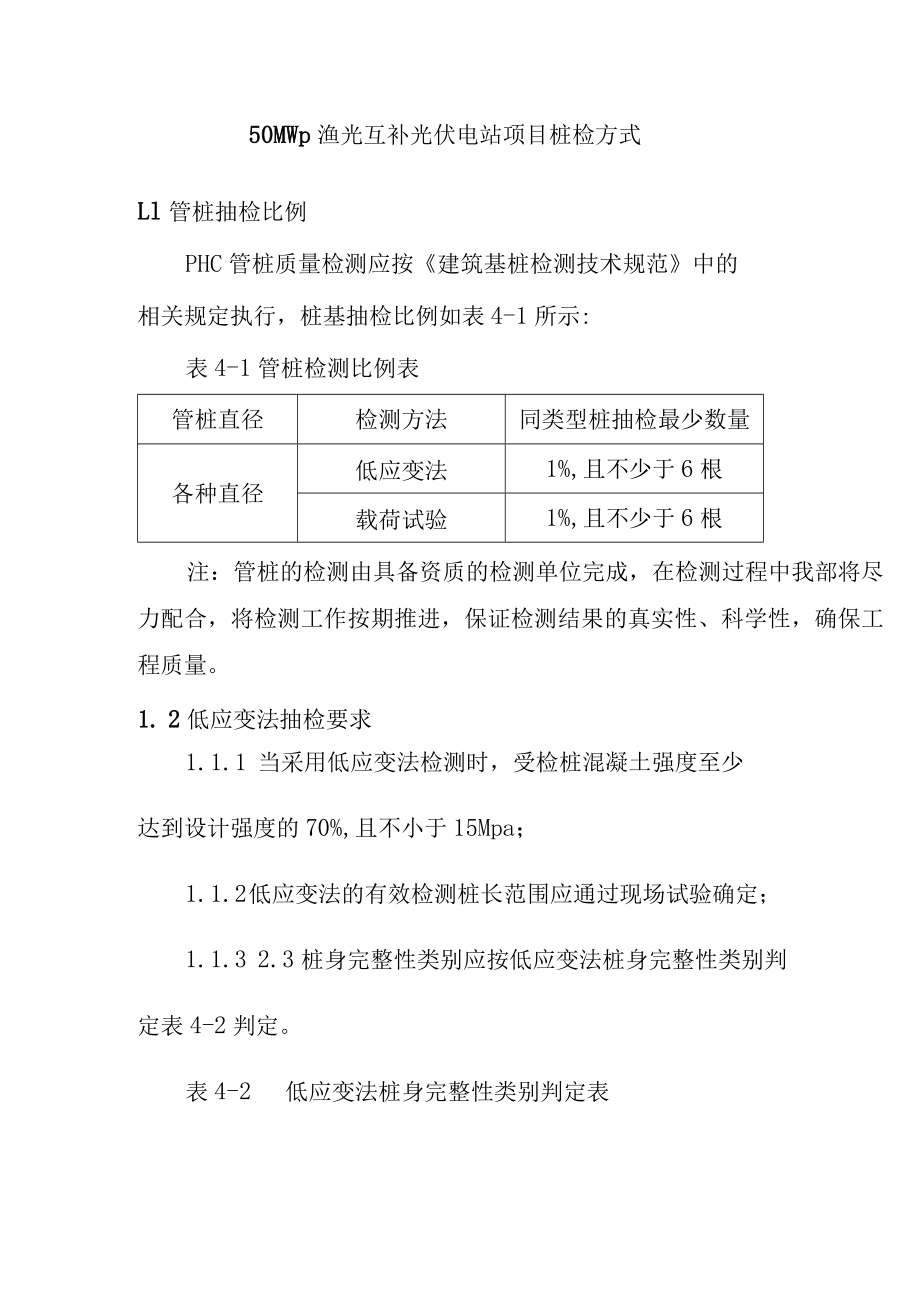

1、50MWp渔光互补光伏电站项目桩检方式Ll管桩抽检比例PHC管桩质量检测应按建筑基桩检测技术规范中的相关规定执行,桩基抽检比例如表4-1所示:表4-1管桩检测比例表管桩直径检测方法同类型桩抽检最少数量各种直径低应变法1%,且不少于6根载荷试验1%,且不少于6根注:管桩的检测由具备资质的检测单位完成,在检测过程中我部将尽力配合,将检测工作按期推进,保证检测结果的真实性、科学性,确保工程质量。1. 2低应变法抽检要求1.1.1 当采用低应变法检测时,受检桩混凝土强度至少达到设计强度的70%,且不小于15Mpa;1.1.2 低应变法的有效检测桩长范围应通过现场试验确定;1.1.3 2.3桩身完整性类

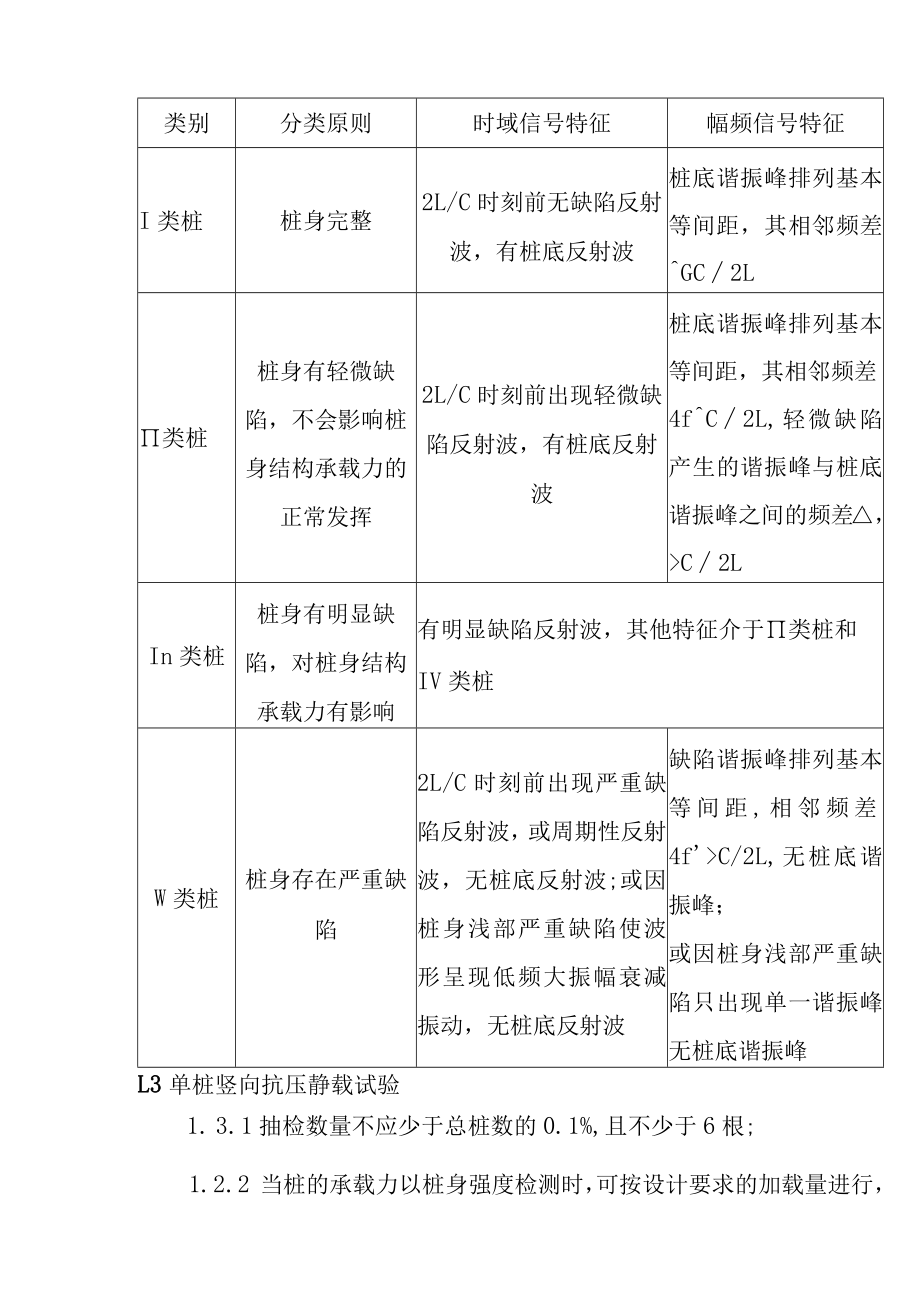

2、别应按低应变法桩身完整性类别判定表4-2判定。表4-2低应变法桩身完整性类别判定表类别分类原则时域信号特征幅频信号特征I类桩桩身完整2L/C时刻前无缺陷反射波,有桩底反射波桩底谐振峰排列基本等间距,其相邻频差GC2L类桩桩身有轻微缺陷,不会影响桩身结构承载力的正常发挥2L/C时刻前出现轻微缺陷反射波,有桩底反射波桩底谐振峰排列基本等间距,其相邻频差4fC2L,轻微缺陷产生的谐振峰与桩底谐振峰之间的频差,C2LIn类桩桩身有明显缺陷,对桩身结构承载力有影响有明显缺陷反射波,其他特征介于类桩和IV类桩W类桩桩身存在严重缺陷2L/C时刻前出现严重缺陷反射波,或周期性反射波,无桩底反射波;或因桩身浅部

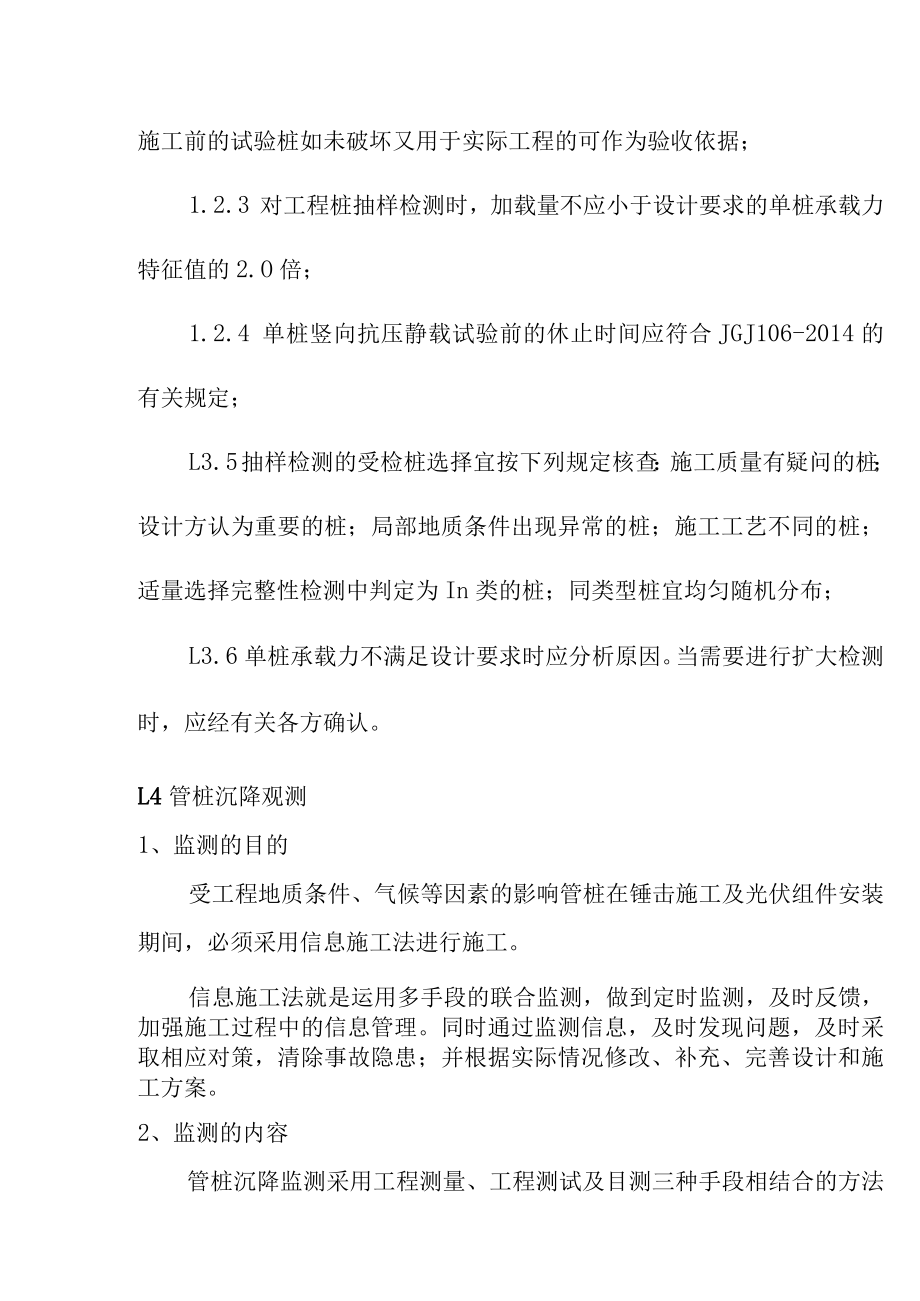

3、严重缺陷使波形呈现低频大振幅衰减振动,无桩底反射波缺陷谐振峰排列基本等间距,相邻频差4fC/2L,无桩底谐振峰;或因桩身浅部严重缺陷只出现单一谐振峰无桩底谐振峰L3单桩竖向抗压静载试验1. 3.1抽检数量不应少于总桩数的0.1%,且不少于6根;1.2.2 当桩的承载力以桩身强度检测时,可按设计要求的加载量进行,施工前的试验桩如未破坏又用于实际工程的可作为验收依据;1.2.3 对工程桩抽样检测时,加载量不应小于设计要求的单桩承载力特征值的2.O倍;1.2.4 单桩竖向抗压静载试验前的休止时间应符合JGJ106-2014的有关规定;L3.5抽样检测的受检桩选择宜按下列规定核查:施工质量有疑问的桩;

4、设计方认为重要的桩;局部地质条件出现异常的桩;施工工艺不同的桩;适量选择完整性检测中判定为In类的桩;同类型桩宜均匀随机分布;L3.6单桩承载力不满足设计要求时应分析原因。当需要进行扩大检测时,应经有关各方确认。L4管桩沉降观测1、监测的目的受工程地质条件、气候等因素的影响管桩在锤击施工及光伏组件安装期间,必须采用信息施工法进行施工。信息施工法就是运用多手段的联合监测,做到定时监测,及时反馈,加强施工过程中的信息管理。同时通过监测信息,及时发现问题,及时采取相应对策,清除事故隐患;并根据实际情况修改、补充、完善设计和施工方案。2、监测的内容管桩沉降监测采用工程测量、工程测试及目测三种手段相结合

5、的方法进行,并对相关数据进行综合分析,排除外界因素和监测系统的偶然性误差,从而提供可靠的、科学的监测数据。监测内容包括:管桩的沉降及水平位移;开关站平台的管桩的沉降及水平位移;3、监测点的布设管桩的沉降及水平位移观测点布设:管桩的沉降及水平位移观测点布设:由于单个阵列由500根管桩构成,故在阵列内呈梅花状布置观测点。管桩上的沉降及位移观测点布设:在管桩顶面做测量标记。管桩的沉降、水平位移及倾斜观测点布设:对管桩水平位移监测点得布置原则为:每根待测管桩设一个观测点,且必须在管桩锤击前布设并开始观测,取得不少于三次数据。4、主要监测方法及技术要求沉降、水平位移监测方法及技术要求:沉降观测按三等水位

6、测量的方法,其线路闭合差应小于06mm。水平位移采用轴线法观测,轴线法难以施测时采用小角度法观测水平位移,误差小于2.Omm。倾斜监测:要求管桩的倾斜观测采用测水平角法,观测时应避开强日照和风荷载较大的时段。现场目测:要求同沉降、水平位移观测,开挖后,每天派人到现场观测巡视周边环境情况,发现问题,及时采取相应对策。5、监测频率对该基坑的监测频率采取定时与跟踪相结合的方法。具体监测频率见下表:序号观测项目监测频率1基点联测水准基点每天一次2沉降、水平位移观测管桩锤击期间和管桩锤击后4天内每天观测一次3管桩倾斜观测管桩锤击前观测一次,视管桩倾斜程度每周观测一次,当遇大风、场地长期降雨而导致倾斜速度加快,应及时增加观测次数注:上述监测频率是在基坑开挖施工较正常情况下参照执行,若遇到险情及特殊情况,应加密监测频率,以满足信息化施工的要求。
