9号地块03.docx

上传人:p** 文档编号:200663 上传时间:2023-04-16 格式:DOCX 页数:8 大小:46.47KB
下载 相关 举报
9号地块03.docx_第1页
第1页 / 共8页
9号地块03.docx_第2页
第2页 / 共8页
9号地块03.docx_第3页
第3页 / 共8页
9号地块03.docx_第4页
第4页 / 共8页
9号地块03.docx_第5页
第5页 / 共8页
9号地块03.docx_第6页
第6页 / 共8页
9号地块03.docx_第7页
第7页 / 共8页
9号地块03.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

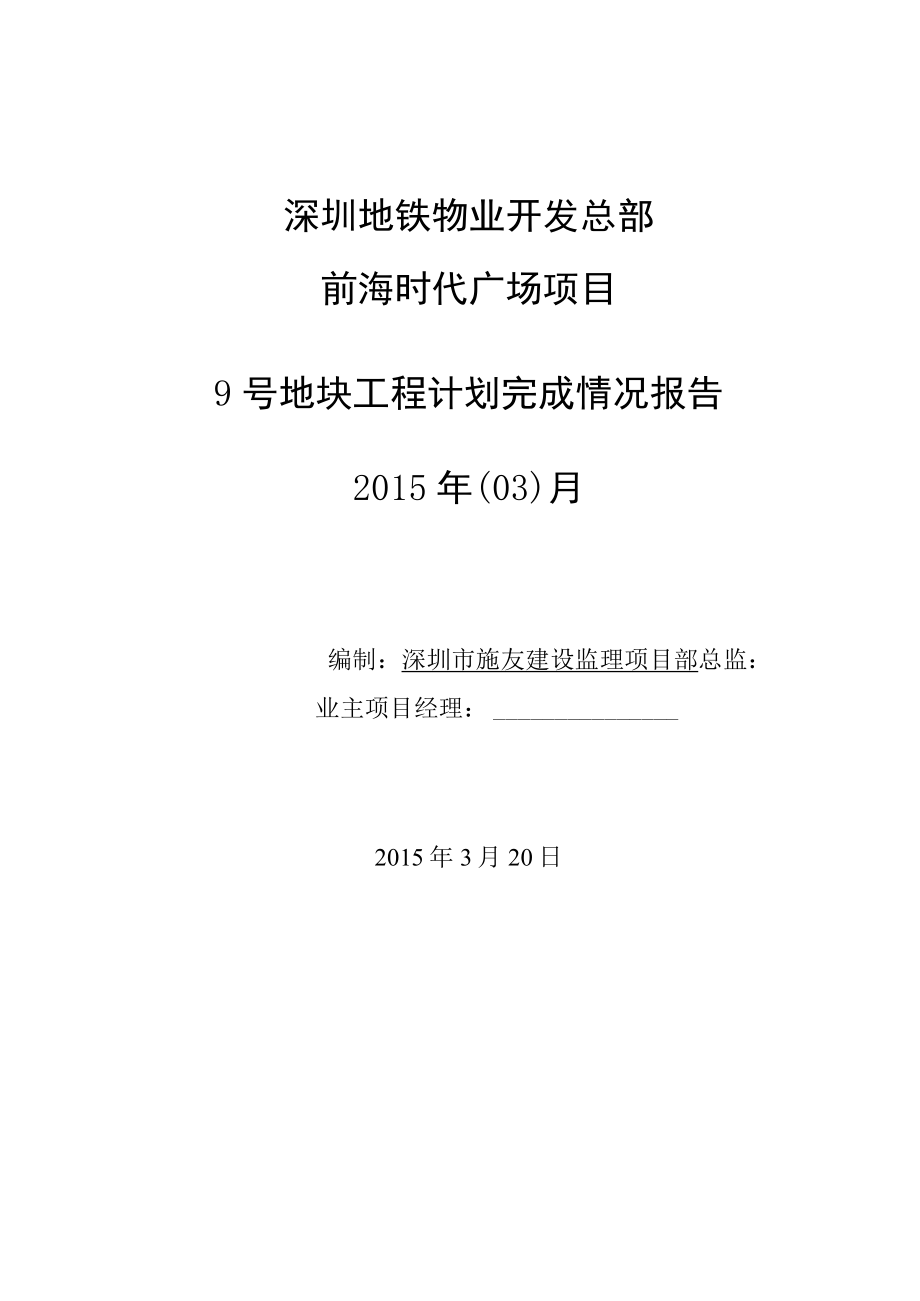

《9号地块03.docx》由会员分享,可在线阅读,更多相关《9号地块03.docx(8页珍藏版)》请在第壹文秘上搜索。

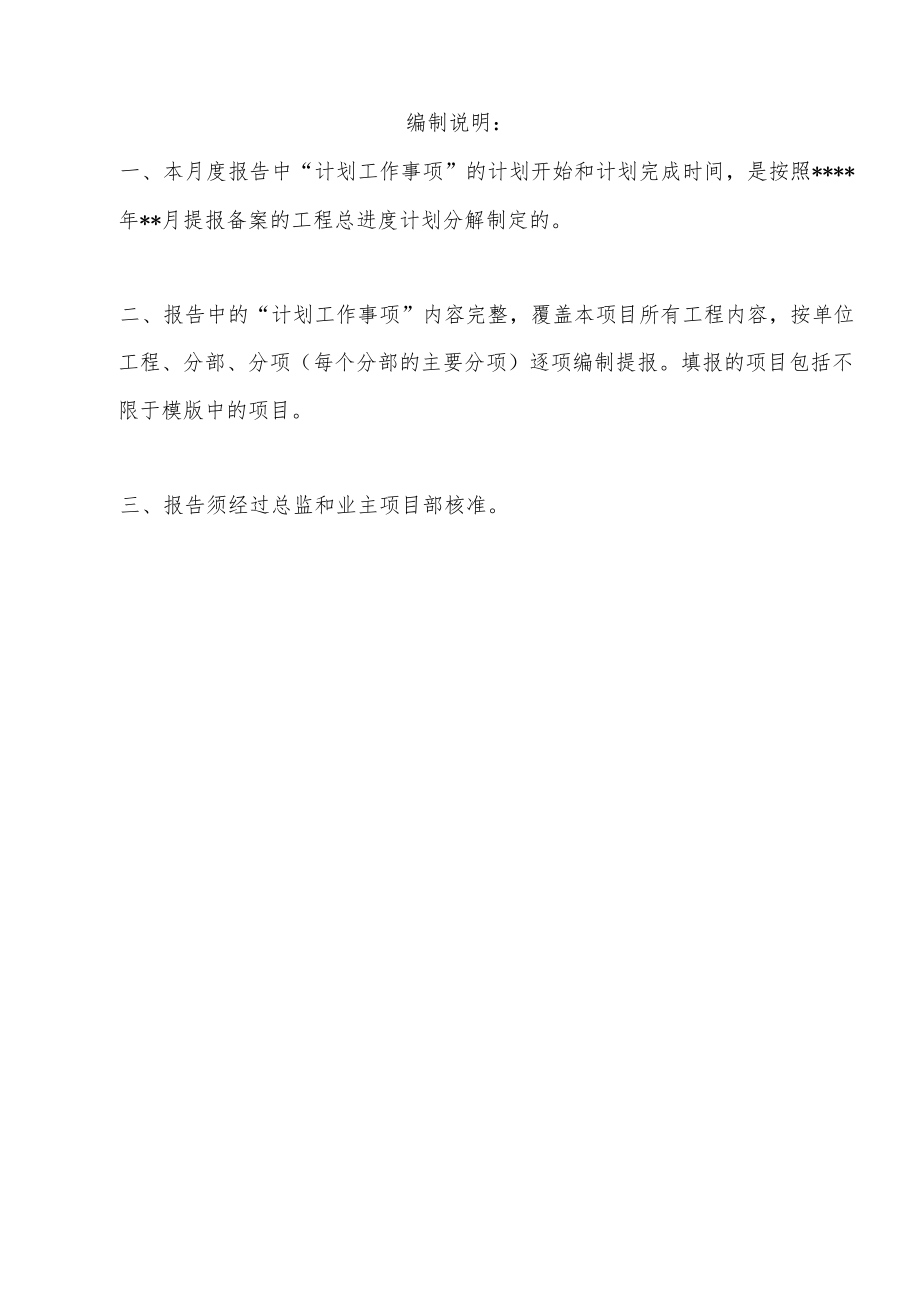

1、深圳地铁物业开发总部前海时代广场项目9号地块工程计划完成情况报告2015年(03)月编制:深圳市施友建设监理项目部总监:业主项目经理:2015年3月20日编制说明:一、本月度报告中“计划工作事项”的计划开始和计划完成时间,是按照*年*月提报备案的工程总进度计划分解制定的。二、报告中的“计划工作事项”内容完整,覆盖本项目所有工程内容,按单位工程、分部、分项(每个分部的主要分项)逐项编制提报。填报的项目包括不限于模版中的项目。三、报告须经过总监和业主项目部核准。一、本月工程进度计划完成情况:序号计划工作事项计划开始时间计划完成时间实际完成情况未完成原因、存在问题及备注D施工报批报建属于项目部主办的

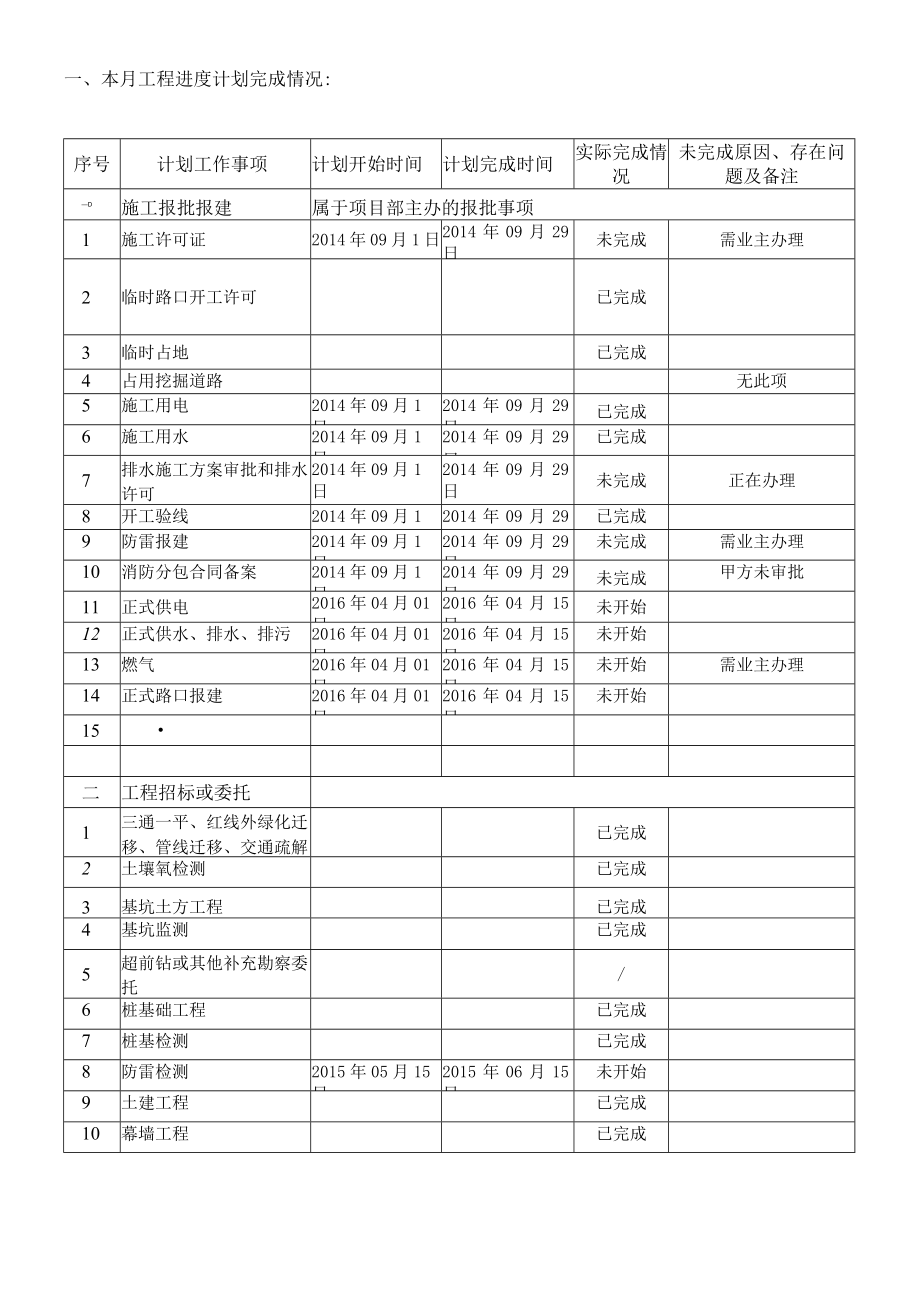

2、报批事项1施工许可证2014年09月1日2014年09月29日未完成需业主办理2临时路口开工许可已完成3临时占地已完成4占用挖掘道路无此项5施工用电2014年09月1日2014年09月29日已完成6施工用水2014年09月1日2014年09月29口已完成7排水施工方案审批和排水许可2014年09月1日2014年09月29日未完成正在办理8开工验线2014年09月1日2014年09月29日已完成9防雷报建2014年09月1日2014年09月29日未完成需业主办理10消防分包合同备案2014年09月1日2014年09月29日未完成甲方未审批11正式供电2016年04月01日2016年04月15日未

3、开始12正式供水、排水、排污2016年04月01日2016年04月15日未开始13燃气2016年04月01日2016年04月15日未开始需业主办理14正式路口报建2016年04月01日2016年04月15日未开始15二工程招标或委托1三通一平、红线外绿化迁移、管线迁移、交通疏解已完成2土壤氧检测已完成3基坑土方工程已完成4基坑监测已完成5超前钻或其他补充勘察委托/6桩基础工程已完成7桩基检测已完成8防雷检测2015年05月15日2015年06月15日未开始9土建工程已完成10幕墙工程已完成11样板房及售楼展示区装修工程己完成序号计划工作事项计划开始时间计划完成时间实际完成情况未完成原因、存在问

4、题及备注12电梯工程2015年03月20日2015年03月31日未开始13精装修工程/14智能化工程2015年05月15日2015年06月15日未开始15高低压配电2015年05月15日2015年06月15日未开始16太阳能工程/17燃气监理2015年05月15日2015年06月15日未开始18燃气工程2015年05月15日2015年06月15日未开始19消防工程2015年05月15日2015年06月15日未开始20人防工程/21气体灭火工程/22发电机2015年05月15日2015年06月15日未开始23通风、空调工程2015年05月15日2015年06月15日未开始24园林绿化工程2015

5、年05月15日2015年06月15日未开始25标识标线工程2015年05月15日2015年06月15日未开始26通讯、网络、电视运营商引入2015年05月15日2015年06月15日未开始27室内环境检测委托2015年05月15日2015年06月15日未开始28红线外供电工程2015年05月15日2015年06月15日未开始29市政给排水接入及碰口2015年05月15日2015年06月15日未开始30燃气接入及碰口2015年05月15日2015年06月15日未开始31钢结构、膜结构等工程已完成32信报箱2015年05月15日2015年06月15日未开始33三设计施工图完成移交后的设计工作1施工

6、图会审2014年10月1日2014年10月15日未完成无后续产品施工图纸2幕墙深化设计及会审2015年03月15日2015年03月20日未开始3电梯深化设计及会审2015年05月15日2015年05月30日未开始4智能化深化设计及会审2015年05月15日2015年05月30日未开始5太阳能深化设计及会审/6高低压配电供电审查后设计修改2015年05月15日2015年05月30日未开始7四工程实体进度分区域、按单位工程、分部、主要分项逐项描述(一)9号地块1基坑、土方工程分项2桩基工程序号计划工作事项计划开始时间计划完成时间实际完成情况未完成原因、存在问题及备注分项3基础及地下室工程(1)承台

7、或地下室底板(2)地下室结构(3)地下室防水分项4塔楼主体结构2015年01月13日2015年08月13日首期17#、20#楼封顶2015年07月15日2015年07月30日未开始后续7#16#楼封顶2015年08月06日2015年08月30日未开始5裙楼主体结构2015年04月01日2015年08月05日未开始首期17#20#楼大板2015年04月01日2015年07月18日未开始后续7#16#楼大板2015年04月16日2015年08月05日未开始6第一批样板房施工,看楼通道同步施工2015年06月06日2015年08月10日未开始第二批样板房施工,看楼通道同步施工2015年07月01日2

8、015年09月10日未开始7屋面工程2015年07月15日2015年08月30日未开始分项8砌筑工程2015年06月14日2015年09月23日未开始分项9外门窗工程2015年08月21日2016年03月24日未开始分项10外墙装饰工程2015年08月21日2016年05月23日未开始分项11室内装饰工程2015年08月21日2016年03月24日未开始卫生间防水施工2015年08月21日2016年03月24日未开始天花、墙面乳胶漆2015年08月21日2016年03月24日未开始墙地砖、踢脚线2015年08月21日2016年03月24日未开始窗护栏安装2015年08月21日2016年03月2

9、4日未开始铝合金门窗扇安装2015年08月21日2016年03月24日未开始户内门、入户门安装2015年08月21日2016年03月24日未开始防火门安装2015年08月21日2016年03月24日未开始电梯厅吊顶2015年08月21日2016年03月24日未开始橱柜、抽油烟机安装2015年08月21日2016年03月24日未开始门牌标识及信报箱2016年03月01日2016年03月24日未开始楼梯扶手、踏步2015年08月21日2016年03月24日未开始楼梯装饰2015年08月21日2016年03月24日未开始其他分项序号计划工作事项计划开始时间计划完成时间实际完成情况未完成原因、存在问题

10、及备注12给排水工程2015年03月10日2016年02月29日未开始分项13强电工程2015年03月10口2016年02月29日未开始分项14弱电及智能化工程2015年03月10日2016年02月29日未开始分项15消防工程2015年03月10日2016年02月29日未开始分项16人防工程分项17电梯工程2015年03月10日2016年02月29日未开始分项18通风空调工程2015年03月10日2016年02月29日未开始分项19燃气工程2015年03月10日2016年02月29日未开始分项20室外管线及道路工程2016年03月8日2016年10月20日未开始分项21园林绿化工程2016年03月8日2016年10月20日未开始分项22标识标线工程2016年03月8日2016年10月20口未开始分项23红线外供电工程2016年03月8日2016年10月20日未开始分项24市政给排水接入及碰口2016年03月8日2016年10月20日未开始分项25燃气接入及碰口2016年03月8日2016年10月20日未开始分项26永久路口施工2016年03月8日2016年10月20日未开始分项序号计划工作事项计划开始时间计划完成时间实际完成情况未完成原因、存在问题及备注五工程分部验收红线内工程实体分部质量验收1基础验收主体结构验收2015年08月20日2015年09月30日未开始2建筑装饰装修

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
