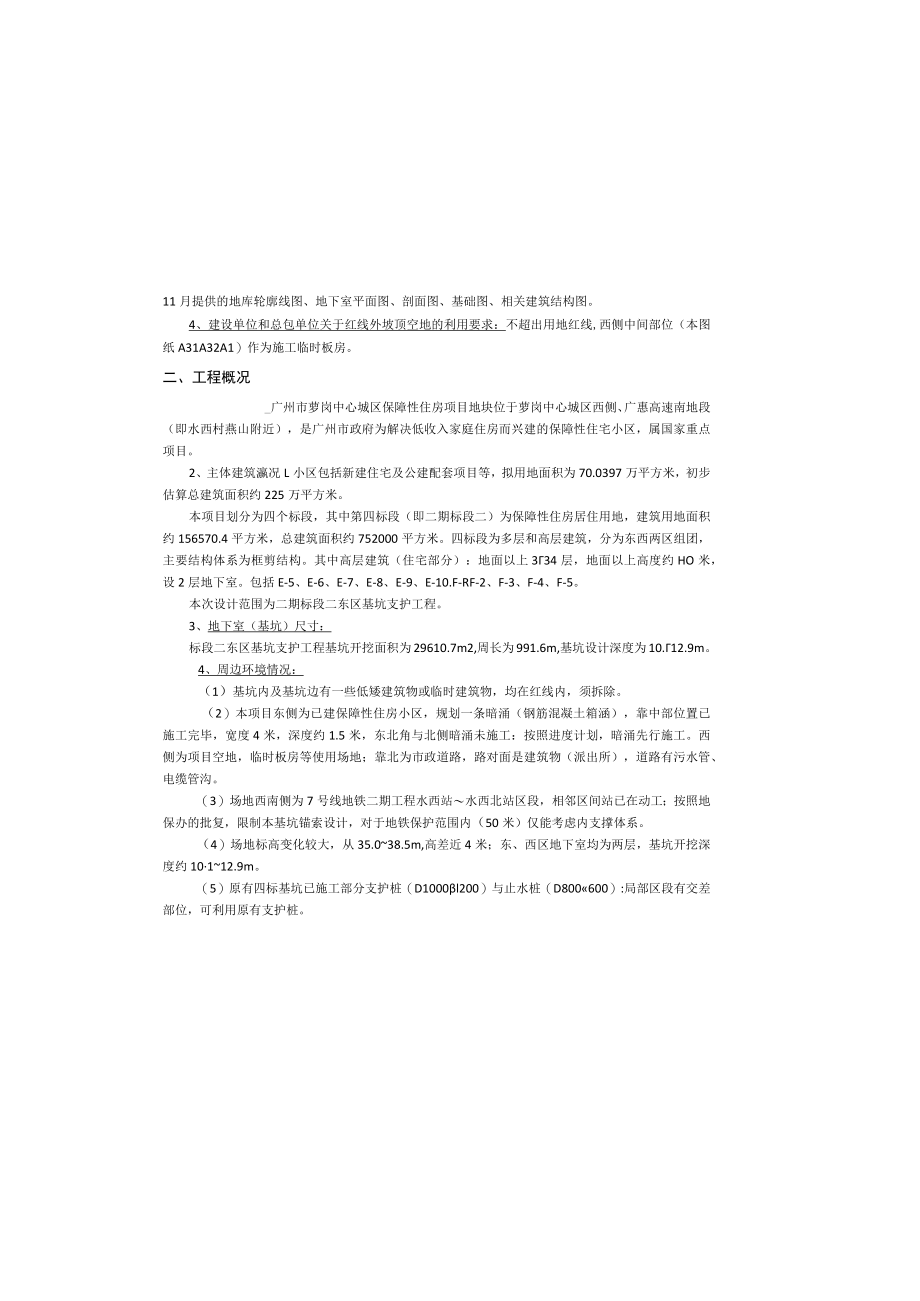

1、11月提供的地库轮廓线图、地下室平面图、剖面图、基础图、相关建筑结构图。4、建设单位和总包单位关于红线外坡顶空地的利用要求:不超出用地红线,西侧中间部位(本图纸A31A32A1)作为施工临时板房。二、工程概况_广州市萝岗中心城区保障性住房项目地块位于萝岗中心城区西侧、广惠高速南地段(即水西村燕山附近),是广州市政府为解决低收入家庭住房而兴建的保障性住宅小区,属国家重点项目。2、主体建筑瀛况L小区包括新建住宅及公建配套项目等,拟用地面积为70.0397万平方米,初步估算总建筑面积约225万平方米。本项目划分为四个标段,其中第四标段(即二期标段二)为保障性住房居住用地,建筑用地面积约156570.

2、4平方米,总建筑面积约752000平方米。四标段为多层和高层建筑,分为东西两区组团,主要结构体系为框剪结构。其中高层建筑(住宅部分):地面以上334层,地面以上高度约HO米,设2层地下室。包括E-5、E-6、E-7、E-8、E-9、E-10.F-RF-2、F-3、F-4、F-5。本次设计范围为二期标段二东区基坑支护工程。3、地下室(基坑)尺寸:标段二东区基坑支护工程基坑开挖面积为29610.7m2,周长为991.6m,基坑设计深度为10.12.9m。4、周边环境情况:(1)基坑内及基坑边有一些低矮建筑物或临时建筑物,均在红线内,须拆除。(2)本项目东侧为已建保障性住房小区,规划一条暗涌(钢筋混

3、凝土箱涵),靠中部位置已施工完毕,宽度4米,深度约1.5米,东北角与北侧暗涌未施工:按照进度计划,暗涌先行施工。西侧为项目空地,临时板房等使用场地;靠北为市政道路,路对面是建筑物(派出所),道路有污水管、电缆管沟。(3)场地西南侧为7号线地铁二期工程水西站水西北站区段,相邻区间站已在动工;按照地保办的批复,限制本基坑锚索设计,对于地铁保护范围内(50米)仅能考虑内支撑体系。(4)场地标高变化较大,从35.038.5m,高差近4米;东、西区地下室均为两层,基坑开挖深度约10112.9m。(5)原有四标基坑已施工部分支护桩(D1000l200)与止水桩(D800600):局部区段有交差部位,可利用

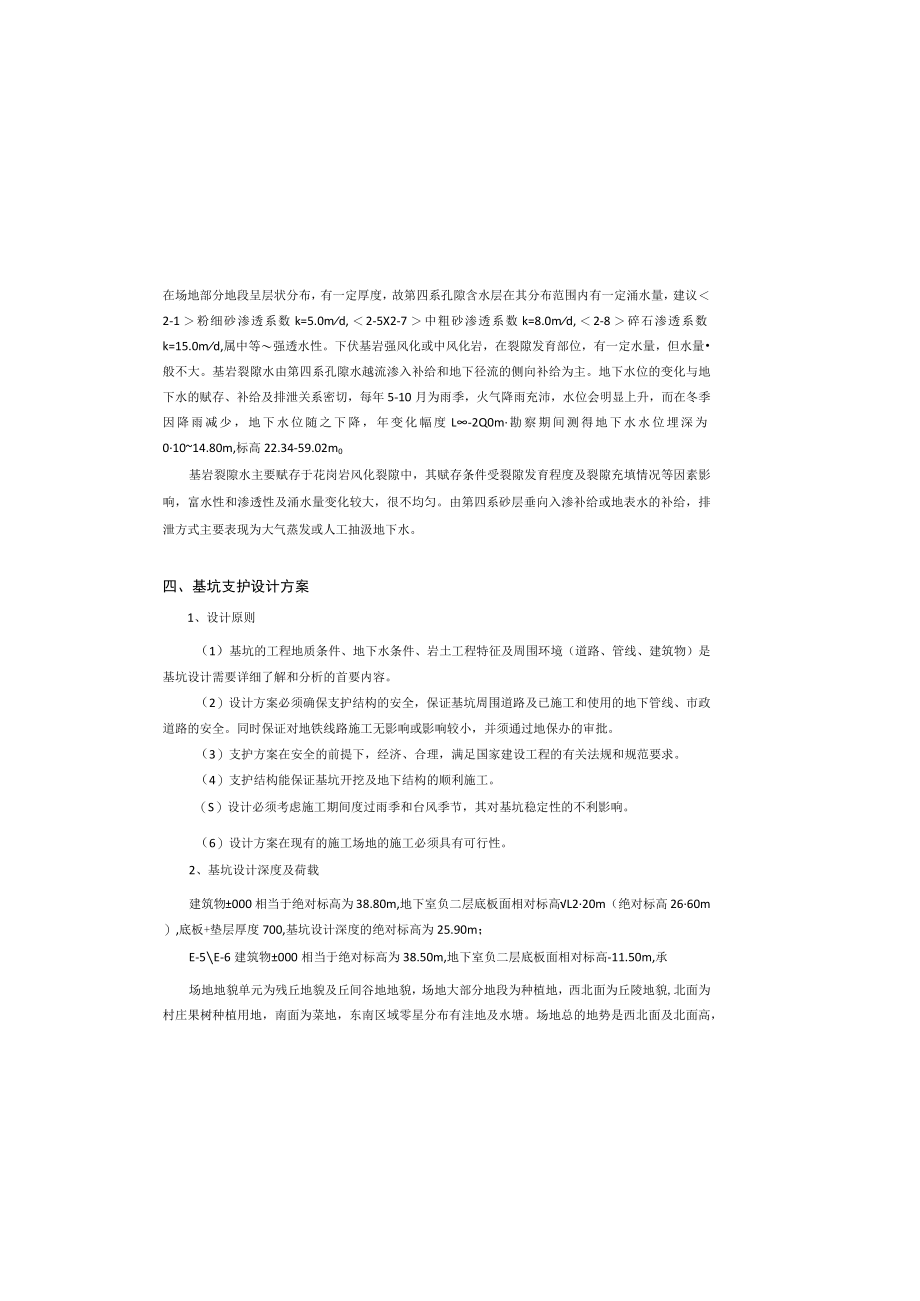

4、原有支护桩。三、场地岩土工程条件设计总说明一、设计依据及执行、参考规范萝岗中心城区保障性住房项目四标段岩土工程勘察报告(广州地质勘察基础工程公司,2013.05)萝岗中心城区保障性住房项目四标段岩土工程勘察报告(补充勘察)(广州地质勘察基础工程公司,2017.12)萝岗中心城区保障房项目(第三标段)详细勘察报告华南理工大学建筑设计研究院勘察工程有限公司,二0一四年三月。广州市轨道交通七号线二期工程(大学城南水西北)初步设计广州市市政工程设计研究总院,2018.08广州市轨道交通七号线二期工程(大学城南水西北)施工图设计第五篇区间水西站水西北站区间广东省重工建筑设计院有限公司,2019.12萝岗

5、中心城区保障性住房项目东西向箱涵工程施工图设计,广州市公用事业规划设计院,2018.03萝岗中心城区保障性住房项目四标段基坑设计施工图,广州珠江外资建筑设计院有限公司,2013.06.20基坑支护设计专家评审表2020.1.2广州市建筑工程施工图设计文件审查意见单,广东省建院施工图审查中心,2020.2.242、执行规范、规程、标准、规定, 广州地区建筑基坑支护技术规定GJB02-98: 中华人民共和国行业标准建筑基坑支护技术规程JGJ120-2012; 广东省标准建筑基坑支护工程技术规程DBJ/T15-20-2016: 混凝土结构设计规范(GB50010-2010); 建筑桩基技术规范(JG

6、J94-2008); 建筑基坑工程监测技术规范(GB50497-2009): 岩土锚杆(索)技术规程(CECS22:2005): 建筑地基基础设计规范(GB50007-2011);3、本工程地下型各层结构平面图、基础图:木设计依据广州市建工院有限公司于2019年第四标段勘察地下水情况:场区内各钻孔所遇地下水为第四系孔隙水和基岩裂隙水,1人工填土层为上层滞水,含水贫乏。2-1粉细砂、2-52-7中粗砂、2-8碎石为主要含水层,在场地部分地段呈层状分布,有一定厚度,故第四系孔隙含水层在其分布范围内有一定涌水量,建议2-1粉细砂渗透系数k=5.0md,2-5X2-7中粗砂渗透系数k=8.0md,2-

7、8碎石渗透系数k=15.0md,属中等强透水性。下伏基岩强风化或中风化岩,在裂隙发育部位,有一定水量,但水量般不大。基岩裂隙水由第四系孔隙水越流渗入补给和地下径流的侧向补给为主。地下水位的变化与地下水的赋存、补给及排泄关系密切,每年5-10月为雨季,火气降雨充沛,水位会明显上升,而在冬季因降雨减少,地下水位随之下降,年变化幅度L-2Q0m勘察期间测得地下水水位埋深为01014.80m,标高22.34-59.02m0基岩裂隙水主要赋存于花岗岩风化裂隙中,其赋存条件受裂隙发育程度及裂隙充填情况等因素影响,富水性和渗透性及涌水量变化较大,很不均匀。由第四系砂层垂向入渗补给或地表水的补给,排泄方式主要

8、表现为大气蒸发或人工抽汲地下水。四、基坑支护设计方案1、设计原则(1)基坑的工程地质条件、地下水条件、岩土工程特征及周围环境(道路、管线、建筑物)是基坑设计需要详细了解和分析的首要内容。(2)设计方案必须确保支护结构的安全,保证基坑周围道路及已施工和使用的地下管线、市政道路的安全。同时保证对地铁线路施工无影响或影响较小,并须通过地保办的审批。(3)支护方案在安全的前提下,经济、合理,满足国家建设工程的有关法规和规范要求。(4)支护结构能保证基坑开挖及地下结构的顺利施工。(S)设计必须考虑施工期间度过雨季和台风季节,其对基坑稳定性的不利影响。(6)设计方案在现有的施工场地的施工必须具有可行性。2

9、、基坑设计深度及荷载建筑物000相当于绝对标高为38.80m,地下室负二层底板面相对标高L220m(绝对标高2660m),底板+垫层厚度700,基坑设计深度的绝对标高为25.90m;E-5E-6建筑物000相当于绝对标高为38.50m,地下室负二层底板面相对标高-11.50m,承场地地貌单元为残丘地貌及丘间谷地地貌,场地大部分地段为种植地,西北面为丘陵地貌,北面为村庄果树种植用地,南面为菜地,东南区域零星分布有洼地及水塘。场地总的地势是西北面及北面高,自西北向东南地势渐趋平缓。各孔孔口标高25445783m,相对高差32.39m。经综合整理,可将拟建场地基坑开挖范围内岩土层按岩土分类自上而下划

10、分为素填土9叫,冲洪积成因(Qg叫的粉细砂、淤泥、粉质粘土.、中粗砂,坡积层(Qdl),残积层(QeI)。基岩为燕山期花岗岩(丫),按风化程度分为:全风化岩、强风化岩、中风化岩和微风化岩。各岩土层主要设计参数一览表*1成因类型岩土层名称状有层号承力特征值MkPa)岩石抗压强度fr(MPa),度VkNm3凝聚力C(kPa)内摩擦角(A)压模,E.(MPa)变形模量Q(MPa)(W)MH体极限摩阻力标准值q,(kPa)Qml素填土松散190*/17.0*5*8*/20Q淤泥质土流软2-165/16.89.64.052.4S/20粉质粘土可塑2-2150/18.825.210.94.81/50中砂松

11、濯2-3120/18.5*/28*/8.040粗砂稍密rl初2-42/19.0*/34*/14.760淤泥质1:流软2-565/16.89.64.052.45/20粉质粘土可塑2-6180/18.824.310.54.81/70中砂中密2-7220/19.0*/35*Z11.2565Qdl粉质粘土可塑320019.028.212.85.13/70Qel砂质粘性土可麒4-12/18.923.818.64.6830.3670硬粮4-2220/19.023.519.44.9652.6780r花岗岩全风化5-14/19.5*40*25*8.0*99.751强风化5-26S0/20.0*80*28*10

12、*180.0180中等风5-3300028.1/350微风化5-41000078.1/450注:上述土层参数主要来自四标勘察报告,同部钻孔与土层参数参考三标勘察报告。带*为经验值。止水方案采用咬合桩,与桩后侧单排大直径水泥搅拌桩D800550止水帷幕,局部因淤泥层、砂层较厚,增加桩间大直径水泥搅拌机D8001300止水;分为10个剖面。基坑设计使用年限为一年。4、基坑低水、排水、降水(1)坑内土体中地下水的排除。从经济、土方开挖的便利性考虑,木基坑设计采用坑内集水井抽水和排水沟明排方式排出坑内地下水,沿基坑边每30m左右挖ImXlmXlm降水坑1个。在开挖的同时放入污水泵抽水。随开挖深度的增加

13、,逐渐加深降水坑深度。(2)基坑开挖时,坑顶设排水明沟对地面水进行外排,尺寸为40OmmX4mm(净空),汇集水排入市政管网前需经过三级沉淀池沉淀。基坑施工完毕,在坑底设排水明沟,尺寸为30OmmX30Omm(净空),并在基坑每个拐角处设集水井,尺寸为08m08m08m(净空)。五、主要设计参数1、支护桩施工要求(1)支护桩成孔采用旋挖钻孔灌注桩或冲孔灌注桩工艺,桩径Lom、1.2m,桩间距1.2m、1.3m;但地铁控制保护区(50米)范围内围护桩及立柱桩应采用旋挖施工,严禁采用冲击成孔工艺。(2)桩顶设LOmXO.8m、1.2ml.0m冠梁,混凝土采用C30商品碎浇筑;(3)桩身采用C30(

14、水下)碎:(4)桩位允许偏差3cm,桩身垂直度偏差不大于0.3%,主筋间距偏差不大于IOmm,箍筋间距偏差不大于20mm,钢筋笼长度偏差不大于100mm,钢筋笼宜径偏差不大于10mm,孔底沉渣厚度不大于200mm.施工应满足建筑桩基技术规范JGJ94-2008、建筑基坑支护技术规程JGJ12O-2O12、滚扎直螺纹钢筋连接接头JG163-2004和广州地区建筑基坑支护规范(98-02)的规定。(5)钢筋保护层70mm,桩身主筋连接应采用机械套筒连接。(6)在松散填土层和淤泥质土层施工时,需设置套筒或泥浆护壁,防止塌孔。遇孤石时,旋挖钻孔可结合筒钻工艺,或选择冲孔桩工艺处理孤石施工。(7)施工桩顶冠梁前,桩顶应凿至新鲜混凝土面,出露钢筋应平直,浇注桩顶冠梁前,必须清理干净残渣、浮土和积水,应保证排桩与冠梁连接牢固,不得造成连接处产生薄弱面。2、咬合桩台高度+垫层厚度为16mm,即基坑设计深度考虑到承台开挖深度,基坑底绝对标高为38.5-11.5-1.6=25.40m;E-7E-8建筑物000相当于绝对标高为3

展开阅读全文
