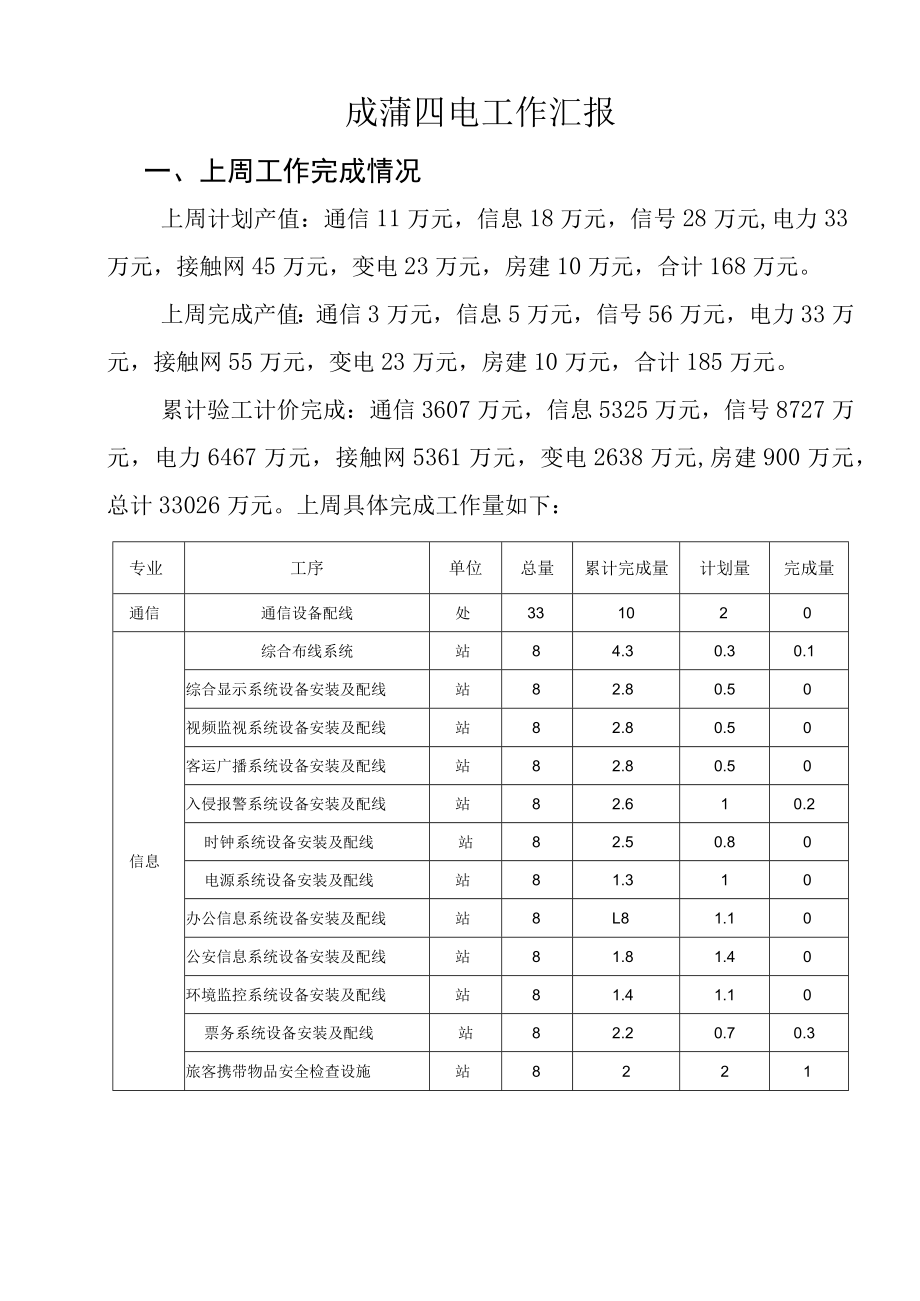

1、新建成都至蒲江铁路站后四电系统集成工程成蒲四电工作汇报(第17周)中国铁建中铁十一、十二局联合体成蒲铁路工程项目经理部二。一六年一月一、上周工作完成情况1二、本周施工计划2三、需要协调解决的主要问题3成蒲四电工作汇报一、上周工作完成情况上周计划产值:通信11万元,信息18万元,信号28万元,电力33万元,接触网45万元,变电23万元,房建10万元,合计168万元。上周完成产值:通信3万元,信息5万元,信号56万元,电力33万元,接触网55万元,变电23万元,房建10万元,合计185万元。累计验工计价完成:通信3607万元,信息5325万元,信号8727万元,电力6467万元,接触网5361万元
2、,变电2638万元,房建900万元,总计33026万元。上周具体完成工作量如下:专业工序单位总量累计完成量计划量完成量通信通信设备配线处331020信息综合布线系统站84.30.30.1综合显示系统设备安装及配线站82.80.50视频监视系统设备安装及配线站82.80.50客运广播系统设备安装及配线站82.80.50入侵报警系统设备安装及配线站82.610.2时钟系统设备安装及配线站82.50.80电源系统设备安装及配线站81.310办公信息系统设备安装及配线站8L81.10公安信息系统设备安装及配线站81.81.40环境监控系统设备安装及配线站81.41.10票务系统设备安装及配线站82.2
3、0.70.3旅客携带物品安全检查设施站8221专业工序单位总量累计完成量计划量完成量信号转辙设备安装组97624电力站场高低压电缆通道制作km36.631.30.150.15接触网专业基础浇筑个130813086161下锚补偿装置安装处5137844支柱组立根43061749IOO271支柱装配条公里32535.333附加导线架设条公里2249.59.59.5变电地网敷设米39143914620620一次架空导线安装米23601680290290房建主体工程m2477118705757附属围墙M278514652020未完成工作原因分析:通信专业:DK84处基站房屋施工进度滞后,邛味箱式分区所
4、仍未到位,均无法安装设备。信息专业:崇州站正在进行基础施工,西来站大厅内仍在进行二次结构施工,朝阳湖站无设备进场安装条件,无法进行设备安装。二、本周施工计划本周计划完成产值:通信12万元,信息23万元,房建8万元,具体施工计划如下:专业工序单位总量累计完成量本周计划量施工范围通信通信设备安装处33121大邑配电所通信设备配线处33101大邑配电所专业工序单位总量累计完成量本周计划量施工范围信息综合布线系统站84.30.1崇州站综合显示系统设备安装及配线站82.80.6崇州站、朝阳湖站视频监视系统设备安装及配线站82.80.7崇州站、朝阳湖站客运广播系统设备安装及配线站82.80.7崇州站、朝阳
5、湖站入侵报警系统设备安装及配线站82.60.7崇州站、朝阳湖站时钟系统设备安装及配线站82.50.5朝阳湖站电源系统设备安装及配线站81.30.5崇州站公安信息系统设备安装及配线站81.80.3崇州站环境监控系统设备安装及配线站81.40.6崇州站票务系统设备安装及配线站82.21崇州站、朝阳湖站旅客携带物品安全检查设施站822崇州站、朝阳湖站房建主体工程m24771187057大邑配电所、成都西牵引所、温江配电所三、需要协调解决的主要问题1、土建接触网基础限界、保护层问题及预留错误未整改:经现场调查,目前土建3个标段均有部分土建施工接触网基础预留错误,土建施工接触网基础部分基础限界、螺栓保护层不满足设计要求(站前三标共计229处,其中站前三标一分部有120处、站前三标二分部有61处、站前三标三分部有48处),详见附件二现场调查问题库,均未进行整改,严重影响接触网支柱组立施工,恳请尽快协调解决。2、站前单位无法及时提供完整四电用房及站内旅服设备安装作业面,需协调站前单位提供完整四电用房及站内旅服设备安装作业面。附件一:中铁T-一、十二局联合体新建成蒲至蒲江铁路工程重点工程形象施工第上周进度计划附件二:中铁十一、十二局联合体新建成蒲至蒲江铁路工程现场调查问题库中铁十一、十二局联合体成蒲铁路工程项目经理部二。一六年一月二十二日
