资源描述

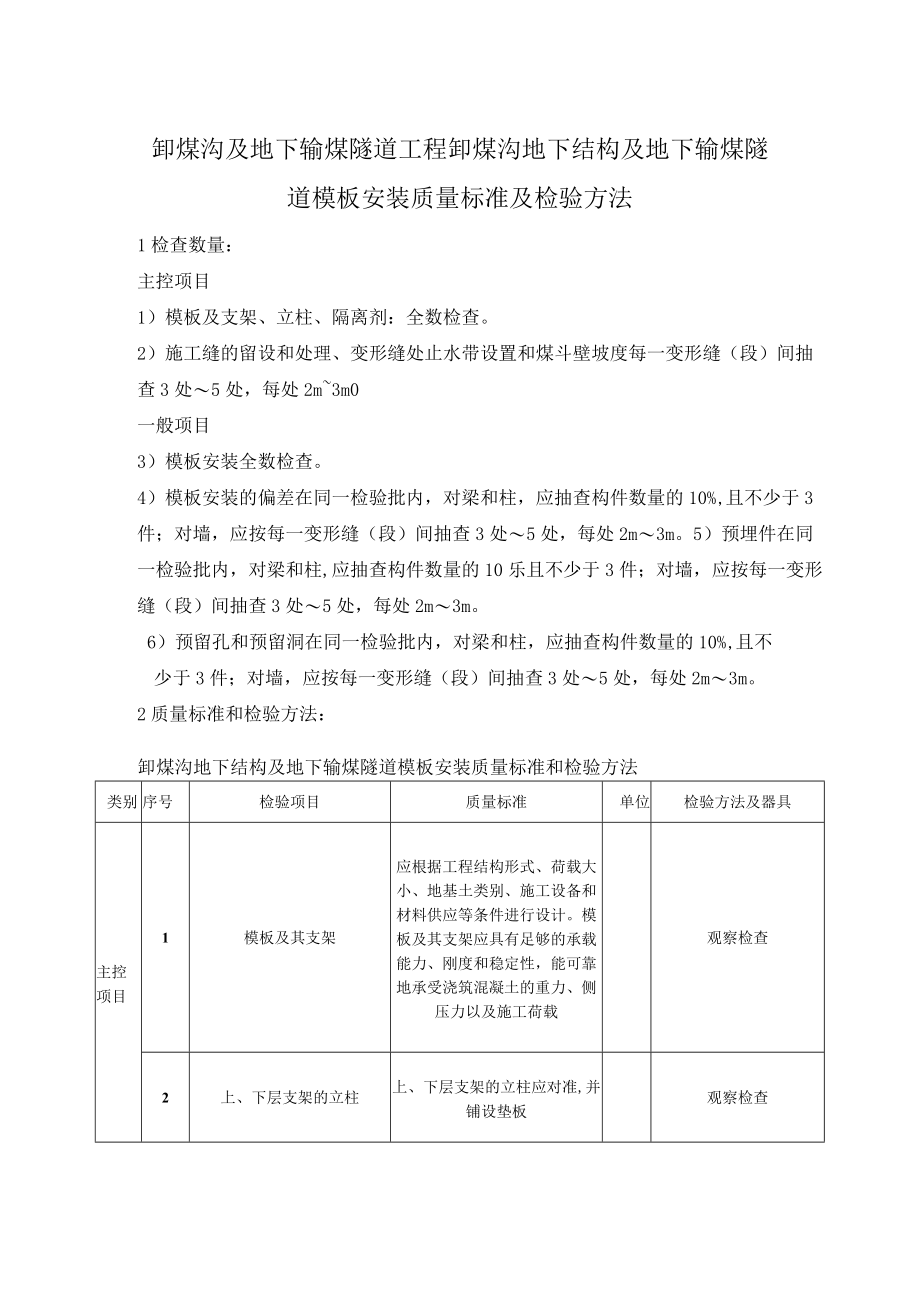

《卸煤沟及地下输煤隧道工程卸煤沟地下结构及地下输煤隧道模板安装质量标准及检验方法.docx》由会员分享,可在线阅读,更多相关《卸煤沟及地下输煤隧道工程卸煤沟地下结构及地下输煤隧道模板安装质量标准及检验方法.docx(3页珍藏版)》请在第壹文秘上搜索。

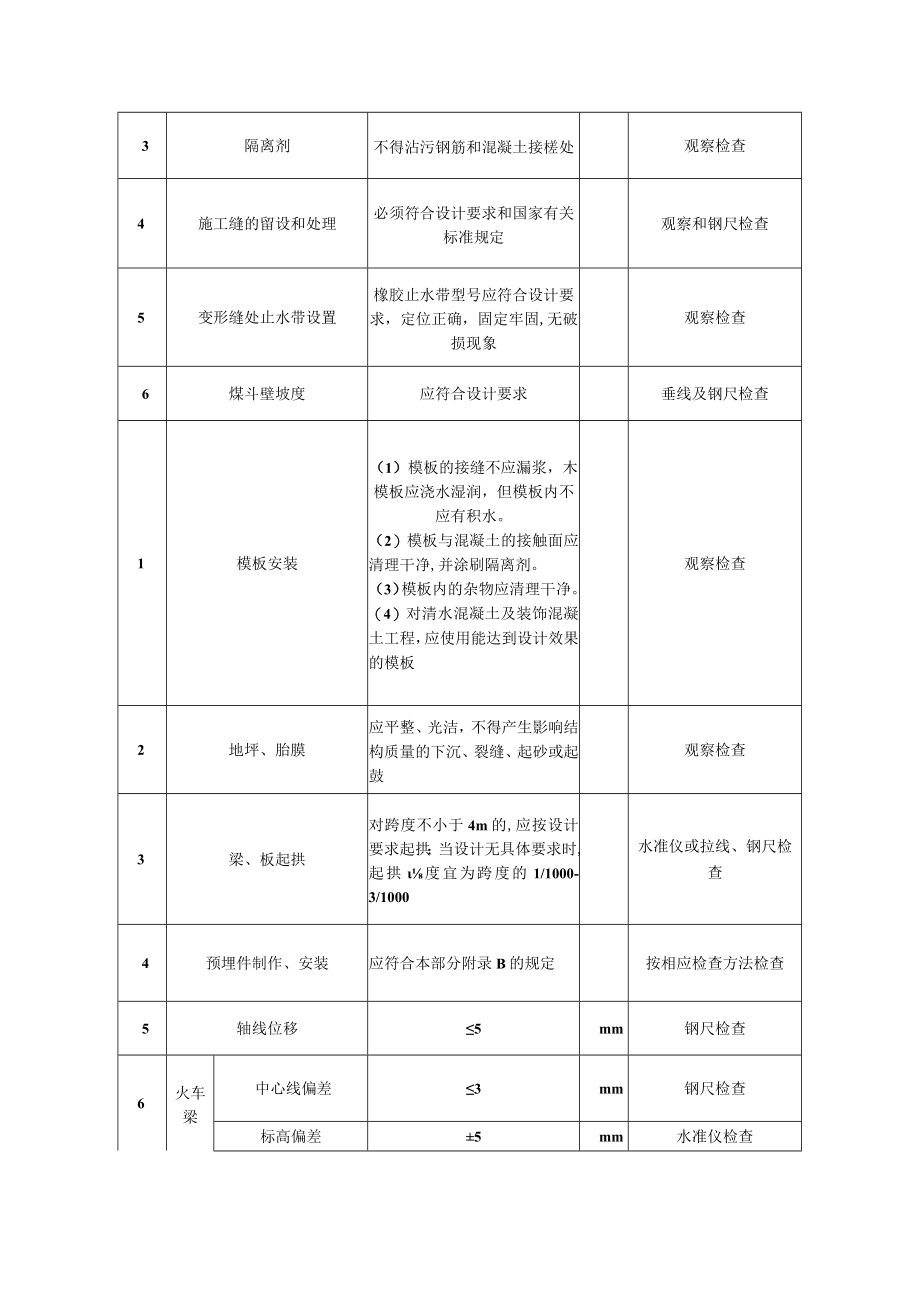

1、卸煤沟及地下输煤隧道工程卸煤沟地下结构及地下输煤隧道模板安装质量标准及检验方法1检查数量:主控项目1)模板及支架、立柱、隔离剂:全数检查。2)施工缝的留设和处理、变形缝处止水带设置和煤斗壁坡度每一变形缝(段)间抽查3处5处,每处2m3m0一般项目3)模板安装全数检查。4)模板安装的偏差在同一检验批内,对梁和柱,应抽查构件数量的10%,且不少于3件;对墙,应按每一变形缝(段)间抽查3处5处,每处2m3m。5)预埋件在同一检验批内,对梁和柱,应抽查构件数量的10乐且不少于3件;对墙,应按每一变形缝(段)间抽查3处5处,每处2m3m。6)预留孔和预留洞在同一检验批内,对梁和柱,应抽查构件数量的10%

2、,且不少于3件;对墙,应按每一变形缝(段)间抽查3处5处,每处2m3m。2质量标准和检验方法:卸煤沟地下结构及地下输煤隧道模板安装质量标准和检验方法类别序号检验项目质量标准单位检验方法及器具主控项目1模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重力、侧压力以及施工荷载观察检查2上、下层支架的立柱上、下层支架的立柱应对准,并铺设垫板观察检查3隔离剂不得沾污钢筋和混凝土接槎处观察检查4施工缝的留设和处理必须符合设计要求和国家有关标准规定观察和钢尺检查5变形缝处止水带设置橡胶止水带型号

3、应符合设计要求,定位正确,固定牢固,无破损现象观察检查6煤斗壁坡度应符合设计要求垂线及钢尺检查1模板安装(1)模板的接缝不应漏浆,木模板应浇水湿润,但模板内不应有积水。(2)模板与混凝土的接触面应清理干净,并涂刷隔离剂。(3)模板内的杂物应清理干净。(4)对清水混凝土及装饰混凝土工程,应使用能达到设计效果的模板观察检查2地坪、胎膜应平整、光洁,不得产生影响结构质量的下沉、裂缝、起砂或起鼓观察检查3梁、板起拱对跨度不小于4m的,应按设计要求起拱;当设计无具体要求时,起拱度宜为跨度的1/1000-3/1000水准仪或拉线、钢尺检查4预埋件制作、安装应符合本部分附录B的规定按相应检查方法检查5轴线位

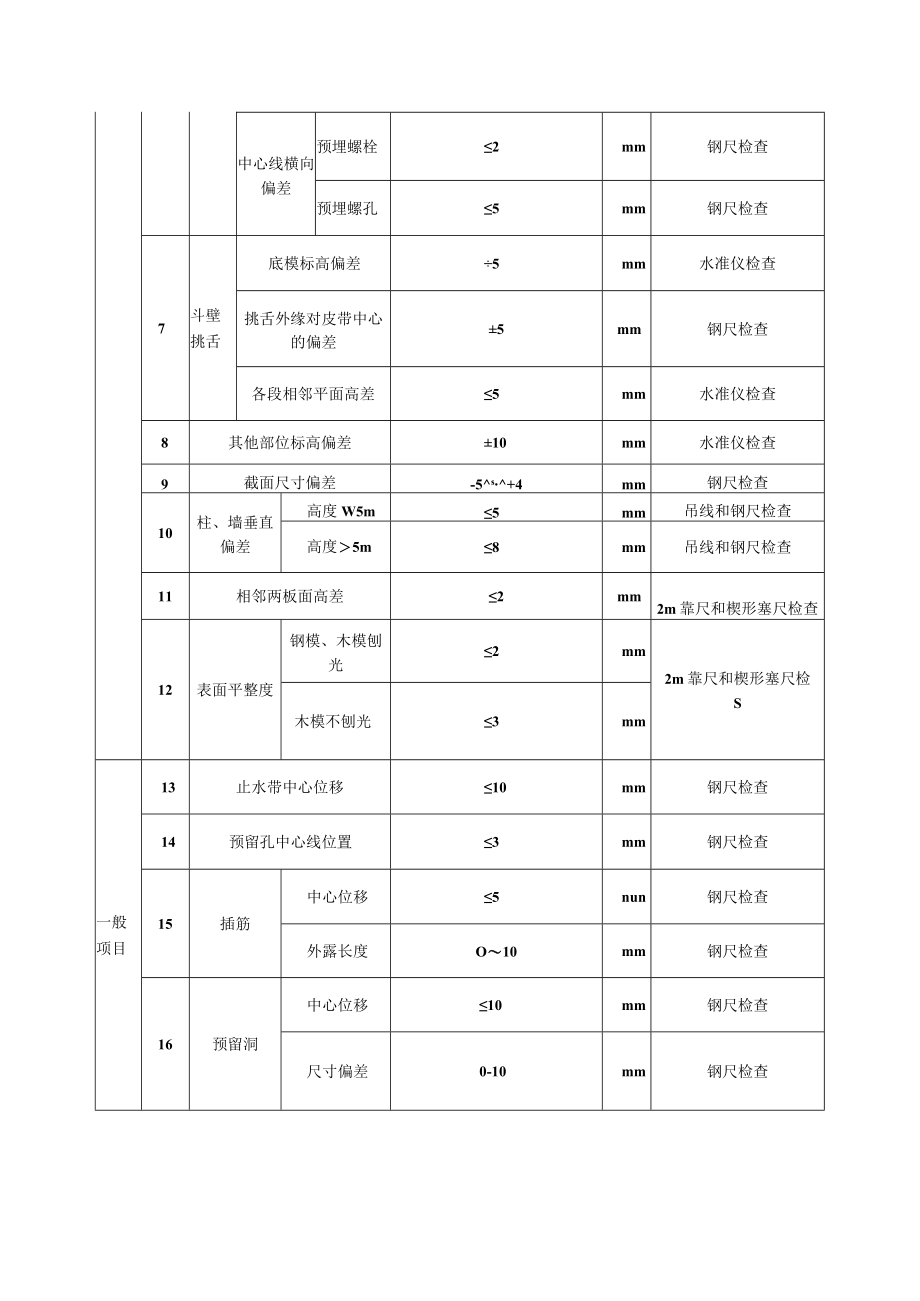

4、移5mm钢尺检查6火车梁中心线偏差3mm钢尺检查标高偏差5mm水准仪检查中心线横向偏差预埋螺栓2mm钢尺检查预埋螺孔5mm钢尺检查7斗壁挑舌底模标高偏差5mm水准仪检查挑舌外缘对皮带中心的偏差5mm钢尺检查各段相邻平面高差5mm水准仪检查8其他部位标高偏差10mm水准仪检查9截面尺寸偏差-5s+4mm钢尺检查10柱、墙垂直偏差高度W5m5mm吊线和钢尺检查高度5m8mm吊线和钢尺检查11相邻两板面高差2mm2m靠尺和楔形塞尺检查12表面平整度钢模、木模刨光2mm2m靠尺和楔形塞尺检S木模不刨光3mm一般项目13止水带中心位移10mm钢尺检查14预留孔中心线位置3mm钢尺检查15插筋中心位移5nun钢尺检查外露长度O10mm钢尺检查16预留洞中心位移10mm钢尺检查尺寸偏差0-10mm钢尺检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
