《各类设备设施验收及检查记录.docx》由会员分享,可在线阅读,更多相关《各类设备设施验收及检查记录.docx(48页珍藏版)》请在第壹文秘上搜索。
1、一、各类设备设施验收及检查记录各类设备设施、检测记录主要包括:脚手架验收记录;模板工程验收记录;基坑支护验收记录;安全防护设施验收记录;临时用电验收记录;塔吊验收记录;物料提升机验收记录;外用电梯验收记录;施工机具验收记录;起重机械安全装置检测记录;漏电保护器测试记录;接地电阻测试记录;绝缘电阻测试记录;电工巡视维修记录;垂直运输机械交接班记录等二十五项记录。(一)落地式脚手架验收表1、脚手架的验收在每一搭设高度后,验收一次。2、“验收结果”根据验收内容和脚手架专项施工方案用简洁的语言或数字写出。3、“架体名称”填写砌筑落地式脚手架或装修落地式脚手架。4、“搭设高度”填写实际搭设的高度或用标高

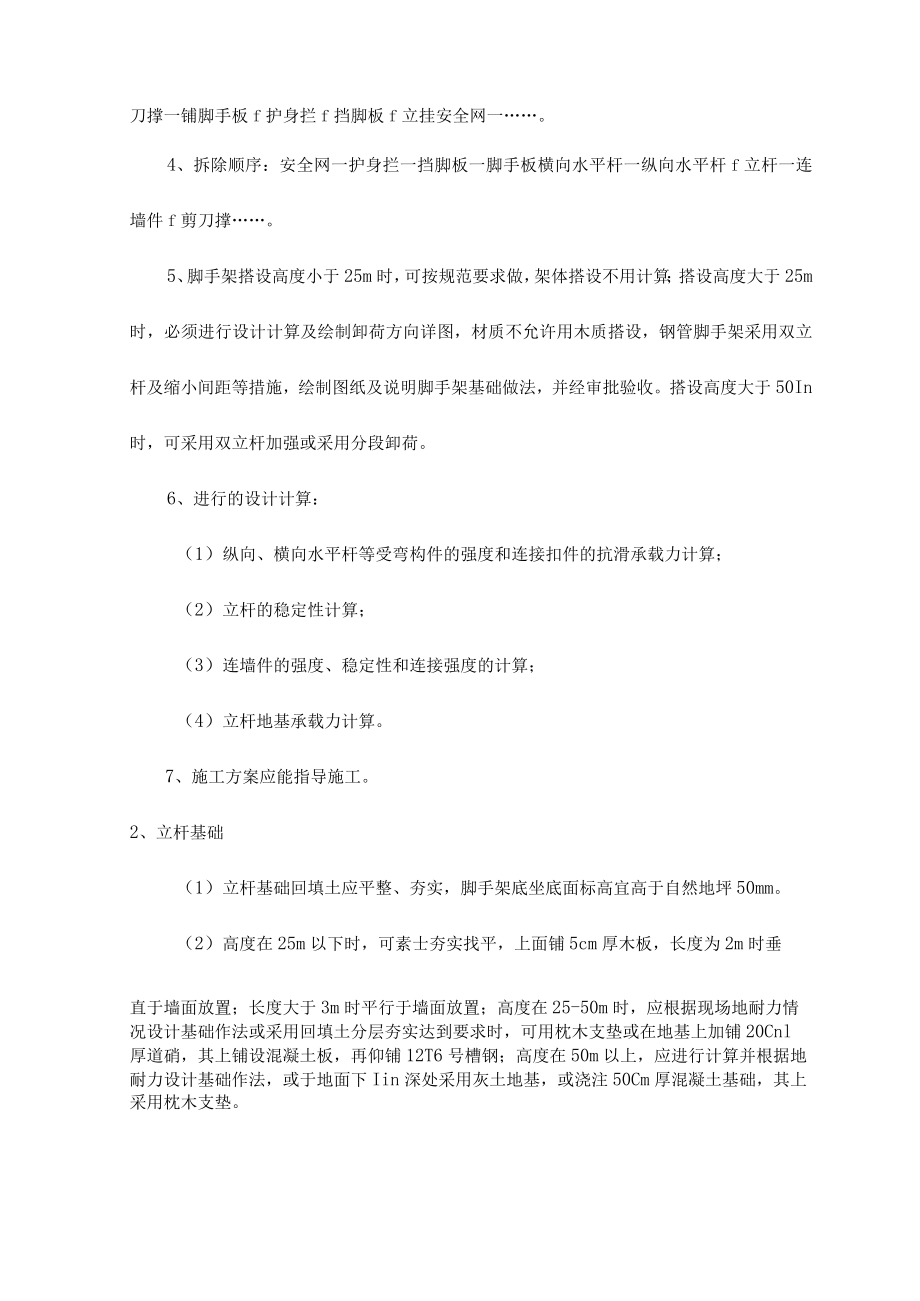

2、来反映。5、“验收结论”填写验收合格意见同意使用。1、施工方案1、脚手架必须编制施工方案并经审批,内容:基础处理、架设要求、杆件间距及架体连接、剪刀撑设置、防护栏及脚手板等内容,并绘制立面图、搭接作法详图。2、安装拆除的原则:拆除顺序和搭设顺序相反,先搭的后拆,后搭的先拆,从脚手架顶端拆起。3、搭设顺序:做好搭设的准备工作一按房屋的平面形状放线一铺设垫板一按立杆间距排放底坐f纵向扫地杆f立杆f横向扫地杆f一步纵向水平杆f一步横向水平杆f抛撑(连墙件)f二步纵向水平杆f二步横向水平杆f三、四步纵横向水平杆一连墙件一接立杆一剪刀撑一铺脚手板f护身拦f挡脚板f立挂安全网一。4、拆除顺序:安全网一护身
3、拦一挡脚板一脚手板横向水平杆一纵向水平杆f立杆一连墙件f剪刀撑。5、脚手架搭设高度小于25m时,可按规范要求做,架体搭设不用计算;搭设高度大于25m时,必须进行设计计算及绘制卸荷方向详图,材质不允许用木质搭设,钢管脚手架采用双立杆及缩小间距等措施,绘制图纸及说明脚手架基础做法,并经审批验收。搭设高度大于50In时,可采用双立杆加强或采用分段卸荷。6、进行的设计计算:(1)纵向、横向水平杆等受弯构件的强度和连接扣件的抗滑承载力计算;(2)立杆的稳定性计算;(3)连墙件的强度、稳定性和连接强度的计算;(4)立杆地基承载力计算。7、施工方案应能指导施工。2、立杆基础(1)立杆基础回填土应平整、夯实,
4、脚手架底坐底面标高宜高于自然地坪50mm。(2)高度在25m以下时,可素士夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置;高度在25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫或在地基上加铺20Cnl厚道硝,其上铺设混凝土板,再仰铺12T6号槽钢;高度在50m以上,应进行计算并根据地耐力设计基础作法,或于地面下Iin深处采用灰土地基,或浇注50Cm厚混凝土基础,其上采用枕木支垫。(3)底坐有可锻铸铁制造与焊接底坐两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受
5、力状态。底坐套管长度为150mm,一般外径5760mb壁厚3.53mm的钢管。底板边长150mm,厚8mm的钢板制成。(4)脚手架必须设置纵、横向扫地杆。双排纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于50Ommo(5)金属钢管脚手架应接地并设排水设施。3、架体与建筑结构连接1、脚手架高度在7m以下时,立杆时每隔6跨设一抛撑并与架体可靠连接,与地面的倾角应在45-60度。直到连墙
6、件安装稳定后方可拆除。2、连墙件的布置应符合下列规定:(1)连墙件宜靠近主节点设置,连接点与主节点的距离不应大于300mm。(2)连墙杆应靠近节点并从第一步大横杆处开始设置,拉结点按两步三跨或三步三跨间距布置。(3)脚手架高度W50m2每根连墙杆控制面积W40m,高度50m时每根连墙件控制面积W27m2,竖向间距不应大于建筑物的层高。(4)宜优先采用菱形布置,也可采用方形、矩形布置。(5)一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(2步)。3、对高度在24m以下的单、双排脚手架,宜采用刚性连接件与建筑物可靠连接,宜可采用拉筋和顶撑配合使用的附
7、墙连接方式,严禁使用仅有拉筋的柔性连墙件。柔性连接可在墙体内预埋08钢筋环,用双股8号(04)铅丝与架体拉接的同时增加支顶措施,顶撑应可靠地顶在碎圈梁、柱等结构部位,以限制脚手架里外两侧变形。4、连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接。5、当在24m以上的双排脚手架,必须采用刚性连接,不准采用柔性连接。4、立杆1、立杆顶端宜高出女儿墙上皮1m,高出檐口上皮1.5m。立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。A、立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在
8、高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;B、搭接长度不应小于是1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于1OOmmo2、步距1.5m立杆接头布置:第一节立杆选用6、4.5、3m三种长度的钢管,从始往末端依次排列,重复组合,上部均采用6m钢管接长(钢管出厂规格为6m),对接扣件连接。6是1.5的倍数,第一节立杆符合要求,接长立杆一定符合要求。底节立杆配料:6m,6-1.5=4.5m,(1.5m钢管可用做横向水平杆用,这样可充分利用截下的钢管,节省材料。)3、步距L8m立杆接头布置:第一节立杆选用5.4、3.6、1.8m三种
9、长度的钢管,从始往末端依次排列,重复组合,上部均采用5.4m钢管接长,对接扣件连接。5.4是1.8的倍数,第一节立杆符合要求,接长立杆一定符合要求。4、纵向水平杆间距:纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。5、纵向水平杆接长宜采用对接扣件交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或同跨两相邻接头水平距离不小于50cm,各接头中心至最近主节点的距离不宜大于纵距的1/3;采用搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于10cm。当使用钢、木、竹脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上
10、。1、剪刀撑的斜杆与地面的倾角宜在45-60,跨越立杆根数为5-7根,宽度不小于4跨且不小于6米,并有垫板。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。2、24m以下的单双排架由底到顶连续设置,中间各道剪刀撑之间的净距不应大于15mo24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。3、一字型、开口型双排脚手架的两端均必须设置横向斜撑,中间宜每隔6跨设置一道。高度在24m以下的封闭型双排脚手架可不设横向斜撑,高度在24m以上的封闭型脚手架,除拐角设置横向斜撑外,中间每隔6跨设一道。4、双排脚手架应设剪刀撑与横
11、向斜撑,单排脚手架应设剪刀撑。6、脚手板与防护栏杆1、竹、木脚手板自重标准值为0.35KNm2,冲压钢脚手板为0.3KNm2,栏杆、冲压钢脚手板挡板自重标准值0.UKNm,栏杆、木脚手板挡板为0.14KNm2、脚手板可采用钢、木、竹材料制作,每块质量不宜大于30kg。施工操作层必须满铺架板,两端用直径为1.2mm的镀锌钢丝箍两道并绑扎平整牢固,距离墙面12-15cmo脚手板应设置在三根横向水平杆上,当脚手板长度小于2m时,可采用两根横向水平杆支承,但两端应可靠固定。(1)脚手板采用搭接时铺设时,接头必须支在横向水平杆上,搭接长度应大于20cm,伸出横向水平杆的长度不应小于10cm;(2)采用对
12、接时,接头处必须设置两根两根横向水平杆,脚手板外伸应为13-15cm,两板外伸长度的和不应大于30cm。挡脚板高18cm,每隔3m做固定,3、自第二步起每步必须设一道防护栏,施工层应设60cm、120Cm两道防护栏杆,外挂立网防护。7、小横杆设置1、小横杆间距:作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等距设置,最大间距不应大于纵距的1/2。2、横向水平杆构造:主节点处必须设置一根横向水平杆,应紧靠立杆用直角扣件与大横杆扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于15cm。在双排脚手架中,靠墙一端的外伸长度不应大于50cm。小横杆伸入大横杆外侧小于等于IOcmo3、双排架小
13、横杆距墙体面不小于10cm;单排架小横杆伸入墙体应不小于18cm并固定。8、杆件搭接立杆、大横杆接头应采用对接扣件,开口应朝内,钢管脚手架剪刀撑的的搭接长度不小于IOOcm且不少于2只旋转扣件紧固。9、架体内封闭1、施工层以下每隔IOIn应用平网或架板封闭。2、施工层脚手架内立杆与建筑物之间应进行封闭。10、脚手架材质10、脚手架材质1、钢管必须符合3号钢的标准,外径不小于48un,壁厚不低于3.Onim,其重量控制在每根25kg以内,立杆、大横杆的长度4-4.5m为宜,最大不得不超高6.5m,横向水平杆最大长度不得超过2.2m。2、钢套、扣件、螺栓严重锈蚀、弯曲、压扁或裂纹的不得使用,严禁将
14、外径48mm与51mm的钢管混合使用。3、扣件应有出厂合格证,扣件夹紧钢管时,开口处的最小距离应不小于5mm。扣件表面应做防锈处理,有脆裂、变形、滑丝的扣件禁止使用。D扣件分直角扣件、旋转扣件、对接扣件。2)直角扣件:用于垂直交叉杆件间的连接扣件。3)对接扣件:用于杆件对接连接的扣件。4)旋转扣件:用于平行或斜交杆件间连接的扣件。11、通道1、架体应设上下通道,高度不大于6m的为“一”字形,以上为“之”字形,斜道宜附着外脚手架或建筑物设置。人行斜道坡度不小于1:3,宽度不小于1m;运料斜道坡度不小于1:6,宽度不小于1.5m。并设20X2Omm间距不大于30cm的防滑条。2、斜道平台面积不小于
15、3.5m2,拐弯平台面积不小于6m2,宽度不小于1.5m。3、斜道两侧及平台设1.2m和0.6m的两道护栏及18cm的挡脚板,并挂立网防护。12、卸料平台(1)卸料平台应编制设计计算书及编制施工方案。(2)卸料平台支撑禁止与脚手架连接,自成受力系统。(3)卸料平台应有限定荷载的重量标牌,一般为3KNm2013、交底与验收1、脚手架在搭设前,由施工员向架子工进行书面的安全技术交底,并履行签字手续。2、脚手架搭设完毕后,应由单位工程负责人、班组负责人、安全人员进行验收签字,并有量化的验收单。标验标准:钢管立杆纵距偏差为5mm;钢管立杆垂直度偏差不大于l100h(h为总高度),且不大于IOCnl(立杆纵、横向垂直度检查:纵向用经纬仪或吊线方法;横向检查在每立一根立杆与连墙件固定立杆时,用卷尺或样尺测量立杆与墙面的距离);扣件紧固力矩为:40-50N.m,不大于65N.m,抽查安装数量的5虬(二)吊蓝验收表1、施工方案(1)吊蓝应编制设计计算书及施工方案并经上级批准。(2)施工方案必须根据工程特点,制定选用的挑梁,对挑梁与建筑结构固定和抗倾覆,要有明确的措施要求。(3)当使用厂家生产的产品时,应有产品合格证及安装、维修、使用说明书等相关资料。(4)吊篮平台的宽度0.8-l,长度不宜超过6m,小于3m长度设2个吊点,大于3m设3个吊点。2、制作组装(1)
