土方开挖及回填工程雨季施工技术措施.docx

上传人:p** 文档编号:221458 上传时间:2023-04-17 格式:DOCX 页数:2 大小:14.14KB
下载 相关 举报
土方开挖及回填工程雨季施工技术措施.docx_第1页
第1页 / 共2页
土方开挖及回填工程雨季施工技术措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方开挖及回填工程雨季施工技术措施.docx》由会员分享,可在线阅读,更多相关《土方开挖及回填工程雨季施工技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

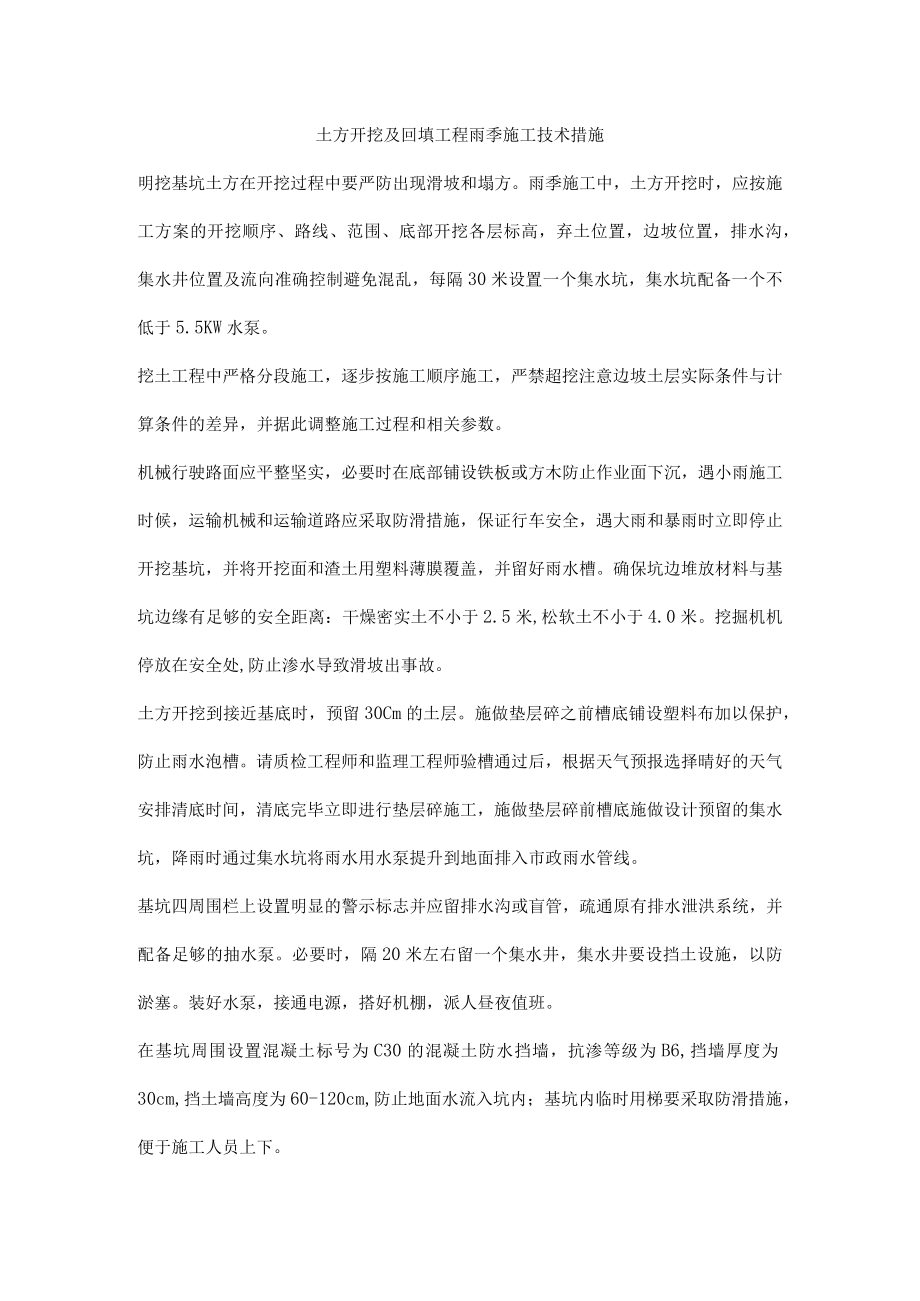

1、土方开挖及回填工程雨季施工技术措施明挖基坑土方在开挖过程中要严防出现滑坡和塌方。雨季施工中,土方开挖时,应按施工方案的开挖顺序、路线、范围、底部开挖各层标高,弃土位置,边坡位置,排水沟,集水井位置及流向准确控制避免混乱,每隔30米设置一个集水坑,集水坑配备一个不低于5.5KW水泵。挖土工程中严格分段施工,逐步按施工顺序施工,严禁超挖注意边坡土层实际条件与计算条件的差异,并据此调整施工过程和相关参数。机械行驶路面应平整坚实,必要时在底部铺设铁板或方木防止作业面下沉,遇小雨施工时候,运输机械和运输道路应采取防滑措施,保证行车安全,遇大雨和暴雨时立即停止开挖基坑,并将开挖面和渣土用塑料薄膜覆盖,并留

2、好雨水槽。确保坑边堆放材料与基坑边缘有足够的安全距离:干燥密实土不小于2.5米,松软土不小于4.0米。挖掘机机停放在安全处,防止渗水导致滑坡出事故。土方开挖到接近基底时,预留30Cm的土层。施做垫层碎之前槽底铺设塑料布加以保护,防止雨水泡槽。请质检工程师和监理工程师验槽通过后,根据天气预报选择晴好的天气安排清底时间,清底完毕立即进行垫层碎施工,施做垫层碎前槽底施做设计预留的集水坑,降雨时通过集水坑将雨水用水泵提升到地面排入市政雨水管线。基坑四周围栏上设置明显的警示标志并应留排水沟或盲管,疏通原有排水泄洪系统,并配备足够的抽水泵。必要时,隔20米左右留一个集水井,集水井要设挡土设施,以防淤塞。装好水泵,接通电源,搭好机棚,派人昼夜值班。在基坑周围设置混凝土标号为C30的混凝土防水挡墙,抗渗等级为B6,挡墙厚度为30cm,挡土墙高度为60-120cm,防止地面水流入坑内;基坑内临时用梯要采取防滑措施,便于施工人员上下。土方回填尽量避免雨季施工。必须回填时,要严格控制土料含水率,过湿的土料应予晾晒;当天铺土,当天夯实。在土方回填过程中要经常检查土方的含水率,确保符合要求;回填过程中遇有降雨等情况,立即停止作业,将已回填的土方进行苫盖,并作集水坑,将雨水用水泵抽出;如回填土被雨水浸泡,必须将其全部挖出换填。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
