填充墙砌筑工程质量技术交底记录.docx

上传人:p** 文档编号:222428 上传时间:2023-04-17 格式:DOCX 页数:1 大小:16.16KB
下载 相关 举报

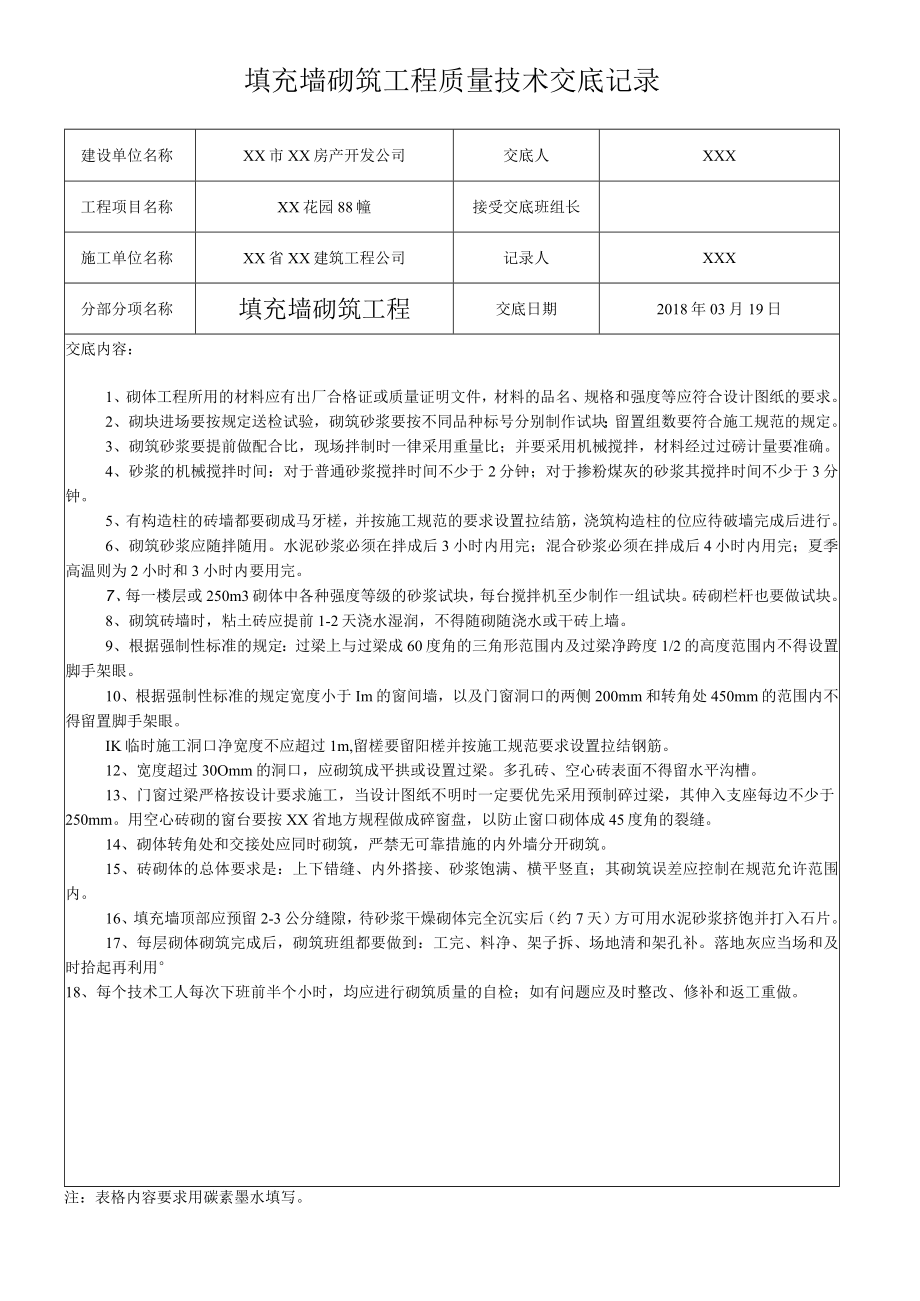

填充墙砌筑工程质量技术交底记录.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《填充墙砌筑工程质量技术交底记录.docx》由会员分享,可在线阅读,更多相关《填充墙砌筑工程质量技术交底记录.docx(1页珍藏版)》请在第壹文秘上搜索。

1、填充墙砌筑工程质量技术交底记录建设单位名称XX市XX房产开发公司交底人XXX工程项目名称XX花园88幢接受交底班组长施工单位名称XX省XX建筑工程公司记录人XXX分部分项名称填充墙砌筑工程交底日期2018年03月19日交底内容:1、砌体工程所用的材料应有出厂合格证或质量证明文件,材料的品名、规格和强度等应符合设计图纸的要求。2、砌块进场要按规定送检试验,砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。3、砌筑砂浆要提前做配合比,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅

2、拌时间不少于3分钟。5、有构造柱的砖墙都要砌成马牙槎,并按施工规范的要求设置拉结筋,浇筑构造柱的位应待破墙完成后进行。6、砌筑砂浆应随拌随用。水泥砂浆必须在拌成后3小时内用完;混合砂浆必须在拌成后4小时内用完;夏季高温则为2小时和3小时内要用完。7、每一楼层或250m3砌体中各种强度等级的砂浆试块,每台搅拌机至少制作一组试块。砖砌栏杆也要做试块。8、砌筑砖墙时,粘土砖应提前1-2天浇水湿润,不得随砌随浇水或干砖上墙。9、根据强制性标准的规定:过梁上与过梁成60度角的三角形范围内及过梁净跨度1/2的高度范围内不得设置脚手架眼。10、根据强制性标准的规定宽度小于Im的窗间墙,以及门窗洞口的两侧20

3、0mm和转角处450mm的范围内不得留置脚手架眼。IK临时施工洞口净宽度不应超过1m,留槎要留阳槎并按施工规范要求设置拉结钢筋。12、宽度超过30Omm的洞口,应砌筑成平拱或设置过梁。多孔砖、空心砖表面不得留水平沟槽。13、门窗过梁严格按设计要求施工,当设计图纸不明时一定要优先采用预制碎过梁,其伸入支座每边不少于250mm。用空心砖砌的窗台要按XX省地方规程做成碎窗盘,以防止窗口砌体成45度角的裂缝。14、砌体转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分开砌筑。15、砖砌体的总体要求是:上下错缝、内外搭接、砂浆饱满、横平竖直;其砌筑误差应控制在规范允许范围内。16、填充墙顶部应预留2-3公分缝隙,待砂浆干燥砌体完全沉实后(约7天)方可用水泥砂浆挤饱并打入石片。17、每层砌体砌筑完成后,砌筑班组都要做到:工完、料净、架子拆、场地清和架孔补。落地灰应当场和及时拾起再利用18、每个技术工人每次下班前半个小时,均应进行砌筑质量的自检;如有问题应及时整改、修补和返工重做。注:表格内容要求用碳素墨水填写。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑图集

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
