建筑施工工程劳务承包合同.docx

上传人:p** 文档编号:236675 上传时间:2023-04-18 格式:DOCX 页数:13 大小:54.05KB
下载 相关 举报
建筑施工工程劳务承包合同.docx_第1页
第1页 / 共13页
建筑施工工程劳务承包合同.docx_第2页
第2页 / 共13页
建筑施工工程劳务承包合同.docx_第3页
第3页 / 共13页
建筑施工工程劳务承包合同.docx_第4页
第4页 / 共13页
建筑施工工程劳务承包合同.docx_第5页
第5页 / 共13页
建筑施工工程劳务承包合同.docx_第6页
第6页 / 共13页
建筑施工工程劳务承包合同.docx_第7页
第7页 / 共13页
建筑施工工程劳务承包合同.docx_第8页
第8页 / 共13页
建筑施工工程劳务承包合同.docx_第9页
第9页 / 共13页
建筑施工工程劳务承包合同.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑施工工程劳务承包合同.docx》由会员分享,可在线阅读,更多相关《建筑施工工程劳务承包合同.docx(13页珍藏版)》请在第壹文秘上搜索。

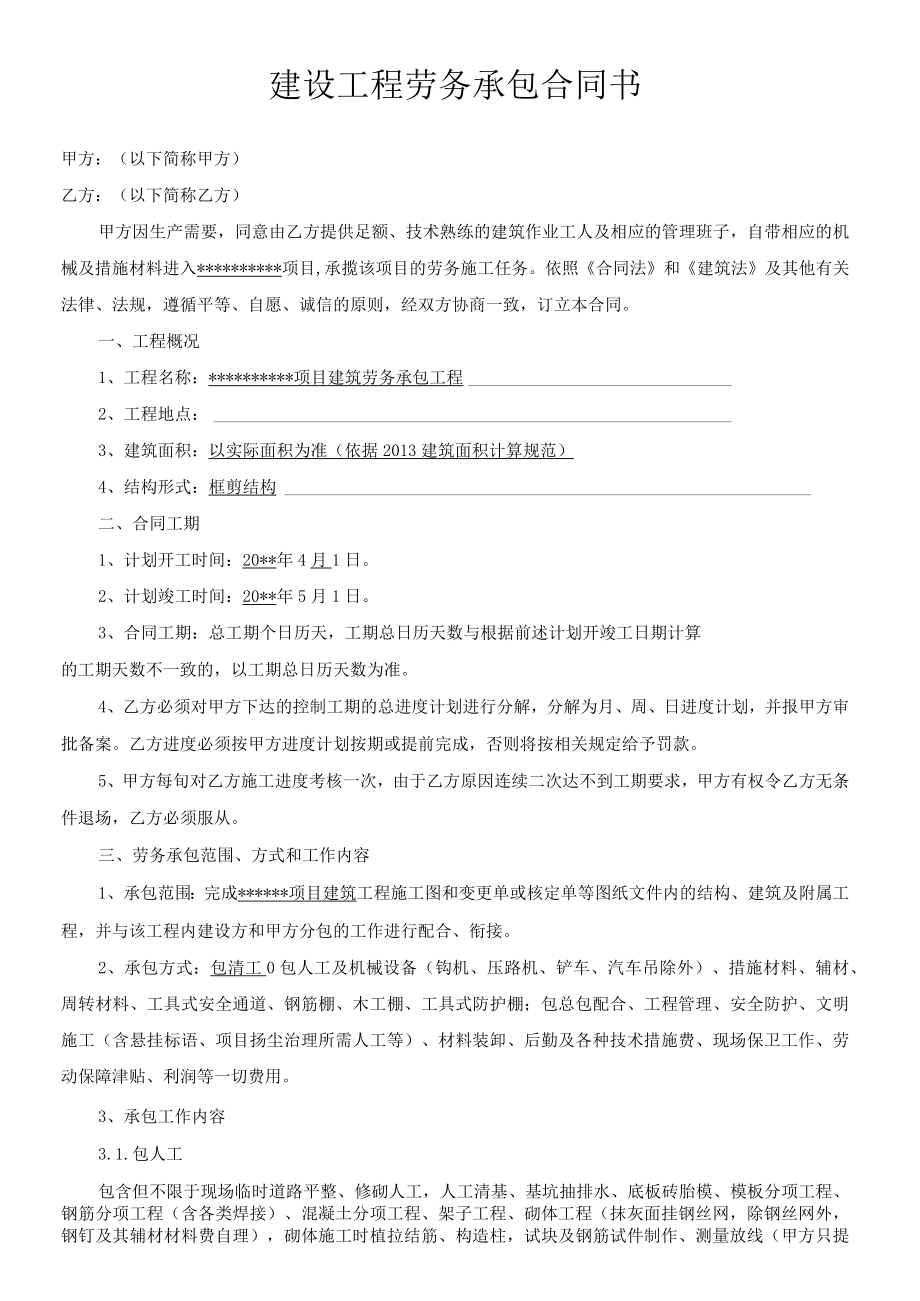

1、建设工程劳务承包合同书甲方:(以下简称甲方)乙方:(以下简称乙方)甲方因生产需要,同意由乙方提供足额、技术熟练的建筑作业工人及相应的管理班子,自带相应的机械及措施材料进入*项目,承揽该项目的劳务施工任务。依照合同法和建筑法及其他有关法律、法规,遵循平等、自愿、诚信的原则,经双方协商一致,订立本合同。一、工程概况1、工程名称:*项目建筑劳务承包工程2、工程地点:3、建筑面积:以实际面积为准(依据2013建筑面积计算规范)4、结构形式:框剪结构二、合同工期1、计划开工时间:20*年4月1日。2、计划竣工时间:20*年5月1日。3、合同工期:总工期个日历天,工期总日历天数与根据前述计划开竣工日期计算

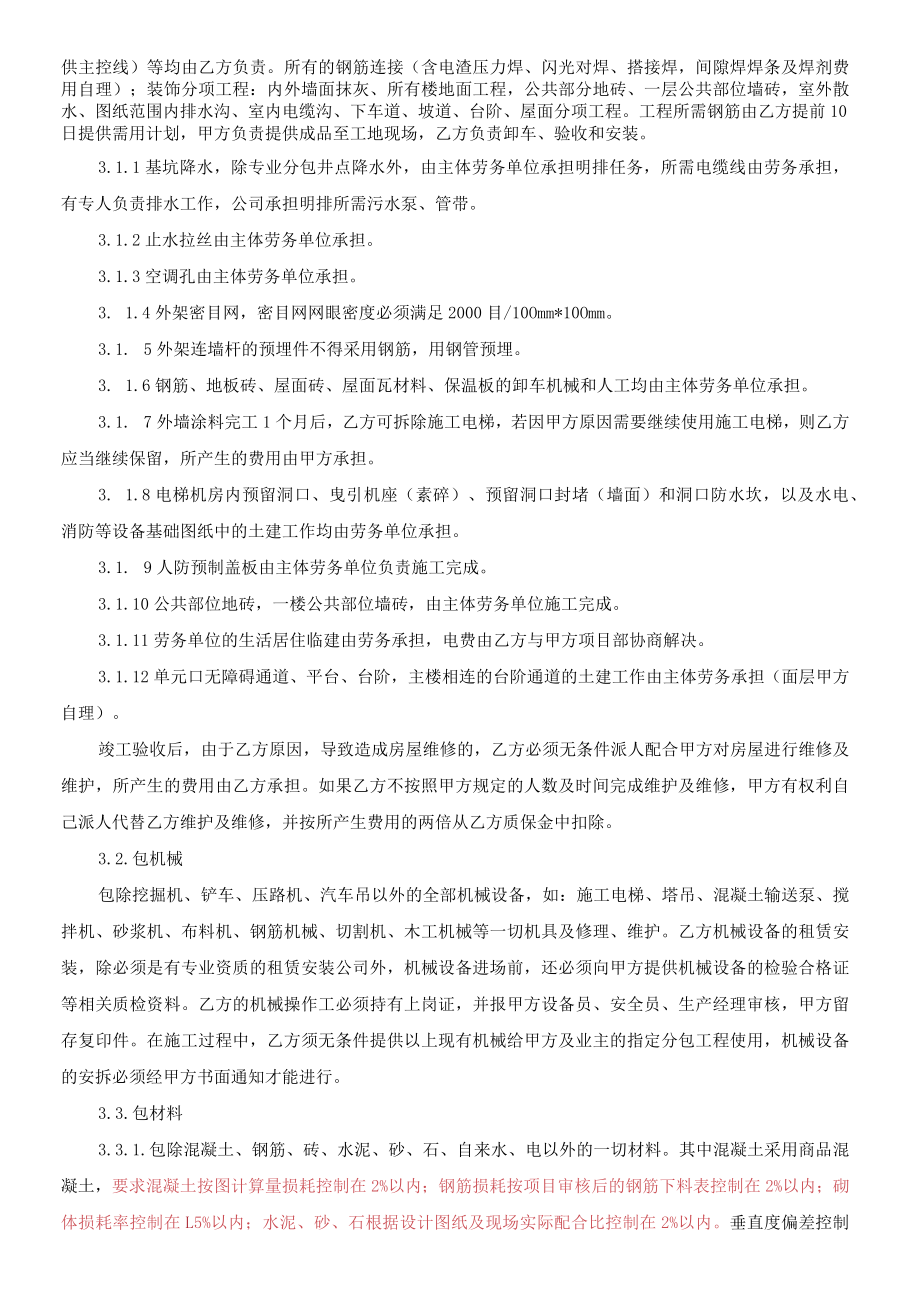

2、的工期天数不一致的,以工期总日历天数为准。4、乙方必须对甲方下达的控制工期的总进度计划进行分解,分解为月、周、日进度计划,并报甲方审批备案。乙方进度必须按甲方进度计划按期或提前完成,否则将按相关规定给予罚款。5、甲方每旬对乙方施工进度考核一次,由于乙方原因连续二次达不到工期要求,甲方有权令乙方无条件退场,乙方必须服从。三、劳务承包范围、方式和工作内容1、承包范围:完成*项目建筑工程施工图和变更单或核定单等图纸文件内的结构、建筑及附属工程,并与该工程内建设方和甲方分包的工作进行配合、衔接。2、承包方式:包清工0包人工及机械设备(钩机、压路机、铲车、汽车吊除外)、措施材料、辅材、周转材料、工具式安

3、全通道、钢筋棚、木工棚、工具式防护棚;包总包配合、工程管理、安全防护、文明施工(含悬挂标语、项目扬尘治理所需人工等)、材料装卸、后勤及各种技术措施费、现场保卫工作、劳动保障津贴、利润等一切费用。3、承包工作内容3.1.包人工包含但不限于现场临时道路平整、修砌人工,人工清基、基坑抽排水、底板砖胎模、模板分项工程、钢筋分项工程(含各类焊接)、混凝土分项工程、架子工程、砌体工程(抹灰面挂钢丝网,除钢丝网外,钢钉及其辅材材料费自理),砌体施工时植拉结筋、构造柱,试块及钢筋试件制作、测量放线(甲方只提供主控线)等均由乙方负责。所有的钢筋连接(含电渣压力焊、闪光对焊、搭接焊,间隙焊焊条及焊剂费用自理);装

4、饰分项工程:内外墙面抹灰、所有楼地面工程,公共部分地砖、一层公共部位墙砖,室外散水、图纸范围内排水沟、室内电缆沟、下车道、坡道、台阶、屋面分项工程。工程所需钢筋由乙方提前10日提供需用计划,甲方负责提供成品至工地现场,乙方负责卸车、验收和安装。3.1.1基坑降水,除专业分包井点降水外,由主体劳务单位承担明排任务,所需电缆线由劳务承担,有专人负责排水工作,公司承担明排所需污水泵、管带。3.1.2止水拉丝由主体劳务单位承担。3.1.3空调孔由主体劳务单位承担。3. 1.4外架密目网,密目网网眼密度必须满足2000目/10Omm*10Omm。3.1. 5外架连墙杆的预埋件不得采用钢筋,用钢管预埋。3

5、. 1.6钢筋、地板砖、屋面砖、屋面瓦材料、保温板的卸车机械和人工均由主体劳务单位承担。3.1. 7外墙涂料完工1个月后,乙方可拆除施工电梯,若因甲方原因需要继续使用施工电梯,则乙方应当继续保留,所产生的费用由甲方承担。3. 1.8电梯机房内预留洞口、曳引机座(素碎)、预留洞口封堵(墙面)和洞口防水坎,以及水电、消防等设备基础图纸中的土建工作均由劳务单位承担。3.1. 9人防预制盖板由主体劳务单位负责施工完成。3.1.10公共部位地砖,一楼公共部位墙砖,由主体劳务单位施工完成。3.1.11劳务单位的生活居住临建由劳务承担,电费由乙方与甲方项目部协商解决。3.1.12单元口无障碍通道、平台、台阶

6、,主楼相连的台阶通道的土建工作由主体劳务承担(面层甲方自理)。竣工验收后,由于乙方原因,导致造成房屋维修的,乙方必须无条件派人配合甲方对房屋进行维修及维护,所产生的费用由乙方承担。如果乙方不按照甲方规定的人数及时间完成维护及维修,甲方有权利自己派人代替乙方维护及维修,并按所产生费用的两倍从乙方质保金中扣除。3.2.包机械包除挖掘机、铲车、压路机、汽车吊以外的全部机械设备,如:施工电梯、塔吊、混凝土输送泵、搅拌机、砂浆机、布料机、钢筋机械、切割机、木工机械等一切机具及修理、维护。乙方机械设备的租赁安装,除必须是有专业资质的租赁安装公司外,机械设备进场前,还必须向甲方提供机械设备的检验合格证等相关

7、质检资料。乙方的机械操作工必须持有上岗证,并报甲方设备员、安全员、生产经理审核,甲方留存复印件。在施工过程中,乙方须无条件提供以上现有机械给甲方及业主的指定分包工程使用,机械设备的安拆必须经甲方书面通知才能进行。3.3.包材料3.3.1.包除混凝土、钢筋、砖、水泥、砂、石、自来水、电以外的一切材料。其中混凝土采用商品混凝土,要求混凝土按图计算量损耗控制在2%以内;钢筋损耗按项目审核后的钢筋下料表控制在2%以内;砌体损耗率控制在L5%以内;水泥、砂、石根据设计图纸及现场实际配合比控制在2%以内。垂直度偏差控制在+5mm以内,平整度偏差控制在+4mm以内;其他如有净空、净深等开间必须达到*县验收标

8、准。材料进场后乙方应派专人与甲方共同负责对进场材料的质量、数量进行交接、检验和验收并签字认可(钢筋必须派专人交接、检验、验收并签字认可),若乙方未按时派人员共同进行验收,表示认可甲方签认的材料数量和质量。以上各种材料损耗控制在约定比例内的节约部分按五五分成,超出部分由乙方负责按甲方购买价赔偿。注明:砌体抹灰用钢丝网由乙方负责。3.3.2.模板工程:竖向结构及梁模板采用木模板(1.8Cm厚双面覆膜木模板),平板部分采用木胶合板模板(L5CM厚双面覆膜模板);木杨、架管、扣件、镶杆、钉子、铁丝、钢丝绳、螺帽、花篮螺丝、蝴蝶扣、支模用PVC内衬管、纸胶带、海绵、泡沫、补缝材料。木模板、木材施工时必须

9、通过甲方验收,对于不合格模板,甲方有权拒绝其进行使用。3.3.3.架子工程:提供架管、扣件、安全网、平网、跳板、安全通道、红白彩带、油漆、钢丝绳等外架工程所需的一切材料。外架工程按国家相关标准、项目部施工方案施工。安全网按项目部规定的颜色、规格进行采购,且必须通过安全监督部门的检查。外架架管刷黄色防锈油漆,防护栏杆(包括踢脚板)刷红白油漆,刷油漆费用和安全标示标牌、楼层标牌费用自理。并符合公司及国家外架及安全防护标准图集,无条件执行项目施工方案。架管、扣件的质量必须达到国家标准,其合格证按甲方规定时间提供给甲方。乙方搭设的外架须无条件供甲方及业主的指定分包单位使用。外架及其防护必须提供到装饰工

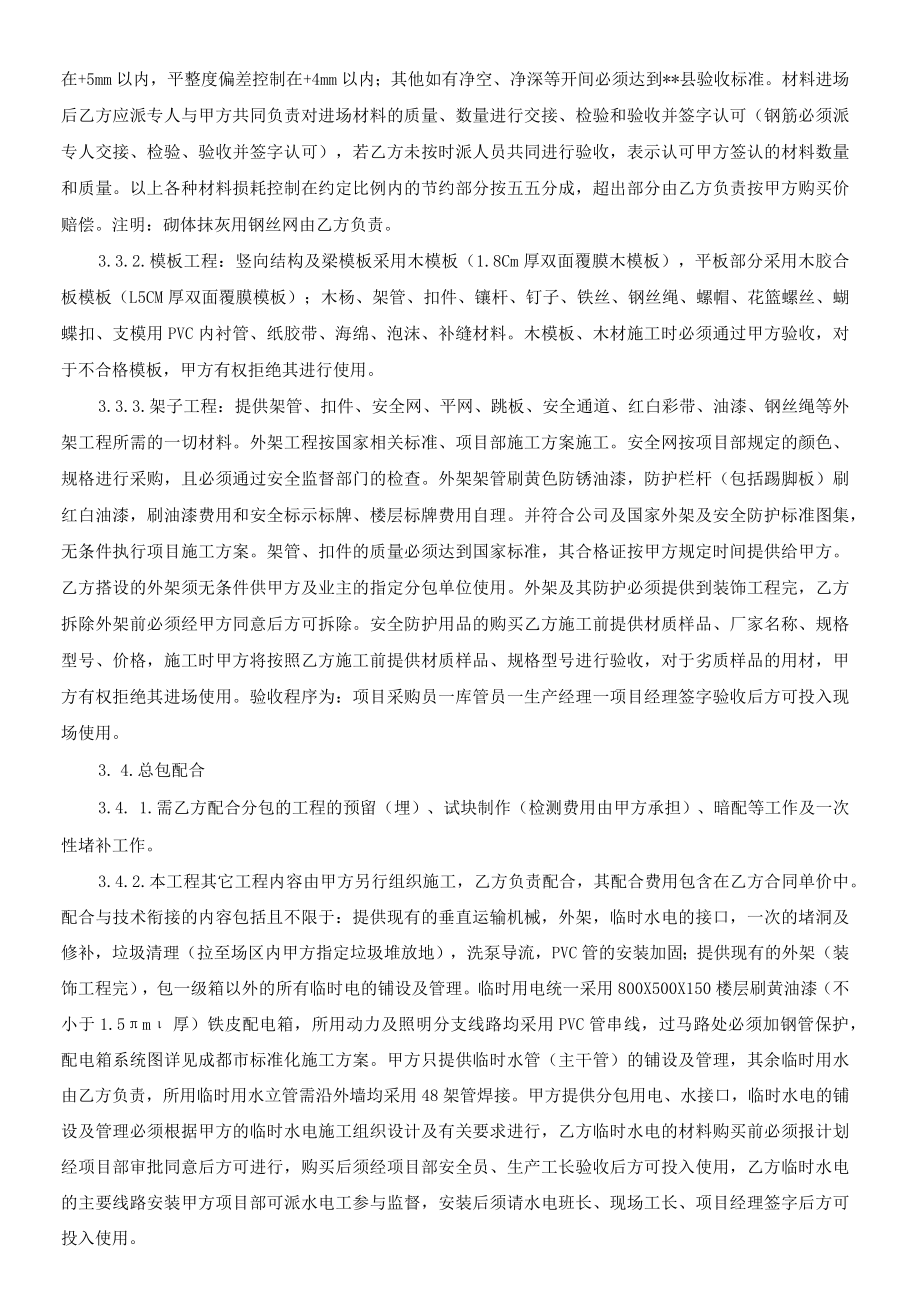

10、程完,乙方拆除外架前必须经甲方同意后方可拆除。安全防护用品的购买乙方施工前提供材质样品、厂家名称、规格型号、价格,施工时甲方将按照乙方施工前提供材质样品、规格型号进行验收,对于劣质样品的用材,甲方有权拒绝其进场使用。验收程序为:项目采购员一库管员一生产经理一项目经理签字验收后方可投入现场使用。3. 4.总包配合3.4. 1.需乙方配合分包的工程的预留(埋)、试块制作(检测费用由甲方承担)、暗配等工作及一次性堵补工作。3.4.2.本工程其它工程内容由甲方另行组织施工,乙方负责配合,其配合费用包含在乙方合同单价中。配合与技术衔接的内容包括且不限于:提供现有的垂直运输机械,外架,临时水电的接口,一次

11、的堵洞及修补,垃圾清理(拉至场区内甲方指定垃圾堆放地),洗泵导流,PVC管的安装加固;提供现有的外架(装饰工程完),包一级箱以外的所有临时电的铺设及管理。临时用电统一采用800X500X150楼层刷黄油漆(不小于1.5m厚)铁皮配电箱,所用动力及照明分支线路均采用PVC管串线,过马路处必须加钢管保护,配电箱系统图详见成都市标准化施工方案。甲方只提供临时水管(主干管)的铺设及管理,其余临时用水由乙方负责,所用临时用水立管需沿外墙均采用48架管焊接。甲方提供分包用电、水接口,临时水电的铺设及管理必须根据甲方的临时水电施工组织设计及有关要求进行,乙方临时水电的材料购买前必须报计划经项目部审批同意后方

12、可进行,购买后须经项目部安全员、生产工长验收后方可投入使用,乙方临时水电的主要线路安装甲方项目部可派水电工参与监督,安装后须请水电班长、现场工长、项目经理签字后方可投入使用。3.5.包临时水电箱体及管线和电缆等设备所有的临时用水、用电设施由乙方派专人进行维护,但乙方对甲方提供的临时水电的设备负责保管和配合维护责任,如有缺少、损坏由乙方照价赔偿。3.6.工程管理3.6.1.甲方提供施工图纸贰套,乙方人员配置要求应达到如下:项目负责人1名,全面负责项目施工管理;现场生产经理1名,主管现场施工、协调;技术负责人1名,负责工程技术、质量;以上3人中至少保证2名人员到岗;施工段划分,单层面积不大于700

13、0m2,总建筑面积不大于50000m2,每个施工段内配置施工员1名,并持有施工员证;根据施工段划分,每个施工段内配置质检员1名,测量员1名,必须持证上岗。要求配置专职安全员不少于3名,至少保证1个安全员证。配置专业电工2名,并均持有电工证。专职库管员人员1名,负责材料验收、出入库台账管理;其他相关管理人员(根据甲方要求配置);管理人员配置必须及时到位,缺岗人员甲方从乙方工程款中扣除管理费用(费用扣除标准为:项目经理IOOOO元/月,现场生产经理8000元/月,其余人员6000元/月),扣款至乙方按照要求配齐管理人员。乙方对工程测量、钢筋下料表及所有的材料计划,技术交底,按图施工、工期管理、质量

14、、安全文明施工等管理负全部责任,甲方项目部主要负责总包管理,协调、监督乙方开展工作。对于钢筋下料表,乙方应分部位于钢筋下料七日前交甲方现场工程师审核后方可施工。乙方在进场前必须提供现场管理人员的名单及相关资质,并持证上岗,专业安全人员及特种作业需压证上岗,所提供的管理人员资料必须与施工现场的管理人员相符,如有不符将罚以500元/人。3.6.2.后勤1人专职负责人员进出以及出入证的办理,吃住以及住房安排,工资造表发放,卫生检查。3.6.3.劳务队伍对项目部提出整改要求在规定时间内未进行整改到位,项目部将按每日500元/日进行累积罚款。3.6.4.劳务队必须服从项目部现场管理人员的安排和调度。项目

15、部有权要求劳务队调离任何个人和班组,劳务队在接到通知后24小时内将指定个人和班组调离出场。如果劳务队拒绝执行,项目部将按每日5000元处以罚款。3.6.5.所有小班组的劳务合同要在甲方项目部备案,并签订农民工工资按时发放保证书,劳务工资要求乙方造表,工人签字按手印,班组长必须在甲方见证下签字,发放到小班组。乙方与材料供应商签订的材料采购及材料租赁合同要在项目部备案,所有工人的进出场要到项目部备案。3.6.6.乙方为劳务用工主体,应与劳务人员签订劳务合同,乙方代表全面执行劳务法以及国家政府有关劳务用工管理规定、最低工资标准管理规定等相关法律、法规切实保障乙方劳务人员的合法权益,并对工程的工期、质

16、量、安全、劳务费等项工作全面负责。3.7.安全防护、文明施工、材料装卸3.7.1.乙方负责所有的安全防护用品、安全带等,负责所有的临边、洞口防护,安全通道的搭设,防护用品、材料包括所有架管扣件、安全网、油漆、扎丝、架板、色带、透明胶带、双面胶(构造柱)、洞口防护所需要的废旧模板及其它辅助材料自备,其中安全帽、安全带等安全防护用品必须报计划、报样品经甲方项目部安全员审批后方可购买。若乙方未及时对临边洞口进行防护,在甲方发出书面整改通知24小时内未及时整改到位者,罚款200元/处;所有安全防护及现场文明施工必须按甲方公司标准化管理图集及甲方编制的标准化方案执行。3.7.2.乙方负责三宝、四口、五临边、安全通道、砂浆机、搅拌机及其砖砌围护房防护棚、钢筋棚木工棚上的双层防护、人行斜道、钢管

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
