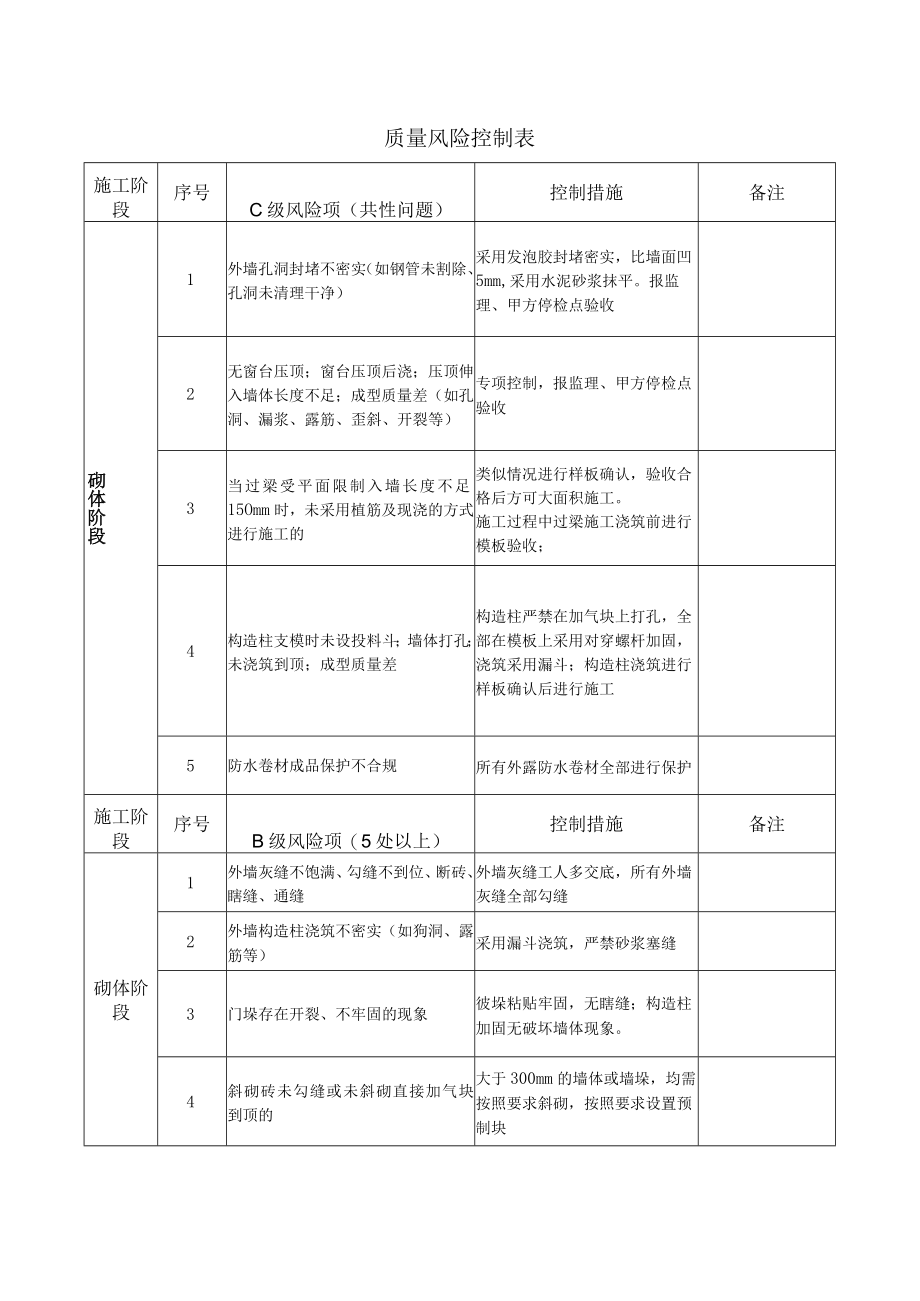

质量风险控制表施工阶段序号C级风险项(共性问题)控制措施备注砌体阶段1外墙孔洞封堵不密实(如钢管未割除、孔洞未清理干净)采用发泡胶封堵密实,比墙面凹5mm,采用水泥砂浆抹平。报监理、甲方停检点验收2无窗台压顶;窗台压顶后浇;压顶伸入墙体长度不足;成型质量差(如孔洞、漏浆、露筋、歪斜、开裂等)专项控制,报监理、甲方停检点验收3当过梁受平面限制入墙长度不足15Omm时,未采用植筋及现浇的方式进行施工的类似情况进行样板确认,验收合格后方可大面积施工。施工过程中过梁施工浇筑前进行模板验收;4构造柱支模时未设投料斗;墙体打孔;未浇筑到顶;成型质量差构造柱严禁在加气块上打孔,全部在模板上采用对穿螺杆加固,浇筑采用漏斗;构造柱浇筑进行样板确认后进行施工5防水卷材成品保护不合规所有外露防水卷材全部进行保护施工阶段序号B级风险项(5处以上)控制措施备注砌体阶段1外墙灰缝不饱满、勾缝不到位、断砖、瞎缝、通缝外墙灰缝工人多交底,所有外墙灰缝全部勾缝2外墙构造柱浇筑不密实(如狗洞、露筋等)采用漏斗浇筑,严禁砂浆塞缝3门垛存在开裂、不牢固的现象彼垛粘贴牢固,无瞎缝;构造柱加固无破坏墙体现象。4斜砌砖未勾缝或未斜砌直接加气块到顶的大于300mm的墙体或墙垛,均需按照要求斜砌,按照要求设置预制块

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
