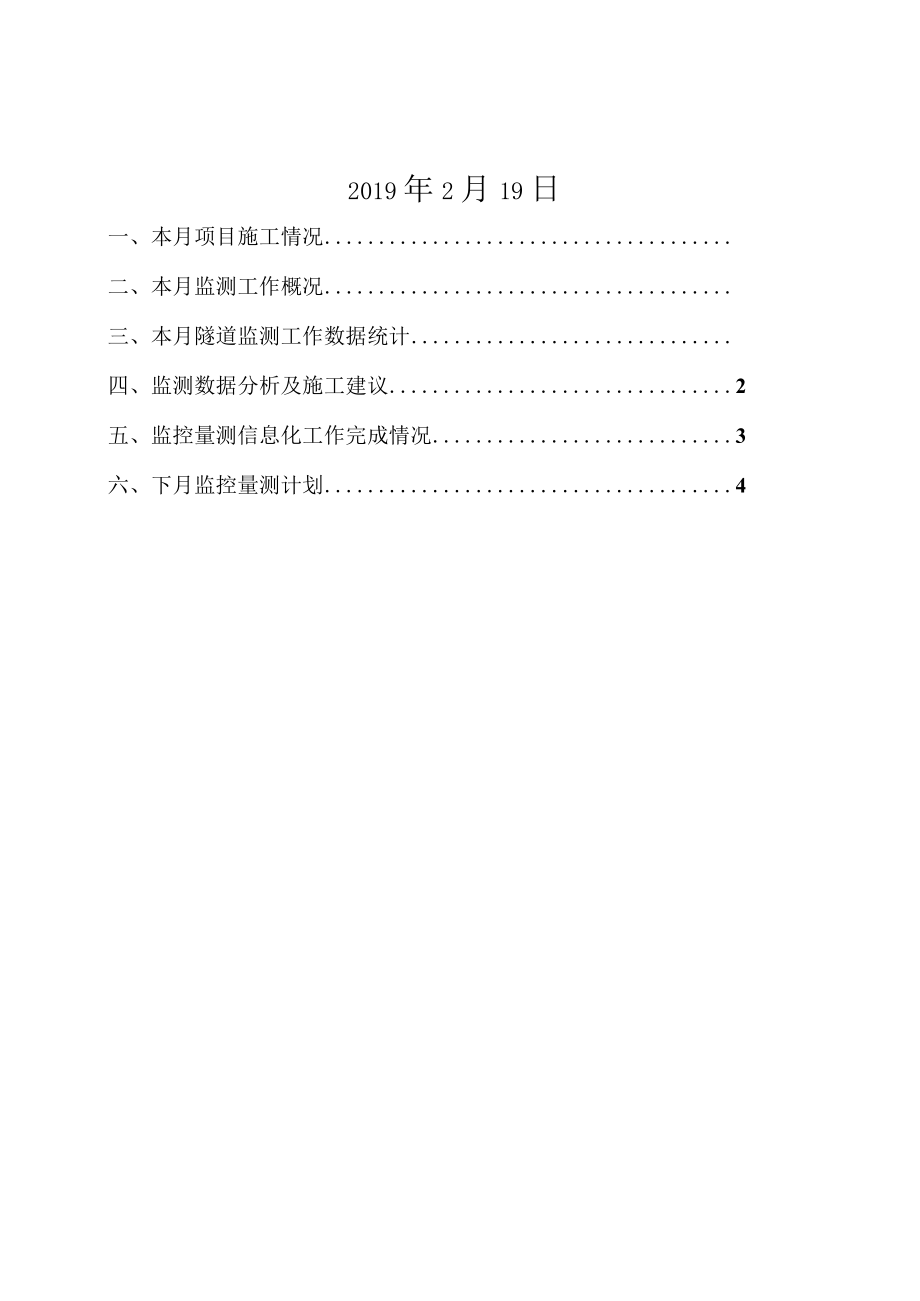

《新平隧道1#新延长横洞小里程监控量测月报2019.2.19.docx》由会员分享,可在线阅读,更多相关《新平隧道1#新延长横洞小里程监控量测月报2019.2.19.docx(6页珍藏版)》请在第壹文秘上搜索。

1、新建玉溪至磨憨铁路站前工程YMZQ-3标新平隧道1#新延长横洞小里程监控量测月报(2019.1.20至2019.2.19)中国中铁编制:复核:工程部长:项目总工:监理:中铁隧道局集团有限公司玉磨铁路三标项目经理部2019年2月19日一、本月项目施工情况二、本月监测工作概况三、本月隧道监测工作数据统计四、监测数据分析及施工建议2五、监控量测信息化工作完成情况3六、下月监控量测计划4一、本月项目施工情况隧道名称项目掌子面施工里程段仰拱二次衬砌围岩级别施工方法新平隧道隧道里程D1K48+663.8D1K48+700.0D1K48+700.01#新延长D1K48+663.8D1K48+700.0D1K
2、48+700.0IV三台横洞小里本月进尺0.00.00.0阶程(m)二、本月监测工作概况本月对新平隧道1#新延长横洞小里程进行了隧道拱顶沉降监测和隧道净空收敛监测。本月立新隧道新埋设测点情况详见下表2.1。表2.1新平隧道1#新延长横洞小里程本月监测测点布设情况隧道名称监测项目序号监测测点编号初测日期备注新平隧道1#新延长横洞1号通道小里程拱顶下沉1净空收敛1三、本月隧道监测工作数据统计表3.1新平隧道1#新延长横洞小里程拱顶沉降监控量测统计分析表本月新平隧道1#新延长横洞小里程拱顶沉降和净空收敛监测数据统计如下表量测断面里程(测点编号)围岩级别施工方法本月变形(mm)实测最大位移值(Inm)
3、管理等级处理措施GDXC48+693IV三台阶5.274.1预警二级加强监控量测GDXC48+683IV三台阶0.050.0预警二级加强监控量测GDXC48+673IV三台阶0.091.5预警二级加强监控量测GDXC48+663IV三台阶5.115.8正常正常施工3.1-3.2o注:测占上升为”,测占下沉为。表3.2新平隧道1#新延&横洞小里程周边收敛监控量测统计分析表量测断面里程(测点编号)围岩级别施工方法本月变形(m)实测最大位移值(Inm)管理等级处理措施ZBSL48+693-1IV三台阶5.3154.0预警一级注浆加固,加强支护,尽快封闭成环ZBSL48+693-2IV三台阶5.761
4、.0预警二级加强监控量测ZBSL48+693-3IV三台阶5.241.8正常正常施工ZBSL48+683-1IV三台阶0.0133.2预警一级注浆加固,加强支护,尽快封闭成环ZBSL48+683-2IV三台阶0.017.6正常正常施工ZBSL48+683-3IV三台阶0.016.9正常正常施工ZBSL48+673-1TV三台阶0.019.4正常正常施工ZBSL48+673-2IV三台阶0.017.6正常正常施工ZBSL48+673-3IV三台阶0.012.8正常正常施工ZBSL48+663-1IV三台阶5.031.1正常正常施工ZBSL48+663-2IV三台阶5.323.8正常正常施工ZBS
5、L48+663-3TV三台阶0.00.6正常正常施工注:隧道净空外张为“+”,内敛为。四、监测数据分析及施工建议本月新平隧道1#新延长横洞小里程DlK48+693sD1K48663量测断面变化量相对较大,对该断面的监控变形分析如下:拱顶下沉测点GDXC48+693本月沉降12.2mm,开累沉降68.9mm,累计变形达到黄色预警;拱顶下沉测点GDXC48+663本月沉降&3mm,开累沉降50.Omnb累计变形达到黄色预警;净空收敛测线ZBSL48+693-1本月收敛5.3mm,开累收敛154.0mm,累计变形达到红色预警;净空收敛测线ZBSL48+693-2本月收敛5.7mm,开累收敛61.0m
6、m,累计变形达到黄色预警;净空收敛测线ZBSL48+693-3本月收敛5.2mm,开累收敛41.8mm,累计变形小于监测控制值;净空收敛测线ZBSL48+663-1本月收敛5.0mm,开累收敛31.1mm,累计变形小于监测控制值;净空收敛测线ZBSL48+663-2本月收敛5.3mm,开累收敛23.8mm,累计变形小于监测控制值;拱顶下沉测点、净空收敛测线历时变化曲线图如4.1-4.2所示。(,)l目和100.090.080.0-GDXC4J+693GDXC41+663j _/U.。460.050.040.030.020.010.0 I ,0.0-10.0-20.0-30.0日期1月19日1月
7、24日1月29日2月3日2月8日2月M日2月19日图4.1新平隧道1#新延长横洞小里程拱顶沉降测点变化历时曲线图200.0-ZBSL48+693-1180.0T-ZBSL48+693-2160.0-ZBSL48+663-1140.03-如曳扇+烈侬犷.一120.0100.080.060.040.0I20.0,0.0)()()()(06,、/、/、-20.0日期1月19日1月24日1月29日2月3日2月8日2月14日2月19日4.2新平隧道1#新延长横洞小里程周边收敛测线变化历时曲线图施工建议:从本月监测数据来看,隧道内多个测点累计变形达到黄色预警值,建议现场加强控制,隧道初期支护及时进行封闭,减少围岩无支护暴露时间,确保隧道结构安全和施工安全。五、监控量测信息化工作完成情况本月各洞口均严格按照玉磨铁路总公司要求开展隧道监控量测信息化工作。六、下月监控量测计划1、继续进行各隧道监控量测工作,及时进行数据分析。2、对变形较明显工作面及时采取加强监测措施,同时加强洞内外巡视。根据现场情况对监测工作做出调整以确保隧道施工安全。3、按监控量测实施细则的要求进行布设量测断面,确保量测数据及时、真实反映围岩变化。4、定期对各开工工点进行巡查,及时对破坏及覆盖测点进行恢复。
